中广核抛出8.4GW组件大蛋糕

来源:中广核电子商务平台发布时间:2026-04-27 08:44:36

4月24日,中广核新能源2026年度光伏组件设备框架集采招标公告发布。

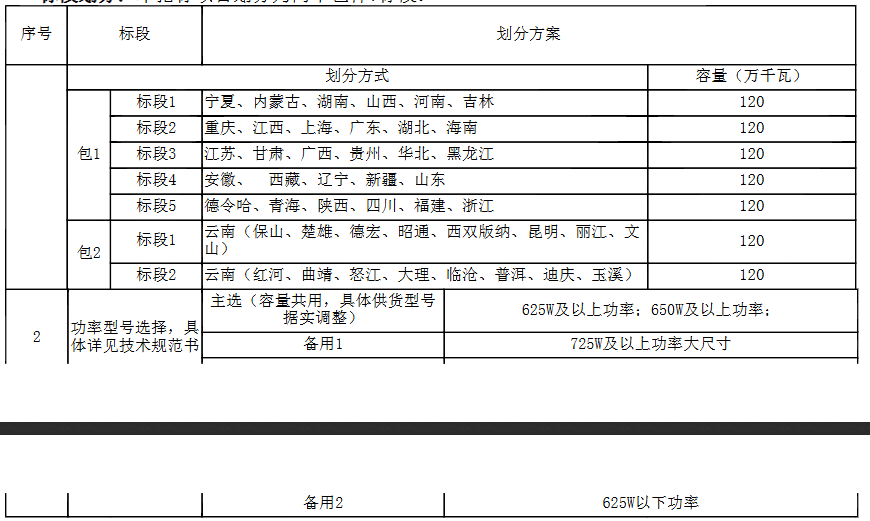

根据招标公告,本招标项目划分为两个包件7标段,每个标段招标容量1.2GW,合计8.4GW。

授标原则:"每个包件中:投标人必须同时参与所投包件的所有标段,且在所投标包内不同标段中,且相同型号及技术要求的设备不得出现不相同报价,否则将做废标处理,每家投标人最多可在其中一个包件中中标一个标段,所投标包件内各标段不得兼中。无需同时参与所有包件"。

1)包件1授标原则:投标人必须同时参与包件1五个标段的投标,相同型号及技术要求的设备不得出现不相同报价,否则将做废标处理。每个标段单独评标,但一家投标单位最多只能中一个标段,不得兼中。当五个标段中N个标段(N≥2)的第一名为同一投标人时,依据项目整体(本包件内所有5个标段)总中标金额最低的原则确定各标段最终中标人。并且同一标段中,综合排名靠前的投标人未在本标段或其他标段中被推荐为第一中标候选人,则排名靠后的投标人不得在本标段中推荐为第一中标候选人。除因上述原则调整第一中标候选人外,其余中标候选人仍按综合排名顺序推荐。

2)包件2授标原则:投标人必须同时参与包件2两个标段的投标,相同型号及技术要求的设备不得出现不相同报价,否则将做废标处理。每个标段单独评标,但一家投标单位最多只能中一个标段,不得兼中。当两个标段综合得分第一名为同一投标人时,依据项目整体(本包件内所有2个标段)中标金额最低的原则确定各标段最终中标人。并且同一标段中,综合排名靠前的投标人未在本标段或其他标段中被推荐为第一中标候选人,则排名靠后的投标人不得在本标段中推荐为第一中标候选人。除因上述原则调整第一中标候选人外,其余中标候选人仍按综合排名顺序推荐。

3)先评审包件1,再评审包件2,包件1的中标人不得在包件2中标。

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
首批组件顺利交付 | 弘元绿能助力内蒙古准格尔旗600MW光伏项目建设来源:弘元绿能 发布时间:2026-11-10 09:33:44

弘元绿能独家供应内蒙古准格尔旗600MW光伏项目首批组件,交付725W N型双面双玻组件,专为库布其沙漠严苛环境(大温差、强风沙、强紫外)优化,具备高抗隐裂、高机械载荷及双面增益能力,彰显其技术实力与高效履约能力。

中广核24GW“蒙电入鄂”大基地项目启动!来源:中广核电子商务平台 发布时间:2026-11-09 09:24:21

11月4日,中广核新能源就内蒙古阿拉善盟“蒙电入鄂”大基地项目电源规划方案编制工作完成重新招标,水电水利规划设计总院以1750万元中标。该项目包含腾格里和巴丹吉林两大千万千瓦级新能源基地,总装机规模达2400万千瓦(即24GW),其中风电400万千瓦、光伏800万千瓦,每个基地各1200万千瓦。项目同步规划建设配套火电、储能设施及电网接入工程,旨在支撑“蒙电入鄂”跨省输电通道,提升新能源消纳能力与系统调节水平。

最高限价0.77元/W!福建高速2026-2027年度光伏组件集采来源:索比光伏网 发布时间:2026-11-06 07:20:06

福建高速集团启动2026—2027年度光伏组件集中采购,项目执行期为1年,由福建省海丝高速新能源科技有限公司作为招标人,资金全部来自企业自筹。本次集采依据《路域分布式光伏项目推进会议纪要》(〔2026〕61号)批准实施,采购对象为单晶硅双玻N型TOPCon光伏组件,技术要求为功率不低于650Wp、尺寸为182mm。计划采购总容量约31.544兆瓦,对应采购预算约为2428.89万元;同时设定含税最高限价为0.77元/瓦,旨在保障路域分布式光伏项目高质量、规模化落地。

双向同行 价值共生 | 再次入围!TCL中环位列中国华电5GW组件集采第一中标候选人来源:TCL中环 发布时间:2026-11-05 09:47:20

TCL中环再度入围华电集团2026年5GW光伏组件集采第一中标候选人,彰显其G12硅片技术底座与N型BC+TOPCon双高效电池一体化优势。文章聚焦其全周期发电价值、规模化履约能力及与央企共建长期伙伴生态,展现光伏龙头支撑大型新能源基地高质量落地的硬核实力。

荒山生"金" !超15万块英利组件点亮中广核保山光伏项目群来源:英利发展 发布时间:2026-11-05 09:43:32

英利能源独家供货中广核云南保山540MW光伏项目群首批并网项目,提供15.6万块N型TOPCon熊猫高效组件。依托山地光伏解决方案,攻克复杂地形与气候挑战,年发电1.55亿千瓦时,年减碳12.72万吨,彰显技术可靠性与大规模履约实力。

19.9GW!三峡集团抛出光伏集采大单来源:索比光伏网 发布时间:2026-10-29 08:48:33

三峡集团于10月27日发布2027年光伏设备集中采购(第一批次)招标公告,计划采购光伏组件、逆变器和支架三类设备,总容量约19.9GW。其中,组件采购容量约5241.5MW,须满足GB 47834标准3级及以上能效;逆变器采购容量约6666.3MW,限定为300–500kW组串式产品,并需达到GB 47834-2026标准1级能效;固定支架采购容量约8000MW,对应重量约27万吨。三类采购均为框架合同,协议有效期至2027年6月30日;逆变器与支架条款明确允许在实际采购量未达预估时顺延交付期(最多两次、每次不超3个月),或已达目标时提前终止协议。开标时间为11月17日。

4GW N 型组件集采结果公示,中来、英利、正泰新能入选来源:索比光伏网 发布时间:2026-10-27 10:20:53

10月23日,中国电建公示了2026年第一批N型光伏组件集中采购项目中标结果。本次集采总规模达4000MWp(即4GW),全部采用N型TOPCon技术路线,旨在推动高效光伏产品在大型能源项目中的规模化应用。项目划分为三个标包,分别由泰州中来光电科技有限公司、英利能源发展有限公司和正泰新能科技股份有限公司中标,三家企业共同承担全部采购任务。此次招标是央企主导的大规模N型组件集采,凸显行业向高转换效率、低成本N型技术加速转型的趋势,也反映出头部光伏企业在技术迭代与供应链保障能力上的综合竞争力。

TOPCon、BC都不服气!光伏组件招标亟需深刻变革来源:索比光伏网 发布时间:2026-10-26 08:53:53

本文聚焦当前光伏组件招标机制的深层矛盾:在2023年前三季度国内组件定标超120GW的背景下,主流招标仍按TOPCon、BC等技术路线机械划分标段(如TOPCon占7–8GW、BC占2–3GW),导致双方企业普遍不满——TOPCon厂商具备生产高效组件(≥24%效率、≥650W)能力却受限于标段标签,无法参与高溢价竞争;BC厂商则因容量被锁定在约30%以内,难以发挥性能优势。行业呼吁转向以转换效率为核心的招标逻辑,参考即将实施的新国标(如TOPCon准入门槛23.2%、BC为23.5%),由华能、龙源等少数企业率先实践。专家指出,统一按能效分档、倾斜高效标段容量,既可降低电站BOS成本、推动技术升级,又能缓解价格内卷,助力产业回归价值与技术本源。(199字)

总投资超23亿元!中广核阿拉善1GW光伏治沙项目完成备案来源:阿拉善高新区管委会 发布时间:2026-10-23 09:00:28

中广核阿拉善1GW光伏治沙项目(东场址)近日完成备案,总投资约23.33亿元,由中广核在阿拉善高新技术产业开发区设立的子公司负责建设。项目位于乌斯太镇,规划装机容量1000兆瓦,配套新建一座220千伏升压站及相应集电与送出线路,所发电量将接入对日善500千伏升压站。作为典型的光伏治沙一体化工程,项目同步实施生态治理,覆盖治沙面积4万亩,主要采用草方格工艺建设防风阻沙带和固沙缓冲带。依托当地丰富光照资源,项目践行“板上发电、板下治沙”模式,在规模化开发清洁电力的同时,有效遏制土地沙化、改善生态环境,推动能源供给升级与生态保护协同并进,服务区域绿色低碳发展。(199字)

光伏组件集采,按国标分档最公平!来源:索比光伏网 发布时间:2026-10-22 08:47:00

本文围绕光伏组件集中采购中“按技术路线分标”模式的公平性与合理性展开分析。以中国能建2026年度15GW组件集采为切入点,指出当前TOPCon、HJT、BC等路线分设标段的做法,导致BC组件价格持续高出TOPCon约0.04–0.06元/W,且参与企业数量显著偏少,竞争不充分。文章进一步对比TOPCon 3.0与TBC组件实测性能,表明前者在双面率(85±5%)、低辐照响应、漏电流控制等方面优势突出,在典型地面电站场景下可实现1%–2%发电增益,LCOE降低约1.92%,全周期价值已超越TBC。在此基础上,文章呼吁摒弃单纯按技术路线划分标段的做法,转向以即将实施的《晶体硅光伏组件能效强制性国家标准》为统一依据,按能效等级设置采购门槛,推动不同技术路线产品在发电价值维度同台竞价,真正回归“度电成本最优”的采购本质。(199字)

墨江龙坝205MW光伏项目全容量并网投运 绿色动能赋能“双碳”目标来源:墨江发布 发布时间:2026-10-15 06:28:58

中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)
