浙江开始2026年首次机制竞价,0.242元-0.393元/度

来源:浙江省发改委发布时间:2026-03-04 08:55:30

3月3日,浙江省发展改革委、浙江省能源局发布关于开展2026年新能源增量项目第1次机制电价竞价工作的通知。

参与竞价主体包括三类:

1、2025年6月1日(含)至2026年12月31日(含)已全容量投产或计划全容量投产的统调集中式新能源项目,且未纳入过机制电价执行范围内的项目。

2、2025年6月1日(含)至2025年12月31日(含)已全容量投产的非统调集中式新能源项目且未纳入过机制电价执行范围内的项目。

3、2025年6月1日(含)至2025年12月31日(含)已全容量投产的分布式新能源项目。同一项目类型的分布式项目可以独立或聚合参与竞价。

本次机制电量总规模56.8亿度,光伏56.05亿度,风电0.75亿度。

本次竞价区分为光伏、风电两类分别出清。

本次竞价机制电量规模比例为75%。竞价充足率为120%。执行期限12年。

单个项目申报电量比例为90%,竞价价格期间为:0.242元/度-0.393元/度。

项目业主申报时间为2026年3月10日—2026年3月20日。

原文如下:

浙江省发展改革委 浙江省能源局

关于开展2026年新能源增量项目第1次机制电价竞价工作的通知

各设区市发改委、宁波市能源局,国网浙江省电力有限公司,各有关新能源项目业主:

根据《关于深化新能源上网电价市场化改革 促进新能源高质量发展的通知》(发改价格〔2025〕136号)和《浙江省新能源上网电价市场化改革实施方案》及配套实施细则(浙发改能源〔2025〕250号)等文件要求,现将2026年新能源增量项目第1次机制电价竞价工作有关事项通知如下:

一、竞价主体和平台

竞价工作由省发展改革委(能源局)授权并委托国网浙江省电力有限公司作为竞价组织机构开展。

(一)竞价主体。本次参与的竞价主体包括以下三类:

1.2025年6月1日(含)至2026年12月31日(含)已全容量投产或计划全容量投产的统调集中式新能源项目,且未纳入过机制电价执行范围内的项目(含已参与过竞价未中标,下同)。110千伏电压等级接入分散式风电项目参照统调集中式项目管理。

2.2025年6月1日(含)至2025年12月31日(含)已全容量投产的非统调集中式新能源项目且未纳入过机制电价执行范围内的项目。

3.2025年6月1日(含)至2025年12月31日(含)已全容量投产的分布式新能源项目。同一项目类型的分布式项目可以独立或聚合参与竞价。35千伏及以下电压等级接入分散式风电项目参照分布式项目管理。

地方电网、增量配电网供电区域新能源项目和绿电直连新能源项目本次不安排机制电价竞价。

无需颁发电力业务许可证的项目,首次并网后即认为全容量并网。

(二)组织分类。本次竞价区分项目类型,分为光伏、风电两类分别出清。

(三)竞价平台。集中式项目在新能源云平台开展;分布式项目通过“网上国网”App申报。

二、资质审核和履约保函材料

(一)竞价主体资质。竞价主体应满足《浙江省新能源增量项目竞价实施细则》第六条要求,其中:

已投产项目:

1.集中式项目需提交能源主管部门纳规(纳入建设计划)文件,核准/备案文件,项目名称、发电户号,营业执照,项目发电业务许可证,项目并网验收(检验)意见单,《竞价信息填报承诺书》(模板见附件2),如非企业法定代表人办理还需提供《竞价授权委托书》(模板见附件3)、受托人法定身份证明(身份证等)。

2.分布式新能源项目需在网上国网平台上确认项目名称、发电户号、核准/备案容量、电源类型、接网电压等级等信息,如非企业法定代表人(户主)办理还需提供《竞价授权委托书》(模板见附件3)、受托人法定身份证明等。同一项目类型的分布式项目(不含自然人户用光伏项目)可委托分布式聚合体参与竞价,不允许跨项目类型聚合,办理时需提供《分布式项目竞价代理委托书》(模板见附件4)。

未投产项目(含未取得电力业务许可证项目):统调集中式项目需提交能源主管部门纳规(纳入建设计划)文件,核准/备案文件,营业执照,全容量并网时间承诺书(模板见附件1),《竞价信息填报承诺书》(模板见附件2),如非企业法定代表人办理还需提供《竞价授权委托书》(模板见附件3)、受托人法定身份证明等。

(二)履约保函。拟参与竞价的未投产项目(含未取得电力业务许可证项目)需向竞价组织机构提交履约保函(模板见附件5),已投产项目(已取得电力业务许可证)参与竞价的原则上不需提交保函。履约保函为银行出具的、向竞价组织机构开立的书面信用担保凭证,保函有效期为项目承诺投产时间1年后。

保函金额(元)=装机容量(兆瓦)×同类电源年利用小时标杆(小时)×20元/兆瓦时(0.02元/千瓦时)

竞价结果公示期内未提出异议的,视为认可竞价结果。未中标项目在竞价结果公示后可申请退还保函,中标项目全容量投产后可申请退还保函;中标项目若未按期全容量投产的,竞价组织机构根据项目投产等履约情况使用保函资金。

参与竞价并纳入增量机制电量的新能源项目应严格按照申报时间投产。若新能源项目全容量投产时间晚于申报投产时间180日内,根据延期天数每日等额扣除履约保函金额作为违约金,直至延期投产180日将履约保函全额扣除。剩余履约保函资金在项目实际投产后返还,扣除的履约保函资金纳入系统运行费;实际投产时间较申报投产时间晚于180日以上,视为该项目自愿退出全部机制电量,扣除全部履约保函资金,并取消其在浙最高控股公司三年内所有项目的竞价资格。

三、机制电量和执行期限

(一)比例系数

本次竞价机制电量规模比例系数为75%。

(二)机制电量规模

本次机制电量总规模为568万兆瓦时(56.8亿千瓦时)。其中,光伏560.5万兆瓦时(56.05亿千瓦时),风电7.5万兆瓦时(0.75亿千瓦时)。

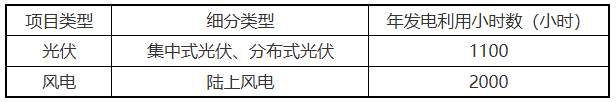

(三)发电利用小时数标杆

根据不同电源类型项目平均发电利用小时数按装机容量加权平均后四舍五入取2位有效数字确定。


(四)竞价充足率

本次机制电量竞价充足率为120%。

(五)机制电量执行期限

本次中标项目机制电价执行期限为12年。

四、单个项目申报电量和价格限值

(一)申报电量限值。单个项目申报电量上限(兆瓦时)=装机容量(兆瓦)×年发电利用小时数标杆(小时)×90%。

(二)申报价格限值。各类型项目申报价格上限为393元/兆瓦时(0.393元/千瓦时),申报价格下限为242元/兆瓦时(0.242元/千瓦时)。

五、出清方式

对符合竞价资质条件的项目,进行申报价格确认,超出或低于申报价格区间的,视为无效申报。对有效申报项目,按规定开展竞价充足率检测和机制电量总规模调整。将有效申报项目按申报电价进行由低到高排序,采用边际出清方式确定出清价格,取最后一个入选项目报价作为所有入选项目的机制电价。如多个项目按出清价格申报,则按申报电量占比分配剩余机制电量。若某一类型有效申报项目少于2家(如果存在聚合体,则1个聚合体为1家),则光伏、风电合并成一类统一出清。

六、竞价流程和时间

竞价工作由竞价组织机构具体负责,具体流程和时间安排如下:

(一)项目业主申报。2026年3月10日—2026年3月20日,项目业主在竞价平台上提交盖章扫描版的竞价资质材料、履约保函,同时将纸质版履约保函提交至国家电网杭州湖墅南路供电营业厅1楼(地址:浙江省杭州市拱墅区湖墅南路11号,营业时间:工作日8:30-16:30)。集中式项目竞价主体需提前在竞价平台完成企业注册、填报项目信息。

(二)审核竞价资质和履约保函。2026年3月23日—4月3日。对完整性、合规性不符合要求的项目,将在3月27日前驳回,并一次性告知需补充的材料。被驳回项目业主需在3月31日前完善材料并重新提交,逾期未重新提交,视为放弃竞价资格;重新提交后材料仍存在问题的,审核不予通过。请及时关注竞价平台的审核状态。

(三)公示资质审核结果。2026年4月7日—9日。

(四)主体正式竞价。2026年4月10日9:00—16:00。通过资质审核的项目主体在竞价平台正式开展竞价申报。

(五)竞价结果出清。2026年4月10日16:00—17:00。

(六)公示竞价结果。2026年4月13日—15日。

(七)公布竞价结果。2026年4月30日前。未中标项目在竞价结果公布后可申请退还保函,中标项目全容量投产后可申请退还保函。

七、保障措施

(一)进一步优化营商环境。各相关责任单位要进一步增强服务意识,优化营商环境,依法依规及时向项目业主出具与竞价相关的支撑性文件。

(二)发挥机制电价保障作用。充分发挥机制电价稳定新能源发展预期的作用,有效衔接现行政策,保障新能源市场化平稳起步。结合我省绿色低碳发展要求,制定科学合理的机制电量规模,助力新能源可持续发展。

(三)确保竞价平稳有序。竞价组织机构按时公示相关信息。竞价主体应自觉维护竞价秩序,严格遵守电力市场规则及国家相关规定,依法合规参与新能源项目竞价工作,不得滥用市场支配地位操纵市场价格,不得实行串通报价、哄抬价格及扰乱市场秩序等行为。

(四)加强投产时序管理。参与竞价并纳入机制电量的新能源项目应严格按照申报时间投产。如项目实际投产时间较申报投产延迟,按照实施细则相应规定扣除履约保函金额。

八、其他

为保障竞价工作顺利开展,本次竞价将组织有关人员通过邮箱提供竞价咨询服务。鼓励通过邮箱开展咨询,答复内容将及时通过竞价平台统一答复,请各相关主体及时关注。

政策咨询邮箱:zjnyjxnyc@163.com

分布式技术咨询(网上国网):0571-51213620

集中式技术咨询(新能源云):0571-51103134

其他未尽事宜按照《浙江省新能源上网电价市场化改革实施方案》及实施细则等文件执行。

浙江省发展和改革委员会 浙江省能源局

2026年3月3日

责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
0.3195元/度!天津2027年机制电价竞价结果来源:国网新能源云 发布时间:2026-10-21 15:25:26

10月20日,国网新能源云公示了天津市增量新能源项目2027年机制电量竞价结果。本次竞价共涉及1729个新能源项目,总机制电量规模为204505.176兆瓦时,最终出清的机制电价为0.3195元/千瓦时。该结果延续了天津市近年对新增新能源项目实行市场化机制电量竞价的政策安排。作为对比,2025—2026年批次竞价覆盖项目1279个,机制电量规模达939490.735兆瓦时,机制电价为0.3196元/千瓦时,略高于2027年批次。两次竞价均通过统一平台组织,体现天津在新能源消纳与市场化交易机制建设方面的持续实践。完整项目清单可通过国网新能源云平台查询。

10月26日申报截止!广东启动2026年机制竞价来源:广东电力交易中心 发布时间:2026-10-20 09:37:45

广东电力交易中心于10月19日发布通知,正式启动2026年新能源项目机制电价竞价交易工作。本次竞价面向纳入广东省新能源发展相关规划、具备并网条件且拟参与市场化交易的新能源发电项目,旨在通过竞争性方式确定其执行的机制电价,推动新能源电量有序进入电力市场。通知明确,市场主体需在10月26日前完成申报,后续将按程序组织竞价、公示结果并签订相关合同。此次竞价是落实国家及广东省关于深化电力市场化改革、完善新能源价格形成机制部署的重要举措,有助于提升新能源消纳能力与市场竞争力,支撑全省能源结构绿色低碳转型。

福建启动机制电价竞价:电价上限0.39元/度,电量83.6亿度!来源:福建省发展和改革委员会 发布时间:2026-10-16 08:48:26

福建省于10月15日启动2026年新能源增量项目机制电价竞价工作,面向2025年6月1日至2027年12月31日期间全容量并网或计划并网、且未参与过类似机制的新能源项目(不含2025年1月27日前已竞配的海上风电项目)。本次竞价总电量规模为83.6亿千瓦时,电价申报上限为390元/兆瓦时(即0.39元/千瓦时),下限为160元/兆瓦时;要求申报电量充足率达125%,单个项目申报电量不得超过其对应机制电量的90%。中选项目将执行为期12年的固定机制电价。该机制旨在统筹新能源消纳与合理收益,推动新增可再生能源项目有序入市。

福建省2026年新能源增量项目竞价启动来源:福建省发展和改革委员会 发布时间:2026-10-15 13:55:31

福建省于2026年正式启动新能源增量项目市场化竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间已建成或计划建成并网、且未参与过同类机制的新能源项目(不含2025年1月27日前已配置的海上风电项目),允许分布式项目委托代理参与。竞价不区分技术类型,总机制电量规模为83.6亿千瓦时,申报电价区间为160.0—390.0元/兆瓦时,申报充足率为125%,单个项目电量申报上限为90%,执行期为12年。此举旨在落实《福建省深化新能源上网电价市场化改革实施方案》,推动新能源高质量发展。(198字)

广东2026年新能源机制电价竞价申报全指南:资格|规模|报价策略|风险避坑(粤发改价格函〔2026〕1805 号)来源:索比光伏网 发布时间:2026-10-13 08:42:35

粤发改价格函〔2026〕1805号文件发布,广东2026年新能源机制电价竞价正式启动,初始规模79.34亿千瓦时,较2025年增长58.68%,核心价格规则维持不变,集中式光伏、陆上风电不参与,报价精度细化至0.1%,10月13日登记截止。本文深度解读竞价规则、申报资格、报价策略及市场影响,附2025年官方结果对照,完整版报告扫码获取。

超6个月未投产,3年不得竞价!新疆2027年度下半年增量新能源项目机制电价竞价预公告来源:国网新疆电力有限公司 发布时间:2026-10-12 06:04:52

新疆电力公司于10月10日发布2027年下半年增量新能源项目机制电价竞价预公告,明确面向2027年7—12月计划投产、且此前未纳入机制电价执行范围的集中式与分布式新能源项目开展竞价。参与主体包括新申报项目及前期未竞得电量但资质有效的存量项目;对已竞得2025或2026年度机制电量但延迟投产超6个月的项目,将取消其投资方未来3年内所有新能源项目的竞价资格,并作废当次入选结果。公告设严格投产履约约束:延迟不超过6个月的,仅失效对应时段电量;超期则直接取消资格。机制执行期为10年,期间项目可自愿退出,退出后不再享受机制电价。

广东2026年机制竞价启动:电价0.2~0.4元/度来源:广东省发展改革委 发布时间:2026-10-12 05:53:05

广东省于10月10日启动2026年新能源项目机制电价竞价工作,面向2025年6月1日至2027年10月31日期间投产或承诺投产、且尚未纳入机制的分布式光伏项目(海上光伏试点项目除外)。本次竞价总电量规模为79.34亿千瓦时/年。申报规则明确:110千伏以下分布式光伏项目可申报电量比例上限为80%,其余分布式光伏项目为70%;电价竞价区间设定为0.20—0.40元/千瓦时,价格申报精度由1%提升至0.1%;中选项目将执行为期12年的固定机制电价。该机制旨在通过市场化方式引导分布式光伏有序发展,保障项目合理收益与系统调节能力平衡。

2026 年江西省新能源机制电价竞价启动 40.8 亿千瓦时规模及规则深度解读(赣发改价管〔2026〕578号)来源:索比光伏网 发布时间:2026-10-10 16:27:38

2026 年江西新能源机制电价竞价正式启动,总规模40.8亿千瓦时,光伏占比超七成,边际门槛提至60%,单项目电量比例上限75%,核心申报主体为2027年投产项目。本文深度解读竞价规则、参数变化、申报范围及风险提示,附历史数据与政策对比,完整版报告扫码获取。

国家能源局:跟踪指导地方科学组织2027年增量项目机制竞价 及时引导纠偏来源:国家能源局 发布时间:2026-10-09 08:38:58

本文报道了国家能源局召开全国可再生能源电力开发建设月度调度会的情况。会议通报了2026年1—8月我国可再生能源发展进展:可再生能源总装机达24.96亿千瓦,占全国电力总装机60.8%;风光装机19.92亿千瓦,占比48.5%,其中光伏装机历史性超过煤电,成为第一大电源;可再生能源发电量占全国总发电量41.6%。会议提出四项重点任务:加快推进新能源重大工程建设;健全新能源价格结算机制,特别强调由主管部门跟踪指导地方科学组织2027年增量项目竞价,并及时引导纠偏;着力解决电力消纳瓶颈,强化电网补强与市场机制创新;发挥新能源在稳投资、促增长中的作用,清理非技术性开发障碍。

山东分时电价机制再升级,飞虎3锁定高价值电量来源:晶科新场景 发布时间:2026-09-30 09:18:30

山东2026年10月起实施分时电价新政,峰谷时段延长、价差拉大,弱光时段(晨昏)电价最高、价值凸显。晶科飞虎3凭借N型TOPCon技术,在低辐照下保持95%—98%高效率,实测弱光发电增益达14.2%,将“发得多”升级为“发得值”,助力工商业光伏降本增效。

风光统一出清!北京启动2027年机制电价竞价工作来源:北京市发展和改革委员会 发布时间:2026-09-28 09:10:37

北京市发改委于2026年9月发布通知,正式启动2027年新能源增量项目机制电价竞价工作。本次竞价覆盖集中式与分布式光伏、风电等各类新能源项目,实行“统一申报、统一出清”,不按项目类型区分。竞价主体为2025年6月1日至2027年12月31日期间全容量并网、未纳入过机制电价且自愿参与的项目,包括法人企业及自然人户用光伏业主。总机制电量规模为8.5亿千瓦时,申报电价上限为0.3598元/千瓦时(含税),执行期为12年。竞价采用价格优先的边际出清方式,按申报价由低到高排序直至满足总量;若报价相同,则按比例分配剩余电量。申报、审核、出清及结果公示等环节均通过指定平台规范开展,并要求签订差价结算协议。(199字)
