晶科安徽2个光伏电池技改项目环评公示

来源:合肥市生态环境局发布时间:2026-02-09 09:51:31

2月4日,安徽省合肥市生态环境局公示了2个光伏电池项目——高效太阳能电池片MAX改造项目和高效太阳能电池片213升级改造项目的环评文件。

根据公示内容显示,这2个光伏电池项目均为改建项目,总投资共计34,637万元,建设单位均为安徽晶科能源有限公司,建设地点均在安徽省合肥市肥东县合肥循环经济示范园龙兴大道与乳泉路交叉口东北角安徽晶科能源有限公司厂区内。

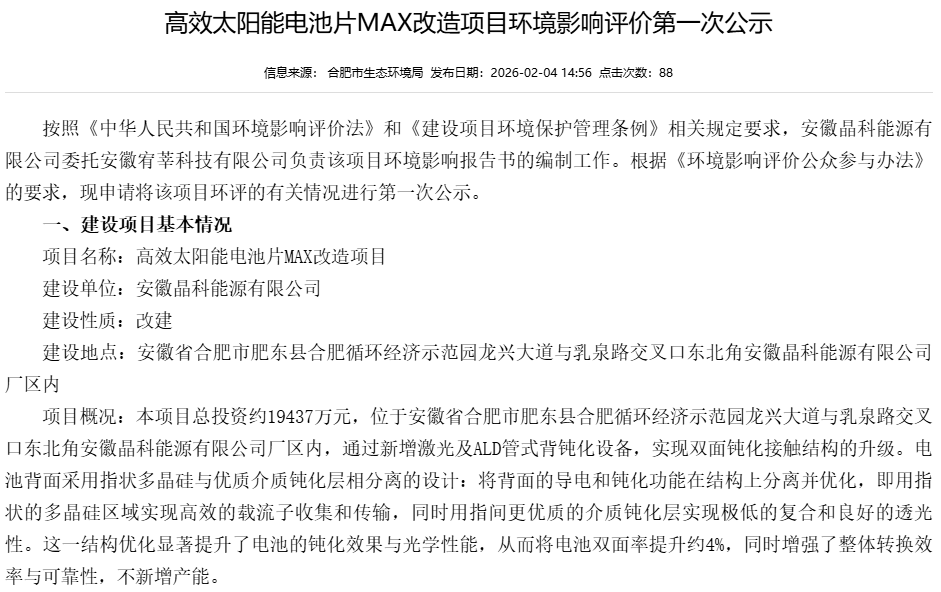

高效太阳能电池片MAX改造项目总投资19,437万元,通过新增激光及ALD管式背钝化设备,实现双面钝化接触结构的升级。环评文件显示,这一结构优化显著提升了电池的钝化效果与光学性能,从而将电池双面率提升约4%,同时增强了整体转换效率与可靠性,不新增产能。

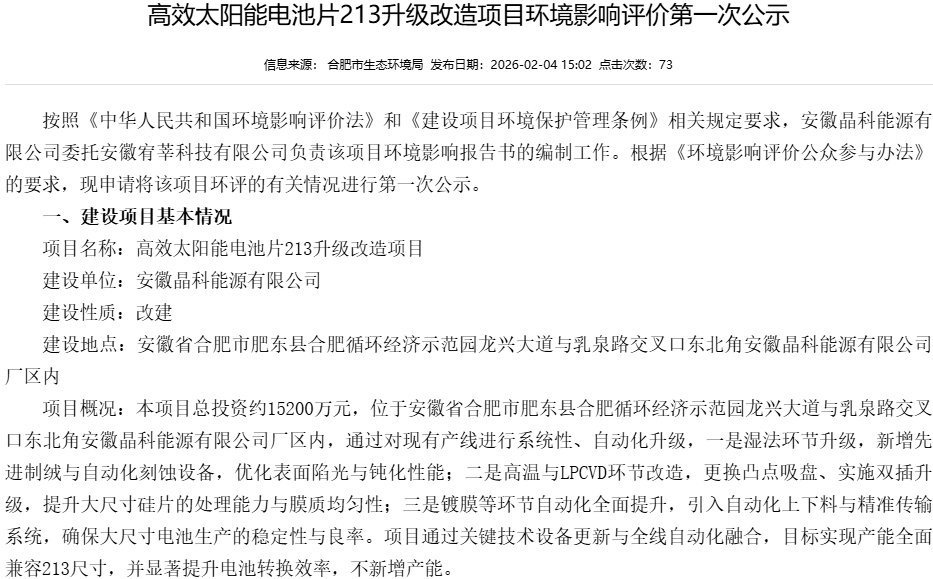

高效太阳能电池片213升级改造项目总投资15,200万元,通过对现有产线进行系统性、自动化升级。该项目通过关键技术设备更新与全线自动化融合,目标实现产能全面兼容213尺寸,并显著提升电池转换效率,不新增产能。


责任编辑:肖舟
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
晶科能源飞虎3组件签约吉尔吉斯斯坦最大规模光伏项目来源:晶科能源JinkoSolar 发布时间:2026-11-06 07:31:49

晶科能源签约吉尔吉斯斯坦325MW光伏电站,全部采用飞虎3高效组件(670W、24.8%效率、85%双面率),助力该国突破水电单一结构。四大优势:降BOS成本、增5%-10%发电量、优弱光表现、低衰减控LCOE,较BC技术降本6%以上。中亚能源转型标杆项目。

浙江70MW光伏项目环评受理公示来源:温州市生态环境局文成分局 发布时间:2026-11-02 09:34:08

本文介绍了浙江温州文成县拟建的70MW光伏发电项目环评受理公示信息。项目由文成县浙新绿能光伏发电有限公司投资建设,选址于玉壶、周壤和大峃镇,占地约118.5万平方米,主要租用茶园、果园等园地。总投资2.9亿元,设计交流侧装机容量69.92MW,直流侧为77.00966MWp,全部采用655Wp单晶硅双面双玻N型Topcon组件,共117572块,划分为21个光伏子方阵;每组串28块组件串联,26–29串并联接入一台460kW组串式逆变器。项目计划2027年3月开工,同年12月建成,总工期9个月。

拆除3条产线!隆基安徽光伏组件工厂技改公示来源:滁州市生态环境局 发布时间:2026-10-30 09:31:28

本文介绍了隆基绿能旗下滁州隆基乐叶光伏科技有限公司拟实施的组件产线技术升级项目。该公司计划投资7.36亿元,对现有4.5GW TOPCon光伏组件工厂开展技改,工期约4个月。项目核心内容为:在保留3条TOPCon产线基础上,将另3条升级改造为更先进的HPBC 2.0产线;同时拆除全部原有TOPCon产线中未被改造的3条,实现产线结构优化。技改后,全厂总产能由4.5GW TOPCon组件调整为4GW HPBC组件。该项目已于2024年10月22日通过滁州市生态环境局环评受理公示,系对2023年7月获批、2024年6月完成环保验收的原4.5GW单晶组件项目的进一步技术迭代。(198字)

安徽超170MW光伏项目公示!来源:金安区生态环境分局 发布时间:2026-10-29 09:31:00

安徽省六安市金安区生态环境分局于10月22日对两个光伏项目环评报告进行审批前公示:一是椿树镇150MW渔光互补项目,位于椿树镇19个村坑塘水面,总投资约6.25亿元,采用双面N型单晶硅组件,直流侧装机180.0162MWp,配套建设35kV集电线路及相应逆变、升压设施,占地3500亩,年发电量约1.98亿千瓦时,工期10个月;二是施桥镇农光互补项目,原规划50MW,因能源指标限制实际获批交流侧容量23.2MW,投资约9841万元,覆盖32个坑塘地块,年发电量约3134万千瓦时,工期9个月。两项目均由六安晟阳新能源有限公司建设。

总投资超9亿元!国能两个光伏项目环评公示来源:重庆市万州区生态环境局 发布时间:2026-10-27 09:42:07

本文介绍了国能集团在重庆市万州区布局的两个大型光伏项目环评公示情况。其中,龙沙光伏项目装机容量172MW,总投资约7.1亿元,选址于龙沙镇、响水镇等地,采用650Wp双面单晶硅组件及460kW逆变器,规划建设43个光伏发电单元和7回35kV集电线路,总占地超313万平方米,工期30个月;燕山农(林、渔)光互补项目装机容量50MW(峰值65.02MWp),总投资约1.91亿元,位于燕山乡,采用660Wp N型单晶硅组件与柔性/固定支架结合方式,配套17台箱变及110kV升压站,建设周期12个月。两项目合计装机222MW,总投资逾9亿元。

HoloSolis 5GW 光伏电池组件工厂入选欧盟创新基金项目来源:TaiyangNews 发布时间:2026-10-23 09:07:10

欧盟委员会宣布,从欧洲经济区23国遴选77个净零技术项目,通过创新基金提供总计34亿欧元资助。其中,HoloSolis公司拟在法国昂巴克建设的5GW TOPCon光伏电池与组件一体化工厂(项目名SOLAR4EU)成功入选,将获资金支持。该工厂采用高度自动化产线,生产n型TOPCon组件,预计创造超2000个就业岗位,旨在强化欧洲本土光伏价值链、减少对外依赖。HoloSolis由IDEC集团、TSE及EIT InnoEnergy联合支持,并已获天合光能TOPCon专利授权。本轮还涵盖其他清洁制造项目,如比利时ReGAIN的III-V族多结太阳电池箔片中试线、希腊TALOS海岛混合可再生能源储能项目、西班牙PowerCo及波兰LG新能源的电动汽车电池工厂等。截至目前,创新基金累计支持约320个项目,承诺赠款近170亿欧元。

中电建安徽100MW渔光互补光伏项目公示!来源:芜湖市南陵县生态环境局 发布时间:2026-10-19 07:00:41

10月10日,安徽省芜湖市南陵县生态环境局公示了中电建南陵县许镇奎湖100MW渔光互补发电项目环境影响报告表。该项目位于南陵县许镇镇奎湖区域,总投资4.2亿元,占地约122.59公顷,由南陵县徽能新能源有限公司建设,实际控制方为中电建新能源集团股份有限公司。项目采用“分区发电、集中并网”模式,总装机容量100MW(直流侧达119.8MWp),拟安装190,164块单块功率630Wp的光伏组件。作为典型的渔光互补项目,其在保障渔业生产的同时开展光伏发电,兼顾土地复合利用与清洁能源开发。

晶科能源携手SANDISOLAR,“晴天365”光储方案落地缅甸离网项目来源:晶科能源JinkoSolar 发布时间:2026-10-13 09:22:07

晶科能源携手SANDISOLAR,为缅甸丹老海岛对虾养殖基地打造20.7MWp光储离网示范项目,采用飞虎3高效组件与29.26MWh储能系统。该方案专为高盐、高湿、无电网海岛环境设计,具备超强抗腐蚀、低衰减与优异低照性能,日供绿电8.3万度,树立东南亚清洁能源转型新标杆。

高景太阳能光伏组件技改环评公示来源:广州市生态环境局 发布时间:2026-10-13 09:07:22

广州高景太阳能科技有限公司位于广州市花都区汽车产业基地的101#组件车间高效光伏组件改建项目,于10月8日获广州市生态环境局环评批复。该项目不新增用地,依托现有厂区(总占地约26.7万平方米,建筑面积约21.3万平方米),主要对既有车间进行技术改造,以提升高效光伏组件产能。改建后,年产能达2782.6万块,产品包括N型Topcon与BC技术路线的单玻、双玻72P组件,具体为Topcon单玻72P(1252.17万块)、BC单玻72P(139.13万块)、Topcon双玻72P(834.78万块)及BC双玻72P(556.52万块)。项目总投资1.2亿元,其中环保投资160万元,用于落实污染防治措施。

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

重庆超120MW农光互补光伏项目环评公示来源:重庆市万盛经开区生态环境局 发布时间:2026-09-30 08:54:28

重庆市万盛经开区南桐农光互补项目近日通过环评受理公示。该项目位于万盛经济技术开发区南桐镇,总用地面积约181.79万平方米,总投资约3.92亿元,建设工期24个月。项目采用“光伏+农业”模式,直流侧装机容量达120.7981兆瓦,交流侧额定输出容量为100.16兆瓦,共安装近19.33万块625瓦双面双玻单晶硅光伏组件,并配套建设313台320千瓦组串式逆变器及42台箱式变压器。同步规划建设2044.26亩魔芋种植示范基地,实现光伏发电与特色农业协同发展。项目由重庆市万盛经开区粤能新能源有限公司投资建设,其控股股东为广东省电力开发有限公司,最终实控方为广东省能源集团有限公司。
