1.73元/W,国电投云南200MW光伏项目中标公示

来源:智汇光伏发布时间:2026-01-06 09:20:17

1月4日,云南省迪庆州香格里拉市其宰200MW光伏项目EPC工程总承包中标候选人公示,招标人为国家电投集团云南国际电力投资有限公司。

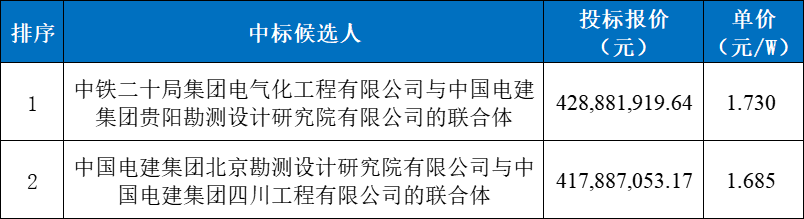

根据中标候选人公示:中铁二十局集团电气化工程有限公司与中国电建集团贵阳勘测设计研究院有限公司的联合体以1.73元/W位列第一候选人。


项目概况:云南省迪庆州香格里拉市其宰200MW光伏项目设计额定容量为 200MW,安装容量为247.953MWp,容配比为1.24。安装346788块功率为 715Wp的单晶硅 N型双面双玻光伏组件,由13338个光伏组串,共64个光伏子方阵组成,配置300kW(降容至 285kWAt-4560m)组串式逆变器702台,箱式变压器 64台,以 8回35kV集电线路汇集电力。项目场址内新建1座 220kV升压站,主变容量为 200MVA。

项目地点:云南省迪庆藏族自治州香格里拉市尼西乡新阳村和幸福村周边山坡。

招标范围:包含但不限于项目勘测设计、设备材料采购、建筑安装工程、配合并网手续办理、投产前涉网试验、验收工作及其他。

计划建设工期:6个月,本工程暂定 2026年 5月 1日开工,2026年 10月 31日全容量并网发电,2027年 6月 30日完工验收。

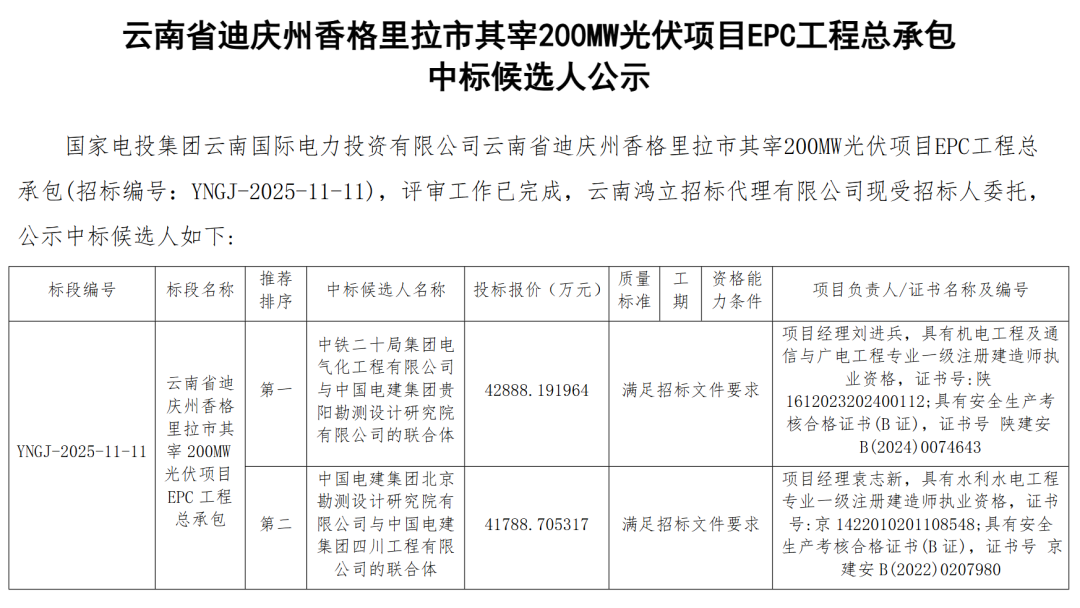

中标候选人公告如下:


责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中广核舒城县启安200MW光伏项目正式开工来源:中建八局总包公司 发布时间:2026-11-19 09:11:33

中广核舒城县启安200MW光伏项目近日在安徽六安正式开工,由中建八局总承包公司承建。该项目采用“渔光互补”模式,占地约4180亩,建设200MW集中式光伏电站,涵盖光伏子阵、35kV集电线路及220kV升压站扩建工程。作为安徽省重点新能源项目,其建成后每年可提供大量清洁电力,支撑合肥都市圈及皖中负荷中心的电力供应,助力降低化石能源依赖和二氧化碳排放。通过在光伏板下开展渔业养殖,项目有效盘活闲置坑塘资源,促进农民增收与乡村产业振兴。项目同步服务于新型电网建设与“六张网”协同发展,旨在打造绿色能源标杆工程,推动区域能源转型和经济高质量发展,支撑国家“双碳”目标实现。(198字)

中广核舒城县启安200MW光伏项目开工来源:中建八局总承包公司 发布时间:2026-11-18 10:37:51

中广核舒城县启安200MW光伏项目近日正式开工,由中建八局总承包公司承建,位于安徽省六安市,占地约4180亩。项目采用“渔光互补”模式,在光伏板下开展渔业养殖,实现发电与养殖协同发展,有效盘活闲置坑塘资源。建设内容包括200MW集中式光伏场区、35kV集电线路及220kV升压站扩建工程。作为安徽省重点新能源项目,建成后每年可提供大量清洁电力,支撑合肥都市圈及皖中负荷中心电力保供,减少化石能源依赖和二氧化碳排放。项目同步助力乡村振兴与产业增收,旨在打造绿色能源标杆工程,服务国家“双碳”战略和区域经济高质量发展。(199字)

安徽200MW光伏项目公示来源:肥西县生态环境分局 发布时间:2026-11-18 09:33:00

安徽省合肥市肥西县生态环境分局于11月13日公示了两个渔光互补光伏发电项目的环评审批决定:柿树岗乡100MW项目和山南镇100MW项目,合计装机容量200MW。前者位于柿树岗乡,租赁97处闲置坑塘水面共2676.25亩,总投资5.15亿元,采用17.78万块730Wp N型TOPCon双面组件,直流侧容量130.02MWp,工期6个月;后者位于山南镇,租赁117处坑塘共2180.5亩,总投资4.75亿元,配置18.03万块同规格双面双玻组件,交流侧装机100MW,工期12个月。两项目均由阳光电源旗下阳光新能源间接控股的子公司——肥西县继阳新能源与店阳新能源分别投资建设。

云南临沧市凤庆县50MW光伏项目优选评审结果公示来源:凤庆县人民政府 发布时间:2026-11-17 12:01:17

云南省临沧市凤庆县于2026年11月17日公示了2026年第一批集中式光伏发电项目投资主体优选评审结果,涉及文德50MW(即5万千瓦)光伏项目。该项目概算总投资约2.08亿元,定位为“火电与新能源联营”类型,旨在推动传统能源与可再生能源协同发展。经竞争性磋商评审,云南省绿色能源产业集团有限公司位列第一中标候选人,英利能源发展有限公司和中国电建集团昆明勘测设计研究院有限公司分列第二、第三。公示期自2026年11月17日9:00起至11月19日17:00止,为期3个工作日。该结果标志着凤庆县新能源项目建设进入实质性推进阶段。

200MW!华能、国能西乡光伏项目进入陕西2026保障性并网清单来源:汉中市发改委 发布时间:2026-11-17 08:44:24

陕西汉中市发改委于11月13日公示拟纳入陕西省2026年保障性并网规模的光伏发电项目清单,共包含两个总装机容量达20万千瓦(即200MW)的项目。这两个项目均位于西乡县,分别为华能西乡10万千瓦光伏发电项目(建设单位为华能丹凤新能源发电有限公司)和国能西乡10万千瓦光伏发电项目(建设单位为国能(西乡)新能源有限公司)。此次纳入保障性并网清单,意味着项目已通过省级统筹审核,将优先获得电网接入和消纳保障,是陕西省推进可再生能源发展、落实“十四五”能源规划的重要举措。公示旨在公开征求意见,后续将按程序正式确认并网资格。

云南普洱市555MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-11-13 11:48:43

云南省普洱市于11月12日发布2026年第一批邦迈村和芹河村光伏发电项目投资主体优选竞争性磋商公告。项目位于普洱市景东县,共包含两个子项目:装机容量35.5万千瓦、投资估算15.62亿元;另一子项目装机20万千瓦、投资估算8.80亿元,合计总装机55.5万千瓦(即555MW)。项目要求原则上开工后8个月内具备投产条件,1年内实现全容量并网。社会投资人须承担全部建设资金筹措,并负责招投标、建设管理、并网接入、运营及维护等全过程工作。本次优选明确不接受联合体参与磋商。

云南临沧40MW光伏项目优选投资主体来源:中国招标投标公共服务平台 发布时间:2026-11-12 15:59:04

云南省临沧市凤庆县启动营盘40MW集中式光伏发电项目投资主体优选工作,该项目已纳入《云南省2026年第一批新能源项目开发建设方案》。项目选址于凤庆县境内,规划建设地面光伏电站及配套集电、送出线路等设施,总投资约1.6亿元,由中标方全额自筹资金,允许联合体参与投标。建成后年发电量超5400万千瓦时,预计每年可节约标准煤2.1万吨、减排二氧化碳5.4万吨。项目开发经营期不超过25年,期满后开发权由凤庆县政府收回并重新组织开发。根据云南省政策要求,项目备案后2个月内须开工,开工后6个月内具备投产条件,全容量并网时限最长为1年。

云南100MW光伏项目竞配启动来源:中国招标投标公共服务平台 发布时间:2026-11-12 10:46:09

云南省于11月10日启动崇仁光伏发电项目竞争性磋商,该项目装机容量为100兆瓦(10万千瓦),占地约2500亩,选址于怒江州泸水市老窝镇。作为省级新能源配置试点,项目拟纳入火电与新能源联营支持体系,旨在推动源网荷储协同和能源结构优化。建设周期安排明确:计划2027年2月开工,2027年9月实现首批机组并网发电,2028年2月完成全容量并网投产。公告标志着云南在“十四五”可再生能源发展关键阶段,加快大型光伏基地布局与多能互补机制落地的具体行动。

云南:675MW光伏项目开展竞争配置!来源:智汇光伏 发布时间:2026-11-10 09:07:46

云南省普洱市与景洪市于11月9日联合启动2026年度第一批新能源项目投资主体竞争配置工作,共推出7个光伏项目,总装机规模达675兆瓦(MW),分为3个标段实施。此次优选面向符合条件的能源投资企业,旨在通过公开、公平、公正的竞争方式,择优确定各项目的开发投资主体。项目分布于普洱市和景洪市辖区内,是云南省加快推进可再生能源发展、优化能源结构的重要举措之一。公告明确了申报条件、评审标准、时间节点及流程要求等关键信息,标志着相关项目前期工作正式进入实质性推进阶段。该批项目建成后,将为当地提供清洁电力,助力实现“双碳”目标。

200MW漂浮式光伏项目开工来源:中国能建中电工程 发布时间:2026-11-09 08:47:52

马来西亚切雷赫200兆瓦漂浮式光伏项目近日正式开工,由中国能建中电工程江苏院担任总承包方。项目位于彭亨州关丹市,交流并网容量为200兆瓦,是马来西亚第五轮大型太阳能计划(LSS5+)的关键项目之一,同时也是阿布扎比未来能源公司(Masdar)在该国实施的首个新能源项目。项目计划于2028年初建成投运,建成后将向当地电网稳定供应清洁电力。作为马来西亚规模较大的漂浮式光伏工程,该项目不仅拓展了该国在水域光伏领域的技术应用与建设经验,也体现了中马及阿联酋在绿色能源开发领域的务实合作,有望为区域可再生能源协同发展提供新范例。(198字)

重庆首瑞建设:获云南200MW光伏项目指标来源:智汇光伏 发布时间:2026-11-05 09:34:44

重庆首瑞建设(集团)有限公司近日成功中标云南省昭通市鲁甸县两个光伏发电项目投资主体资格,分别为李家山光伏项目和龙头山光伏项目(二期),各规划建设10万千瓦装机容量,合计20万千瓦(200MW)。两项目均位于鲁甸县境内,建设内容包括光伏电站本体及配套工程。根据招标要求,项目须在开工后8个月内具备投产条件,并于开工之日起1年内实现全容量并网。此次中标标志着重庆首瑞建设正式进入云南新能源投资开发领域,是其拓展西南地区清洁能源业务的重要进展。(198字)
