重庆市首个高等院校屋顶建设的分布式光伏电站并网

来源:华电重庆发布时间:2026-01-06 08:49:31

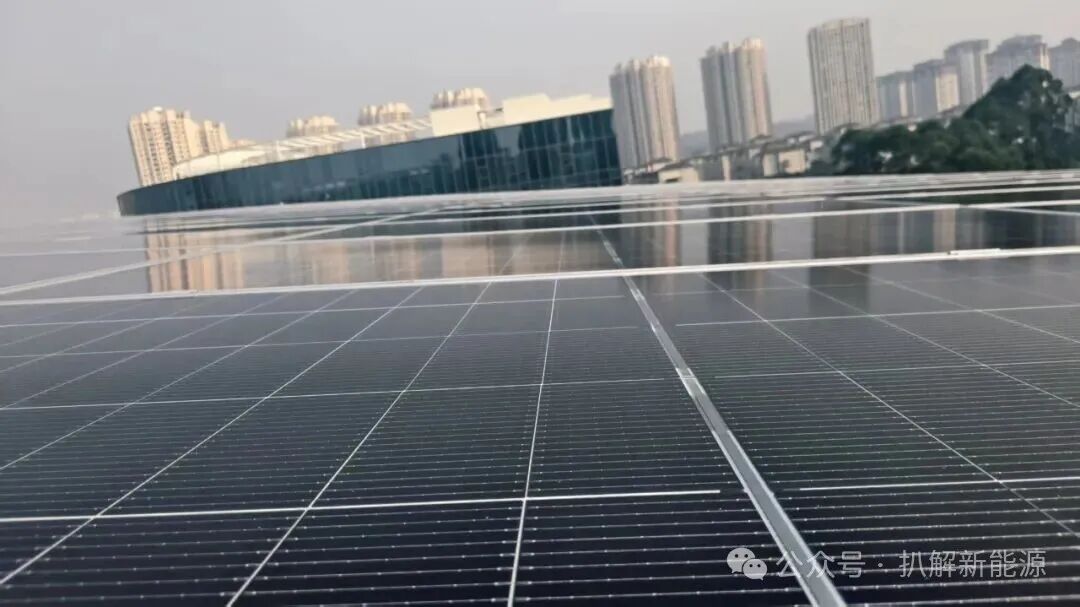

2025年12月31日,华电重庆文理学院屋顶分布式光伏项目全容量并网发电。


该项目利用重庆文理学院红河校区内16幢建筑物屋顶进行开发建设,项目建设总面积约4.4万平方米,光伏装机容量约5.07MW,为校方每年提供610万千瓦时的清洁电量,节省逾300万元的屋顶防水费用。与相同发电量的火电相比,每年节省标煤约1834吨,减少二氧化碳排放量5006吨。

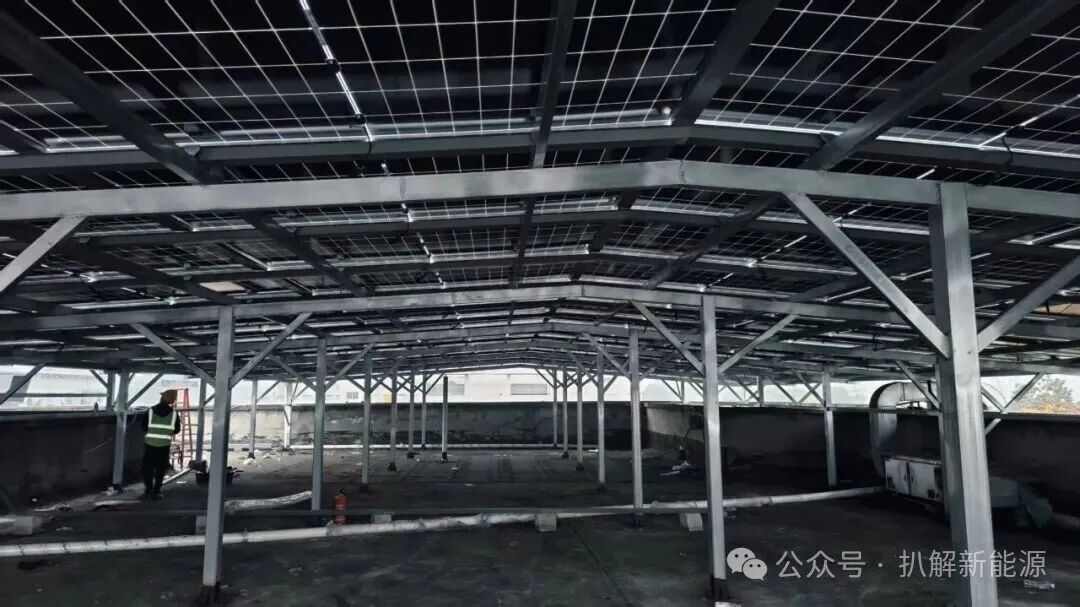

项目于2025年10月13日正式开工建设,在项目实施过程中,项目部带领项目团队科学谋划、精准施策,成功攻克了一系列施工难关,确保了项目优质高效按期投产。


一是突破技术协调准入门槛,保障项目顺利接入。项目初期,与地方电网就接入系统方案进行了多轮紧密沟通。项目后期,项目团队凭借专业的技术方案和高效的协同能力,快速完成了电网增容流程的终止,为项目顺利取得并网许可扫清关键障碍。


二是优化复杂施工时间窗口,彰显央企责任担当。项目地处校园核心区,施工组织面临较大困难,为最大限度减少对学校正常教学、科研及师生生活的影响,项目部主动与校方建立日沟通机制,精编作业计划,严格遵循早晨8:30前不施工、宿舍楼区域午间休息时段不施工的原则;主动避让英语四六级、全国研究生招生及期末考试等重要时段。项目团队抢抓施工窗口期,抢晴天、战雨天、抓间隙,统筹谋划、高效推进,赢得了校方和师生的一致好评。


该项目的全容量并网发电,是重庆市第一个利用高等院校屋顶建设的分布式光伏电站,是央地合作、校企合作的成功典范,为华电在渝推动绿色校园建设、服务地方高质量发展树立了新标杆。

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

京能国际北京市顺义区北坪基地1.6MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-10-23 09:37:16

京能国际顺义北坪基地1.6MW分布式光伏项目完成备案,利用近2万㎡屋顶实现“全额自用”,年发电166万千瓦时,年减碳1001吨。项目紧扣首都“双碳”战略,强化绿色电力供应安全,助力园区低碳转型与能源结构升级。

广州发展拟斥资超7.33亿元建设重庆黔江200MW集中式光伏项目来源:索比光伏网 发布时间:2026-10-22 09:20:32

广州发展(600098.SH)公告拟由全资子公司广州发展新能源集团投资约7.33亿元,在重庆黔江建设城东200MW/262MWp地面集中式光伏项目。该项目是公司优化新能源产业布局、推动新能源业务高质量发展的关键举措。选址黔江旨在拓展西南地区新能源项目版图,通过规模化开发提升区域运营效率,降低单位运营成本。项目建成后,将增强公司在西南地区的装机规模与资源整合能力,支撑新能源板块的持续稳健增长。本次投资属公司正常经营决策,不构成关联交易,亦不构成重大资产重组。

2.155元/W!国能6.46MWp分布式光伏项目中标候选人公示来源:索比光伏网 发布时间:2026-10-21 15:29:26

本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)

江西上饶市广信区屋顶分布式光伏建设项目管理征求意见稿来源:广信区人民政府 发布时间:2026-10-20 09:22:34

本文是江西上饶市广信区发展和改革委员会发布的《关于规范广信区屋顶分布式光伏建设项目管理的意见(修订)(征求意见稿)》的公开征集公告及政策文本。背景为现行试行意见实施一年后,为提升管理效能、保障项目高质量发展,拟修订并正式出台新规。意见围绕行业协同管理、分类备案流程、建设场所负面清单、产权合法性审查、产权人意愿核实、建设技术与风貌规范、监督执法与违规处置七大方面作出系统规定:明确多部门职责分工;优化自然人与非自然人项目的差异化备案路径;划定禁止建设光伏的区域和建筑类型;强调产权清晰、房屋安全及农户真实意愿;细化屋顶光伏安装高度、形态、防火及相邻权益要求;建立乡镇巡查、部门联动、信用惩戒与社会监督相结合的监管机制。全文旨在构建权责明晰、程序规范、安全可控、风貌协调的屋顶光伏管理体系。(199字)

3.65元/瓦!4.98MW分布式光伏项目发布中标结果公告来源:索比光伏网 发布时间:2026-10-20 08:53:42

扬州洁源新能源发展股份有限公司于10月19日发布扬州六圩污水处理厂4.98MW分布式光伏发电项目中标公告。该项目已获相关审批,总投资约2099万元,全部来自企业自筹资金;直流侧装机容量为5.71845MWp,交流侧并网规模为4.98MW。经公开招标,联合体中标人包括扬州市上善建设工程有限公司、上海市政工程设计研究总院(集团)有限公司及江苏冠睿达建设工程有限公司,中标单价为3.65元/瓦,合同总价为2087.23425万元。该项目建设地点位于污水处理厂内,属典型的“光伏+水务”分布式能源应用项目。

12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。

江苏首个市场化“整村光伏”项目并网投运来源:能源中国 发布时间:2026-10-14 09:02:48

10月12日,江苏省首个市场化运作的“整村光伏”项目在徐州沛县祁庄村正式并网投运。该项目响应今年7月江苏省发改委发布的《分布式光伏发展实施方案(2026—2030年)》关于整村连片开发的政策导向,由国网江苏电力联合地方政府、村集体和光伏企业协同推进,形成“村集体搭台、社会资本投资、电网配套支撑”的市场化开发模式。项目总投资1501万元,装机容量3.9兆瓦,整合73户农房屋顶约1.6万平方米,配套建设汇流线路、变压器及10千伏汇流站等设施,所发电量统一接入当地配电网。预计年发电量448.5万千瓦时,标志着江苏分布式光伏规模化、市场化应用迈出关键一步。(199字)

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)
