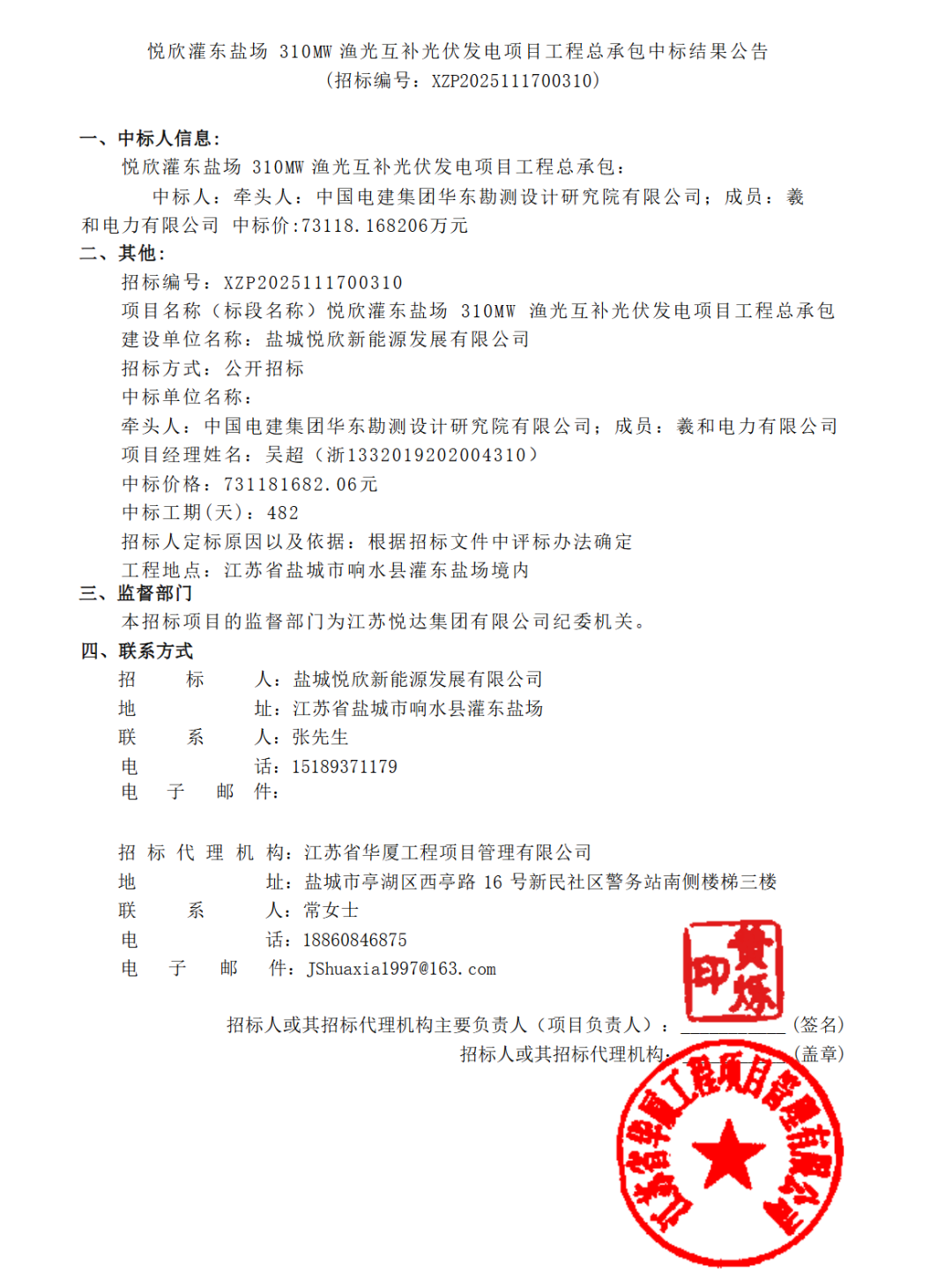

近日,悦欣灌东盐场310MW渔光互补光伏发电项目工程总承包中标结果公示(文件见附件)。
项目投资方为盐城悦欣新能源发展有限公司,由江苏悦达集团控股。
项目概况:
项目用地范围面积约7492亩(约4994916.02m2),直流侧容量为385.0MWp,交流侧容量310MW,建设一座升压站。本项目拟采用固定式和平单轴2种不同类型的支架安装形式,固定式安装方式额定容量为226.8MW(交流侧),平单轴跟踪安装方式额定容量为83.2MW(交流侧)。
项目中标人:
牵头人:中国电建集团华东勘测设计研究院有限公司;
成员:羲和电力有限公司
中标价:73118.168206万元
折合单价:1.9元/W
工期要求:2026年1月4日开工(具体开始工作日期以开工令为准);具备并网条件日期:2026年12月31日,竣工日期:2027年4月30日。
中标通知书发出后7日历天内,中标单位必须进场,协调送出工程进度与光伏主体工程进度匹配,确保项目按期完成,逾期未完成,将予以处罚。
招标范围:
该项目为竣工交钥匙工程,工期含设计、材料设备采购、安装及竣工调试,项目验收等。必须满足项目验收日期的要求,各节点进度由中标单位自行编制。
用地范围涉及到的所有勘察、设计(不含接入系统方案设计及初步设计)、施工和设备材料采购安装、施工、检测、调试及试运行、培训、移交生产及质保期内的全部工作及其伴随服务(含发包人组织的开工仪式等),项目各类手续办理(包括但不限于:部分开工手续、施工图纸报审、验收、并网等),并通相关主管部门验收合格,以及协调送出工程进度与光伏主体工程进度匹配等内容(送出工程协调及对外工程相关事项协调安排专人驻场服务),即交钥匙工程(包勘察、包设计、包工、包料、包质量、包安全、包文明施工、包期并网、包调试、包试验、包检查测试、包质检、包试运行、包消缺、包培训等合同约定全部内容和最终交付投产的承包方式)。主要包括桩基施工、支架与组件安装、逆变器安装、箱变安装、电缆敷设及电缆头制作、220kV升压站及电力构筑物(含外线协调相关工作)、35kV集电线路施工、渔业基础设施改造、施工道路改扩建、进站道路及伴随配套等。
设备及材料采购:包括但不限于光伏组件、逆变器、箱变、光伏支架及辅材、电缆、数据专线(站内数据上传集控中心)、监控设备、桥架、光纤等全部设备及材料的采购。提供备品备件及必须的工器具。
