河北超10GW风、光指标取消、延期!涉国家电投、华电、国家能源集团等

来源:索比光伏网发布时间:2025-11-24 08:43:13

日前,保定市发改委发布《关于对我市风电、光伏发电项目拟调整意见的公示》,涉及保定市纳入年度开发建设方案和储备类风电、光伏项目,共31个项目,规模合计3.478GW。


取消项目中包括,纳入年度开发建设方案拟调整风光项目5个,规模合计66万千瓦;储备类风光项目13个,规模合计136.8万千瓦。

业主涉及华能、南方电网、京能国际、英利、国家能源集团、中国能建等。

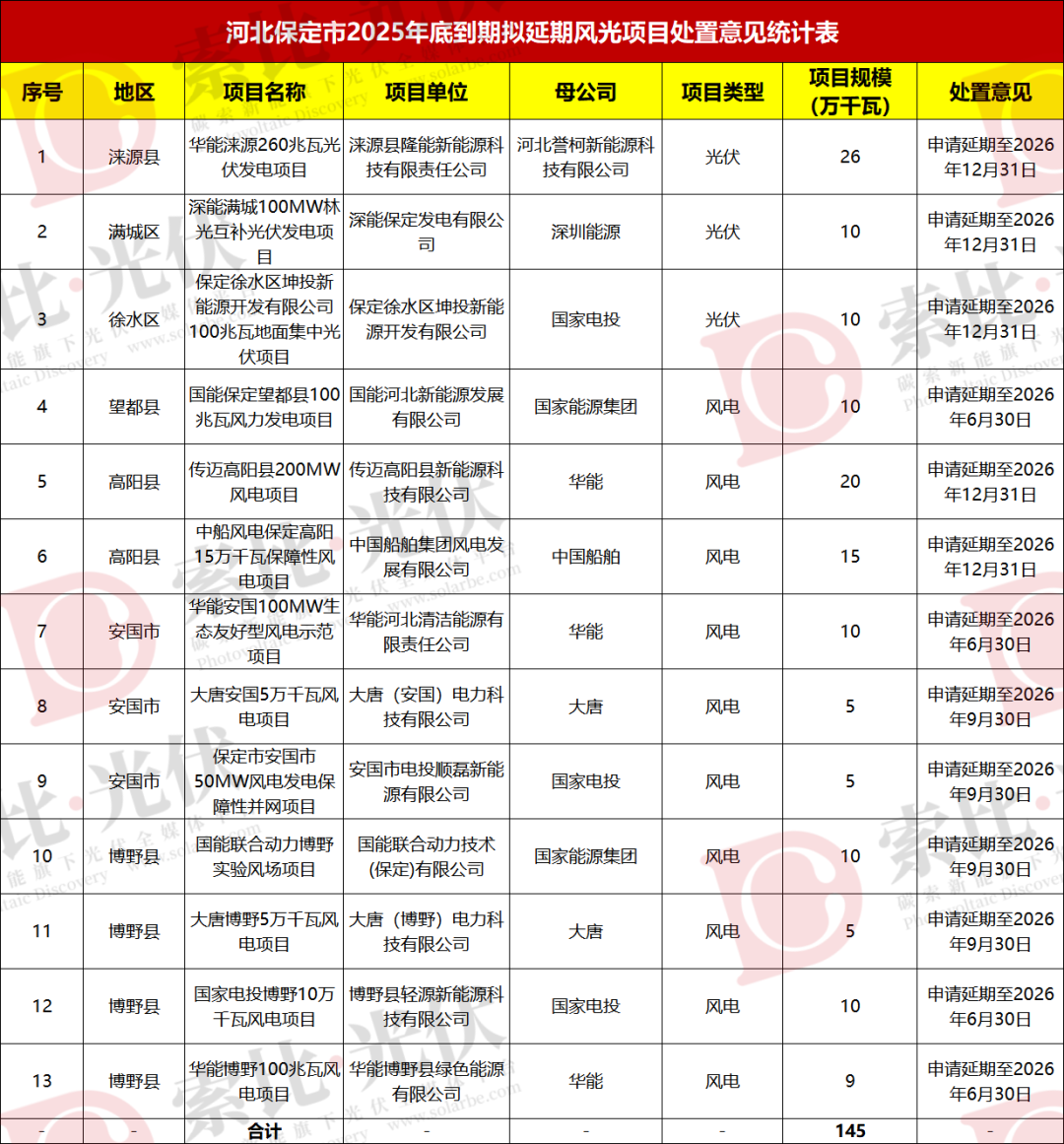

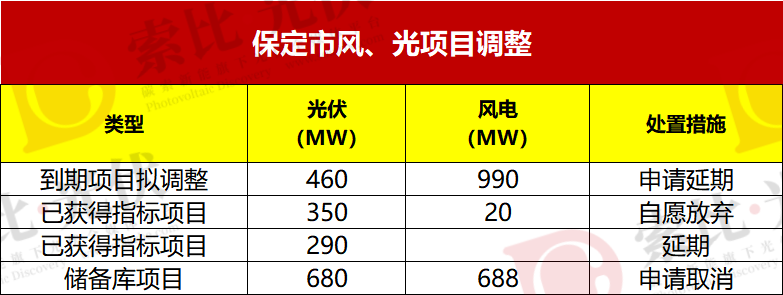

拟延期项目:光伏项目3个,规模合计46万千瓦,风电项目10个,规模合计99万千瓦。

业主涉及国家电投、国家能源集团、华能等。


近期,河北石家庄、元氏县、晋州市、赞皇县、井陉县等多地发布对风电、光伏新能源项目调整情况,涉及装机容量已达10.97GW。

详情如下:

11月18日,石家庄市发改委发布《石家庄市风电、光伏项目拟调整情况公示》,对2025年底到期项目、储备库项目和资源开发协议情况进行了摸底,并结合企业投资积极性、土地资源落实情况、项目前期手续办理及施工进度等研究提出了处置意见。

此次拟调整的风电、光伏项目总规模达5845.99MW,包括风电项目规模4550MW,光伏项目规模2591.98MW。


到期项目拟调整情况:共涉及12个项目。其中,5个项目申请取消计划,含光伏50MW、风电570MW。7个项目申请延期至2026年9~12月,含光伏190MW、风电2.2GW。

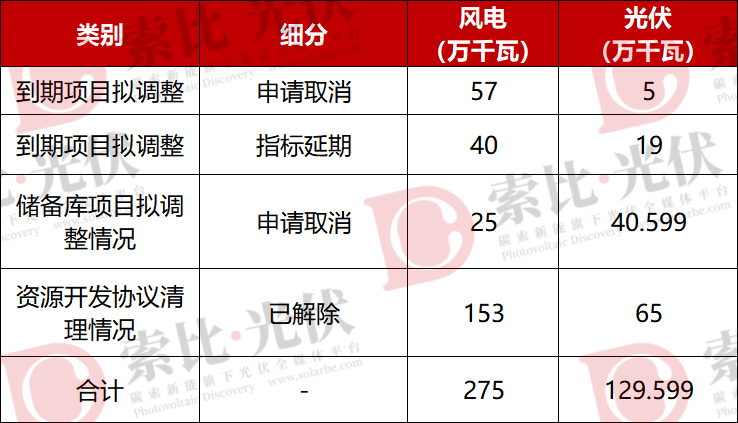

储备库项目拟调整情况:共涉及9个项目,其中4个申请取消、5个已取消。涉及风电规模250MW,光伏规模405.99MW。

看个广告休息一下吧

资源开发协议清理情况:共涉及10个项目,已解除协议对应的规模为:风电1.53GW,光伏650MW。

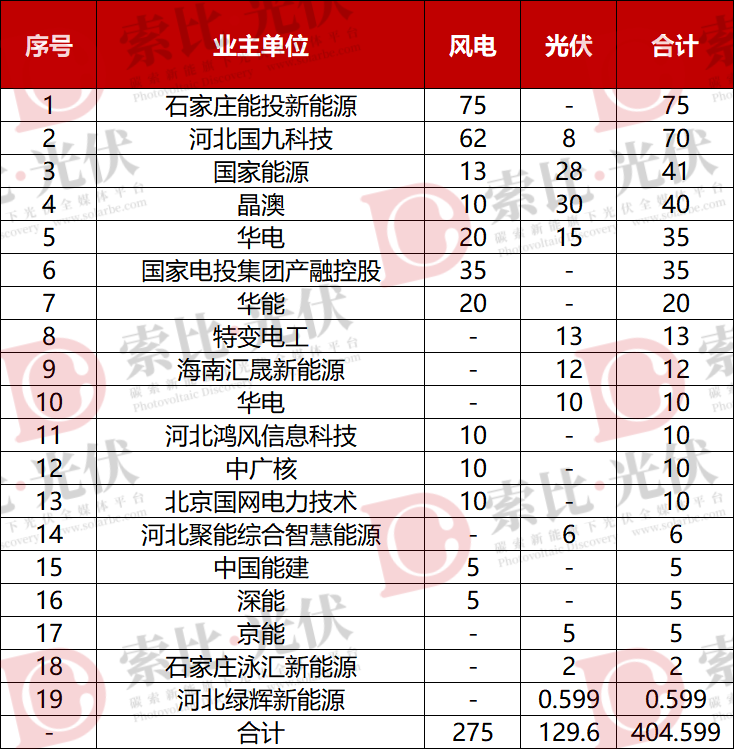

业主涉及石家庄国有资本投资、河北国九科技、晶澳科技、国家能源集团等

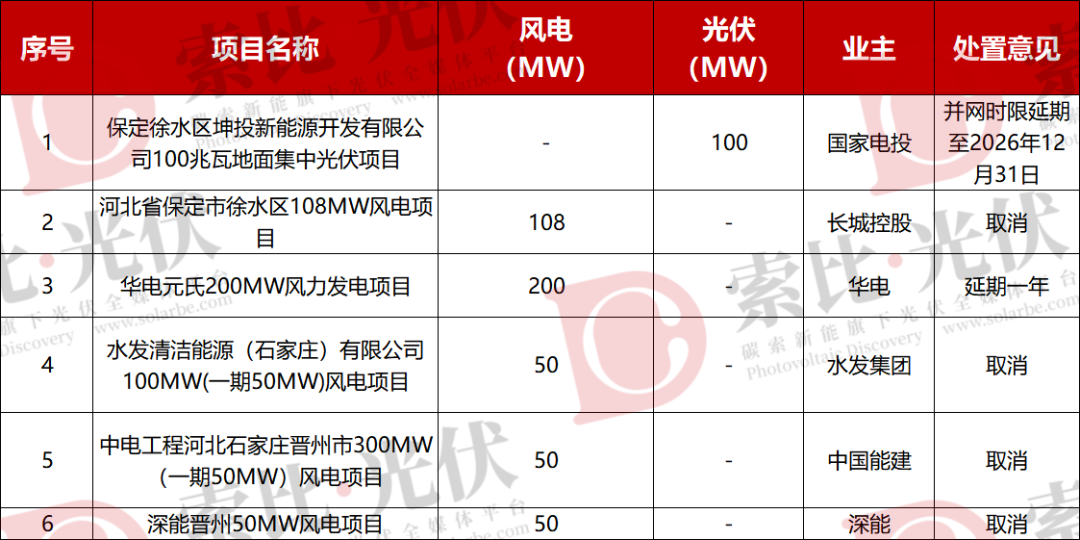

保定市、元氏县、晋州市等地6个新能源项目被调整,涉及装机容量558MW。

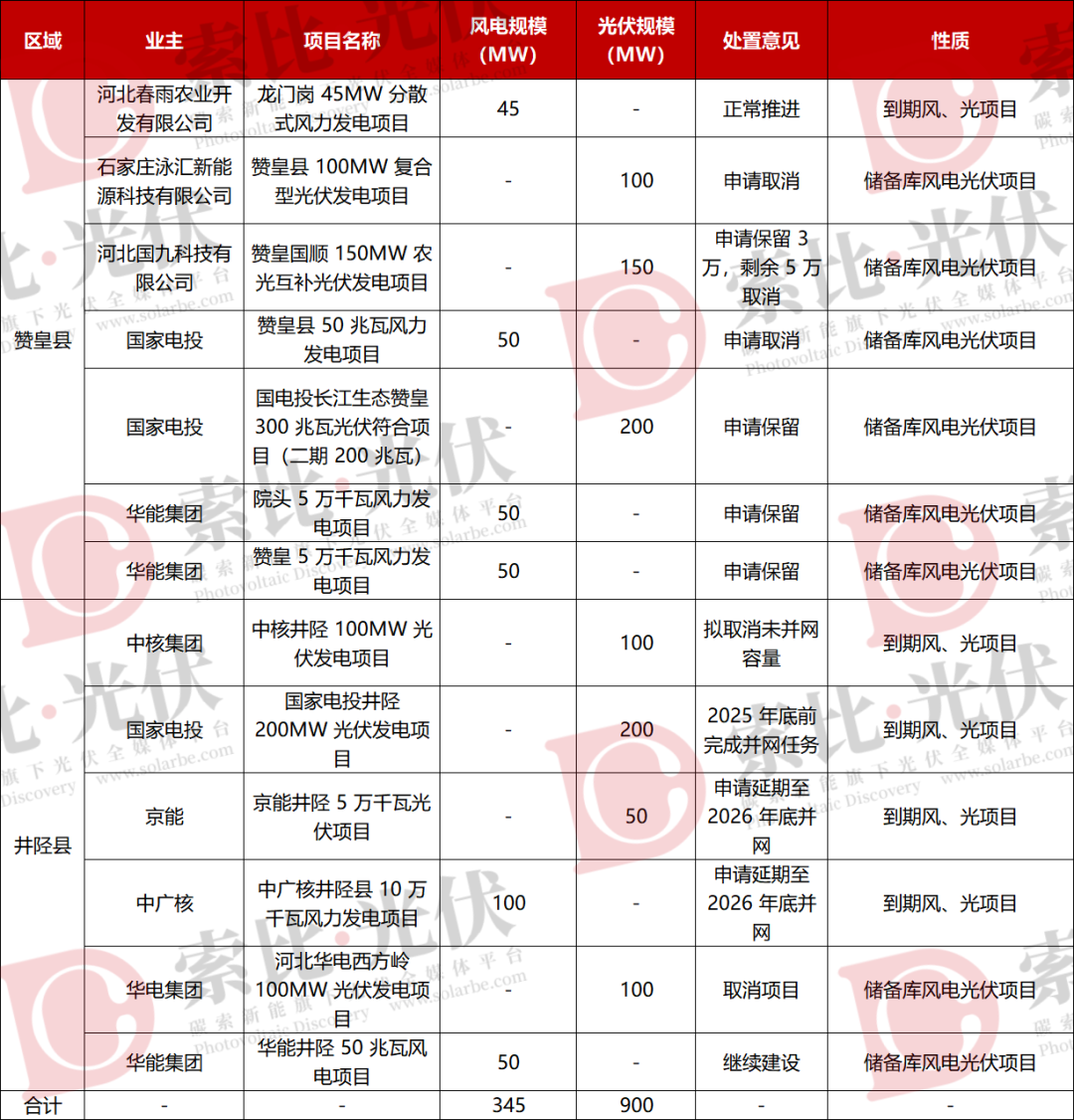

赞皇县2025年底拟调整项目共7个,规模合计495MW,包含风电项目195MW,光伏项目300MW。

井陉县2025年底拟调整项目共6个,规模合计600MW,其中,风电项目150MW,光伏项目450MW。合计调整1095MW风电、光伏项目。


责任编辑:wanqin
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
国家能源集团山东鲁北基地500MW光伏EPC招标来源:国能e招 发布时间:2026-09-30 11:38:40

本文为国家能源集团山东鲁北盐碱滩涂风光储输一体化基地W9-1地块光伏项目(一期500MW)EPC工程总承包的公开招标公告。项目位于山东鲁北盐碱滩涂区域,总装机容量500MW,分两个标段实施:一标段201MW,涵盖光伏区、35kV集电线路、220kV升压站、220kV送出线路及配套储能系统等全链条勘察、设计、采购、施工与调试;二标段299MW,主要负责对应容量光伏场区的全部建设内容。项目采用EPC总承包(交钥匙)模式,要求承包人全面负责前期手续、工程建设、并网验收及质保工作,并确保于2027年6月30日前实现全容量并网发电。公告明确了投标人须具备的资质等级、类似业绩、项目经理及关键岗位人员资格条件等具体要求,且不接受联合体投标。

国家电投云南200MW光伏项目并网来源:国家电投云南国际 发布时间:2026-09-28 09:13:03

国家电投云南国际香格里拉其宰200兆瓦光伏项目于9月26日成功实现首投并网。该项目位于海拔4095—4600米的香格里拉市高寒山地,总装机容量200兆瓦,配套建设一座220千伏升压站及送出线路。自5月25日开工以来,建设团队克服高寒缺氧、施工窗口短、生态敏感等挑战,通过党员联合突击队与青年突击队协同攻坚,创新高海拔施工工艺和智慧调试体系,形成可推广的山地光伏建设经验;同步实施珍稀植物保护等生态保护措施,实现绿色施工与高原生态和谐共生。项目年均上网电量约3.6亿千瓦时,可年节约标煤11.1万吨,减排二氧化碳28万吨。后续将全力推进全容量并网,支撑云南绿色能源转型与新质生产力发展。(199字)

国新办就“促进能源绿色转型与供应保障”举行中外记者见面会来源:中国网 发布时间:2026-09-24 08:55:05

国务院新闻办公室于9月23日在北京市华电集中式光伏项目暨荒滩治理示范基地举行“新征程上的奋斗者”中外记者见面会,聚焦“促进能源供应保障与绿色转型”主题。国家能源局组织中国石油、国家电网、中国华能、中国华电、国家能源集团五家单位的基层代表,分别围绕二氧化碳捕集利用与封存(CCUS)、配网不停电作业、海上漂浮式风光平台研发、“沙戈荒”光伏治沙、煤矿智能化开采等前沿实践,分享扎根一线、自主创新的攻坚历程与实绩。见面会既展现了能源领域在安全保供、低碳转型、生态协同、技术自立等方面的系统性突破,也凸显了新时代能源工作者将传统行业升级为高技术、绿色化、智能化产业的生动实践。会后还开展了光伏与水电实地采访,进一步呈现我国能源绿色发展的现实图景。(198字)

《光伏组件安全要求》等三项强制性国家标准终端用户专场宣贯会在呼和浩特成功举办来源:CESI光伏标准化 发布时间:2026-09-21 10:05:05

2026年三项光伏强制性国标终端用户专场宣贯会在呼和浩特举行,首次面向央国企全面推动标准从生产端延伸至应用端。会议聚焦标准解读、认证应用与实施计划,以“标准+认证+监管”闭环机制打通落地“最后一公里”,助力光伏产业由“拼规模”向“拼价值”转型。

国华陕西公司定边100MW光伏项目全容量并网来源:国华投资陕西分公司 发布时间:2026-09-20 10:04:38

国华陕西公司定边100MW光伏项目于2026年9月18日实现全容量并网,是该公司管理权划转后的首个并网项目。项目位于陕西榆林定边县白泥井镇,占地约2500亩,装机容量10万千瓦,年均发电量1.56亿千瓦时,可年节约标准煤4.76万吨、减排二氧化碳12.32万吨。建设过程中,公司强化前期策划与设计优化,科学统筹接入方案、设备选型与布局;推行精细化进度管控,从拿地到建成仅用4个多月,创同类项目造价最低、质量最优、工期最短纪录。项目坚持安全质量首位原则,落实全员实名制管理、体验式安全教育及隐患闭环整改;同步落实环保水保“三同时”,施工与生态修复协同推进,水土流失治理度达99.78%;全程依法合规办理各项审批手续,实现工程建设与手续办理双线并进、全程受控。(199字)

国家电投集团发电总装机突破3亿千瓦来源:国家电力投资集团有限公司 发布时间:2026-09-16 14:22:12

国家电投集团发电总装机容量于2026年8月底突破3.13亿千瓦,标志着其能源供给能力跃上新台阶。文章系统梳理了集团重组11年来的发展脉络:从2015年约1亿千瓦起步,到2022年超2亿千瓦,再到如今超3亿千瓦,年发电量达7400亿千瓦时,供热覆盖5亿平方米、惠及1360万人。清洁能源装机占比达74.85%,建成青海共和全球最大光伏园区、乌兰察布百万千瓦级陆上风电、多个百万千瓦级海上风电及水电扩机项目。火电加快绿色智能升级,白音华、滨海、桥头等标杆煤电项目实现深度调峰与高效运行。科技创新成果显著,“国和一号”核电、300兆瓦级F级燃机、大安绿氨示范项目(创六项全球之最)及多项国家级数据集建设,有力支撑新型电力系统构建与新质生产力培育。(199字)

国家能源集团江苏300MW光伏项目公示来源:盐城市生态环境局 发布时间:2026-09-14 09:32:20

本文介绍了江苏盐城市大丰区龙源江苏大丰H12#海上光伏项目一期工程的环评公示情况。该项目是《江苏省海上光伏开发建设实施方案(2025–2030年)》遴选的风光同场试点项目,亦被列为江苏省2026年重大项目。一期工程装机容量为300MW(直流侧364.1616MW),位于已投运的200MW海上风电场西区,新建光伏阵列、220kV海上升压站、场内集电线路及两回220kV海底电缆;升压站与送出电缆在一期同步建成,并预留二期200MW接入条件。项目由龙源新能源(盐城大丰)有限公司建设,其控股股东龙源电力隶属于国家能源集团。一期工程已于2026年5月取得江苏省投资项目备案。

0.69-0.72元/W!国家能源集团100MW光伏项目组件中选公示来源:国能e招 发布时间:2026-09-14 09:28:46

国家能源集团山西公司临猗分公司于9月11日公示了临猗县100MW光储一体化项目光伏组件采购的中标候选人。该项目由国能山西新能源产业投资开发有限公司投资建设,计划采购单晶硅双面590W光伏组件约14.63MWp,涵盖组件本体、配套插头、备品备件、专用工具及全流程服务,包括工厂试验、包装运输、安装指导、调试配合与竣工验收等。招标共设一个标段,中节能太阳能科技(镇江)有限公司以1006.56万元总价(折合0.688元/W)位列第一中标候选人,英利能源发展有限公司以1048.99万元(折合0.717元/W)位居第二。公示标志着该光储一体化项目关键设备采购进入落地阶段。(199字)

国家能源集团河南电力民权公司厂区分布式光伏累计发电量突破1亿千瓦时来源:豫电视角 发布时间:2026-09-09 08:52:54

国家能源集团河南电力民权公司厂区分布式光伏项目自投产以来,截至9月6日累计发电量达10648.36万千瓦时,突破1亿千瓦时大关。该项目充分利用厂区闲置屋顶与空地资源,科学布局光伏组件,构建因地制宜的分布式绿色能源系统。运行中推行精细化、标准化、智能化运维管理,通过常态化巡检、清洁、故障排查与数据分析,有效应对环境与设备因素影响,持续提升发电效率与系统稳定性。所发电量全部自发自用、就地消纳,在降低企业用电成本、缓解电网压力的同时,显著减少碳排放及污染物排放,等效于大规模植树造林,实现生态、经济与安全效益协同提升。未来,公司将以此次突破为起点,深化新能源布局与节能降碳改造,坚定不移走绿色低碳高质量发展之路。(199字)

中节能:2026上半年风、光项目限电均超20%!来源:智汇光伏 发布时间:2026-09-04 09:11:16

文章介绍了中节能旗下两家新能源上市公司——节能风电与太阳能——2026年上半年经营及运行情况。数据显示,二者均面临显著限电压力:太阳能公司光伏项目平均限电率达21.55%,风电公司弃风限电率升至20.84%;同期发电利用小时数普遍下滑,光伏平均526.33小时(同比降13.16%),风电亦承压。电价方面,市场化交易电价与含补贴上网电价均同比下降,绿电与绿证交易活跃度提升但难抵整体收益下滑。文章进一步指出,该现象并非个例,华电新能源、华能国际、三峡能源、华润新能等主要新能源企业同期同样出现风光利用小时数下降、上网电价走低等问题,主因系风光资源减弱叠加电网消纳能力不足。

国家电投治理约1.7万座分布式光伏电站,挽回6.26亿度电量损失来源:电投综能 发布时间:2026-09-03 09:21:56

国家电投集团综合智慧能源有限公司牵头开展分布式光伏电站“评诊治”专项行动,聚焦未投运、投运未发电及低性能三类问题电站,自2024年5月启动以来,截至7月底已完成1.7万余座电站的摸排、诊断与治理,挽回电量损失6.26亿千瓦时,占理论可发损失电量的5.76%。工作依托专项工作组统筹推进,建立覆盖农户、电网、运维商、设备厂家四类主体的闭环管理机制,推行“台账摸排—属地处置—法律兜底—标准固化”流程,并针对限电、运维响应、设备协同等关键环节优化响应时效与责任落实。通过天枢智维平台强化数字赋能,实现远程监控、智能预警与闭环工单管理,同步推广13项提质增效实践,推动运维经验向标准化、智能化转化。(199字)
