受台风“桦加沙”影响,广东多个渔光项目启动灾后修复招标

来源:光伏們发布时间:2025-11-10 13:59:46

近日,多个光伏项目启动光伏项目灾后修复招标,包括广东台山海宴镇200MW渔业光伏项目、华侨农场300MW渔业光伏项目以及青山咀100MWp渔业光伏项目。

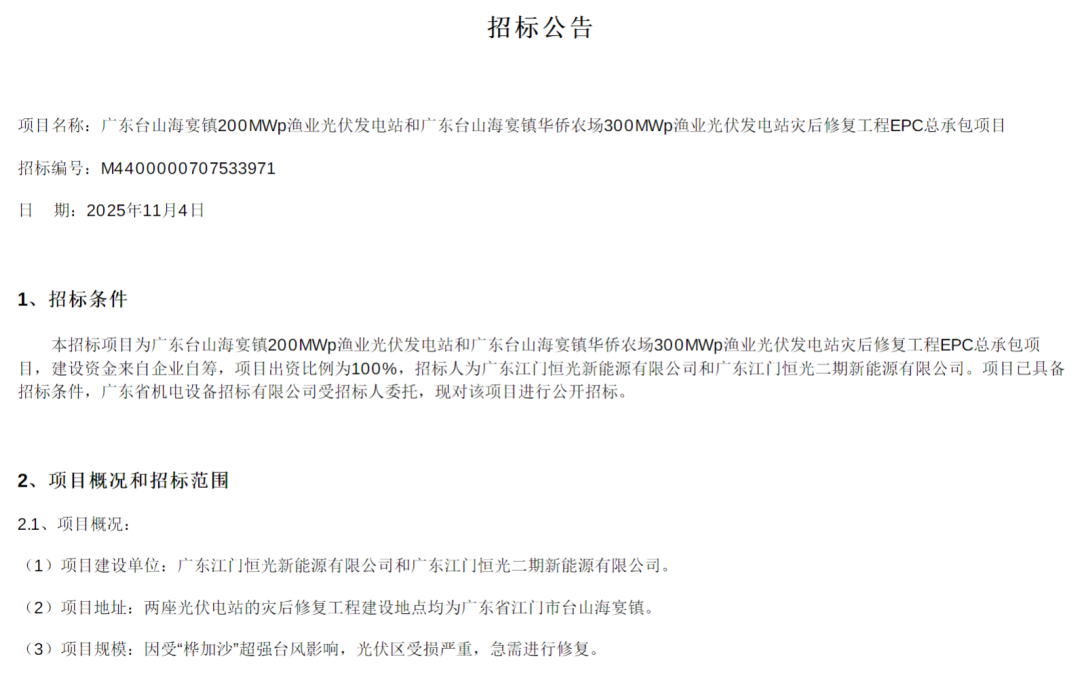

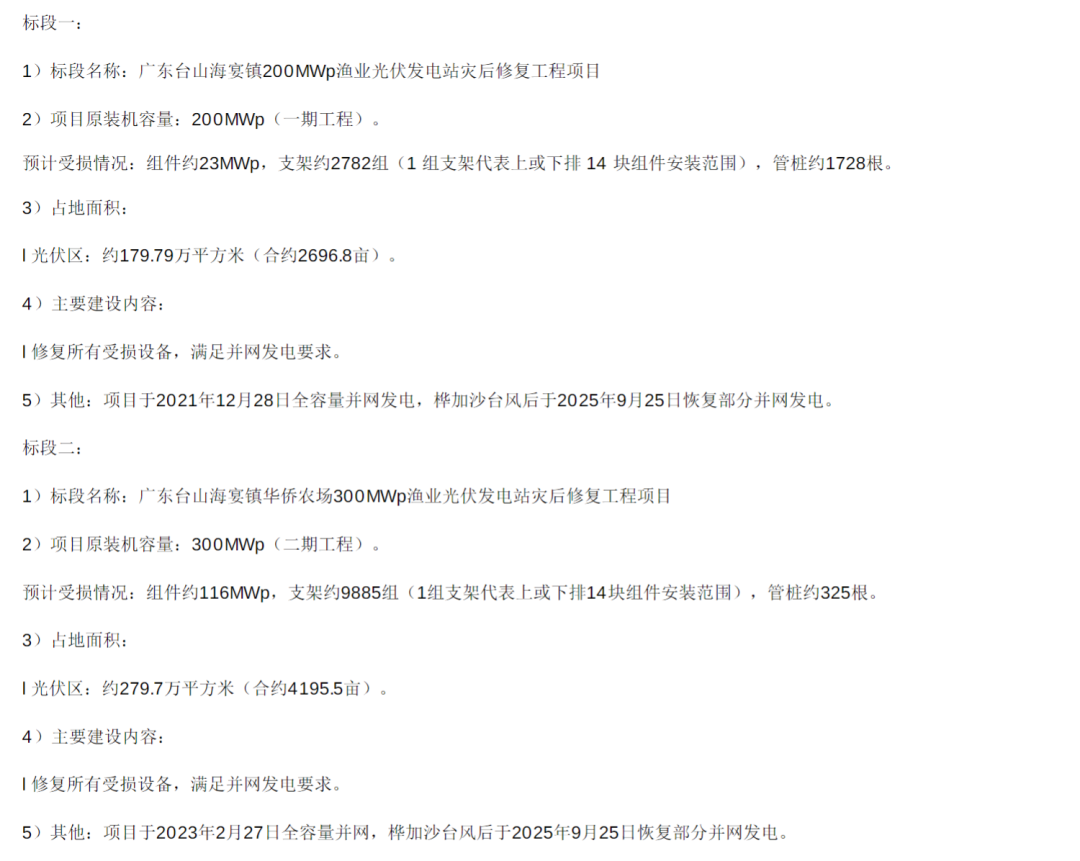

前者项目公司为广东江门新能源,预计修复容量为129MW;后者项目业主为中能建(台山新能源有限公司,修复容量为10MW。

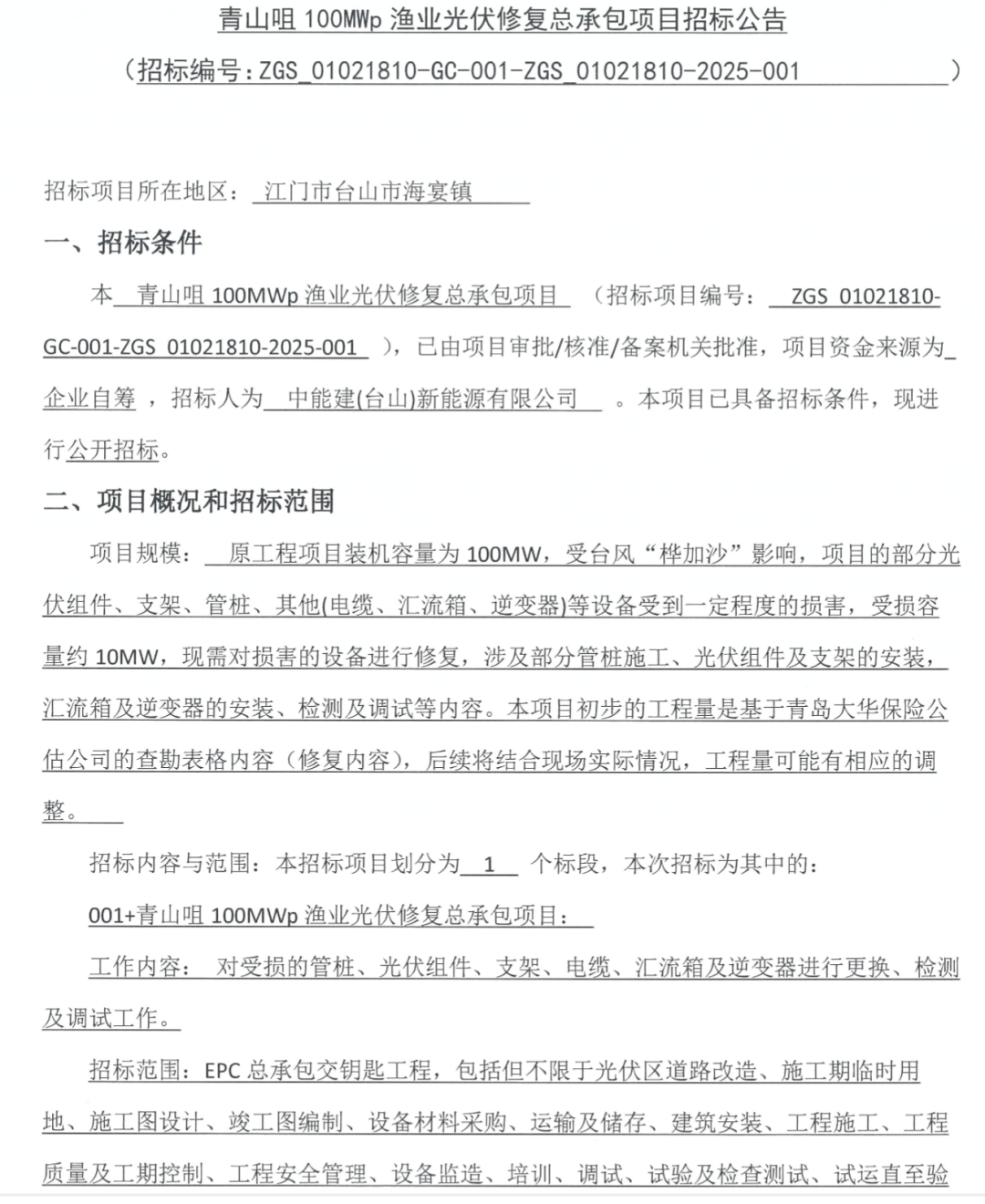

根据公告,以上项目均受台风“桦加沙”影响,导致项目的部分光伏组件、支架、管桩、其他(电缆、汇流箱、逆变器)等设备受到一定程度的损害,涉及部分管桩施工、光伏组件及支架的安装,汇流箱及逆变器的安装、检测及调试等内容。

光伏們曾在《》报道,受台风影响,广东多个渔光互补项目几乎全军覆没。工商业分布式光伏也有被大量吹落的项目。

10月8日晚,广东恒运企业集团股份有限公司发布《关于遭受台风灾害影响的公告》,其控股项目公司广东江门恒光新能源有限公司及广东江门恒光二期新能源有限公司投资建设的广东台山海宴镇500MW渔光互补光伏项目部分资产遭受损失。公司初步预计本次灾害造成的资产损失金额可能超过公司2024年度净利润的10%。

根据天眼查显示,受损的渔光互补电站项目公司为广东恒运新能源与中国能建广东电力设计研究院的合资公司。

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
中核汇能凤台汇晟100MW光伏项目EPC终止招标来源:中国核工业集团有限公司电子采购平台 发布时间:2026-09-17 08:49:56

中核汇能凤台汇晟100MW光伏发电项目EPC总承包招标于9月16日宣布终止,因评标委员会否决全部投标,导致招标失败。该项目位于安徽凤台采煤沉陷区,拟利用约2500亩坑塘水面建设,分6个水域区块,直流侧装机容量约118.06MWp,交流侧额定输出100MW。工程配套新建一座220kV升压站,并通过约0.2公里线路接入同期建设的大唐凤台220kV升压站,最终打包送入500kV华润汇集站。招标范围涵盖光伏场区、升压站及配套设施的全过程设计(含施工图、接入系统、竣工图等)、建筑安装施工、除指定核心设备外的全部设备采购供货,以及相关报建配合与技术服务。(199字)

云南120MW光伏项目竞配启动来源:双江县人民政府 发布时间:2026-09-15 15:06:19

云南省双江自治县正式启动忙波120MW光伏发电项目市场化竞争性配置工作。该项目已纳入《云南省2026年第一批新能源项目开发建设方案》,由双江自治县发展和改革局委托中航招采科技(北京)有限公司组织实施,依据国家能源法及云南省相关政策开展优选投资建设主体。公告明确项目须在备案后2个月内开工、12个月内全容量并网,开发经营权期限为25年,期满无偿收回;配套10%装机规模、时长不少于2小时的调节资源(可自建或购买共享储能)。申报企业须具备独立法人资格、良好财务状况与信用记录,严禁倒卖指标、违法转包、拖欠款项等行为,并实行负面清单管理。报名时间为2026年9月15日至21日,申报文件递交截止为9月29日,评审需至少三家有效报名方能开展。(199字)

华能灌云400MW海上光伏项目工程总承包招标来源:华能电子商务平台 发布时间:2026-09-15 14:28:31

本文为华能灌云400MW海上光伏项目工程总承包(PC)的招标公告。项目位于江苏省连云港市灌云县G1-1区块C区,总装机容量400兆瓦,计划工期14个月,包含陆上升压站建设。招标范围涵盖全部设备采购(光伏组件、逆变器等五类设备除外)、海上光伏平台组拼与安装、桩基础施工、35千伏及66千伏海缆敷设、电缆桥架与箱变平台施工、原海风场升压站改造、整体调试并网,以及全过程项目管理与专项验收服务。投标人须具备港口与航道工程或海洋石油工程一级资质,项目经理需具有一级建造师资格及同类大型海上新能源项目业绩;近五年须有至少一项300MW及以上海上风电或光伏主体工程施工业绩,并明确不接受联合体投标。

云南红河州启动7个光伏项目业主优选(二次)来源:红河州能源局 发布时间:2026-09-10 11:50:59

云南红河州正式启动7个集中式光伏发电项目业主优选(二次)工作,项目均纳入云南省2025年第二批、第三批新能源建设清单。这7个项目分别位于蒙自、弥勒、建水、元阳四县市,总装机容量达45.5万千瓦,总投资约17.65亿元,涵盖大石板、打磨山、业租、草海子、克租、舍山、坡头等光伏电站。优选坚持市场化原则,通过公开、公平、择优方式确定建设业主,中选单位须承担项目全部投资、建设、并网及后续运营维护责任。报名企业需具备独立法人资格、良好财务状况、相关开发经验及合规信用记录,接受联合体参与(不超过三家)。资格审查采用后审制,《响应文件制作须知》获取时间为2026年9月9日至11日,响应文件递交及优选评测会议定于9月14日举行。(199字)

2GW!中企海外光伏项目启动组件安装来源:新能源情报处 发布时间:2026-09-09 09:19:59

本文报道了中国能建国际集团联合广东火电、西北院在沙特承建的两大新能源项目进展:一是位于麦加省吉达市东北部的福里斯2GW光伏电站,于9月3日正式启动光伏组件安装,并庆祝达成500万安全工时;该项目是沙特“2030愿景”关键工程,建成后年发电量59.7亿千瓦时,将优化当地能源结构、助力绿色低碳发展。二是同期启动2026年“质量月”活动的PIF5风电项目,作为全球最大的在建陆上风电项目,由夏奇拉(1GW)和斯特拉(2GW)两个子项目组成,投运后年发电量38亿千瓦时,可满足约30万户家庭用电,年减碳超310万吨。两项目均体现中方企业高效履约、强化安全管理与质量管控的能力。

云南广南县70MW光伏项目优选启动来源:广南县发展和改革局 发布时间:2026-09-08 09:19:42

云南省广南县正式启动新安村70兆瓦(7万千瓦)光伏发电项目投资开发主体优选工作。该项目已纳入《云南省2024年第二批新能源项目开发建设方案》,选址位于广南县行政区域内。公告明确坚持公开、公平、公正的市场化配置原则,统筹生态优先、融合发展与安全合规,强调“新能源+乡村振兴+联农带农”模式,推动就地消纳与产业协同。申报企业须具备新能源开发资质和良好信用记录,通过综合评分法遴选,指标涵盖资信能力、建设运营水平、乡村振兴成效、财税贡献及就业带动等六方面。中标主体须严格履行开发时限:签约后10日内签协议、1个月内完成备案、备案后2个月内开工(前期审批时间可剔除,最长不超过2个月)、开工后8个月内投产、1年内全容量并网;同时须采用高效组件(鼓励转换效率超24%),落实资源退出机制,严禁转包倒卖,并接受全过程履约监管。

云南600MW光伏项目启动竞配来源:耿马傣族佤族自治县发展和改革局 发布时间:2026-09-07 10:49:44

云南省临沧市耿马傣族佤族自治县于9月1日启动2026年第一批新能源项目竞争性配置工作,共推出4个光伏项目,总装机容量达60万千瓦。企业可自主选择参与一个或多个项目,允许由不超过两家单位组成的联合体投标。项目要求在备案后2个月内开工(前期审批手续办理时间可剔除,最长豁免期为2个月),原则上开工后8个月内具备投产条件,并须在开工之日起1年内实现全容量并网。其中,茶光互补类项目需按装机容量的10%配置调节资源,企业可通过采购共享储能服务或自建新型储能设施等方式满足该要求。

广东:12个分布式光伏项目获碳普惠减排量备案来源:广东省生态环境厅 发布时间:2026-09-07 09:01:42

广东省生态环境厅正式批准广东金鹿陶瓷实业有限公司屋顶分布式光伏发电等12个分布式光伏项目,完成省级碳普惠减排量备案。这些项目均符合《广东省安装分布式光伏发电系统碳普惠方法学(2024年修订版)》的技术与管理要求,经审核确认具备核证减排资格。备案后的减排量已通过广东省碳普惠减排量注册登记系统发放至各项目业主。通知要求潮州市生态环境局依据《广东省碳普惠交易管理办法》,切实履行减排量登记、管理等职责,并在执行中及时反馈问题。此举标志着广东省持续推进分布式光伏项目参与碳普惠机制建设,强化可再生能源减排价值认定与转化。(198字)

大唐集团老挝500MW光伏项目南片区光伏组件采购招标来源:中国电力招标网 发布时间:2026-08-27 14:29:01

大唐集团海外投资有限公司于8月25日发布老挝纳磨500MW光伏项目南片区光伏组件采购招标公告。该项目总装机容量为500MW(安装容量630.37MWp),划分为北、南两个片区,其中南片区拟采用HJT或TOPCon技术的单晶硅双面光伏组件,招标容量为343.09MWp,要求投标人仅选择HJT-725Wp或TOPCon-725Wp中的一种型号投标。项目共建设158个光伏方阵,交货地点为老挝纳磨项目现场,实行车板交货,由买方负责卸货。投标人须承担组件设计、制造、试验、包装、运输、现场开箱检验、安装指导、调试试运、性能验收及质保期内运维等全周期工作。根据特许权协议,光伏组件进口老挝可免征关税和增值税。

备案2.26GW!广东2026年7月工商业光伏项目备案清单出炉来源:广东省太阳能协会 发布时间:2026-08-25 09:22:29

2026年7月,广东省新增备案光伏项目7941个,总容量2256.93MW,总投资超82.58亿元,其中工商业光伏项目2322个、容量约2256.93MW中的主要组成部分(原文未单列工商业总容量,但结合上下文及标题“备案2.26GW”可推知该数值即指工商业部分),投资达34.34亿元。项目分布高度集中,东莞、中山备案数量均超200项;装机容量前三为东莞(137.03MW)、佛山(92.02MW)、湛江(86.34MW),合计占当月工商业总量的31.51%。单体最大项目为中建科工承建的湛江钢铁三期分布式光伏项目,装机28.85MW,全部自发自用。参与企业共1343家,涵盖国企与民企;东莞泰合惠晟新能源备案项目最多(91个),阳江市绿能新能源投资额最高(1.2亿元)。

因投标人异议 ,某地政府控制资源光伏项目EPC暂停来源:广东惠州市公共资源交易中心 发布时间:2026-08-24 14:20:13

本文介绍了广东惠州市惠城区政府控制资源光伏发电项目(一期)EPC招标因投标人异议而暂停的事件。该项目总装机容量83.081MWp,拟利用全区14个街道/镇的行政事业单位、医疗机构等公共建筑屋顶建设分布式光伏,采用EPC总承包模式。招标文件要求投标单位及管理人员须在惠州市建筑业信用信息平台完成资质与人员信息录入并提供截图,但多家潜在投标人反馈:电力行业设计资质和《承装(修、试)电力设施许可证》因平台审核范围限制无法录入或办理更新,且主管部门职责划分不清,导致无法满足形式要件。招标人于8月19日发布公告,确认暂停全部招标活动。该事件折射出新能源项目在跨行业资质管理与地方信用平台衔接中存在的系统性梗阻。
