河北拟调整风、光竞配办法:先公布项目清单,再竞配优选业主

来源:河北省发改委发布时间:2025-11-06 10:30:01

11月5日,河北省发改委就《河北省风电、光伏发电项目开发建设管理办法》公开征求意见。根据文件,该办法适用于按照集中式管理的风电、光伏发电项目全链条管理,包括资源调查、规划时序、项目谋划建设及监督等方面。绿电直连配套电源项目、“千乡万村驭风行动”、风电光伏发电改造升级等项目按照国家和我省有关政策管理。

根据文件,河北新能源竞配流程如下:

1、省级能源主管部门拟定全省及各市年度开发规模,经征求市级能源主管部门和省级电网企业意见后分解下达。

2、市级能源主管部门做好项目选址和规划布局工作,明确项目类型、选址、规模等,确定项目建设方案,报省级能源主管部门。项目谋划阶段,不明确项目投资主体。利用闲散土地资源,6兆瓦及以下的地面小型光伏电站不占用各市资源量及年度开发规模。

3、省级能源主管部门审核项目建设方案,符合条件的纳入年度竞配项目清单,在省级能源主管部门门户网站发布。

4、纳入年度竞配项目清单的项目投资主体应通过竞配确定。确定投资主体前,各市、县(区、市)不得以任何形式为开发企业出具前期函,不得通过签订资源开发协议等方式变相为开发企业圈占资源。未纳入年度竞配项目清单的项目,不得开展投资主体竞配工作。

另外,根据评分标准,企业能力、申请报告占比最高,均为30分;项目示范、其他项均为20分,否决项包括失信黑名单、开发建设黑名单、延期并网等。

原文如下:


为促进我省风电、光伏发电健康可持续发展,加快新型能源强省建设,我委起草了《河北省风电、光伏发电项目开发建设管理办法》,现将征求意见稿予以公告,向社会公开征求意见。欢迎各界人士结合风电光伏发电行业发展、《反垄断法》、《公平竞争审查条例》、《公平竞争审查条例实施办法》以及合法性合理性等内容,积极提出意见建议。

此次公开征求意见时间为2025年11月5日至2025年12月5日,各界人士可通过信函、电话或者电子邮件等方式提出意见。

电子邮箱:nyjxnyc@hbdrc.gov.cn

信函邮寄地址:河北省石家庄市桥西区自强路55号省发展改革委新能源处,邮政编码:050000,邮件标题请注明“河北省风电、光伏发电项目开发建设管理办法征求意见”字样。

联系电话:0311-88600314

感谢您的参与与支持!

附件:河北省风电、光伏发电项目开发建设管理办法(征求意见稿)

河北省发展和改革委员会

2025年11月5日

河北省风电、光伏发电项目开发建设管理办法

(征求意见稿)

第一章 总则

第一条为提高风电光伏资源配置效率,规范有序推进项目高质量开发利用,加快新型能源强省建设,按照《中华人民共和国能源法》、《中华人民共和国可再生能源法》、《河北省新能源发展促进条例》、《国家能源局关于2021年风电、光伏发电开发建设有关事项的通知》(国能发新能〔2021〕25号)、《国家能源局关于印发〈光伏电站开发建设管理办法〉的通知》(国能发新能规〔2022〕104号)等文件要求,制定本办法。

第二条本办法适用于按照集中式管理的风电、光伏发电项目全链条管理,包括资源调查、规划时序、项目谋划建设及监督等方面。绿电直连配套电源项目、“千乡万村驭风行动”、风电光伏发电改造升级等项目按照国家和我省有关政策管理。

第三条全省风电、光伏发电项目按照“统筹规划、有序实施、公平公正、优质高效”原则推进,确保全省绿色低碳目标实现。

第四条 省市县各级能源主管部门按照本办法要求,各司其职,做好风光资源开发利用,保障各类经营主体公平、公正参与竞争性配置(以下简称“竞配”)工作,推动项目建设依法依规顺利实施。

第二章 资源调查

第五条 省级能源主管部门组织开展全省风电和光伏发电资源普查,确定全省及各市风电和光伏发电技术可开发量,为项目规划布局提供基础支撑。

第六条市级、县级能源主管部门负责本行政区域内风电和光伏发电资源普查工作,梳理已建、在建、已批未建等存量项目,搭建风光资源观测网络,按照自然资源、林草等部门用地政策要求,筛选可开发区域,摸清风电和光伏发电技术可开发量。

第七条各市、县(市、区)应根据全省风电和光伏发电发展需求,优化调整产业发展规划,将有关空间需求统筹纳入国土空间规划,释放更多风光可开发资源。

第三章 开发时序

第八条 省级能源主管部门结合风光资源普查成果,统筹制定全省风电、光伏发展相关规划,确定阶段性目标任务。市级能源主管部门应当根据全省规划目标,统筹区域资源,编制落实市级相关规划。县级能源主管部门应精准细化落实项目选址,编制县级开发方案。

第九条 省级能源主管部门根据国家下达的可再生能源电力消纳责任权重目标,按照省委、省政府关于新型能源强省建设有关要求,拟定全省及各市年度开发规模,经征求市级能源主管部门和省级电网企业意见后分解下达。

第十条 电网企业应承担电网建设发展和可再生能源并网消纳的主体责任,结合全省和各市、县(区、市)风光资源分布情况和规划发展目标,按照适度超前、网源协同的原则,加强项目配套电网工程规划布局,统筹调峰能力建设和资源利用,保障风电、光伏发电项目发展需求。

第四章 项目谋划

第十一条 各市应按照规模化、基地化要求谋划项目,提高资源开发效率,降低项目建设和运营成本;应充分利用闲散土地资源,6兆瓦及以下的地面小型光伏电站不占用各市资源量及年度开发规模。项目谋划阶段,不明确项目投资主体。

第十二条 市级能源主管部门根据省级能源主管部门下达的年度开发规模,组织县级能源主管部门会同级自然资源、林草、农业等部门做好项目选址和规划布局工作,明确项目类型、选址、规模等,确定项目建设方案,排除用地、用林、用草等限制性因素,报省级能源主管部门。各市应从源头优化风光资源配置,避免出现县域内、县域间项目坐标互相冲突,与电网规划工程冲突,选址坐标不满足环保噪音要求、安全距离等问题。建设方案应具备开展收益测算的技术支撑条件。

第十三条 省级能源主管部门审核项目建设方案,组织省级电网企业审核电网接入条件,符合条件的纳入年度竞配项目清单,在省级能源主管部门门户网站发布。

第五章 投资主体竞配

第十四条纳入年度竞配项目清单的项目投资主体应通过竞配确定,确定投资主体前,各市、县(区、市)不得以任何形式为开发企业出具前期函,不得通过签订资源开发协议等方式变相为开发企业圈占资源。未纳入年度竞配项目清单的项目,不得开展投资主体竞配工作。

第十五条市级能源主管部门应按照省定竞配工作程序和评分标准(见附件),制定竞配工作方案,并在市能源主管部门或市政府门户网站发布公告,明确项目信息、时间安排、评分标准等,严格开展竞配,初选项目投资主体。竞配结果在市能源主管部门或市政府门户网站公示,按程序审定后报送省级能源主管部门审核确认。

第十六条省级能源主管部门对各市竞配工作进行监督,符合条件的项目按程序分批纳入年度开发建设方案,明确项目投资主体、建设地点、项目类型、并网时限等。行政审批部门据此办理核准(备案)手续,电网企业据此制定接入方案。

第十七条各类经营主体参与风电、光伏发电项目竞配,应严守公平竞争和诚信原则。被相关部门列入严重违法失信名单、失信被执行人名单和开发建设“黑名单”的,不得参与竞配。

第十八条市级能源主管部门应按照公平公正、科学客观的原则,组织开展竞配工作。各市、县(区、市)应严格落实国家和我省招商引资政策,不得违规将配套产业投资落地、落户二三级子公司、采购本地产品或违规收取项目保证金等作为项目参与竞配的条件。

第十九条利用固定建筑物屋顶及其附属场所建设的集中式光伏发电项目,利用高速公路边坡、退水渠和干渠外边坡、园区厂区等自有土地开发的风电、光伏发电项目,不需参与竞配,项目投资主体由产权方通过市场化方式确定,由市级能源主管部门报省级能源主管部门审核纳入年度开发建设方案,不占用各市资源量及年度开发规模。

第六章 项目建设及监督管理

第二十条项目投资主体应严格按照年度开发建设方案批复内容进行核准(备案)和建设。严禁超规模建设、私自合并或拆分项目,确需合并、拆分的,由市级能源主管部门按程序报省级能源主管部门批复。项目建成投产前严禁变更投资主体和股权比例,同一集团公司内部调整确需变更的,由市级能源主管部门按程序报省级能源主管部门批复;因注册全资子公司需变更投资主体的,办理相关手续后报各级能源主管部门备案。严控项目建设地点变更,确需变更的由市级能源主管部门报省级能源主管部门审核批复。

第二十一条纳入年度开发建设方案的项目应严格按照并网时限要求建成并网,除不可抗力等客观因素造成项目不能按期全容量投产的,未并网的项目一律取消、未并网的规模全部调减,取消和调减的规模一律收回。市级能源主管部门应按年度对项目建设进度开展评估,及时对长期批而不建的项目提出处置意见。

第二十二条各市、县(区、市)应加强工程招投标监管,确保公开、公平、公正;定期开展安全施工督导检查,及时做好各类隐患排查整改,守牢安全底线;强化建设监管,确保项目建设符合相关技术规范和生态环保等政策要求,严禁未批先建、毁麦割青、毁地毁林。

第二十三条省级电网企业做好并网发电项目验收,按月向省级能源主管部门报送并网项目清单、新增装机规模、发电量及利用率等相关信息。项目投资主体应在并网一个月内在国家可再生能源发电项目信息管理平台报送建档立卡信息。

第七章 服务保障

第二十四条 省级能源主管部门负责统筹组织全省项目谋划、申报、审核,下达年度开发建设方案,做好各类电源和各等级电网中长期规划,促进网源协调发展;各级风电、光伏发电开发建设工作专班应发挥协调作用,提高跨部门沟通协同效率,加强规划、自然资源、生态环境、林业草原、交通、水利等各环节衔接管理,做好项目建设服务保障。

第二十五条市级能源主管部门承担项目谋划的主体责任,指导各县(区、市)科学布局项目,会同同级自然资源、林草、农业等部门落实用地条件;会同市级电网企业结合当地电网现状和规划情况,研判项目接入与消纳条件,提高项目谋划质量。

第二十六条市级、县级能源主管部门应争取财政经费支持,保障资源普查、项目谋划、竞配等工作高质量开展。

第二十七条市级、县级能源主管部门承担属地管理责任,督促项目单位严格落实项目建设主体责任,做好项目用地、资金等资源要素保障,推动项目按时开工、投产。

第二十八条电网企业应结合项目规模和布局,优化电网规划建设方案和投资计划安排,加快配套送出工程建设进度,保障风电、光伏发电项目按照并网时限要求投产。对电网企业建设确有困难或规划建设时序不匹配的配套送出工程,允许风电、光伏发电项目单位投资建设。

第八章 附则

第二十九条  海上风电、海上光伏发电项目竞配工作参照本办法执行。

第三十条 本办法由省级能源主管部门负责解释。如遇国家政策调整,与国家政策不一致的,按照国家政策执行。

第三十一条 本办法自印发之日起实施。

附件:1.河北省风电光伏项目竞争性配置工作程序

2.河北省风电光伏项目竞争性配置评分标准

附件1

河北省风电光伏项目竞争性配置工作程序

为强化风电光伏项目开发管理,优化资源配置效率,规范指导各市做好纳入年度竞配项目清单项目竞配工作,结合工作实际,现将我省竞配工作程序明确如下。

一、前期准备阶段

(一)成立竞配工作专班

由市级能源主管部门牵头组织成立竞配工作专班负责竞配工作的组织领导工作。工作专班可自行或委托第三方咨询机构,负责制定竞配工作方案、发布竞配公告、组织专家评审、竞配结果公示等工作。

其中,如工作专班委托第三方机构的,应签订委托协议,明确其职责范围。第三方机构的工作范围包括但不限于:组建评审专家组、制定评审操作细则、开展申报材料合规性审查、组织评审会议、出具评审报告等。第三方咨询机构应具备相应资质(电力行业咨询甲级、乙级)、专业能力及良好信誉,确保评审程序合法合规、评审方法科学公正。

(二)制定竞配工作方案

工作专班或会同第三方咨询机构,起草编制竞配工作方案,明确竞配项目范围、申报要求、评分细则、申报程序、保障措施等内容。

二、公开申报阶段

(一)发布竞配公告

由市级能源主管部门在市能源主管部门或市政府门户网站发布竞配公告,需明确竞配项目基本信息(建设地点、项目规模、项目类型等)、申报条件、材料清单、申报时限、评审方式、咨询联系方式等,保障申报企业知情权。公告中需明确,除企业财务状况、业绩等必要证明材料外,申请报告、技术方案说明等其他材料中需隐去企业名称、标识、人员姓名等可识别信息,以便专家进行“盲审”。

(二)企业申报受理

申报企业需在规定时限内,按公告要求提交完整申报材料,包括但不限于项目申请报告、财务状况证明、业绩证明材料、信用记录查询报告、支持性文件等,并对申报材料真实性、项目按期并网投产等出具承诺函(申报材料存在弄虚作假的,自愿取消参评资格;项目如不能按并网时限要求全容量投产,自愿取消项目或未并网规模)。工作专班或第三方咨询机构负责接收申报材料,对材料提交时间、完整性进行初步核查,逾期提交、材料不齐全或不满足“盲审”要求的,不予受理。每个项目参与竞配的企业数量不得低于三家,若申报企业不足三个,则该项目当次不开展竞配工作。对于单个项目,属于同一集团(一级公司)或者存在控股、管理关系的不同企业不能同时参与竞配。以下属公司名义独立或作为合资公司股东参与竞配的须提供集团(一级公司)签发的授权唯一性证明。

三、评审阶段

(一)专家评审组织

1.工作专班或第三方咨询机构按照“专业匹配、回避原则”组建评审专家组,专家组名单需报市级能源主管部门备案,专家组人员不少于5名,本市能源、自规等政府部门以及相关联企业人员不得参与专家组。各市应尽快建立专家库,采用“盲选”方式确定参评专家。

2.评审前组织专家开展政策培训,明确评审纪律、评审标准及工作要求。评审过程中,任何单位或个人不得干预专家独立评审,严禁通过不正当手段影响评审结果。评审专家及相关工作人员(含市级竞配工作专班、第三方机构参与人员)需严格遵守竞配工作纪律,不得私自向外界透露评审内容、专家信息、评分情况等涉密信息;对存在违纪违规行为的,一经查实,按干部管理权限及相关规定严肃处理。

3.专家组严格按照审定的竞配程序、评审办法及评分细则,分两步进行独立打分,首先对企业申报的申请报告等材料进行“盲审”打分,此后再对企业能力等其他申报材料进行评审打分,评分结果经专家组成员签字确认后存档,确保评审过程可追溯。

(二)评审结果排序

1.工作专班或第三方咨询机构对专家评分进行汇总复核,去除最高分和最低分后计算平均得分,结合平均得分情况,确定入围企业名单及备选企业顺序,形成排序结果明细表。

2.排序结果需经专家组全体签字确认,工作专班或第三方咨询机构对结果的准确性、公正性负责,发现评分汇总错误的、打分不合理的,需及时组织专家复核并修正。

(三)评审意见形成

1.工作专班或第三方咨询机构根据专家评审情况及结果排序,编制正式评审报告,内容包括:竞配工作开展情况、申报企业情况、评审程序执行情况、评分汇总结果、入围及备选企业名单等。

2.评审报告以书面形式报送市级能源主管部门,同时附专家评分表、合规性审查记录等佐证材料,供市级能源主管部门审核和归档。

四、公示阶段

1.市级能源主管部门对评审报告进行审核,审核通过后,在市能源主管部门或市政府门户网站公示入围企业及项目信息,公示期不少于5个工作日。

2.公示期间设立异议受理通道(含联系电话、邮箱、地址),安排专人受理企业或公众提出的异议、投诉,对异议事项进行调查核实,形成异议处理意见。

公示无异议或异议处理完毕,将竞配项目及入围企业报市政府审定后,呈报省发展改革委申请纳入年度开发建设方案。

附件2

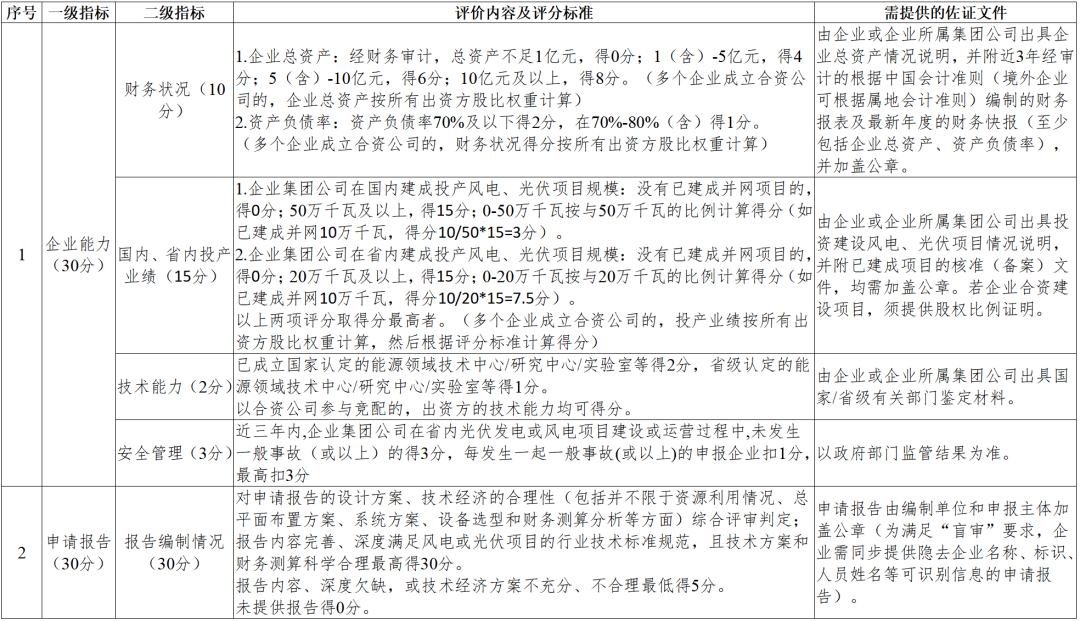

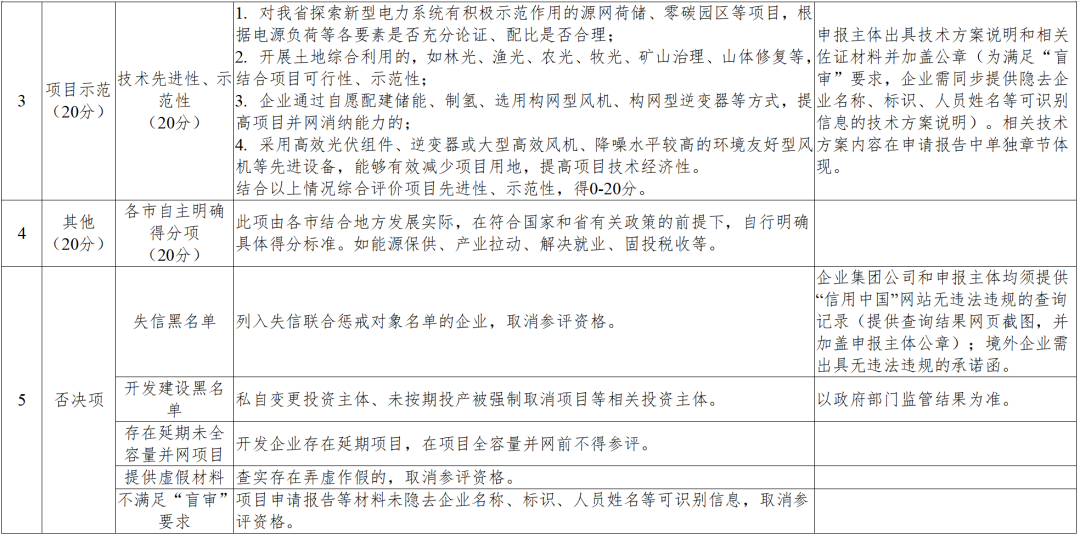

河北省风电光伏项目竞争性配置评分标准(本评分表为单个项目打分表,以项目为单位)



责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.025元/W!天津宝坻200MW光伏项目EPC中标结果公布来源:中国电力招标网 发布时间:2026-10-27 15:29:32

天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于宝坻区大口屯镇等四个乡镇,利用养殖坑塘、沟渠等非耕用地建设,规划交流容量200MW(直流装机约249.99MW),容配比1:1.25。工程涵盖59个不同规格光伏发电单元、33.78万块740Wp双面N型组件、625台组串式逆变器及59台箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期12个月,计划2026年10月开工,2027年10月实现全容量并网。

云南160MW光伏项目环评获批!来源:临沧市生态环境局 发布时间:2026-10-27 10:33:13

云南临沧市博尚光伏发电项目(二期)于10月19日获生态环境部门环评批复。该项目由临沧核泽新能源有限公司投资建设,总投资6.4亿元,位于临翔区博尚镇及圈内乡多个行政村。工程规划交流侧装机容量160MW,直流侧达360MWp,容配比2.25,采用575Wp单面单晶硅光伏组件共计62.61万块。全站划分为50个3.2MW发电单元,每单元配备1台3200kW箱式变压器和10台320kW组串逆变器。项目突出生态融合理念,运营期将在全部光伏阵列下方实施“茶光互补”模式,开展茶树种植,实现清洁能源开发与农业生产的协同利用。

辉通山丹东乐滩十万千瓦光伏发电项目全容量并网发电来源:每日甘肃网 发布时间:2026-10-26 16:06:05

辉通山丹东乐滩10万千瓦光伏发电项目于10月19日实现全容量并网发电,标志着张掖市新增一座百万千瓦级绿色能源基地的重要组成部分。该项目由张掖市发展投资集团甘兴能源公司投资建设,位于山丹县东乐滩,总装机容量100兆瓦,占地2600亩。建设过程中克服地形复杂、并网标准高、工期紧张等困难,高效完成前期审批、工程建设与生产准备,确保如期投产。项目年均发电量约1亿千瓦时,与同期建成的辉宇10万千瓦项目共同形成5200亩光伏矩阵,年总发电量超2亿千瓦时。投运后每年可节约标准煤约3万吨,减排二氧化碳约5.8万吨,对优化张掖能源结构、支撑“双碳”目标、提升生态与经济社会效益具有重要意义。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。

不超过6MW!内蒙古扎鲁特旗2026年一般工商业光伏项目优选启动来源:扎鲁特旗发展和改革委员会 发布时间:2026-10-26 09:37:35

内蒙古通辽市扎鲁特旗于10月23日启动2026年一般工商业分布式光伏项目优选工作。本次优选面向拟在2026年新建、且具备电网接入与就地消纳条件的一般工商业分布式光伏项目,总建设规模上限为6兆瓦。申报单位须自行开展项目选址调研,确认具体建设地点,并独立落实并网接入可行性,相关责任与前期工作均由申报方承担。公告旨在通过公开优选方式,遴选符合条件的优质项目,推动当地分布式光伏有序发展,助力能源结构优化与绿色低碳转型。

智能温控大棚+光伏发电+冷链仓储 邵武沿山建食用菌绿色融合基地来源:闽北日报 发布时间:2026-10-26 09:14:43

邵武市沿山镇沿山村正建设一处总投资400余万元、占地5000平方米的食用菌绿色融合基地。该基地以破解传统种植受季节气候制约、品种单一、鲜菇保鲜能力不足等瓶颈为目标,集成智能温控大棚(已建10栋)、308.48千瓦分布式光伏发电系统和100立方米冷链仓储设施,构建“设施栽培—清洁能源—低温保鲜”一体化产业模式。依托当地悠久的食用菌种植历史、丰富的农户经验及闽赣竹荪交易市场等成熟产销平台,项目旨在推动产业提质增效。建成后预计今年12月投用,将拓展栽培品类、壮大村集体经济、提供就近就业岗位,实现村集体与农户双向增收,助力乡村产业振兴。

云南50MW光伏项目竞配招标!来源:中国招标投标公共服务平台 发布时间:2026-10-22 09:55:27

云南省临沧市凤庆县发布2026年第一批集中式光伏项目投资主体优选公告,其中文德光伏发电项目(装机5万千瓦、总投资约2.08亿元)进入竞争性磋商阶段。该项目属《云南省2026年第一批新能源项目开发建设方案》明确的两个集中式光伏项目之一,另一为营盘项目(4万千瓦)。招标要求申请人具备投融资、建设管理及运营维护能力,并满足商业信誉良好、近三年无重大违法记录、未被列入失信名单及无倒卖指标行为等条件;关联单位不得同时投标,联合体投标被允许。项目须在备案后2个月内开工,开工后6个月内具备投产条件,全容量并网不晚于开工后1年。磋商文件递交及开标时间为2026年11月2日9时。

1.08GW!河北发布2026年风光竞配清单来源:河北省发改委 发布时间:2026-10-22 09:26:28

河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。

广州发展拟斥资超7.33亿元建设重庆黔江200MW集中式光伏项目来源:索比光伏网 发布时间:2026-10-22 09:20:32

广州发展(600098.SH)公告拟由全资子公司广州发展新能源集团投资约7.33亿元,在重庆黔江建设城东200MW/262MWp地面集中式光伏项目。该项目是公司优化新能源产业布局、推动新能源业务高质量发展的关键举措。选址黔江旨在拓展西南地区新能源项目版图,通过规模化开发提升区域运营效率,降低单位运营成本。项目建成后,将增强公司在西南地区的装机规模与资源整合能力,支撑新能源板块的持续稳健增长。本次投资属公司正常经营决策,不构成关联交易,亦不构成重大资产重组。

兰坪县水利局关于梭罗寨光伏发电项目水土保持方案行政许可决定的公示来源:兰坪县水利局 发布时间:2026-10-21 15:27:59

兰坪县水利局对梭罗寨光伏发电项目水土保持方案作出行政许可决定并予以公示。该项目位于云南省怒江州兰坪县营盘镇金满村、凤塔村和沧东村附近山坡,地理坐标明确,防治责任范围总面积为72.92公顷。方案总投资297.17万元,含水土保持补偿费51.04万元。防治措施分为三类:一是主体工程已设计并纳入投资的排水沟与涵管;二是方案新增工程措施,包括排水沟、沉砂池、表土剥离与复耕;三是植物措施(灌草绿化及爬藤栽植)和临时防护措施(拦挡、覆盖、铺垫等)。公示期为2026年10月21日至27日,接受社会监督。

大唐150MW光伏发电项目公示来源:阿坝藏族羌族自治州生态环境局 发布时间:2026-10-21 09:37:15

本文介绍了四川阿坝州茂县赤沙较(二期)光伏发电项目的环评受理公示信息。该项目由大唐(阿坝)新能源开发有限公司建设,位于茂县洼底镇与沙坝镇,总投资约6.31亿元,总占地面积1.5825平方公里,交流侧装机容量150兆瓦。工程共布置42个光伏方阵,其中41个为3.63兆瓦、1个为1.32兆瓦,全部采用650瓦单晶硅双面双玻组件、固定支架及配套逆变器与箱变。项目拟新建一座220千伏升压站,通过7回35千伏地埋电缆接入,并以1回线路汇入金龙潭电站(外送线路不在本次环评范围内)。施工周期约为9个月。
