北京:46个光伏项目拟纳入市政府固定资产投资支持范围

来源:北京市发改委发布时间:2025-08-21 15:40:49

8月19日,北京市发改委公示拟纳入市政府固定资产投资支持光伏项目清单,共有46个光伏发电项目拟纳入市政府固定资产投资支持范围。经公开征集,并组织第三方评估,现对拟纳入市政府固定资产投资支持范围的46个光伏发电项目(见附件)进行公示,公示时间为2025年8月20日-2025年8月26日(5个工作日)。

原文如下:

各区发展改革委、北京经济技术开发区经济发展局,各相关企业:

按照《关于印发推进光伏发电高质量发展支持政策的通知》(京发改规〔2023〕4号)及《关于公开征集市政府固定资产投资支持新能源供热、光伏发电项目的通知》(京发改〔2025〕1055号)等文件要求,经公开征集,并组织第三方评估,现对拟纳入市政府固定资产投资支持范围的46个光伏发电项目(见附件)进行公示,公示时间为2025年8月20日—2025年8月26日(5个工作日)。如有异议,可通过传真、电话等方式进行反馈。

特此通知。

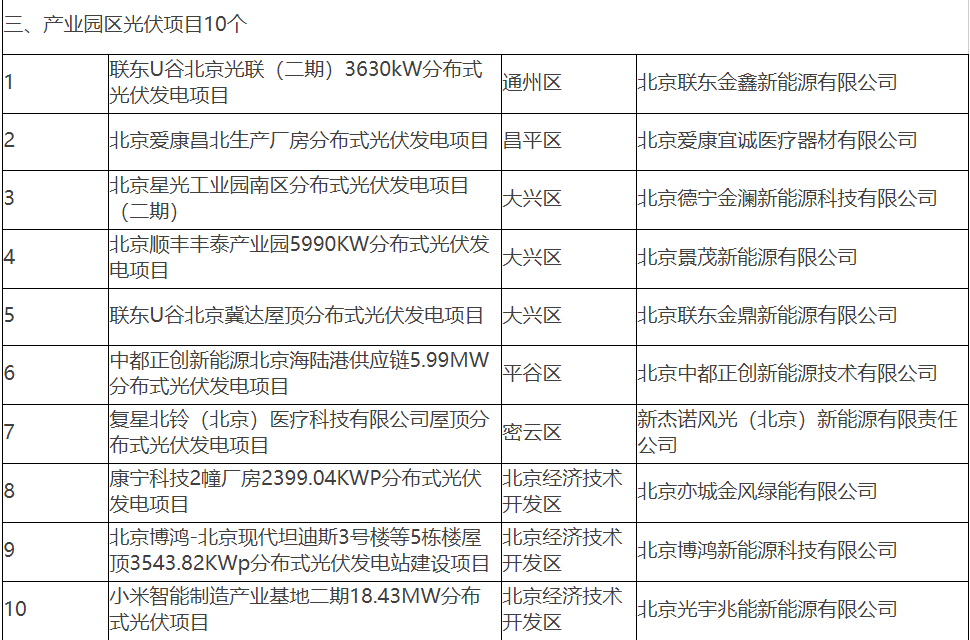

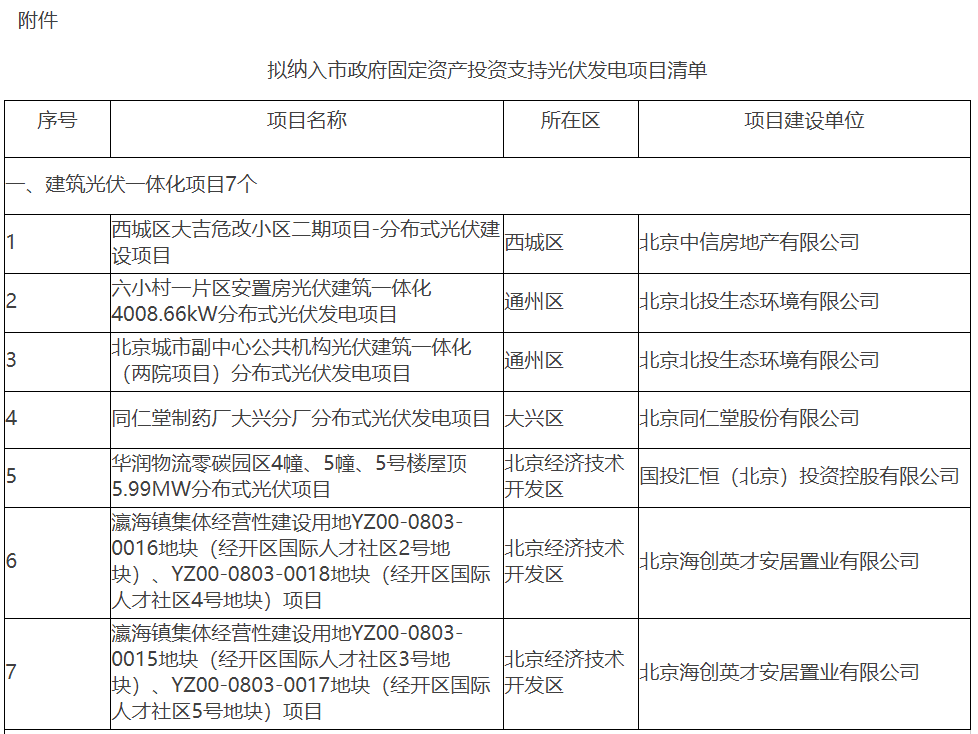

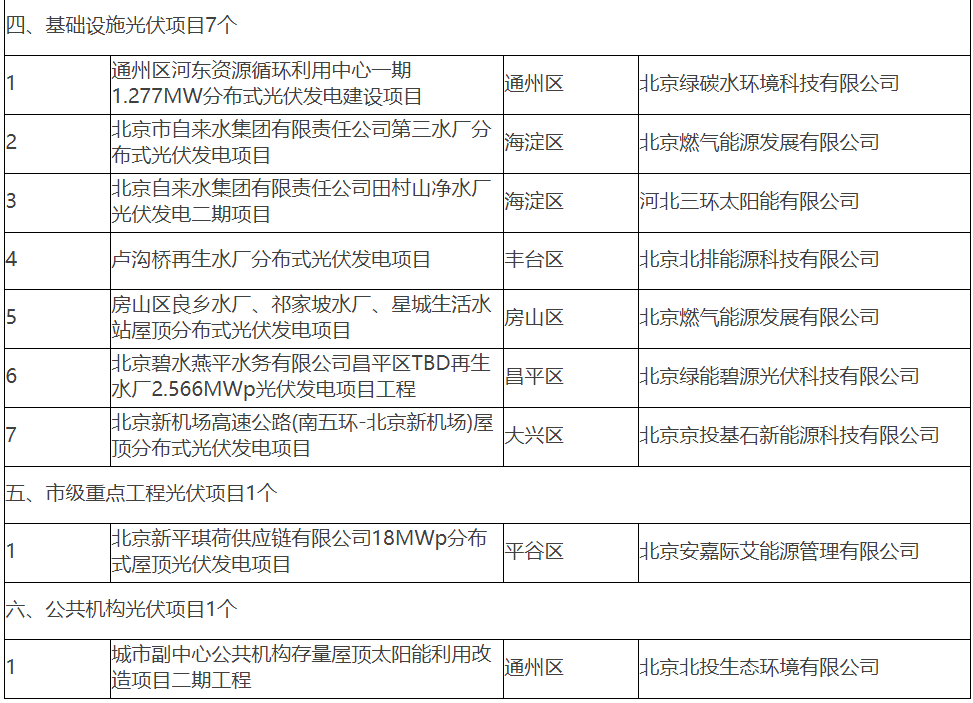

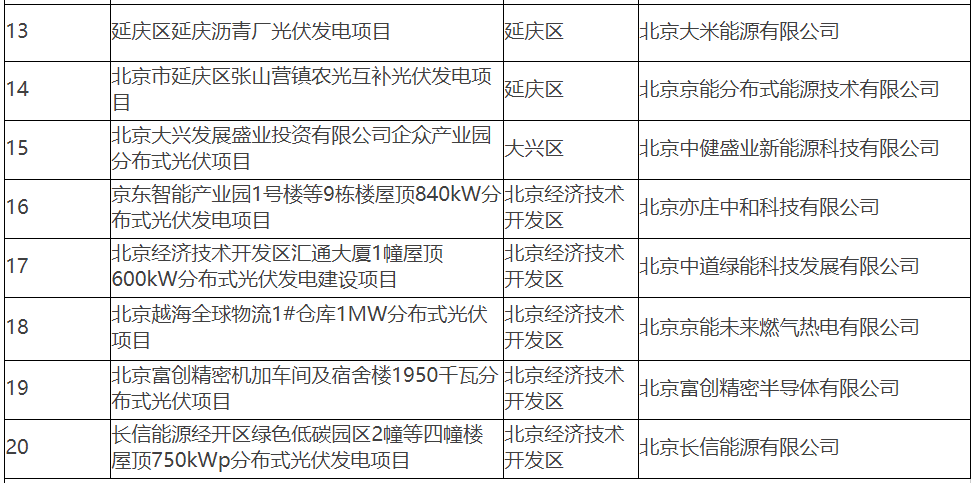

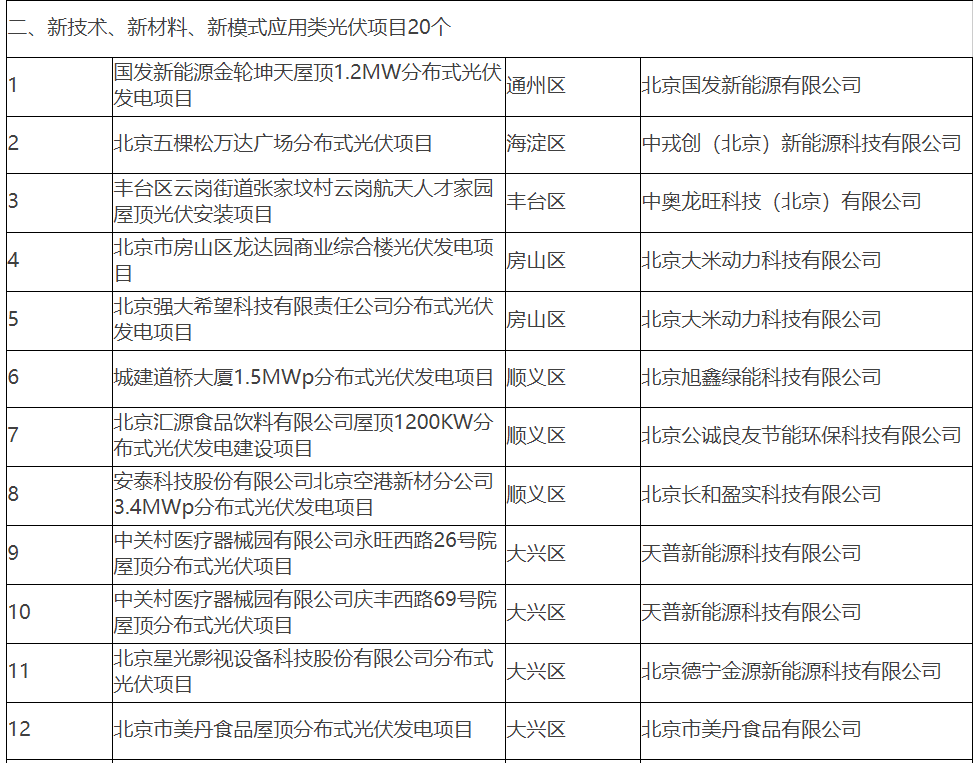

附件:拟纳入市政府固定资产投资支持光伏发电项目清单

北京市发展和改革委员会

2025年8月14日

(联系人:能源处 倪仡; 联系电话:55590473;传真:55590849;)

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
总投资6.8亿!华能200MW光伏项目开工来源:华能山西能源服务有限责任公司 发布时间:2026-09-18 09:26:01

9月16日,华能榆社100万千瓦风光基地的西马子项目正式开工。该项目位于山西省晋中市榆社县北寨乡、西马乡、社城镇等地,是整个基地四个子项目之一,规划装机容量为20万千瓦(200MW)光伏电站。项目由华能山西能源服务有限责任公司承建,主要建设内容包括光伏阵列、逆变器、箱式变压器、集电线路、施工及检修道路,并依托现有铮阳220kV升压站扩建一台200MVA主变压器及配套进线间隔、35千伏开关柜等设施。项目总投资约6.8亿元,其中环保投资322万元。该工程是华能集团在晋中地区推进大型清洁能源基地建设的重要组成部分。

斐济拟新建142MW光伏项目,投产后装机规模将增长13倍来源:TaiyangNews 发布时间:2026-09-11 08:39:29

本文介绍了澳大利亚可再生能源企业EPC Renewables与斐济能源有限公司(EFL)合作推进的Yaqara光伏储能项目。该项目总规模为142MW光伏发电装机与240MWh电池储能系统,分两期建设,由西班牙Grupo Cobra承担EPC工程。项目将以长期购电协议向EFL供电,旨在显著提升斐济本地可再生电力供应能力,降低对进口柴油发电的依赖,并增强电网稳定性与调度灵活性。建成后,斐济光伏装机容量将从当前的11MW增至约153MW,增长近13倍,占全国可再生能源总装机比重大幅上升。项目还配套规划区域经济开发,涵盖住宅、旅游、商业及基础设施,并承诺创造约200个本地就业岗位,联合多家机构开展清洁能源领域技能培训,推动社区可持续发展。

汇广航一汽物流四期车棚光伏项目备案通过 总投资1600万元来源:观点新媒体 发布时间:2026-09-10 14:16:18

佛山市汇广航新能源科技有限公司申报的一汽物流四期车棚分布式光伏项目,于9月10日通过广东省投资项目备案复核,备案已于当日办结。项目位于佛山市南海区狮山镇官窑前进东路2号,依托一汽物流(佛山)有限公司自有空地建设约4.5万平方米车棚,并在其上部署光伏发电系统。项目总投资1600万元,总装机容量为4.45MW(交流侧),直流侧容量为5403.45kWp,设计年发电量约540万千瓦时。项目采用“自发自用、余电上网”模式,计划于2026年10月1日正式实施。

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。

投资转向!上市公司叫停七省工商业光伏项目来源:索比光伏网 发布时间:2026-09-10 08:45:56

英力股份于9月8日公告,拟终止原定在安徽、四川、黑龙江、重庆、甘肃、贵州、江苏七省市实施的分布式光伏电站投资项目,将1.09亿元募集资金调整用于两大主业项目:金属结构件生产项目(总投资8834万元,建设期18个月)和笔记本结构件研发及自动化改造项目(总投资2110万元,建设期15个月),均落地安徽六安舒城杭埠园区。公司表示,因光伏行业外部环境变化、产能持续扩张导致竞争加剧,组件价格与电站投资收益出现阶段性波动,原项目预期税后内部收益率16.30%、投资回收期7.60年的目标已难以实现,故决定优化资金配置,聚焦笔记本结构件等核心业务,提升自动化水平与主业竞争力。(199字)

南广南县那朵光伏发电项目(二期)投资优选来源:广南县发展和改革局 发布时间:2026-09-08 14:38:37

广南县发展和改革局发布《那朵光伏发电项目(二期)投资开发主体优选公告》,面向社会公开遴选项目投资主体。该项目位于广南县境内,总装机容量5万千瓦,已纳入云南省2025年第三批新能源项目建设清单。公告明确坚持“公开透明、生态优先、融合发展、合法合规”四大配置原则,强调项目须统筹生态保护、国土空间规划与乡村振兴,落实就近接入、就地消纳要求,并严禁炒卖资源、虚假投资等行为。申报企业须具备新能源开发资质、良好信用记录及相应投融资与建设运营能力;评选采用100分制综合评分法,涵盖企业资信、建设管理、联农带农、财税贡献及就业带动等六方面。中选企业须在规定时限内完成协议签订、备案、开工及全容量并网(原则上自开工起1年内),并严格遵守用地、环保、安全及技术标准要求。报名截止至2026年9月14日,优选会议定于9月18日举行。(199字)

广州发展:拟投资8.53亿元建设渔光互补光伏电站项目来源:金融界 发布时间:2026-08-31 07:11:57

广州发展(600098.SH)拟通过其全资子公司广州发展新能源集团,投资约8.53亿元建设南靖山城200MW渔光互补光伏电站项目。项目选址福建省漳州市南靖县,采用“水上光伏、水下养殖”的复合开发模式,规划总装机容量200兆瓦,并同步配套建设20兆瓦/40兆瓦时储能系统及一座220千伏升压站。目前,项目已取得政府备案许可和电网接入批复,具备开工条件。此举旨在加快公司新能源业务布局,扩大清洁能源装机规模,并首次实质性拓展至福建省市场,推动区域绿色能源结构优化与可持续发展。

银星能源:拟签订3735万元分布式光伏项目合同能源管理协议来源:同壁财经 发布时间:2026-08-24 08:09:39

银星能源拟投资3735万元,在关联方中国铝业股份有限公司广西分公司厂区建设容量不低于12.9487MWp的分布式光伏电站,并签订为期25年的合同能源管理协议。项目由银星能源负责设计、投资、建设及运维,资本金占40%,其余通过银行贷款解决,税后财务内部收益率不低于6.5%。关联方承担全部电量消纳义务,按0.42037元/千瓦时(含税)的基准电价,依据实际供电量按月支付节能效益分享款;绿证、CCER等绿色权益归属银星能源。该交易构成关联交易,已获独立董事专门会议及董事会审议通过,关联董事回避表决,无需提交股东大会审议。公告强调,交易定价公允、结算合理,有利于提升资源利用效率和绿色效益,不损害公司及股东利益,亦不影响公司独立性;但协议尚未正式签署,部分条款可能随项目成本及环境变化调整。(199字)

聚力出海、融合共赢 | 中信博受邀出席新能源国际投资联盟光伏项目专题研讨会来源:中信博新能源 发布时间:2026-08-21 08:41:44

8月20日,新能源国际投资联盟光伏专题研讨会在西安举行,主题为“聚链出海,光耀丝路”。中信博研发副总裁杨颖发表主旨演讲,发布“跟踪+”生态解决方案,涵盖博曜可移动微电网、智能打桩机器人等创新产品,全生命周期度电成本优化超90%,安装效率提升75%,已落地全球110GW光伏项目。

最快1天完成阳台光伏项目审批,新西兰拟大幅简化光伏准入流程来源:TaiyangNews 发布时间:2026-08-19 08:49:11

新西兰政府拟大幅简化住宅及中小型光伏系统审批流程,旨在打造发达国家中最便捷的光伏安装制度。根据监管部《改进光伏安装流程报告》,现行流程存在多重重复检查与繁琐文件要求,导致成本高、周期长(住宅审批平均3个月,中型项目达6个月)。改革后,住宅光伏审批费将从640纽币降至200纽币,时限压缩至6天;中型项目费用由最高1.1万纽币降至1300纽币,周期缩至1个月;并网审批提速至1个工作日(10kW以下)或5个工作日(中型)。政府还将合法化“即插即用”阳台光伏,豁免部分大型及敏感区域项目的资源许可,预计十年内带来2800万至5000万纽币净收益。

云南师宗县柠檬谷光伏项目选择社会投资人中标候选人公示来源:中国招标投标公共服务平台 发布时间:2026-08-18 16:55:27

云南师宗县柠檬谷光伏发电项目于8月18日公示社会投资人中标候选人,云南省绿色能源产业集团有限公司位列第一。该项目位于曲靖市师宗县,总投资约3.2亿元,规划建设装机容量8万千瓦。中标社会投资人将全面负责项目从开发到并网投产的全过程,包括资金筹措、招投标管理、建设实施、并网接入及25年运营维护等。项目要求开工后8个月内实现部分并网、12个月内完成全容量并网投产。资金覆盖范围广泛,涵盖前期立项、可研报批、技术评审、质量检测、验收以及勘察设计、施工、设备采购、监理造价等全部建设与运维费用。
