云南能投:85MW光伏项目通过投决,电价0.289元/度、收益率7.2%

来源:光伏們发布时间:2025-08-18 11:46:01

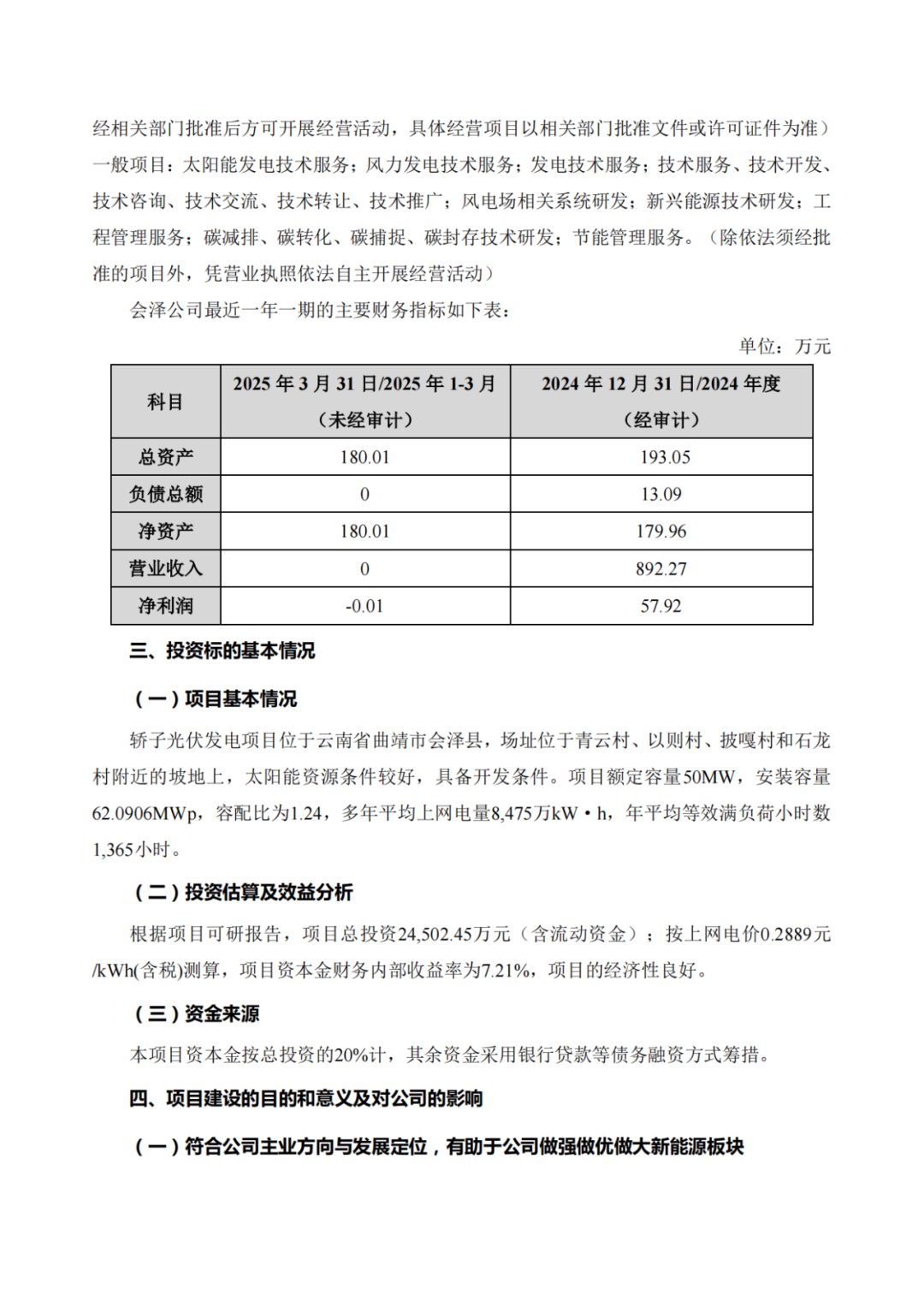

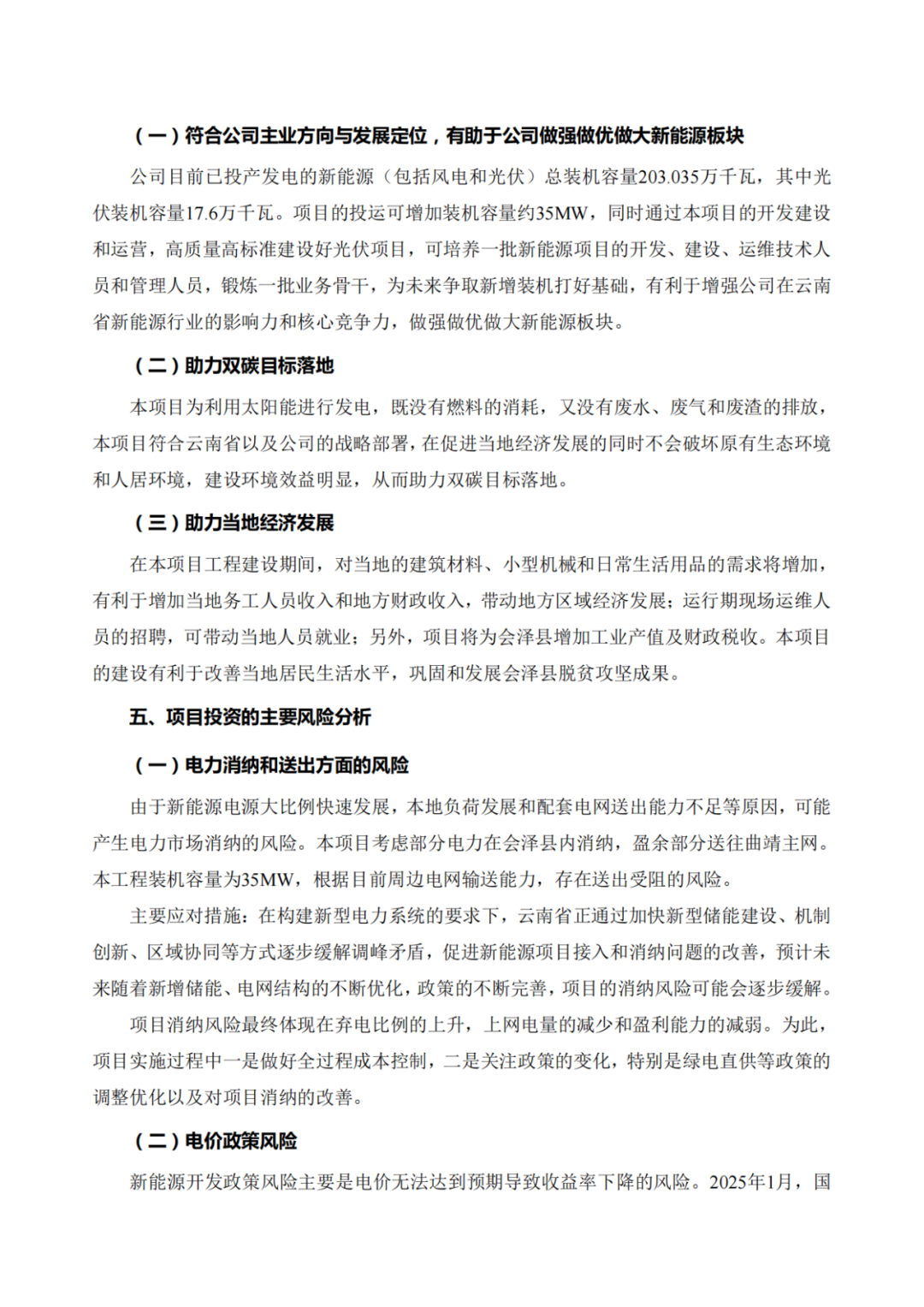

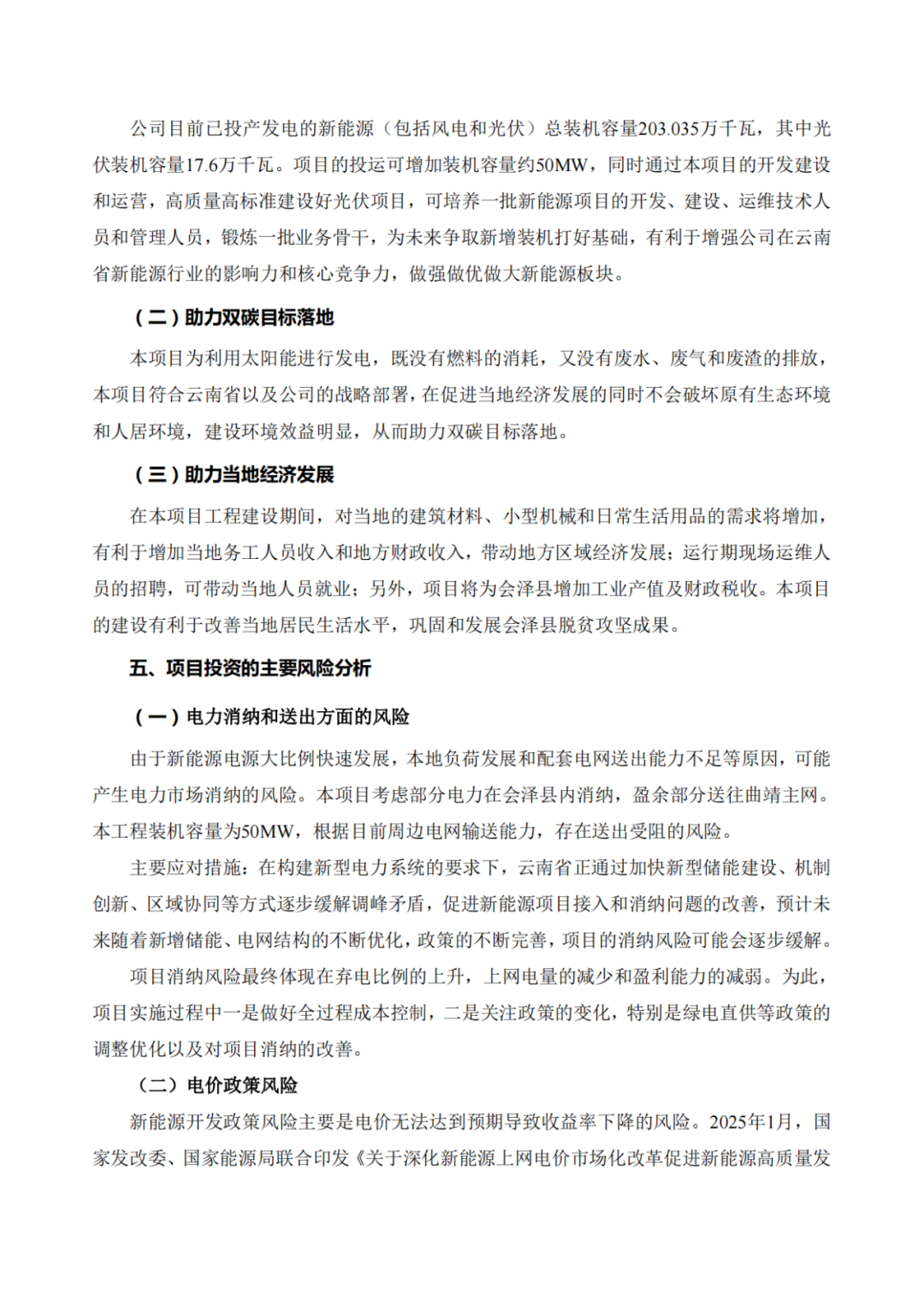

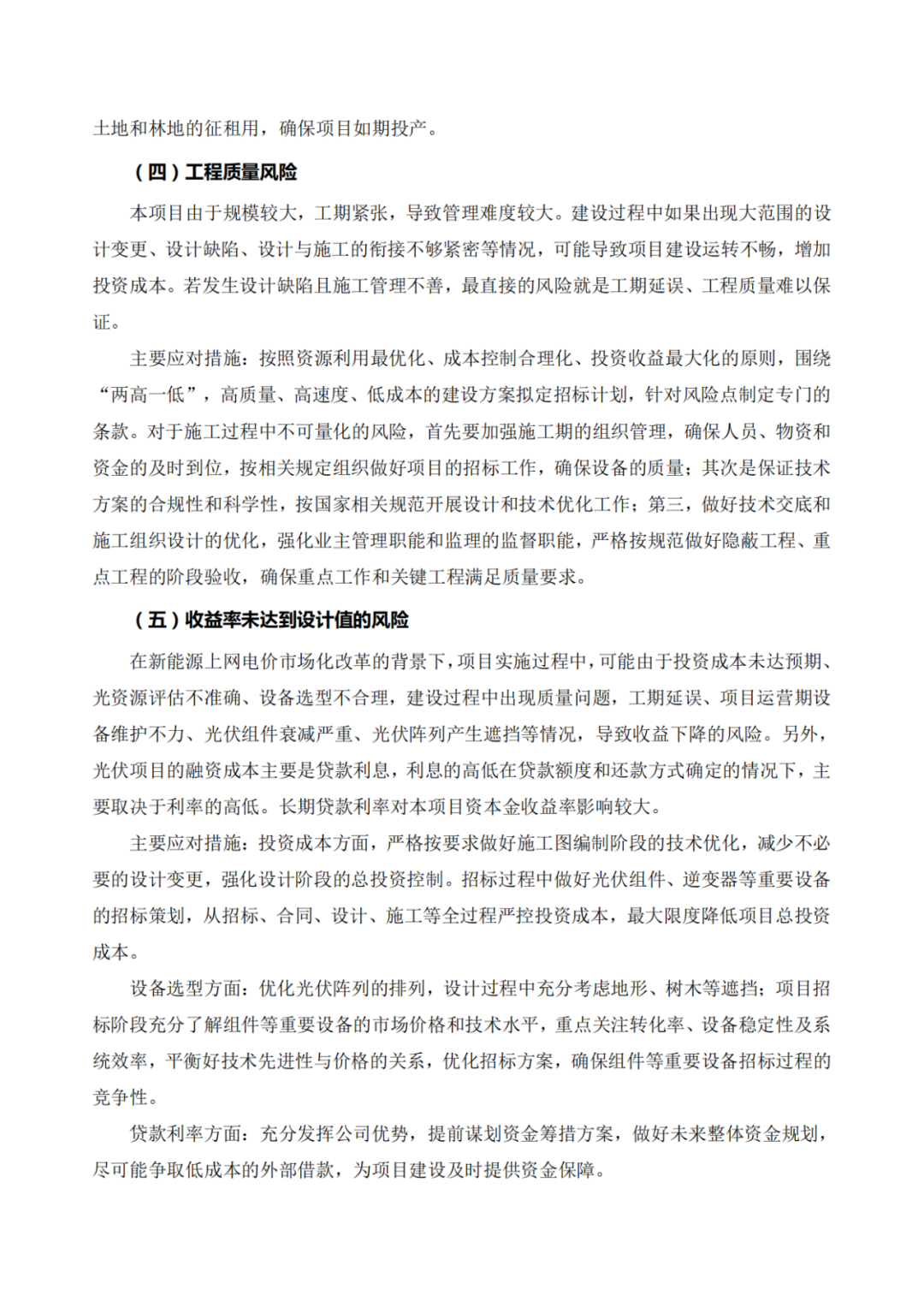

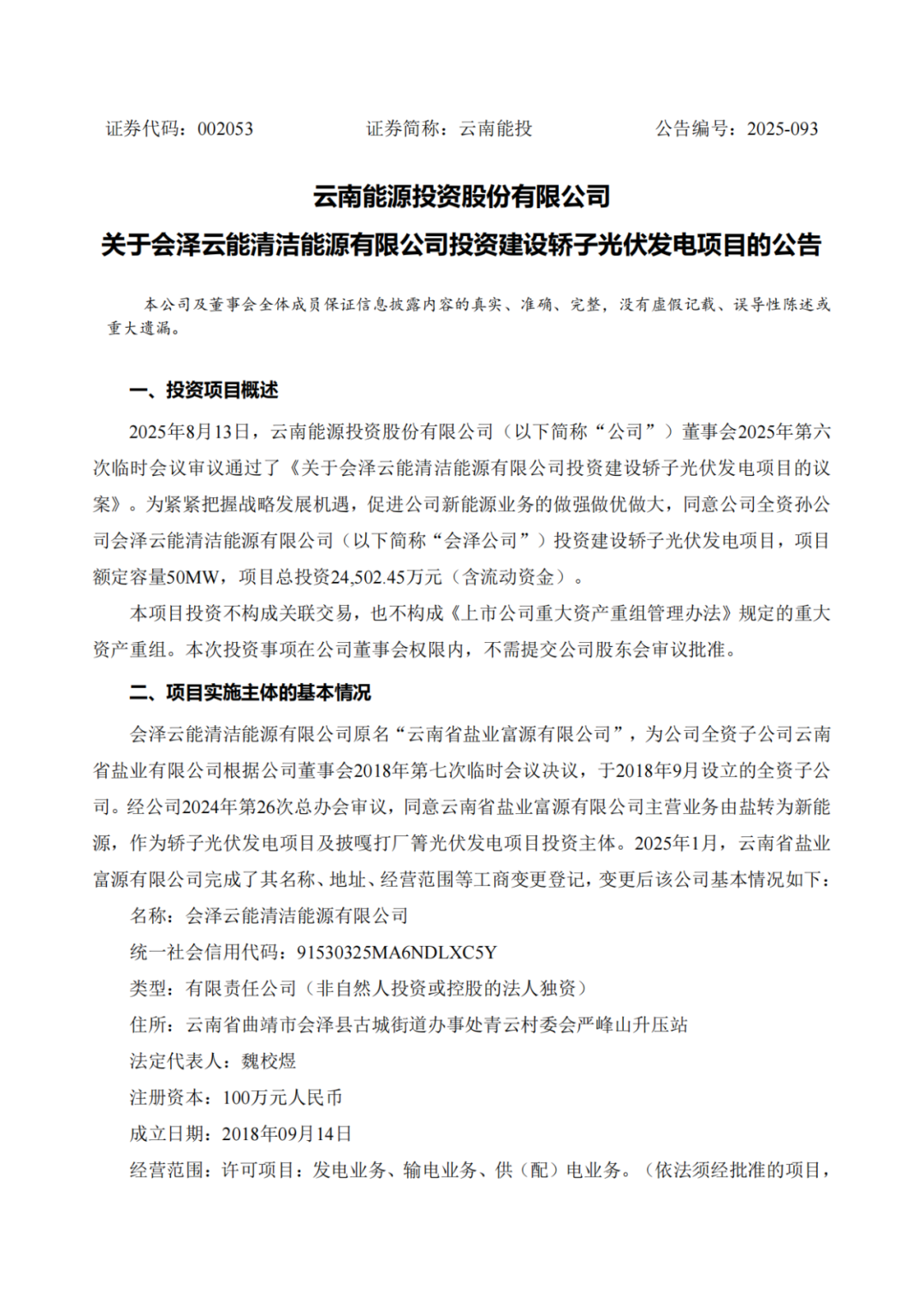

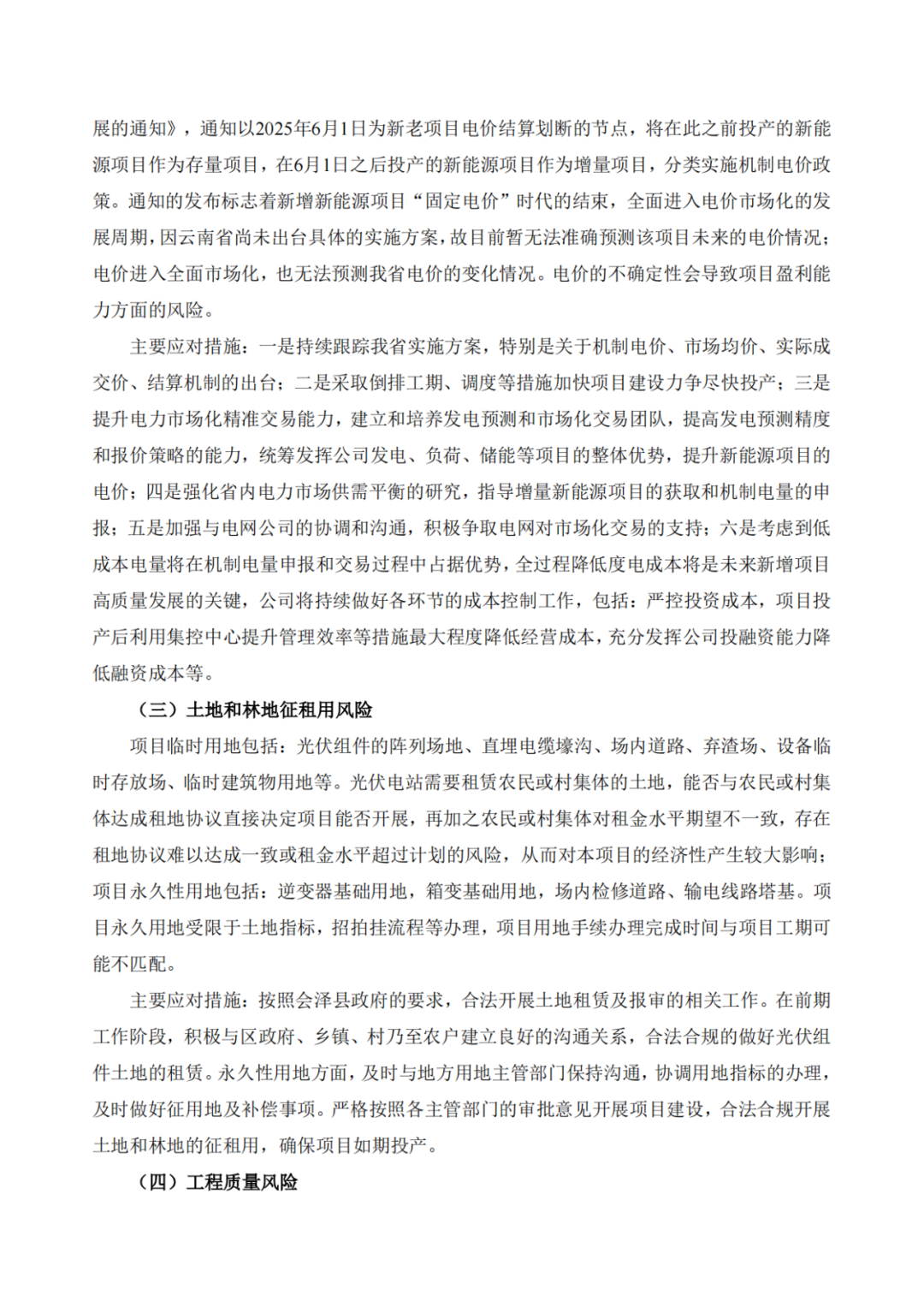

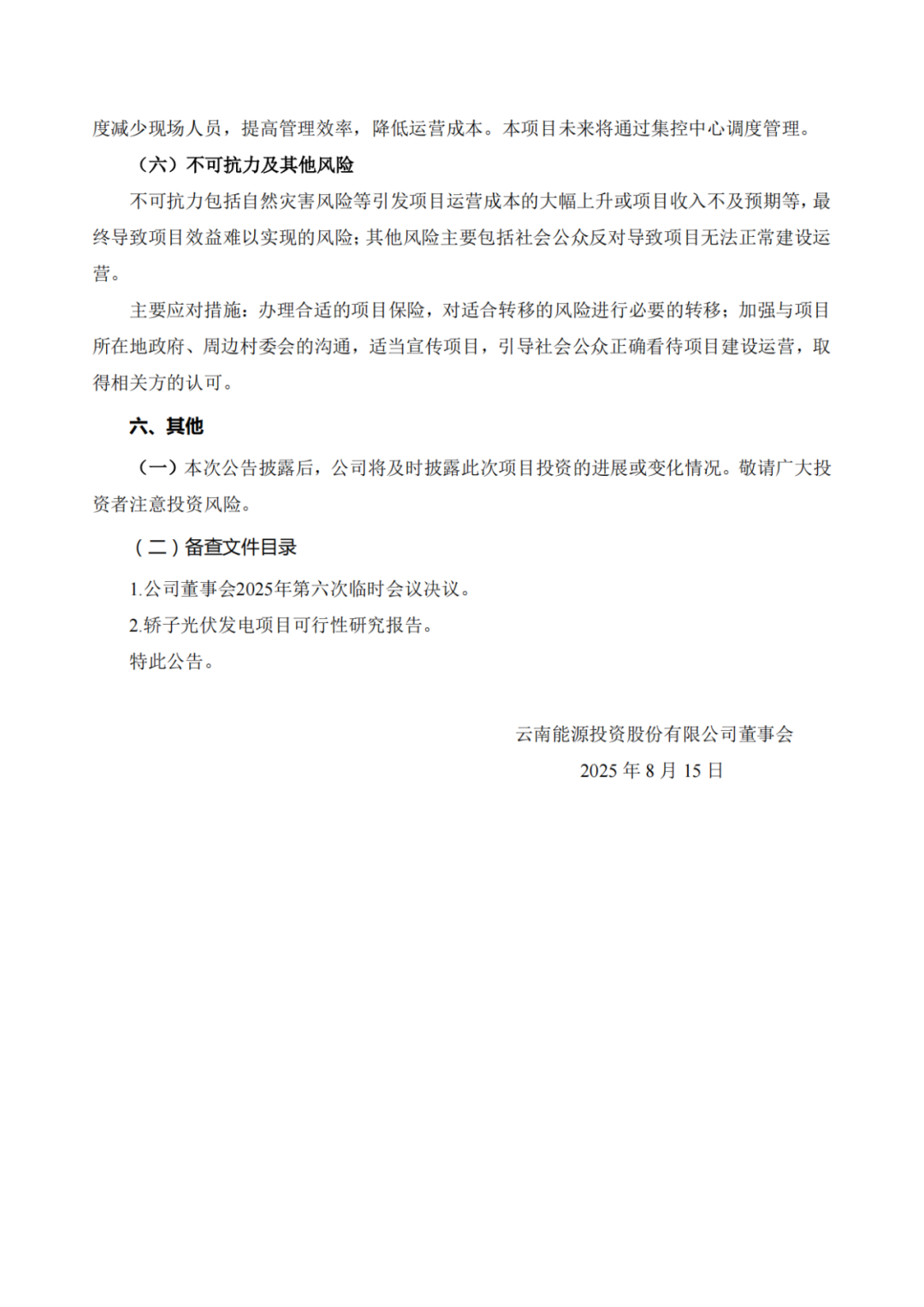

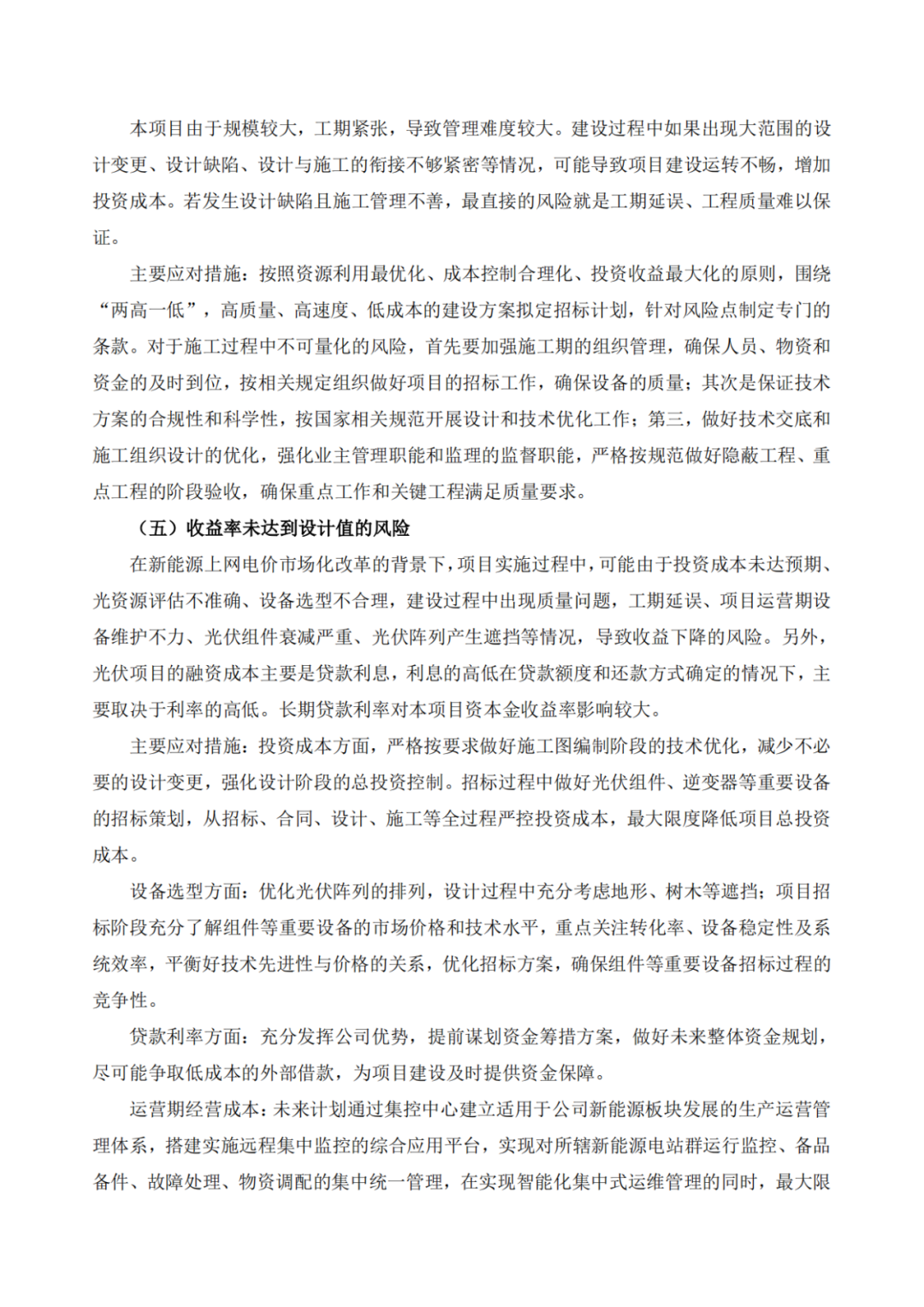

8月15日,云南能投发布公告全资孙公司会泽云能清洁能源有限公司将投资建设轿子光伏发电项目与披嘎打厂箐光伏发电项目。

其中,轿子光伏发电项目位于云南省曲靖市会泽县,场址位于青云村、以则村、披嘎村和石龙村附近的坡地上,太阳能资源条件较好,具备开发条件。项目额定容量50MW,安装容量62.0906MWp,容配比为1.24,多年平均上网电量8,475万kW·h,年平均等效满负荷小时数1,365小时。

根据项目可研报告,项目总投资24,502.45万元(含流动资金);按上网电价0.2889元 /kWh(含税)测算,项目资本金财务内部收益率为7.21%,项目的经济性良好。

披嘎打厂箐光伏发电项目,同样位于云南省曲靖市会泽县,场址位于以则村、披嘎村和石龙村附近的坡地上,太阳能资源条件较好,具备开发条件。该项目额定容量35MW,安装容量43.5006MWp,容配比为1.24,多年平均上网电量5,886万kWh,年平均等效满负荷小时数1,353小时。

根据项目可研报告,项目总投资16,943.38万元(含流动资金);按上网电价0.2889元/kWh (含税) 测算,项目资本金财务内部收益率为7.20%,项目的经济性良好。

具体见下:

责任编辑:周末
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2.71元/W!江西吉安7.2MWp光伏项目EPC公示中标结果来源:光伏盒子 发布时间:2026-09-16 09:28:18

华能江西赣州吉安东劲分布式光伏项目EPC中标揭晓:南通星宇电气以1948万元(2.71元/W)中标,项目位于吉安市新干县,直流侧装机7.18848MWp,交流侧5.995MW,由华能赣州综合能源服务公司招标。

广西启动2027年增量新能源机制电价竞价来源:广西电力交易中心 发布时间:2026-09-14 10:32:40

广西电力交易中心于2026年9月启动2027年度增量新能源项目机制电价竞价登记工作。依据国家及自治区多项政策文件,本次竞价旨在建立新能源可持续发展价格结算机制,覆盖2025年6月1日后投产或计划于2027年底前投产、且未纳入过机制电价执行范围的新增风电、集中式光伏等项目;源网荷储、绿电直连及各类分布式光伏项目则明确排除在外。登记分测试与正式两个阶段,时间为2026年9月15日至30日,需通过广西电力交易平台提交核准(备案)文件、规划纳入证明、承诺投产时间等材料,并严格核对容量、类型、并网时间等关键信息。审核不通过或信息填报严重失实将影响当期及后续年度竞价资格。竞价活动拟于10月下旬开展。

汇广航一汽物流四期车棚光伏项目备案通过 总投资1600万元来源:观点新媒体 发布时间:2026-09-10 14:16:18

佛山市汇广航新能源科技有限公司申报的一汽物流四期车棚分布式光伏项目,于9月10日通过广东省投资项目备案复核,备案已于当日办结。项目位于佛山市南海区狮山镇官窑前进东路2号,依托一汽物流(佛山)有限公司自有空地建设约4.5万平方米车棚,并在其上部署光伏发电系统。项目总投资1600万元,总装机容量为4.45MW(交流侧),直流侧容量为5403.45kWp,设计年发电量约540万千瓦时。项目采用“自发自用、余电上网”模式,计划于2026年10月1日正式实施。

广西启动2027年机制电价竞价:不含工商业,电价0.15~0.36元/度来源:广西壮族自治区发展和改革委员会 发布时间:2026-09-03 09:07:43

广西发改委与能源局于2026年8月31日发布通知,正式启动2027年新能源增量项目机制电价竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间全容量并网、且此前未纳入机制电价范围的集中式风电和光伏项目,明确排除就近消纳项目及各类工商业分布式光伏。竞价电量规模为全区符合条件项目年度预测上网电量的40%,单个项目可申报机制电量不超过其总上网电量的80%。申报电价区间为0.15—0.36元/千瓦时,执行期限统一为12年。竞价按风电、光伏两类分别组织,要求申报充足率不低于120%,由广西电力交易中心具体实施。项目主体自愿参与,分散式及分布式项目可自主或委托代理申报。(199字)

英德九龙光伏项目通过移交生产验收来源:中国能源建设集团投资有限公司 发布时间:2026-08-27 15:44:57

8月20日,广东英德九龙50兆瓦光伏项目顺利通过工程移交生产验收。验收组围绕工程实体质量、设备运行状况、生产准备情况及档案资料完整性等方面开展全面核查,并听取了各参建单位的工作汇报。经综合评估与审议,验收组确认该项目工程质量符合标准,主要设备运行稳定,生产组织、合同履约、合规管理及档案归集等各项条件均已达标,整体具备正式投入运营的条件。据此,验收组一致同意项目通过移交生产验收,标志着该光伏电站由建设阶段转入生产运行阶段。

印尼首个太阳能供电数据中心配套光伏项目通过竣工验收来源:中国能源新闻网 发布时间:2026-08-14 08:46:08

印尼西爪哇省佩尔蒂维·莱斯塔里工业园36兆瓦地面光伏项目近日通过竣工验收,获得业主颁发的PAC证书,正式进入质保期。该项目由中国电建以EPC总承包模式承建,是印尼首个为数据中心提供绿色电力的太阳能项目,位于卡拉旺工业园区东北角。工程采用720瓦单晶硅N型双面双玻组件与330千瓦组串式逆变器,配套固定支架及外送线路、对侧改造等全套设施。投运后年均发电量约5200万千瓦时,每年可减排二氧化碳4.2万吨,相当于种植23万棵树;所发电力将专供园区DISM国家数据中心使用。项目不仅助力优化西爪哇区域能源结构,也为印尼实现2025年可再生能源占比23%的国家目标提供重要支撑,是“光伏+工业”融合发展的标志性工程。(199字)

窗口期收紧!安徽征求竞价细则意见,2027 年后工商业分布式光伏无缘机制电价来源:安徽省发展改革委 发布时间:2026-07-23 09:54:00

安徽省发改委就《新能源增量项目机制电价竞价实施细则(修订稿)》公开征求意见,核心是收紧工商业分布式光伏参与机制电价的准入窗口。新规明确:2025年6月1日起全容量并网的新能源项目适用该机制;但自2027年1月1日起投产的一般及大型工商业分布式光伏项目,将被排除在机制电价执行范围之外,不再享受差价平衡政策,须全部电量直接参与市场化交易。机制电价通过年度竞价分配保障电量,按“机制电量×(机制电价-市场均价)”结算,实现收益托底与超额返还。修订还优化了申报、电量管控、履约惩戒等配套规则。意见征集截至2026年8月19日,正式实施后将常态化开展年度竞价。地面电站、风电及户用光伏暂不受此限。(199字)

山东:2026年6月,风、光现货交易均价年内新高!来源:国网山东公司 发布时间:2026-07-20 08:51:58

本文介绍了国网山东公司发布的2026年6月电力市场运行情况。根据当月《电力市场信息“明白纸”》,风电与光伏发电的机制电价结算参考价分别为356.807元/兆瓦时和149.367元/兆瓦时,均创年内新高。文章聚焦于山东电力现货市场中可再生能源电价的阶段性表现,突出风、光两类电源在该月的结算价格水平及其在年度内的相对高位特征。数据由国网山东公司官方发布,反映当月新能源参与市场交易的实际价格导向,是研判区域新能源消纳、成本传导及市场机制运行的重要参考指标。

云南能投拟投建新屯光伏发电项目来源:索比光伏网 发布时间:2026-07-20 08:43:26

云南能投下属马龙云能投新能源开发有限公司拟投资建设新屯光伏发电项目,旨在把握战略机遇、推动新能源业务高质量发展。项目位于云南省曲靖市马龙区王家庄街道新屯社区保谷庄村周边山坡,已纳入云南省2025年第二批新能源开发建设清单。项目额定装机容量30MW,实际安装容量35.76MWp,总投资11,970.06万元,建设工期6个月。选址总体建设条件良好。根据可行性研究报告,在上网电价0.2784元/kW·h(含税)前提下,项目资本金财务内部收益率为7.22%。

新疆2027年机制电价竞价公示:光伏0.259元/度来源:新能源云 发布时间:2026-07-09 08:41:32

本文介绍了新疆2027年上半年机制电价竞价结果的公示情况。根据国网新能源云平台于7月8日发布的公告,光伏项目的机制电价为0.259元/千瓦时,对应机制电量32.31亿千瓦时,共66个项目成功入围;风电项目机制电价为0.23元/千瓦时,机制电量达79.84亿千瓦时,入围项目30个。该竞价结果系新疆电力市场机制电价形成的重要环节,反映了不同类型新能源发电项目在市场化交易中的价格水平与规模分配。公示信息旨在增强电力交易透明度,为后续电力调度、结算及项目运营提供依据。详细项目清单可通过新能源云平台查询获取。

中核汇能湖南公司桃江县汇荷60MW光伏发电项目顺利通过档案预验收来源:中核汇能湖南公司 发布时间:2026-06-22 10:15:57

6月16日至17日,中核汇能湖南公司桃江县汇荷60MW光伏发电项目顺利通过档案预验收。本次验收由5名行业专家组成专项小组,依据国家及行业标准、企业档案管理规范,通过现场质询、实体档案抽查和资料综合评审等方式,对项目全周期档案的完整性、准确性与规范性进行全面核查。专家组重点检查了档案归集、组卷编目及关键资料留存情况,并就管理细节中的薄弱环节提出具体整改建议。作为正式档案验收前的关键“预检”环节,此次预验收旨在查漏补缺、优化提升。后续,公司将以问题为导向逐项落实整改,健全档案管理机制,持续推动标准化、规范化、精细化建设,确保工程建设与档案管理同步推进,为顺利完成年度总体验收和项目竣工验收夯实基础。(198字)
