6月16日,宁夏电力国能灵武新能源有限公司灵绍直流配套灵武200万千瓦复合光伏基地项目EPC工程(七标段、八标段、九标段、十标段、十一标段、十二标段)公开招标中标结果公告。
项目单位为国能灵武新能源有限公司,本次招标容量总计1200MWp(直流侧),共划分6个标段(包),暂定计划2025年5月份开工,计划2025年11月30日具备全容量并网条件,具体开工时间以招标人通知为准。

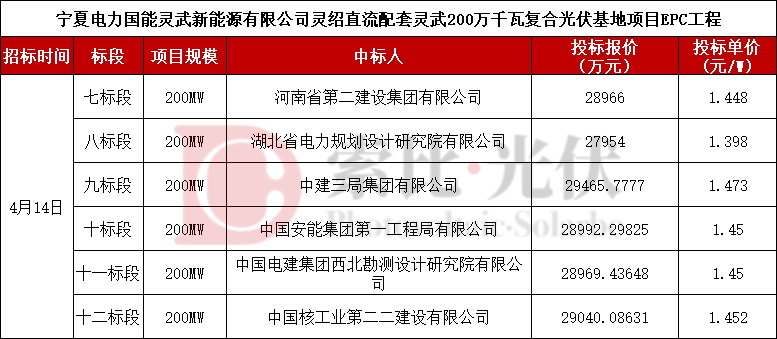

根据公告,七~十二标段分别由河南省第二建设集团有限公司、湖北省电力规划设计研究院有限公司、中建三局集团有限公司、中国安能集团第一工程局有限公司、中国电建集团西北勘测设计研究院有限公司、中国核工业第二二建设有限公司中标,中标单价在1.398~1.473元/W。

承包人工作内容包括但不限于:施工图设计、设备和材料及随机备件购置、设备及电气及控制系统的采购和安装、建筑工程安装工程施工、设备调试、系统接入、联合试运行、技术培训、运行人员培训和验收等。标段划分及各标段工作内容主要如下,详见招标文件发包人要求。
七标段:直流侧200MWp光伏场区(交流侧容量均不低于166.67MW)、相应35kV集电线路等(电气分界点为新建330kV升压站35kV集电线路开关柜,不含开关柜,含进线电缆及电缆附件)全部工程的设计、建安施工和设备材料采购(含基建期和运行期围栏),项目竣工验收后移交。
承包人负责本工程1000MW光伏区整体初步设计、本标段200MWp的施工图勘察及设计和竣工图设计(设计原则必须依据本项目已评审收口的整体初步设计);1000MW光伏区整体初步设计、施工图和竣工图等各阶段的纳总工作;1000MW光伏区与输变电工程设计对接协调工作;1000MW光伏区整体施工图审查并出具审查意见、施工图预算编制、各标段的设计协调工作;1000MW整体环保、水保、安全设施、职业健康、消防等专项设计文件及各阶段图纸;采购、施工、试验、调试、试运行以及各项手续办理工作等。完成政府支持性文件的取得,项目检验、试验、单体调试及分系统试运与整套启动、质监验收、达设计值投产、竣工验收、全站全容量并网安全稳定运行、消缺、整套系统启动的性能保证的考核验收、技术和售后服务、人员培训、直至移交生产所完成的全部工作,含安全设施标准化至正式投运。完成竣工验收所涉及到的所有工作包括但不限于:项目投产所需的各类检查、检验、验收及证照办理。其他法律法规规定必须由发包方办理的,承包方代为办理时,发包方应出具相应授权委托书。
八标段:直流侧200MWp光伏场区(交流侧容量均不低于166.67MW)、相应35kV集电线路等(电气分界点为新建330kV升压站35kV集电线路开关柜,不含开关柜,含进线电缆及电缆附件)全部工程的设计、建安施工和设备材料采购(含基建期和运行期围栏),项目竣工验收后移交。
承包人负责完成政府支持性文件的取得,项目检验、试验、单体调试及分系统试运与整套启动、质监验收、达设计值投产、竣工验收、全站全容量并网安全稳定运行、消缺、整套系统启动的性能保证的考核验收、技术和售后服务、人员培训、直至移交生产所完成的全部工作,含安全设施标准化至正式投运。完成竣工验收所涉及到的所有工作包括但不限于:项目投产所需的各类检查、检验、验收及证照办理。其他法律法规规定必须由发包方办理的,承包方代为办理时,发包方应出具相应授权委托书。
九标段:直流侧200MWp光伏场区(交流侧容量均不低于166.67MW)、相应35kV集电线路等(电气分界点为新建330kV升压站35kV集电线路开关柜,不含开关柜,含进线电缆及电缆附件)全部工程的设计、建安施工和设备材料采购(含基建期和运行期围栏),项目竣工验收后移交。
承包人负责完成政府支持性文件的取得,项目检验、试验、单体调试及分系统试运与整套启动、质监验收、达设计值投产、竣工验收、全站全容量并网安全稳定运行、消缺、整套系统启动的性能保证的考核验收、技术和售后服务、人员培训、直至移交生产所完成的全部工作,含安全设施标准化至正式投运。完成竣工验收所涉及到的所有工作包括但不限于:项目投产所需的各类检查、检验、验收及证照办理。其他法律法规规定必须由发包方办理的,承包方代为办理时,发包方应出具相应授权委托书。
十标段:直流侧200MWp光伏场区(交流侧容量均不低于166.67MW)、相应35kV集电线路等(电气分界点为新建330kV升压站35kV集电线路开关柜,不含开关柜,含进线电缆及电缆附件)全部工程的设计、建安施工和设备材料采购(含基建期和运行期围栏),项目竣工验收后移交。
承包人负责完成政府支持性文件的取得,项目检验、试验、单体调试及分系统试运与整套启动、质监验收、达设计值投产、竣工验收、全站全容量并网安全稳定运行、消缺、整套系统启动的性能保证的考核验收、技术和售后服务、人员培训、直至移交生产所完成的全部工作,含安全设施标准化至正式投运。完成竣工验收所涉及到的所有工作包括但不限于:项目投产所需的各类检查、检验、验收及证照办理。其他法律法规规定必须由发包方办理的,承包方代为办理时,发包方应出具相应授权委托书。
十一标段:直流侧200MWp光伏场区(交流侧容量均不低于166.67MW)、相应35kV集电线路等(电气分界点为新建330kV升压站35kV集电线路开关柜,不含开关柜,含进线电缆及电缆附件)全部工程的设计、建安施工和设备材料采购(含基建期和运行期围栏),项目竣工验收后移交。
承包人负责完成政府支持性文件的取得,项目检验、试验、单体调试及分系统试运与整套启动、质监验收、达设计值投产、竣工验收、全站全容量并网安全稳定运行、消缺、整套系统启动的性能保证的考核验收、技术和售后服务、人员培训、直至移交生产所完成的全部工作,含安全设施标准化至正式投运。完成竣工验收所涉及到的所有工作包括但不限于:项目投产所需的各类检查、检验、验收及证照办理。其他法律法规规定必须由发包方办理的,承包方代为办理时,发包方应出具相应授权委托书。
十二标段:直流侧200MWp光伏场区(交流侧容量均不低于166.67MW)、相应35kV集电线路等(电气分界点为新建330kV升压站35kV集电线路开关柜,不含开关柜,含进线电缆及电缆附件)全部工程的设计、建安施工和设备材料采购(含基建期和运行期围栏),项目竣工验收后移交。
承包人负责完成政府支持性文件的取得,项目检验、试验、单体调试及分系统试运与整套启动、质监验收、达设计值投产、竣工验收、全站全容量并网安全稳定运行、消缺、整套系统启动的性能保证的考核验收、技术和售后服务、人员培训、直至移交生产所完成的全部工作,含安全设施标准化至正式投运。完成竣工验收所涉及到的所有工作包括但不限于:项目投产所需的各类检查、检验、验收及证照办理。其他法律法规规定必须由发包方办理的,承包方代为办理时,发包方应出具相应授权委托书。
