关于公布苏州市分布式光伏接入电网可开放容量的通知

来源:卡片光伏文库发布时间:2025-06-11 13:56:30

各光伏投资主体:

根据《国家能源局关于印发<分布式光伏发电开发建设管理办法>的通知》(国能发新能规〔2025〕7号)、《关于贯彻落实<分布式光伏开发建设管理办法>的实施意见》(苏发改规发〔2025〕2号)要求,市发展改革委组织国网苏州供电公司动态测算全市电网承载能力,全面评估全市分布式光伏可开放容量,现将评估结果(数据截止到2025年第一季度)向社会公开。

分布式光伏投资主体可通过供电营业厅或电话咨询等方式,查询全市各地区电网可开放容量。

咨询电话:

0512-64521646(10(20)千伏公用配电线路电源可开放容量咨询)

0512-64522977(10(20)千伏公用配变电源可开放容量咨询)

详见附件:

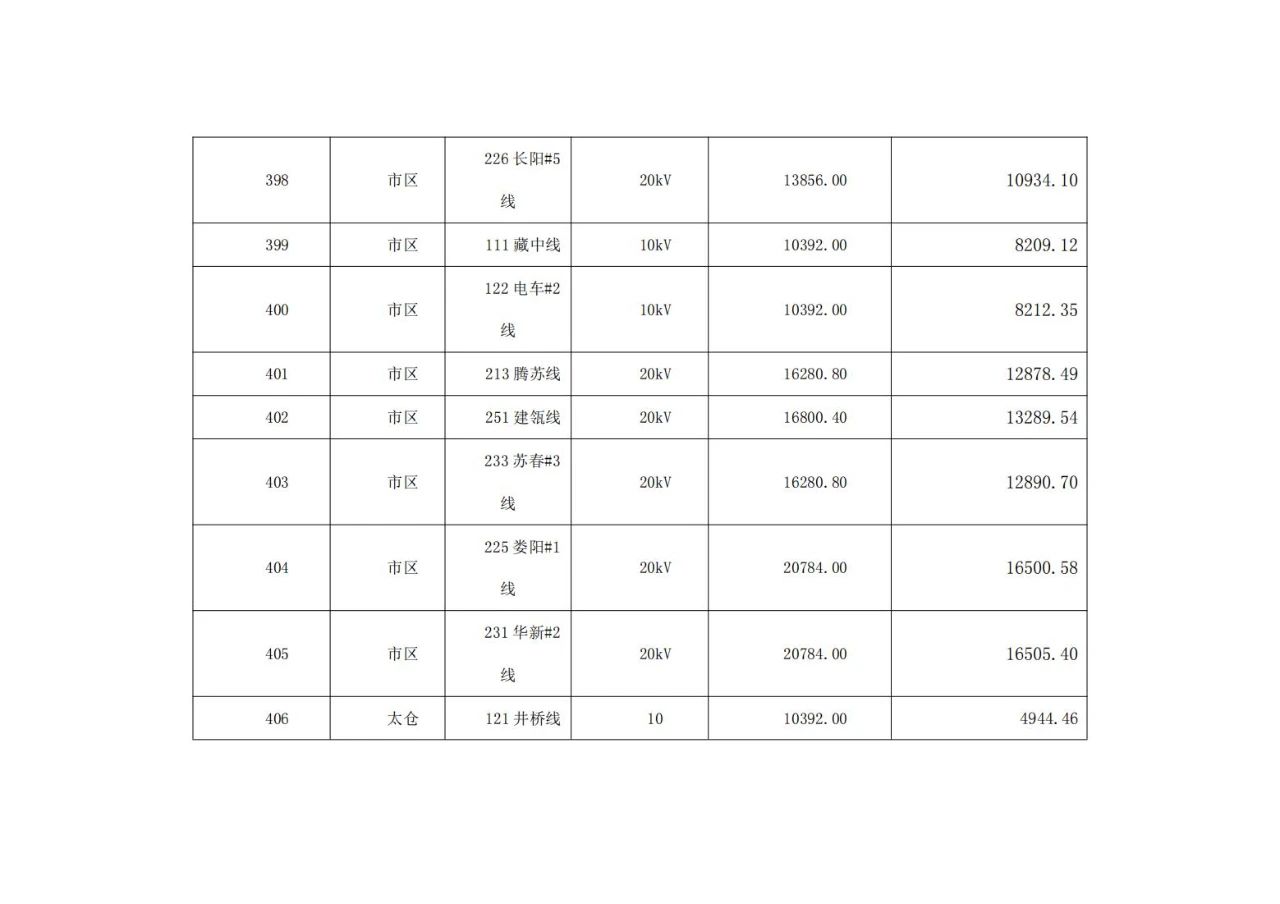

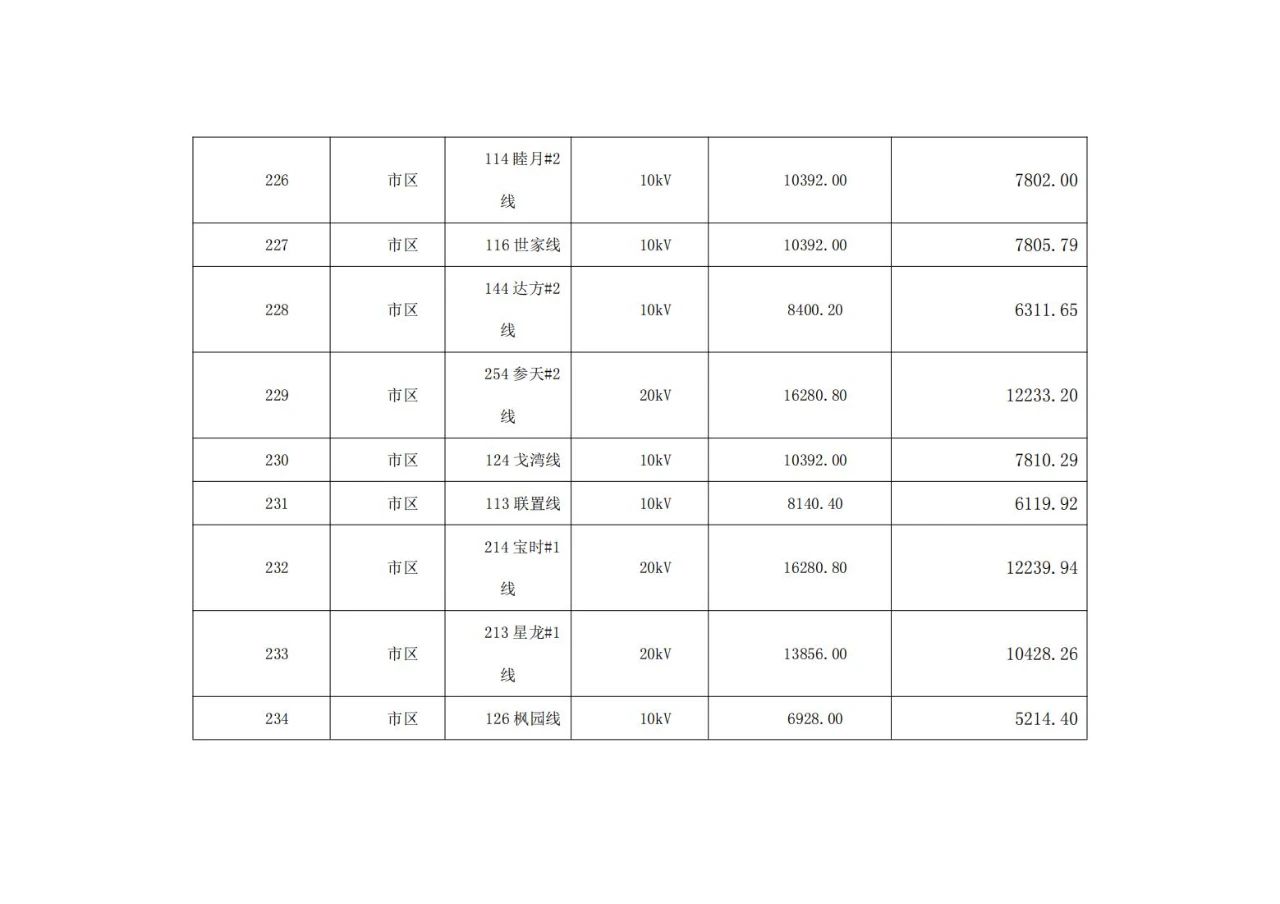

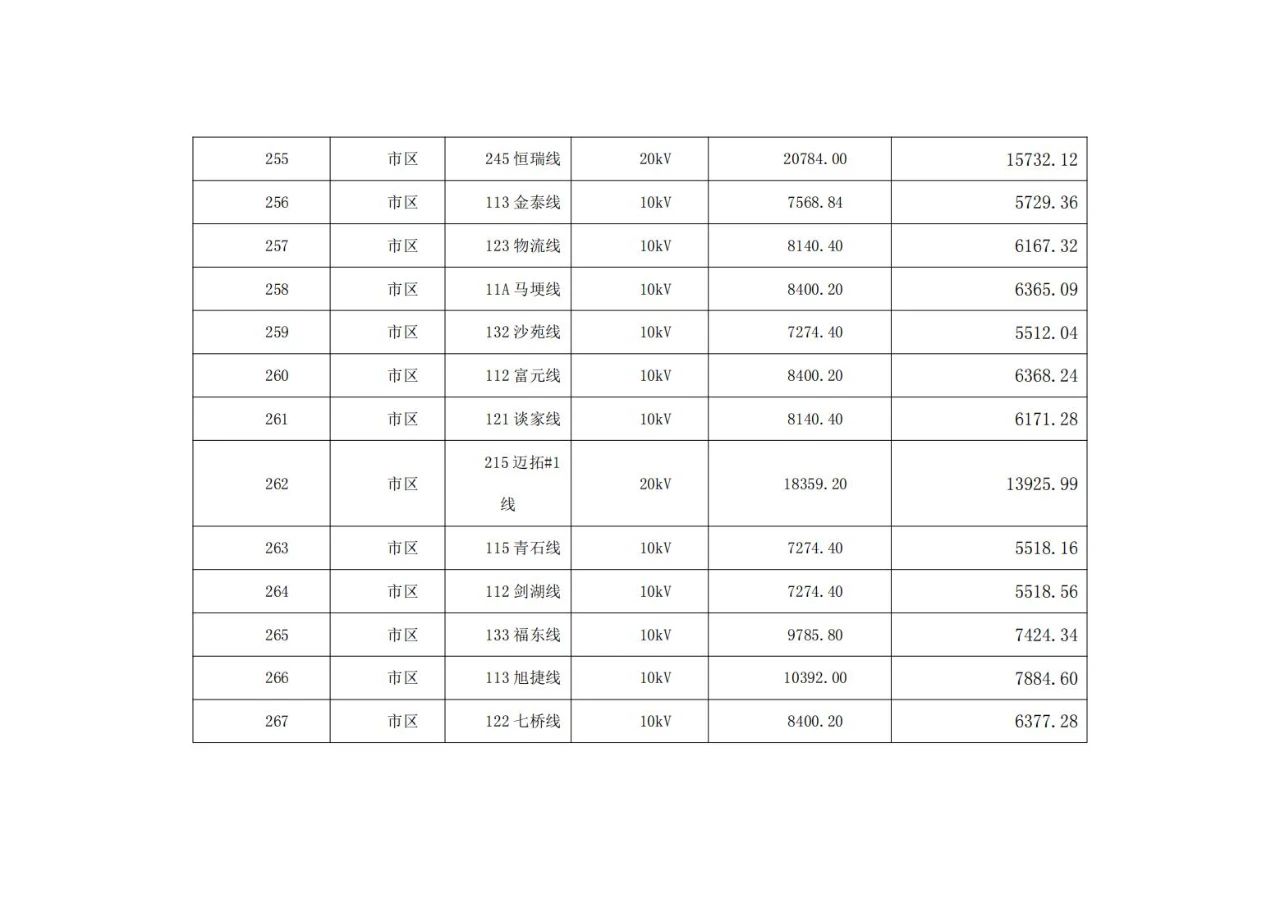

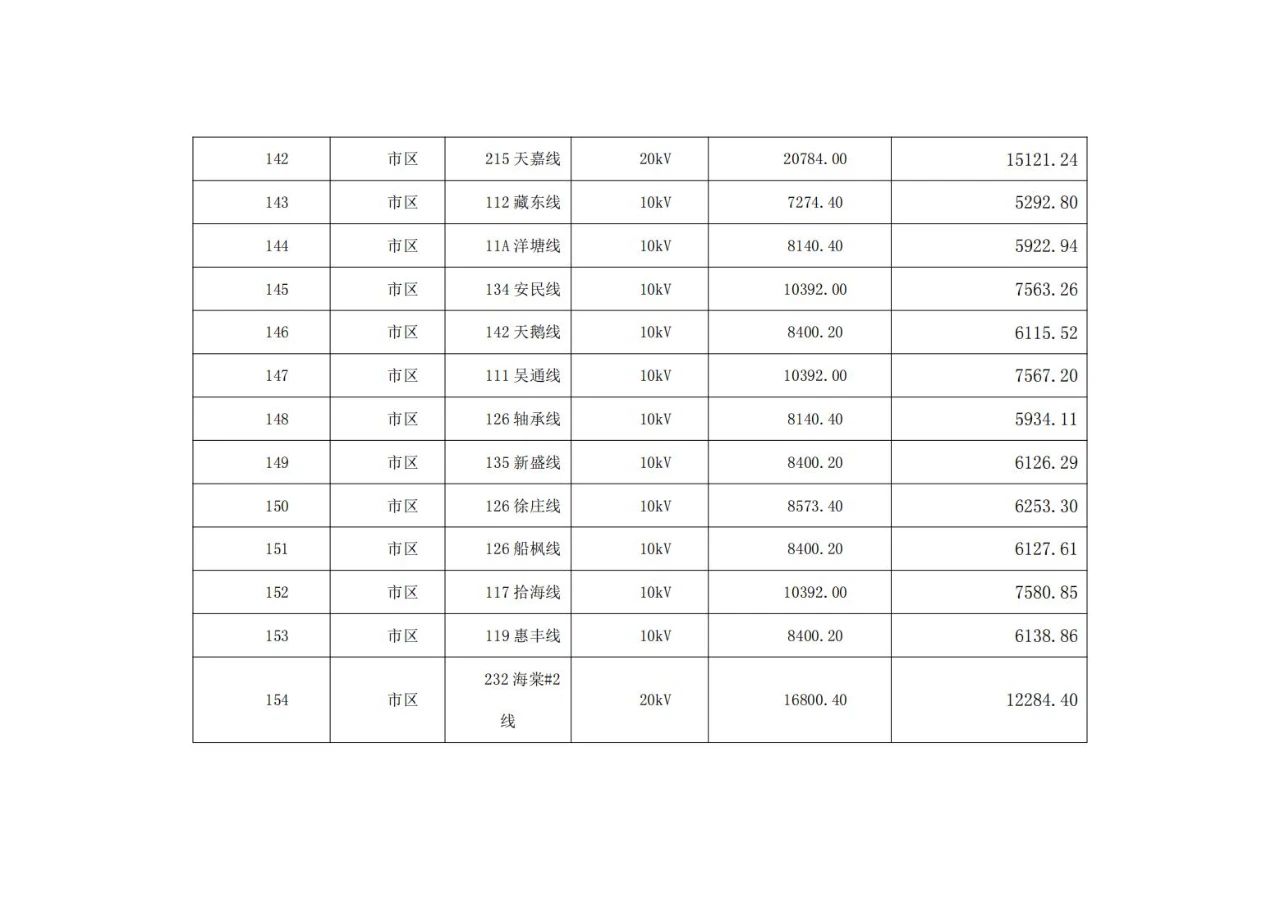

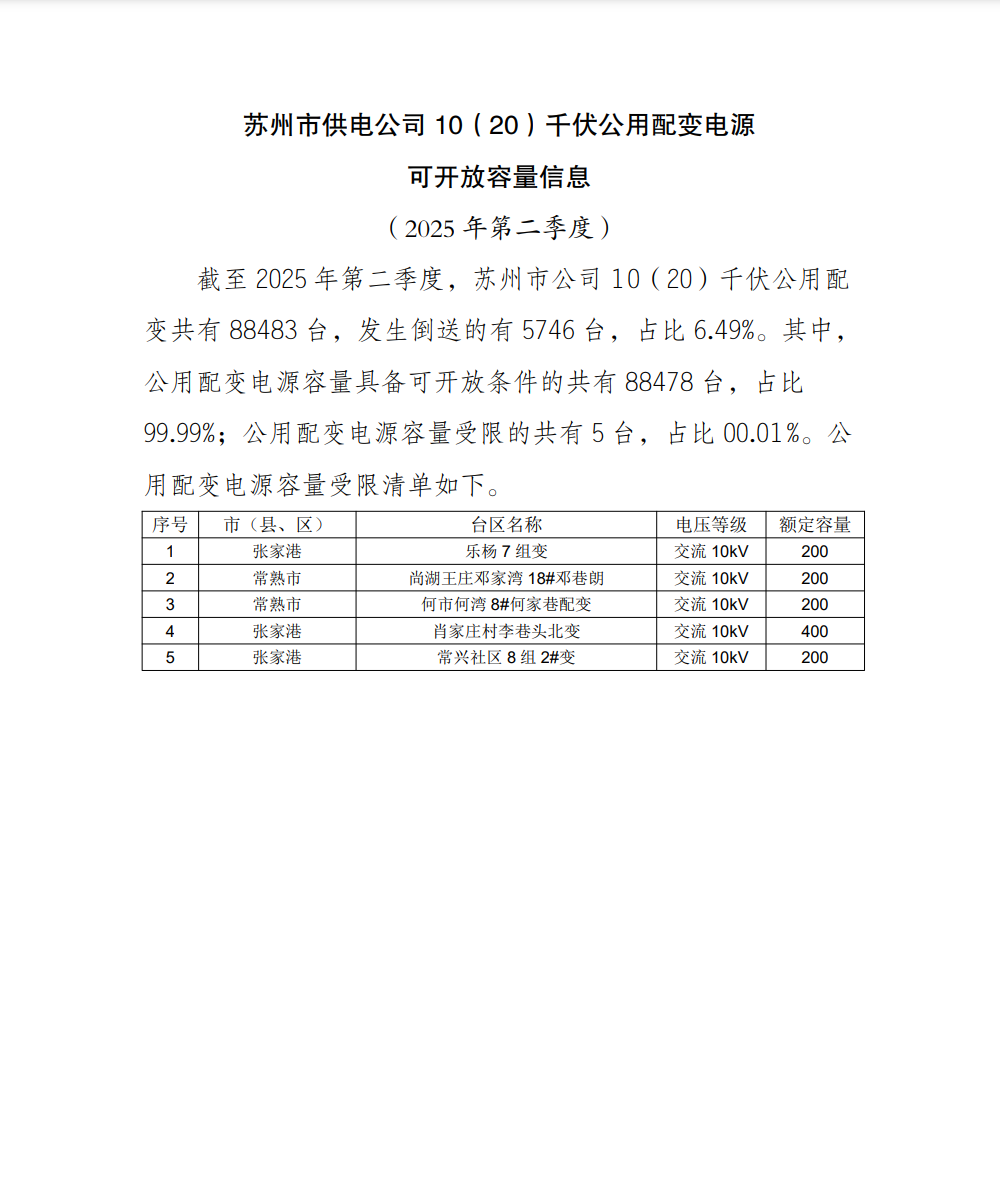

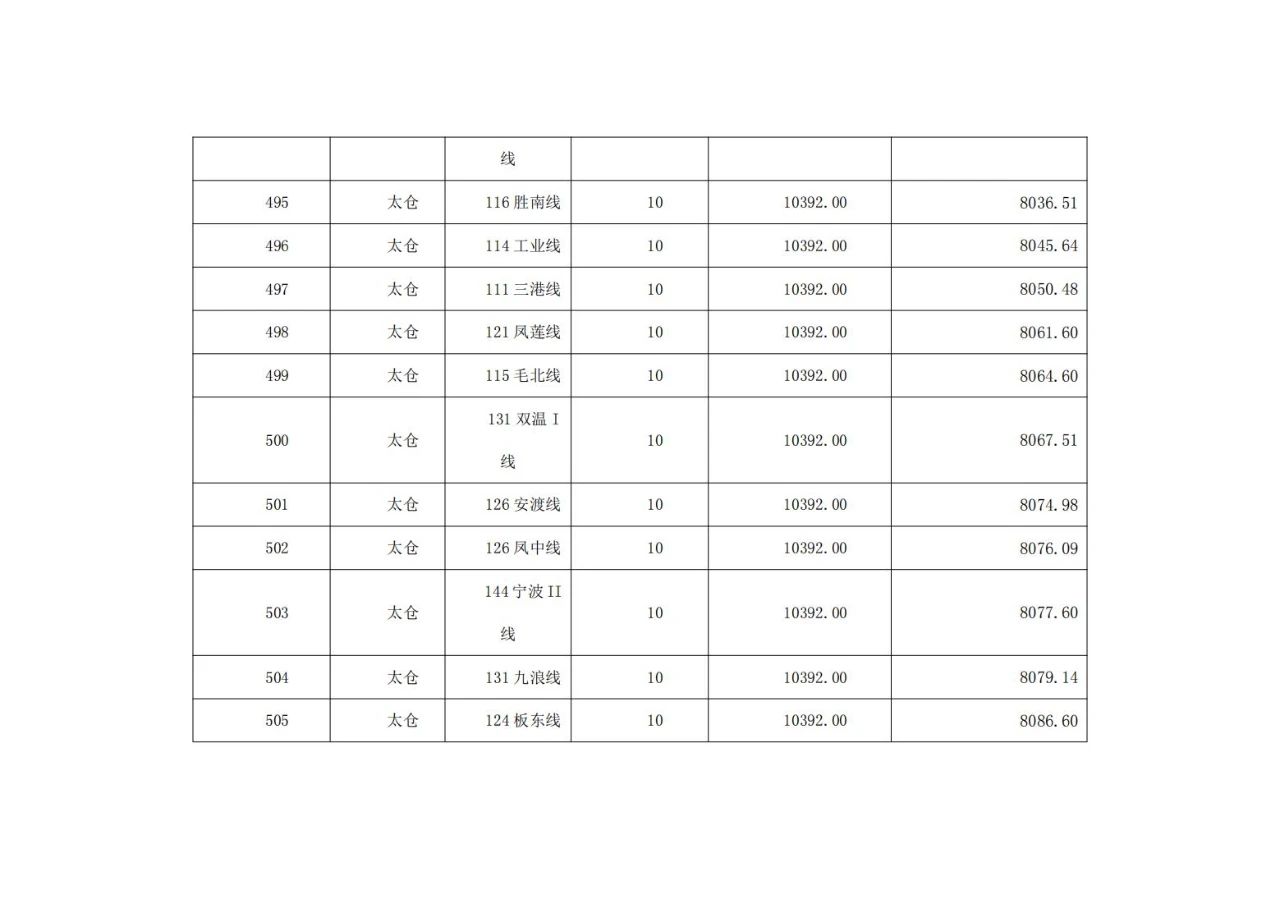

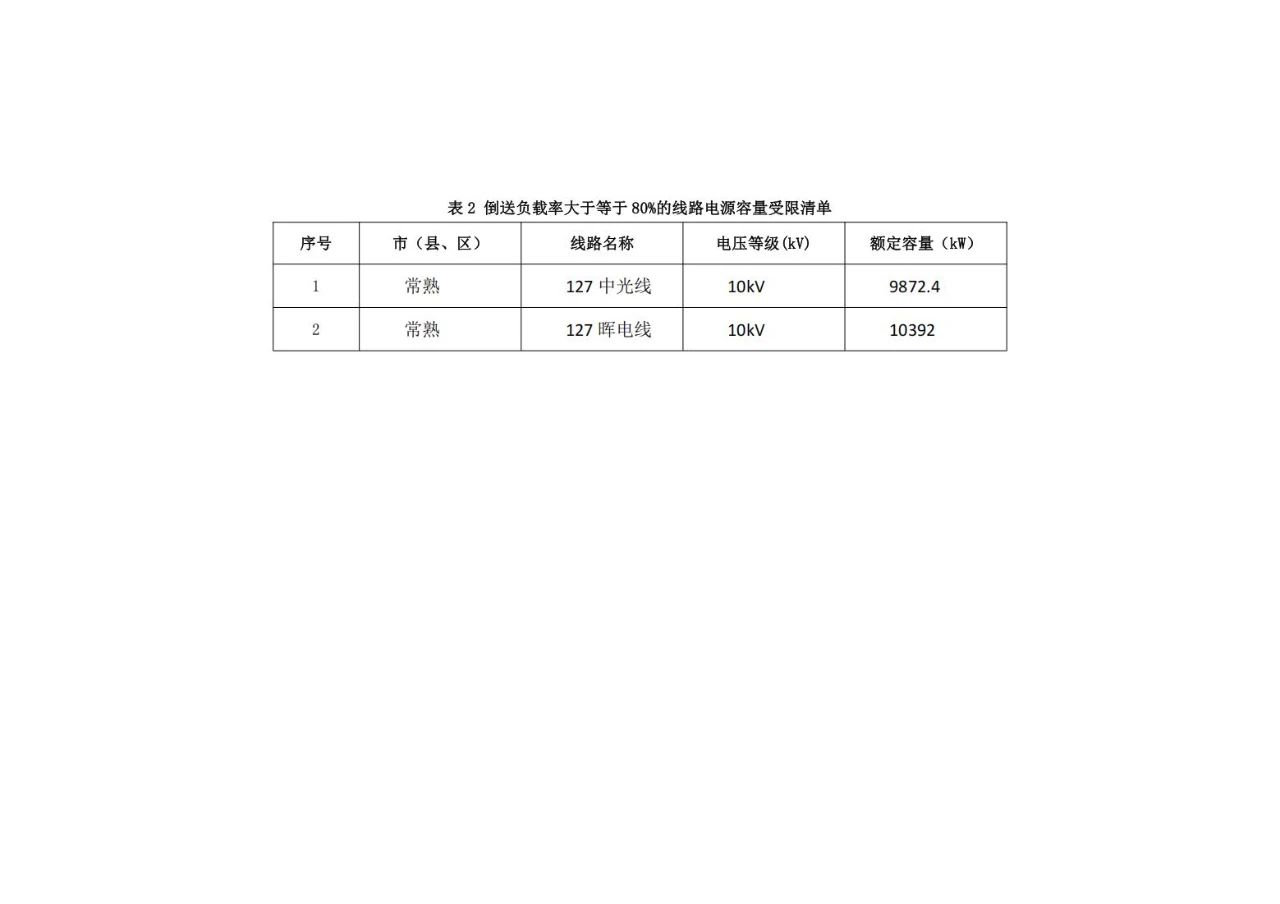

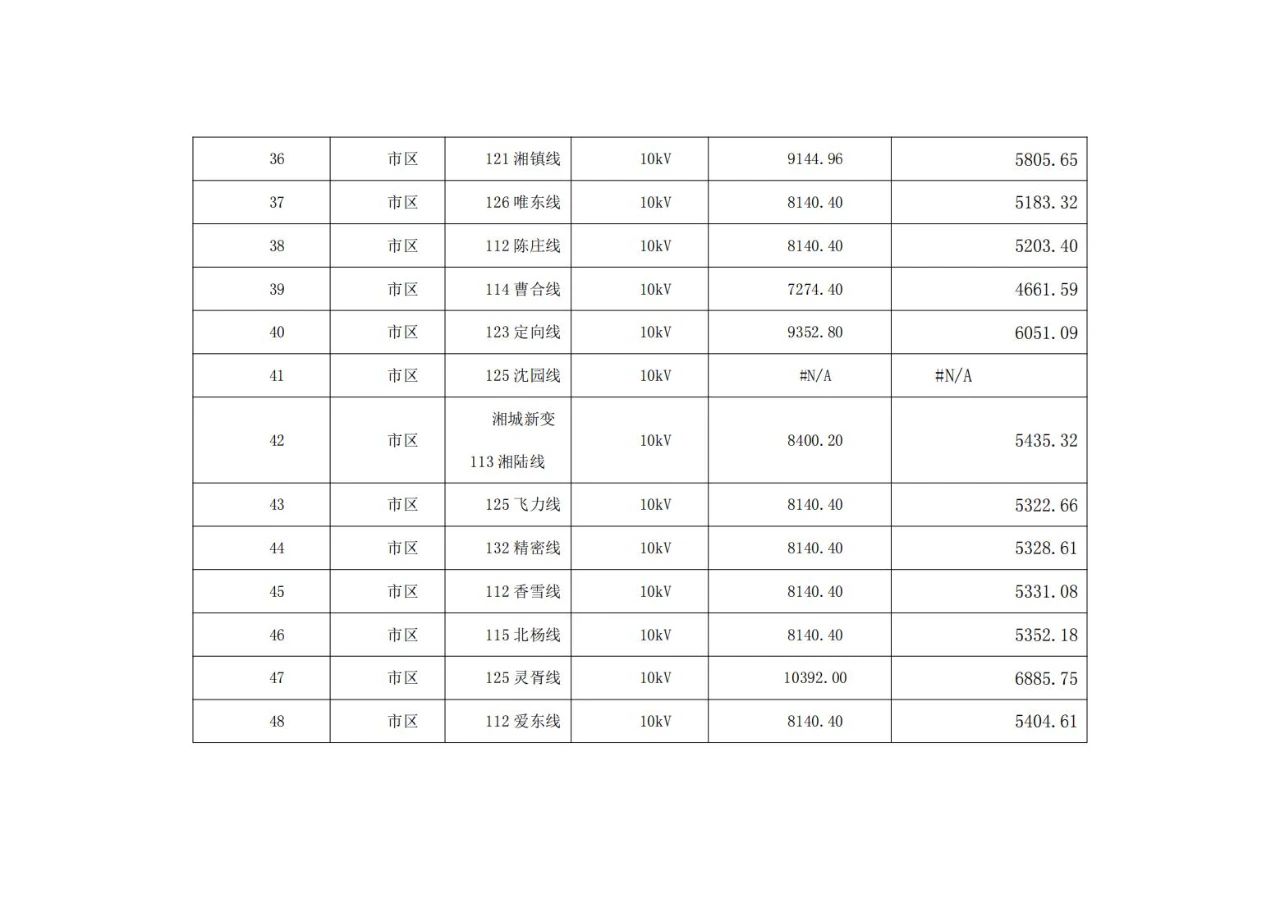

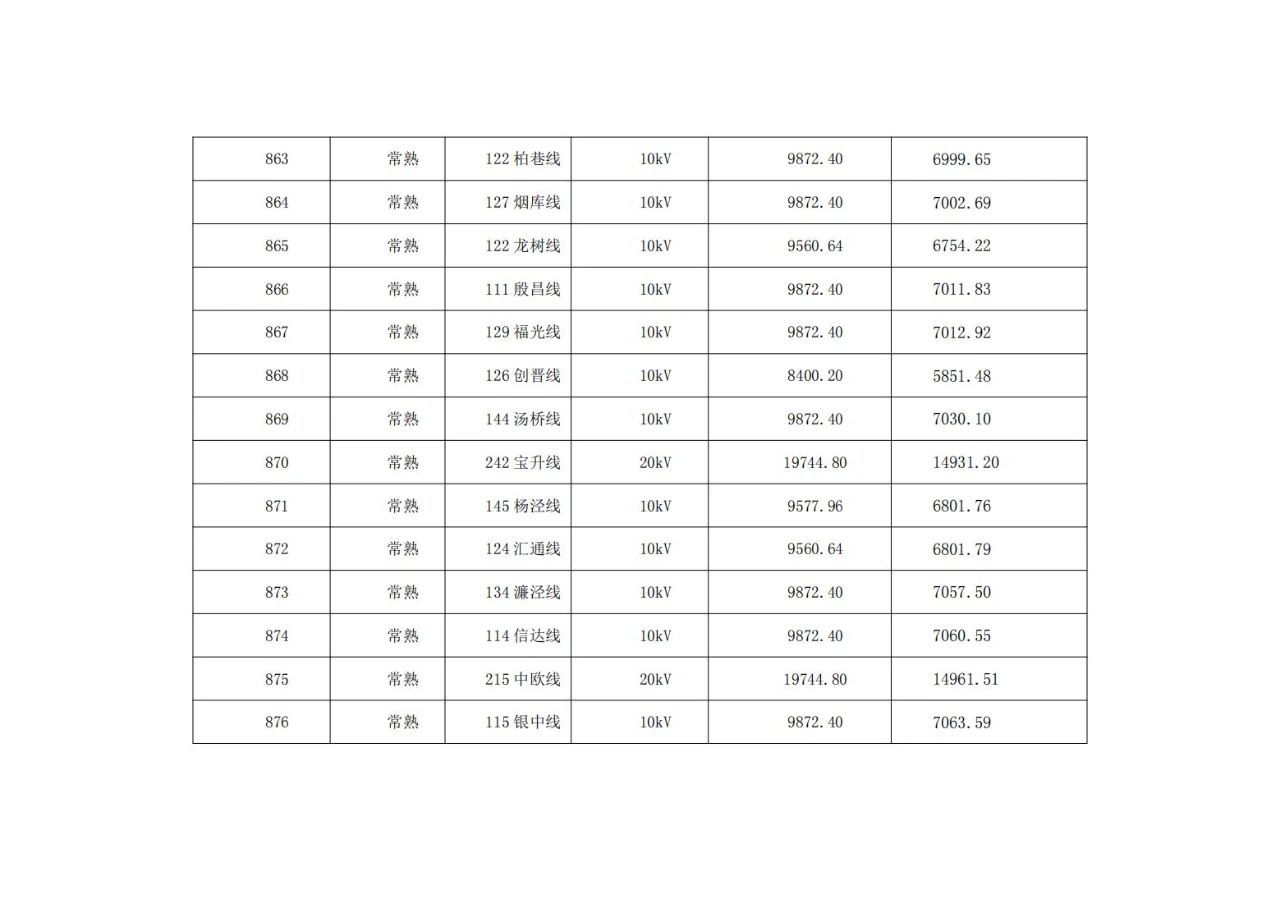

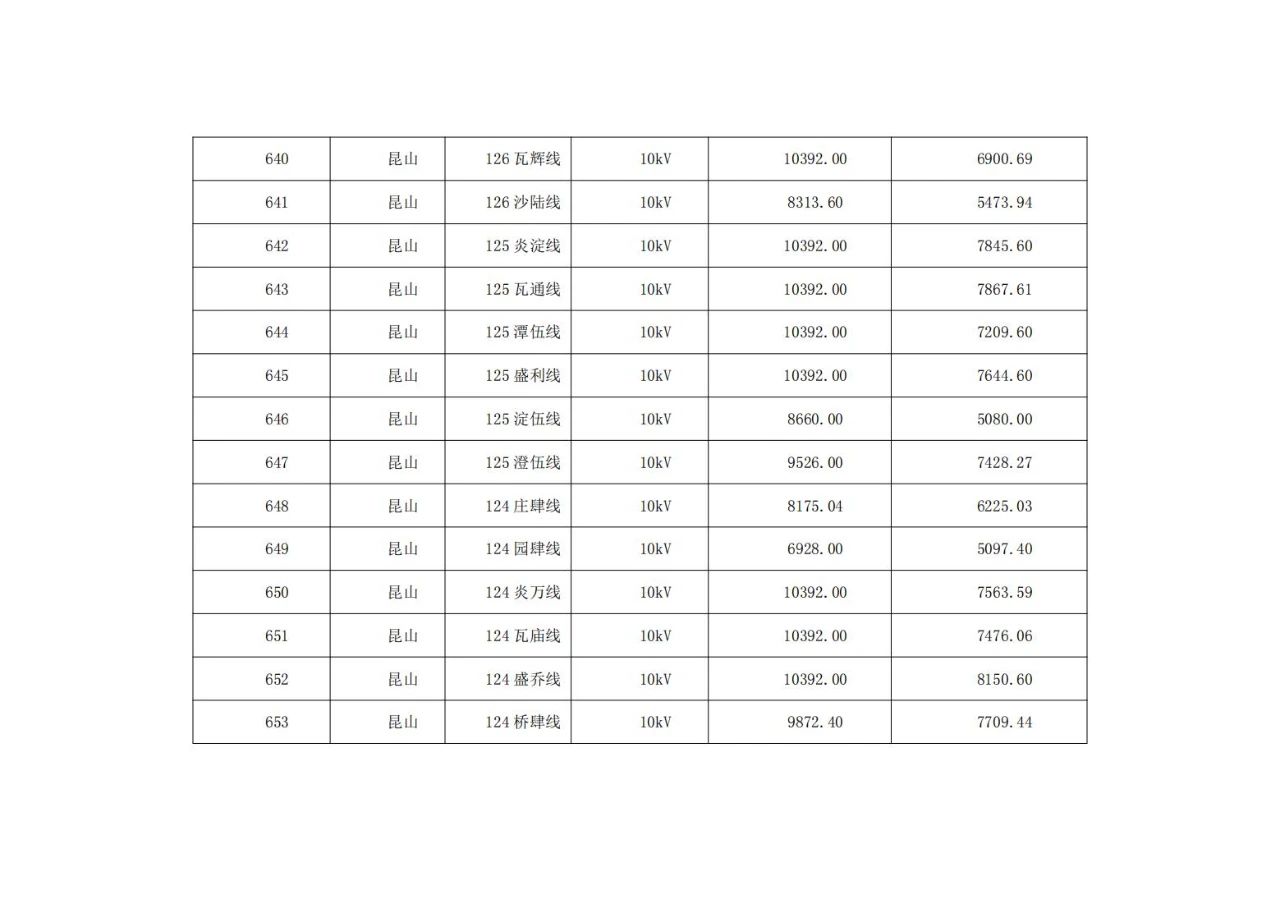

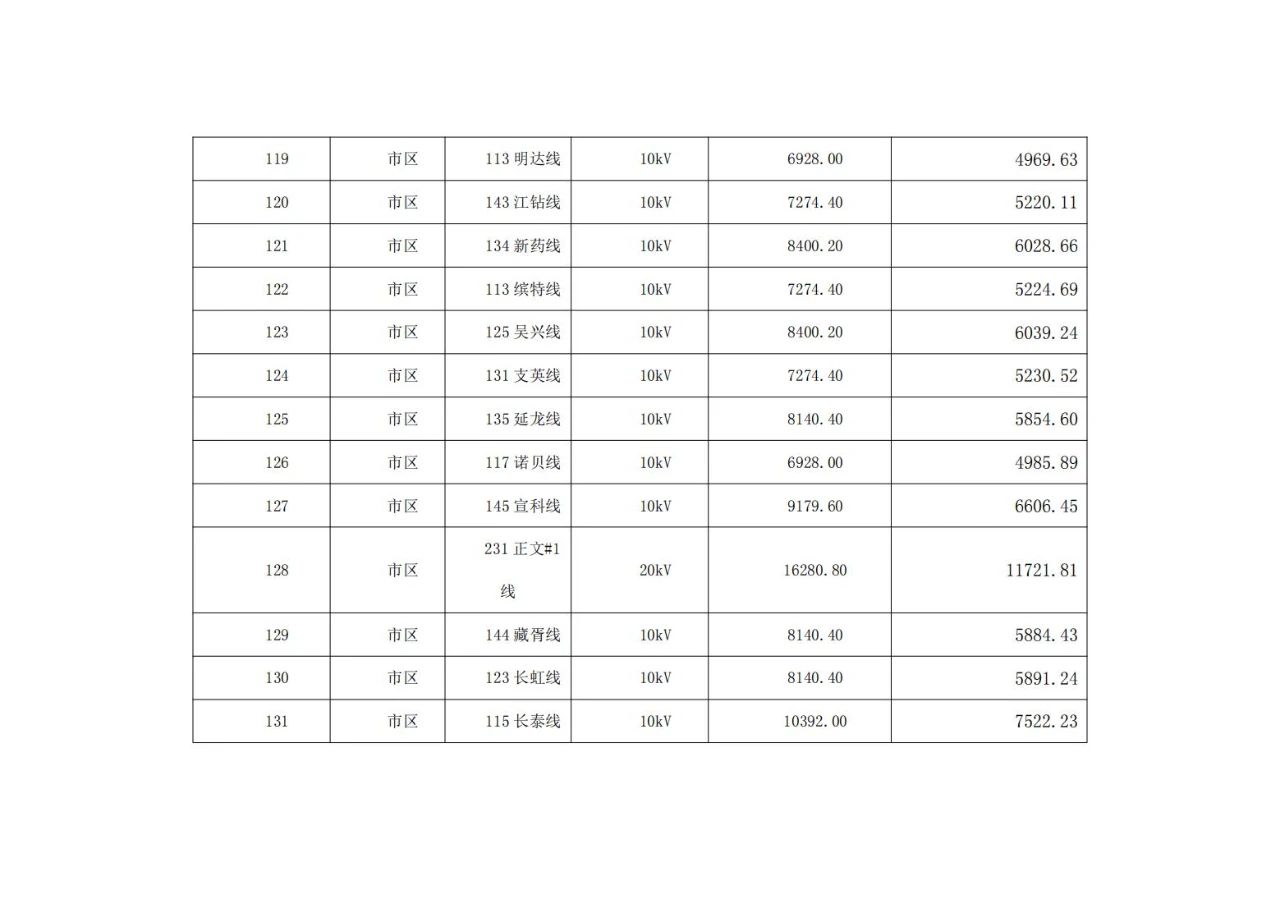

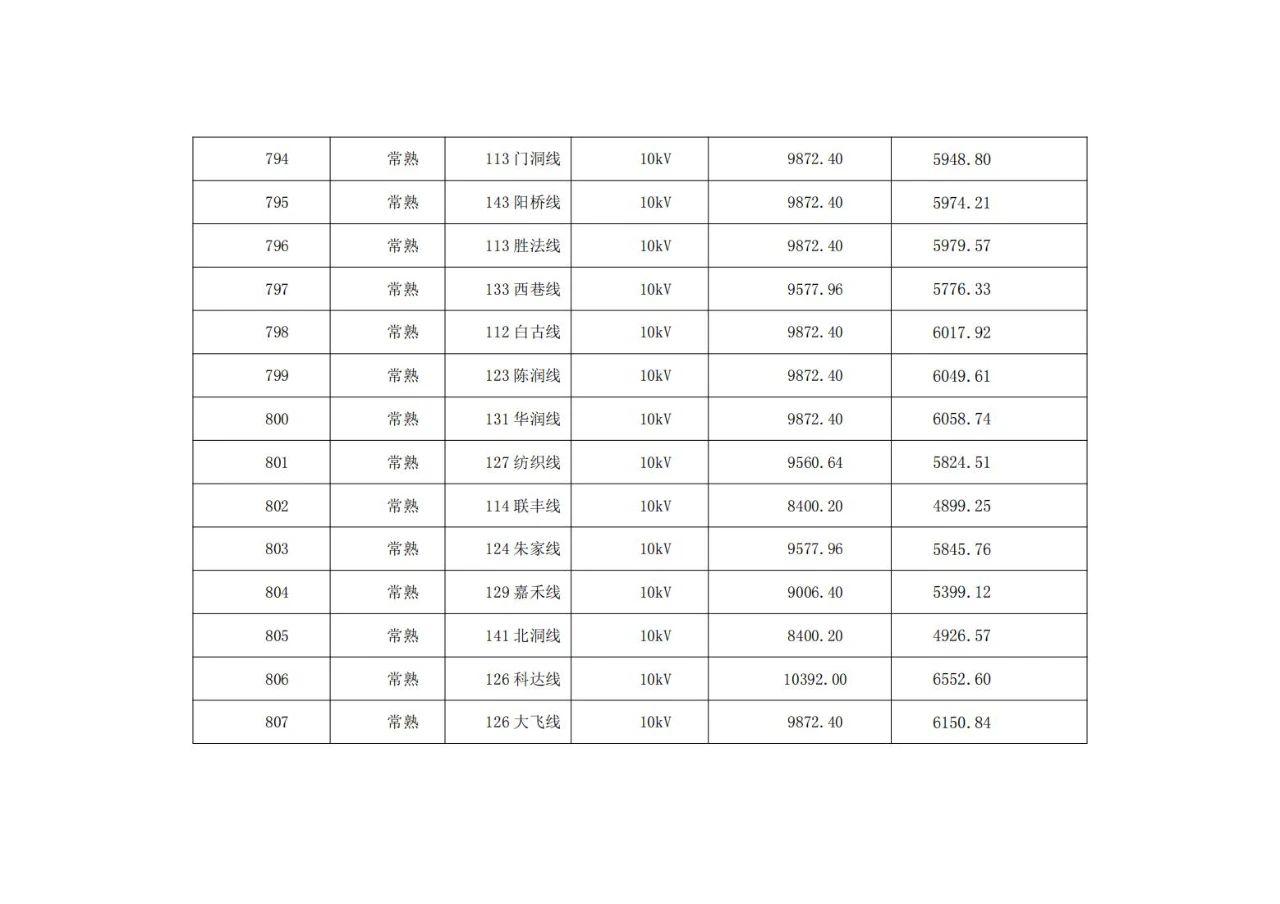

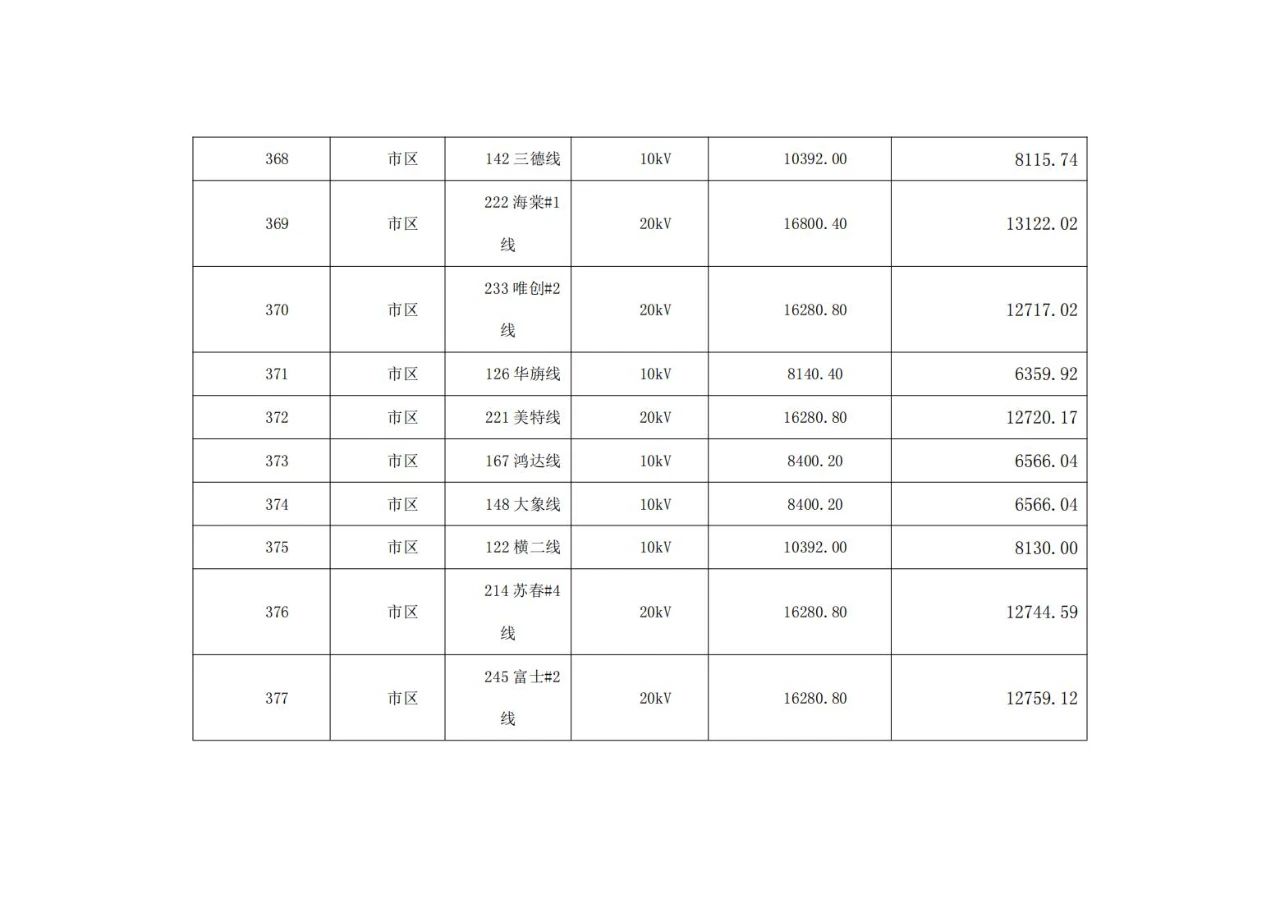

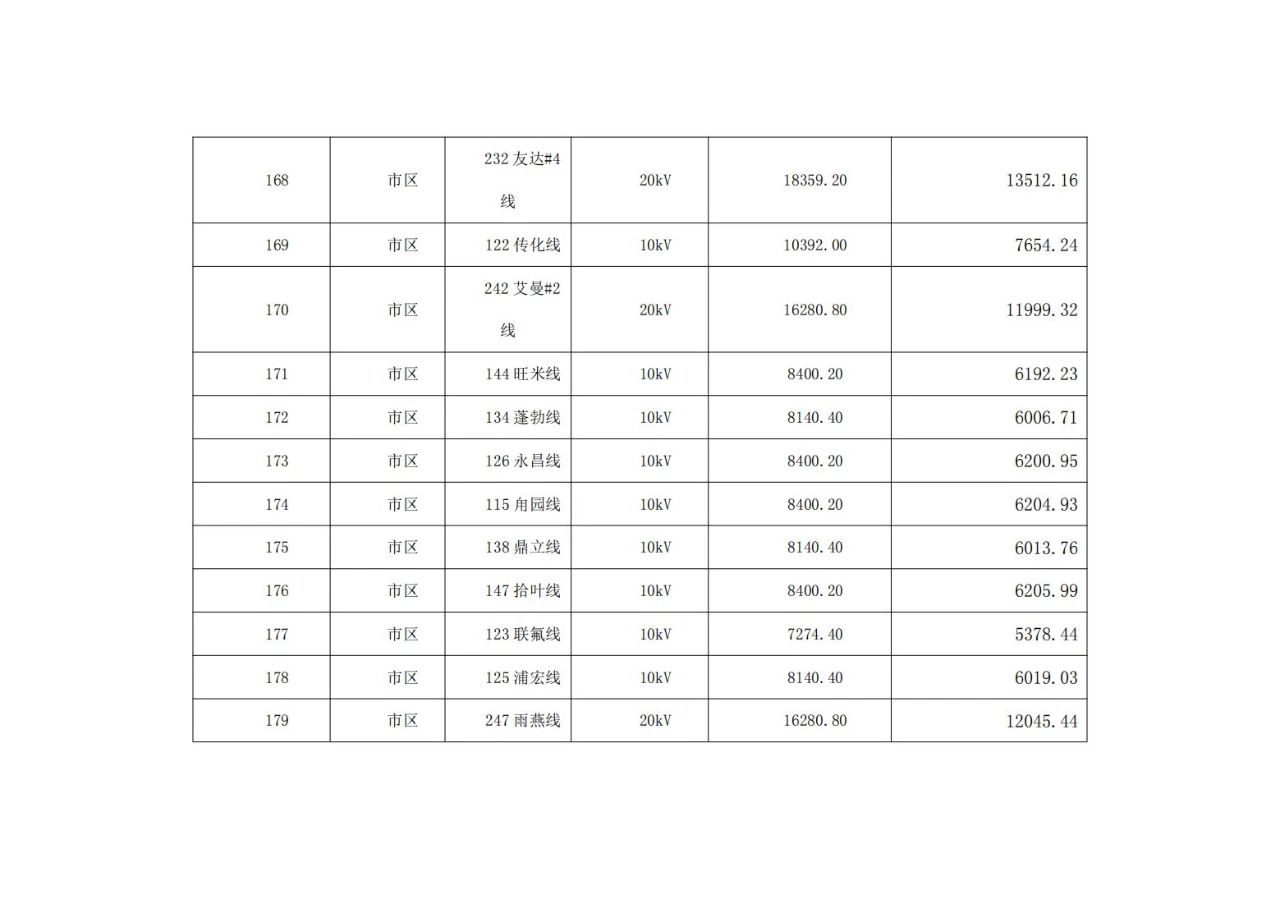

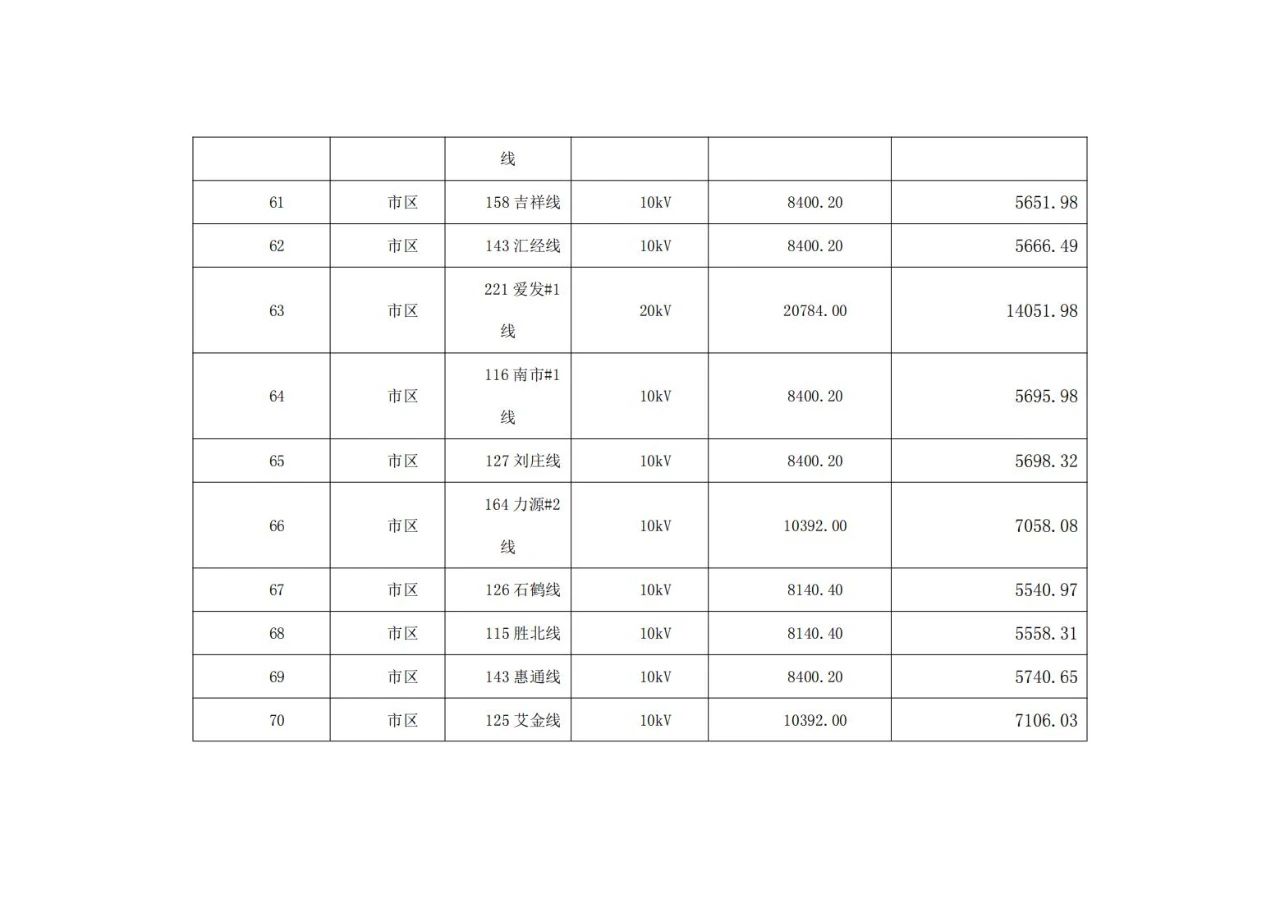

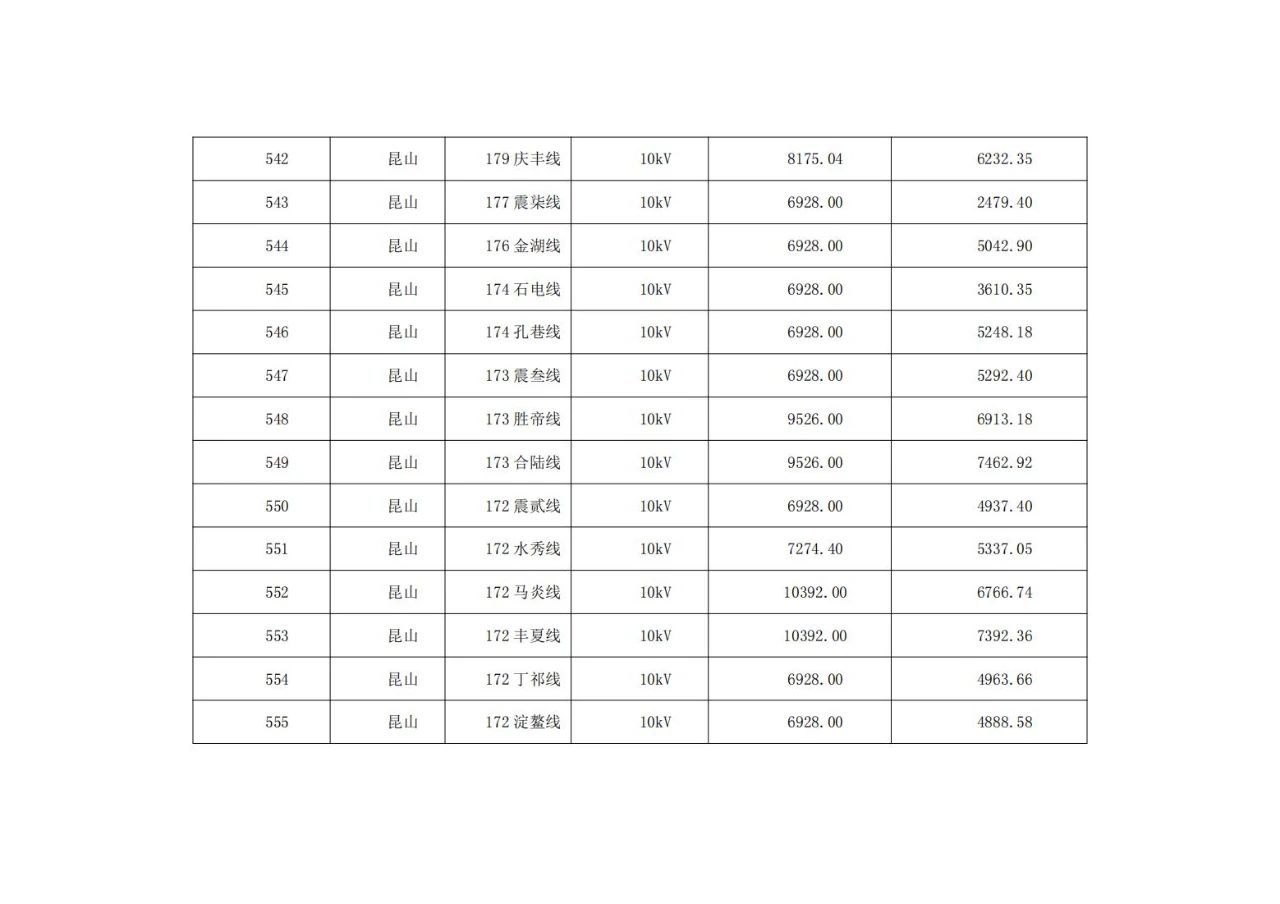

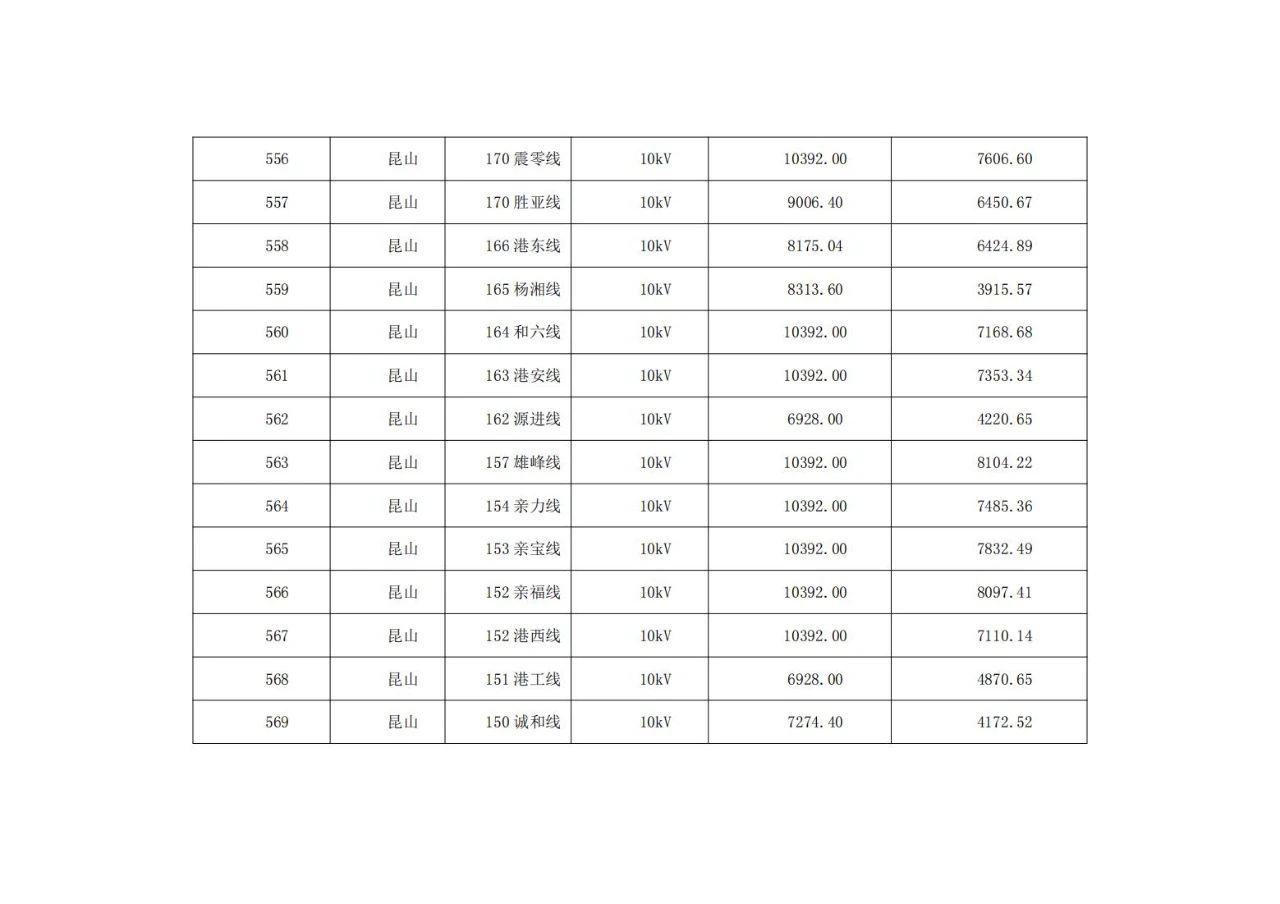

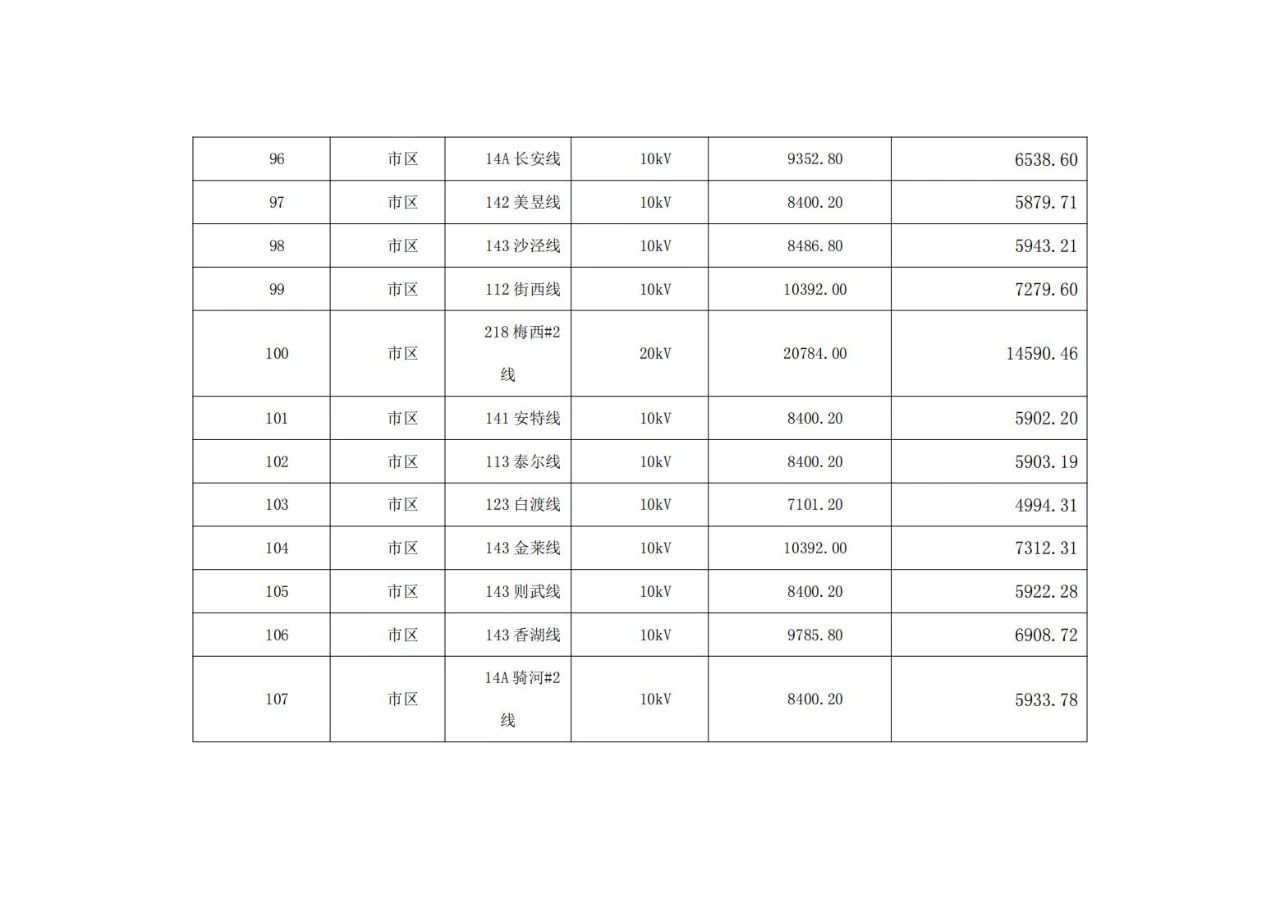

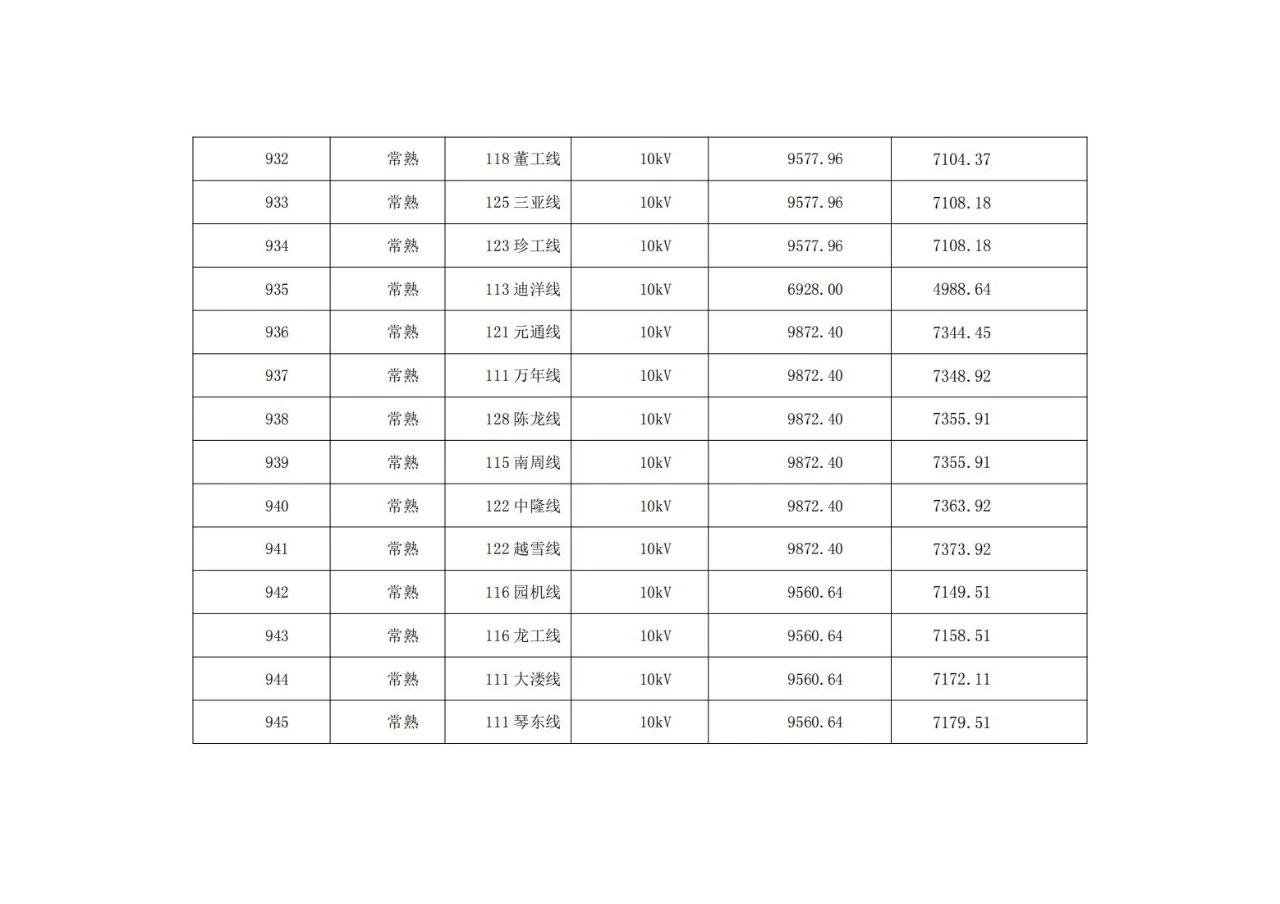

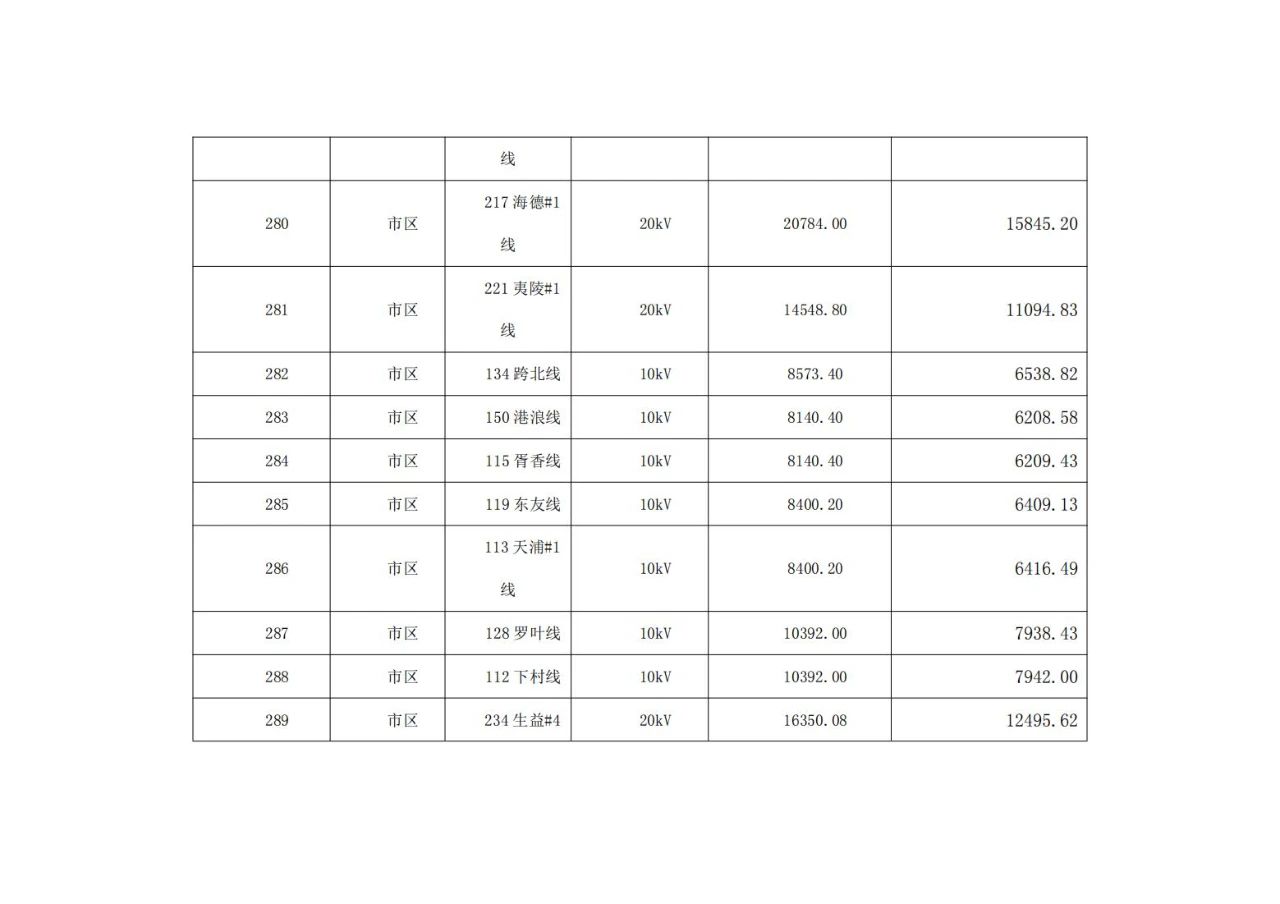

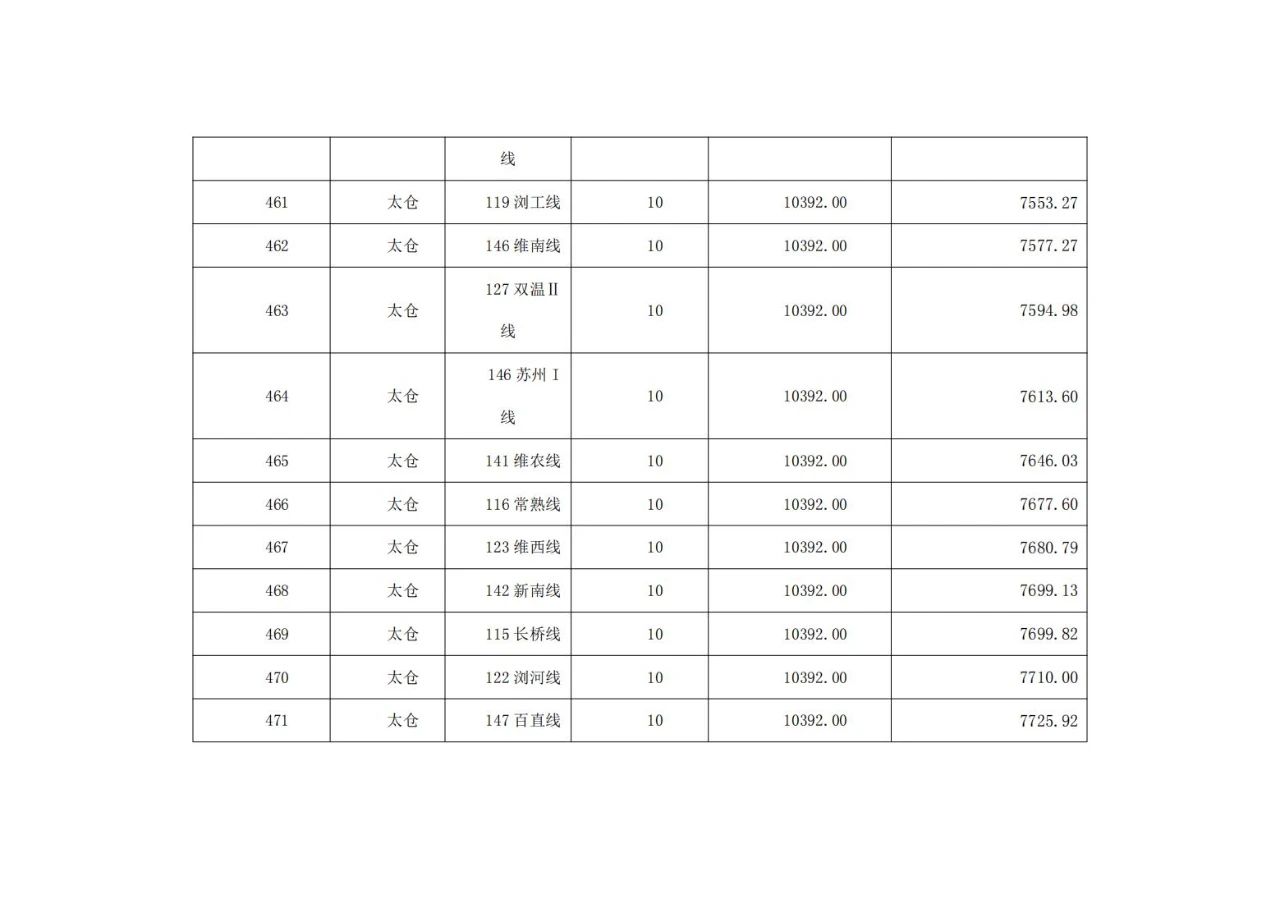

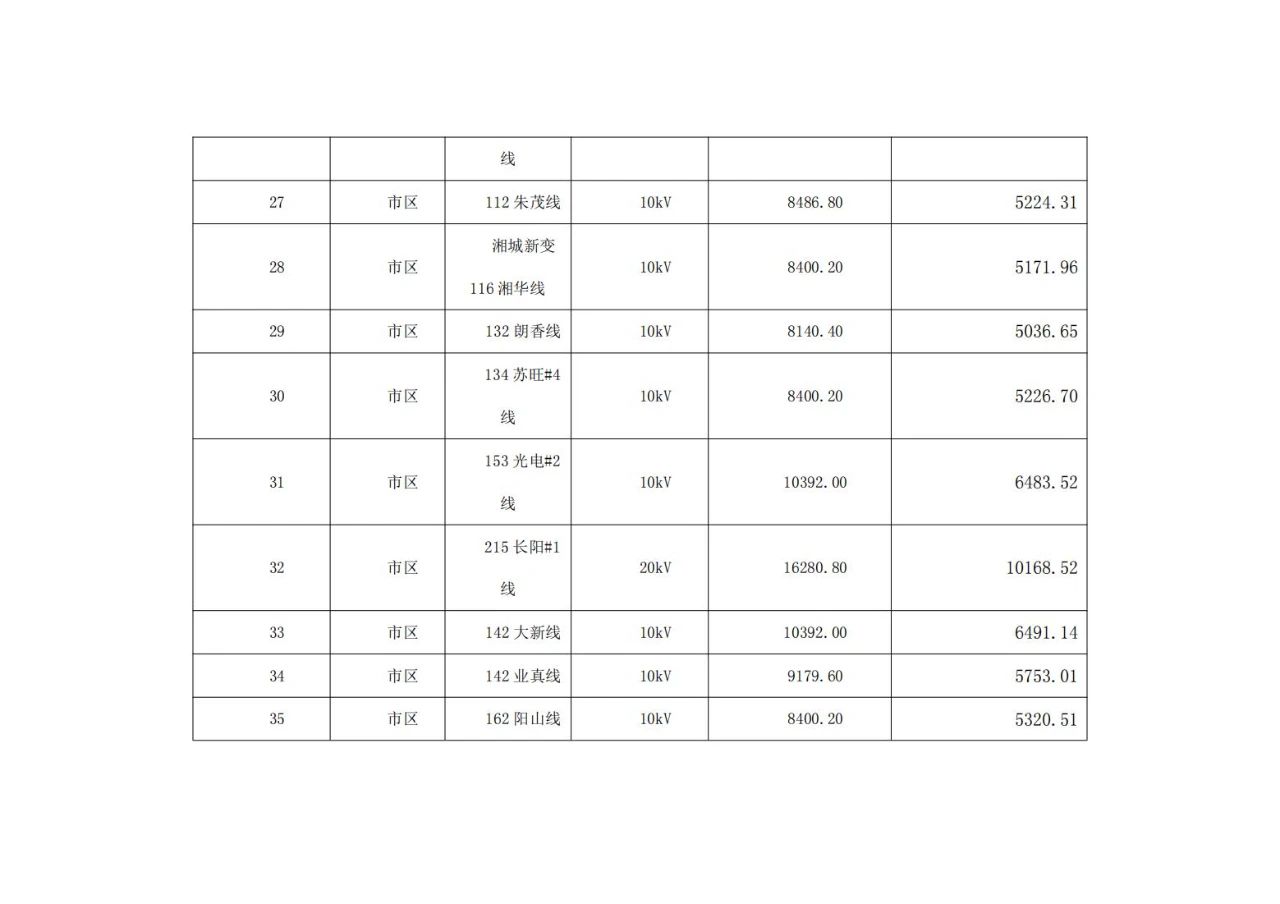

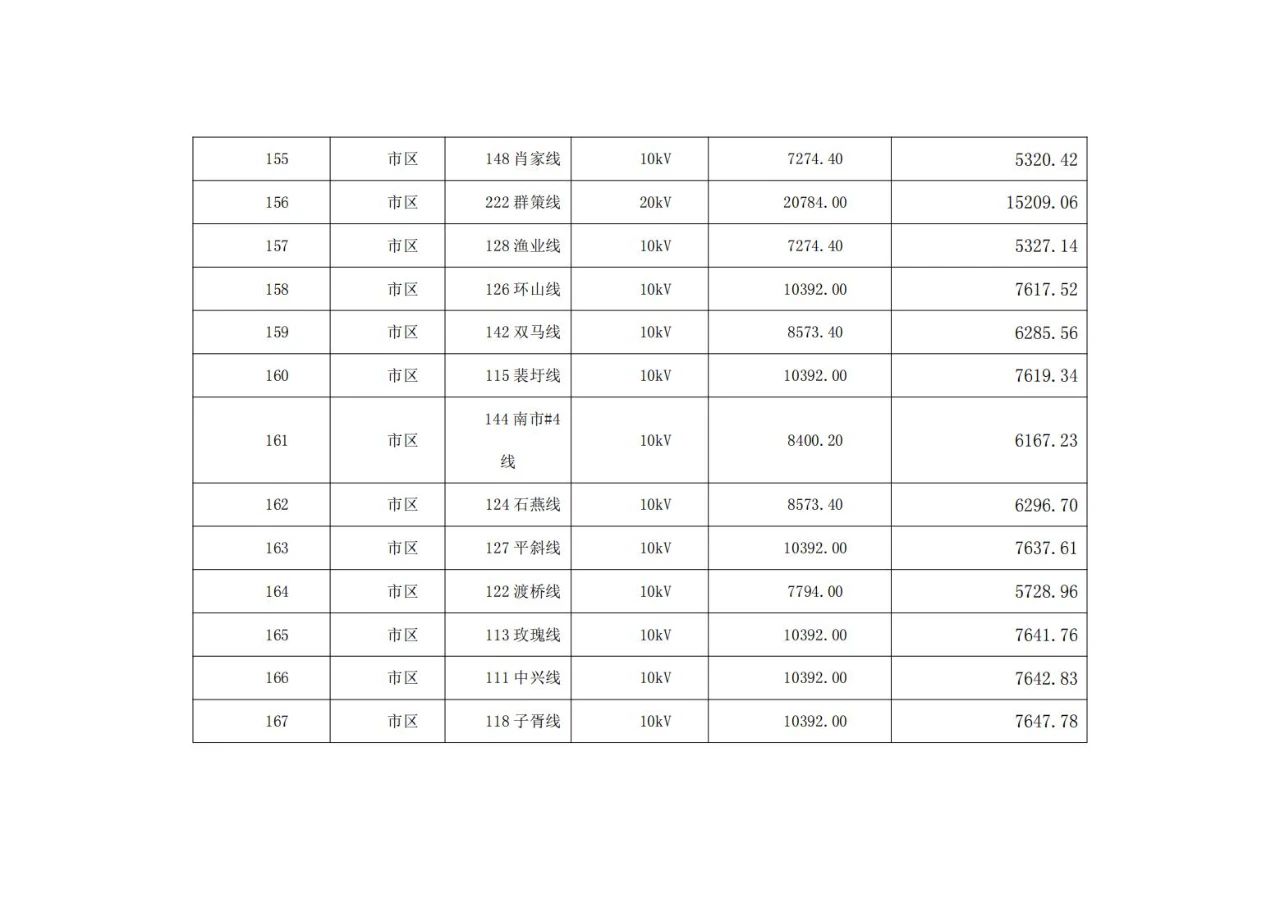

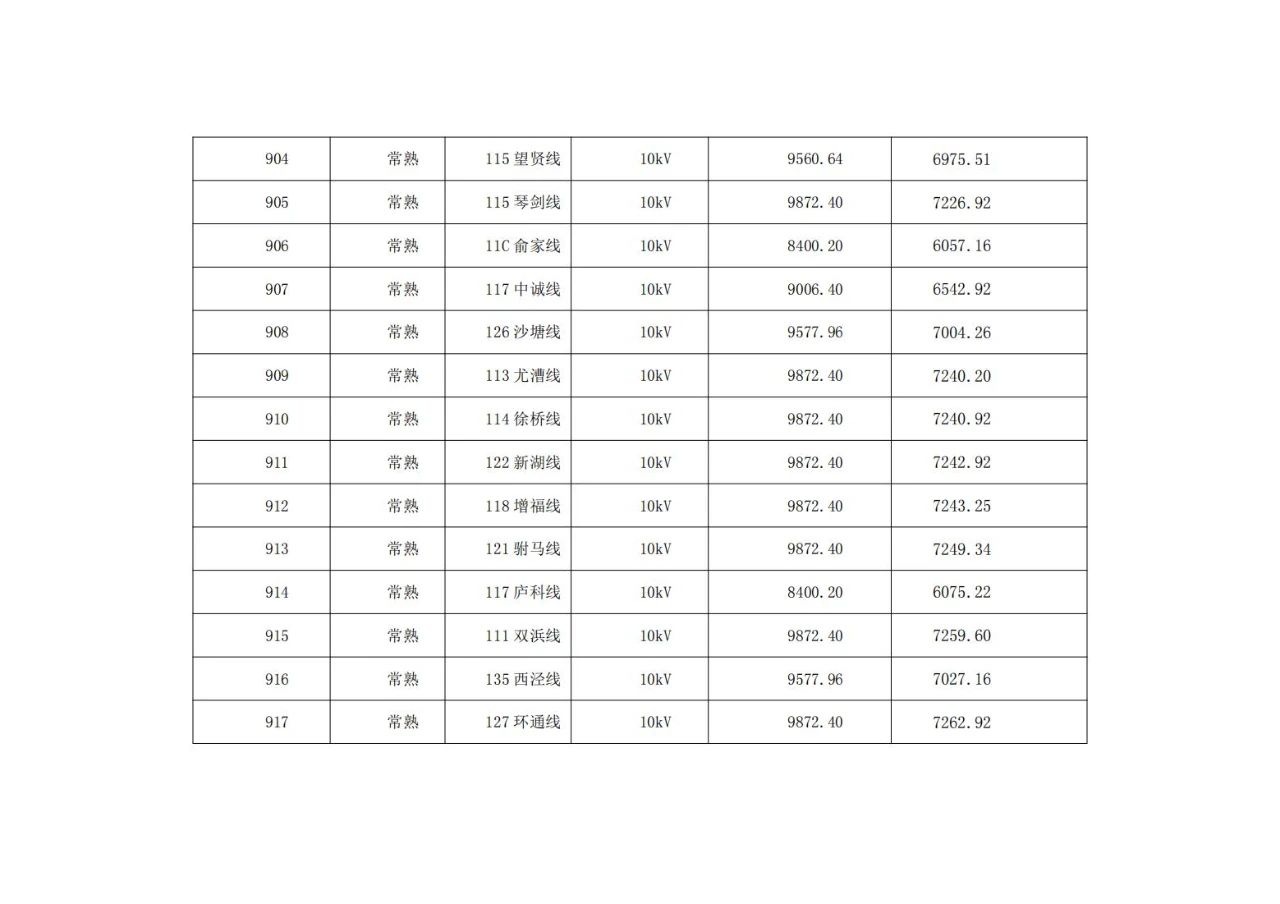

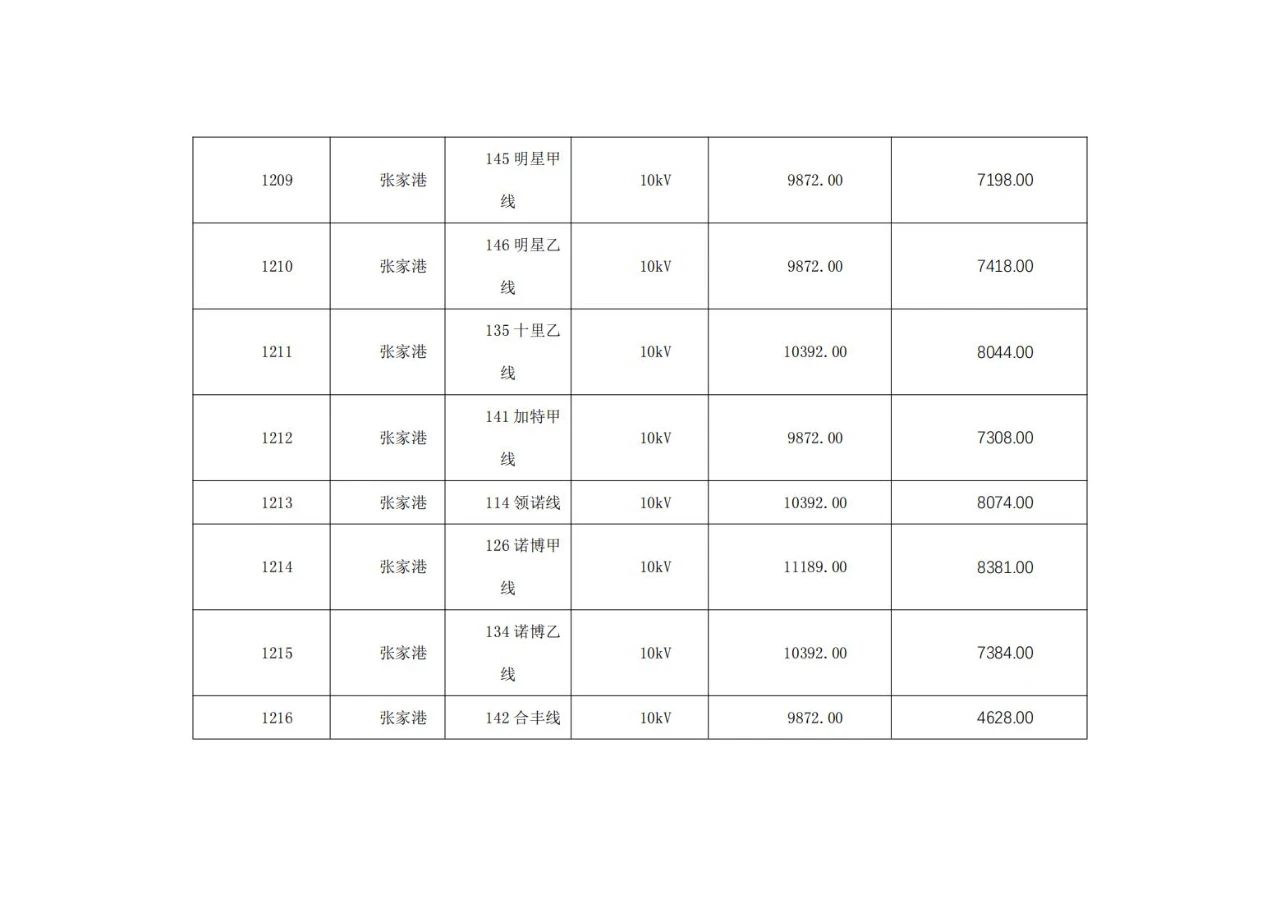

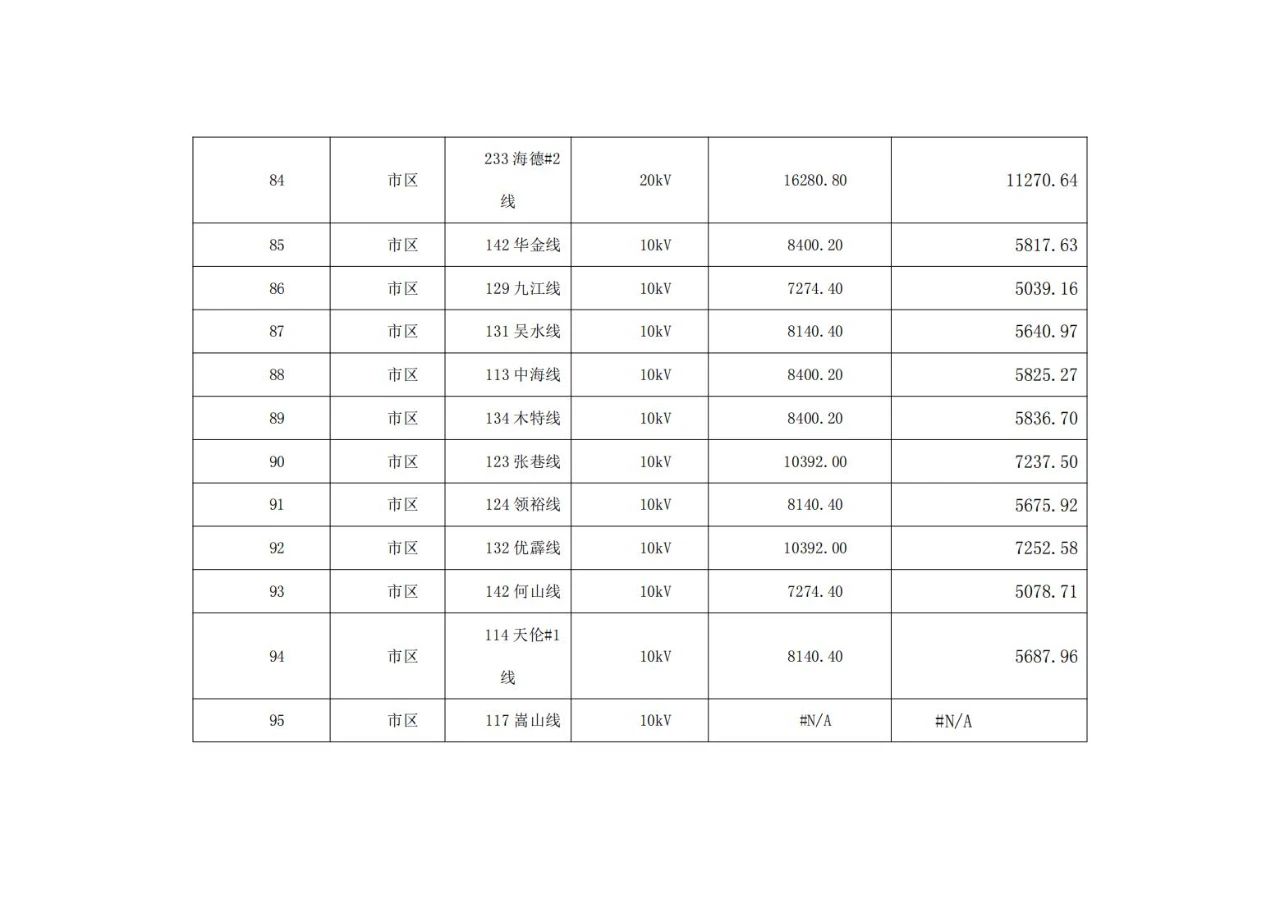

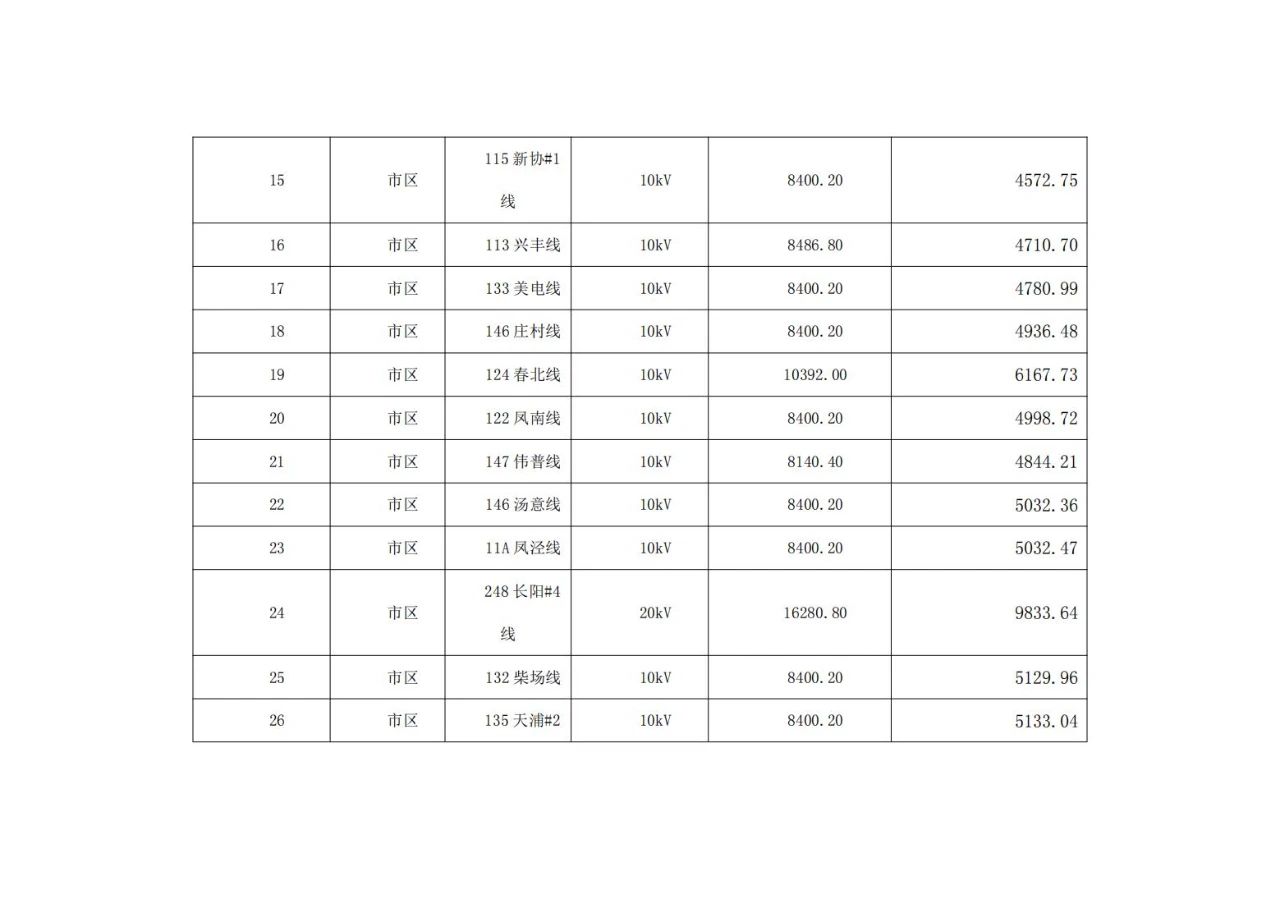

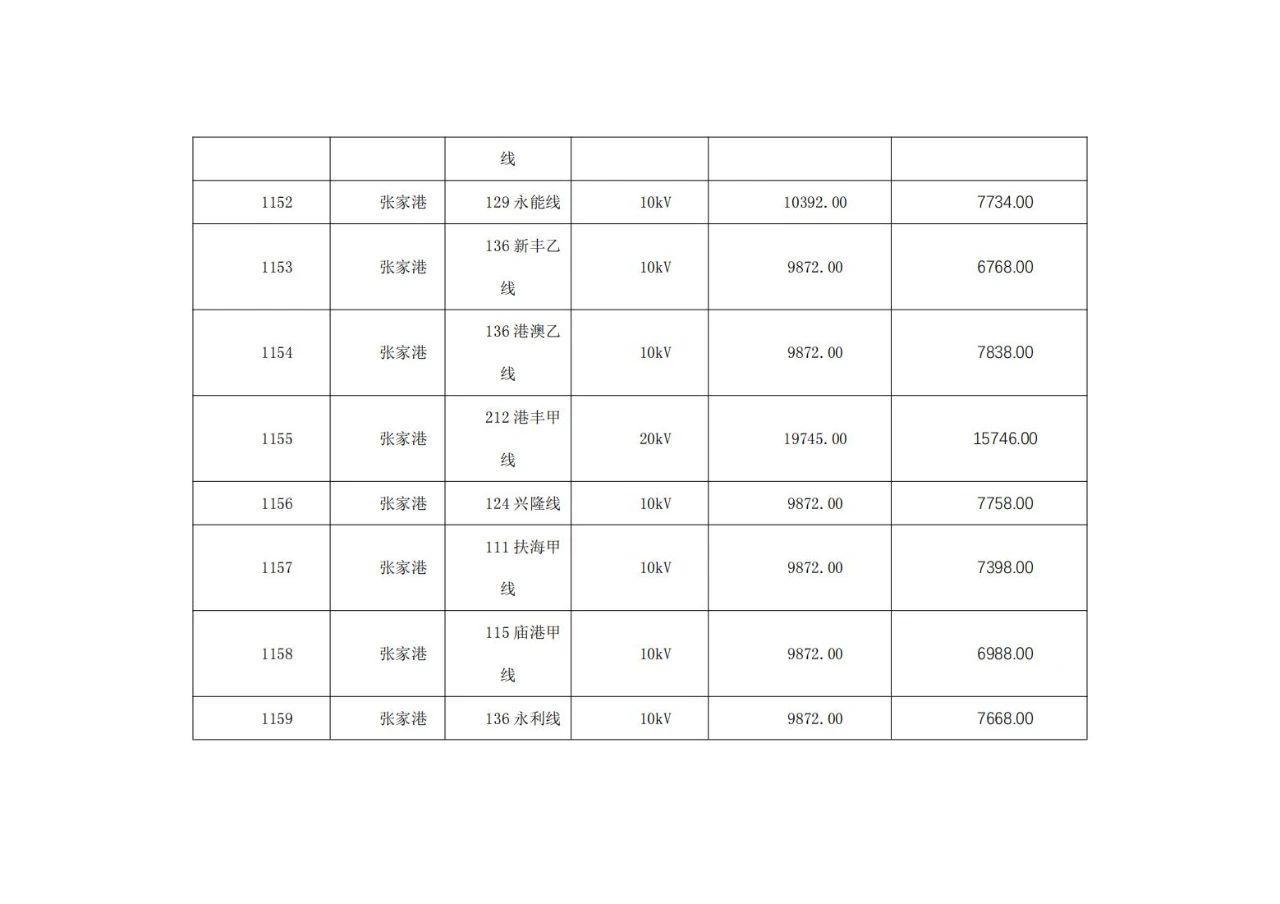

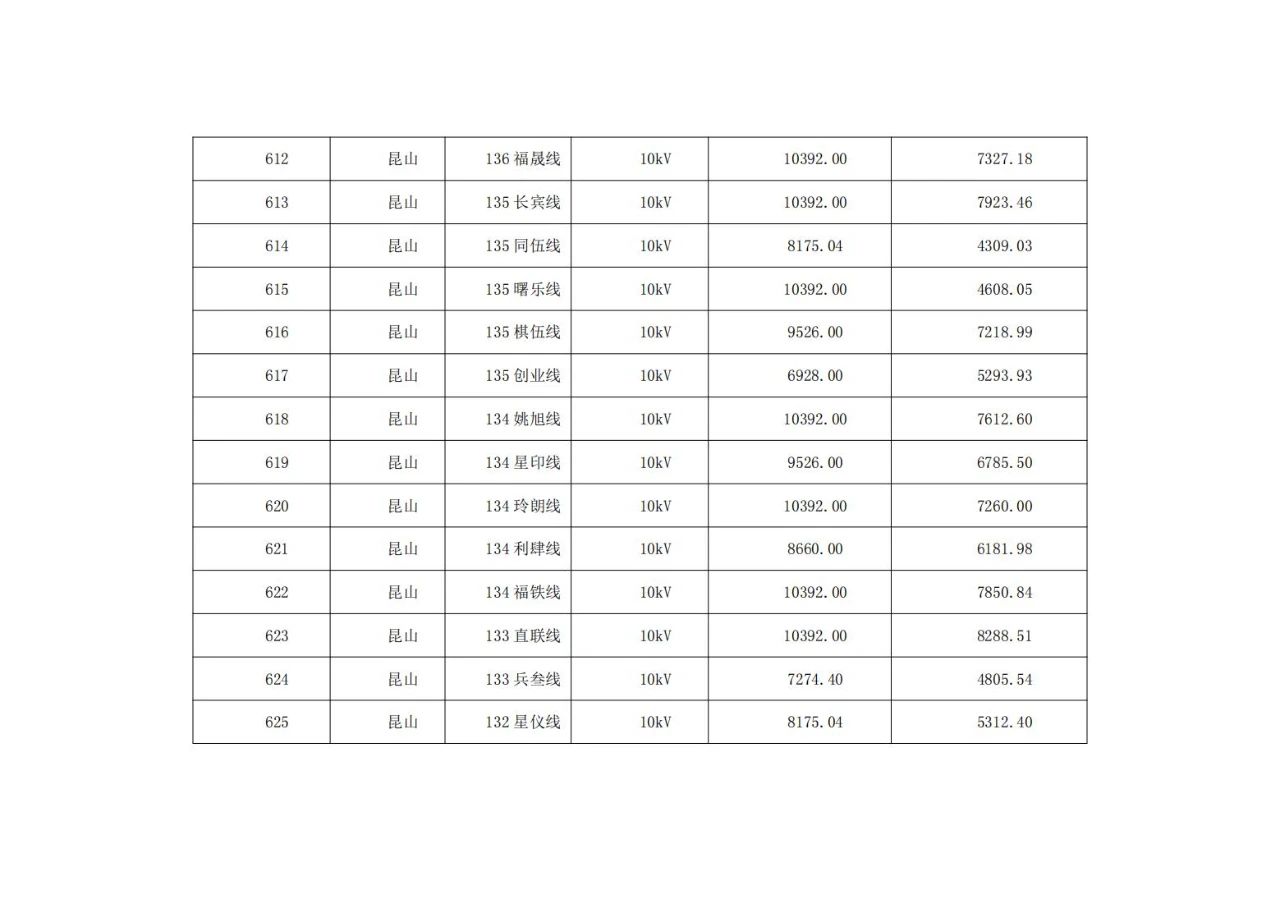

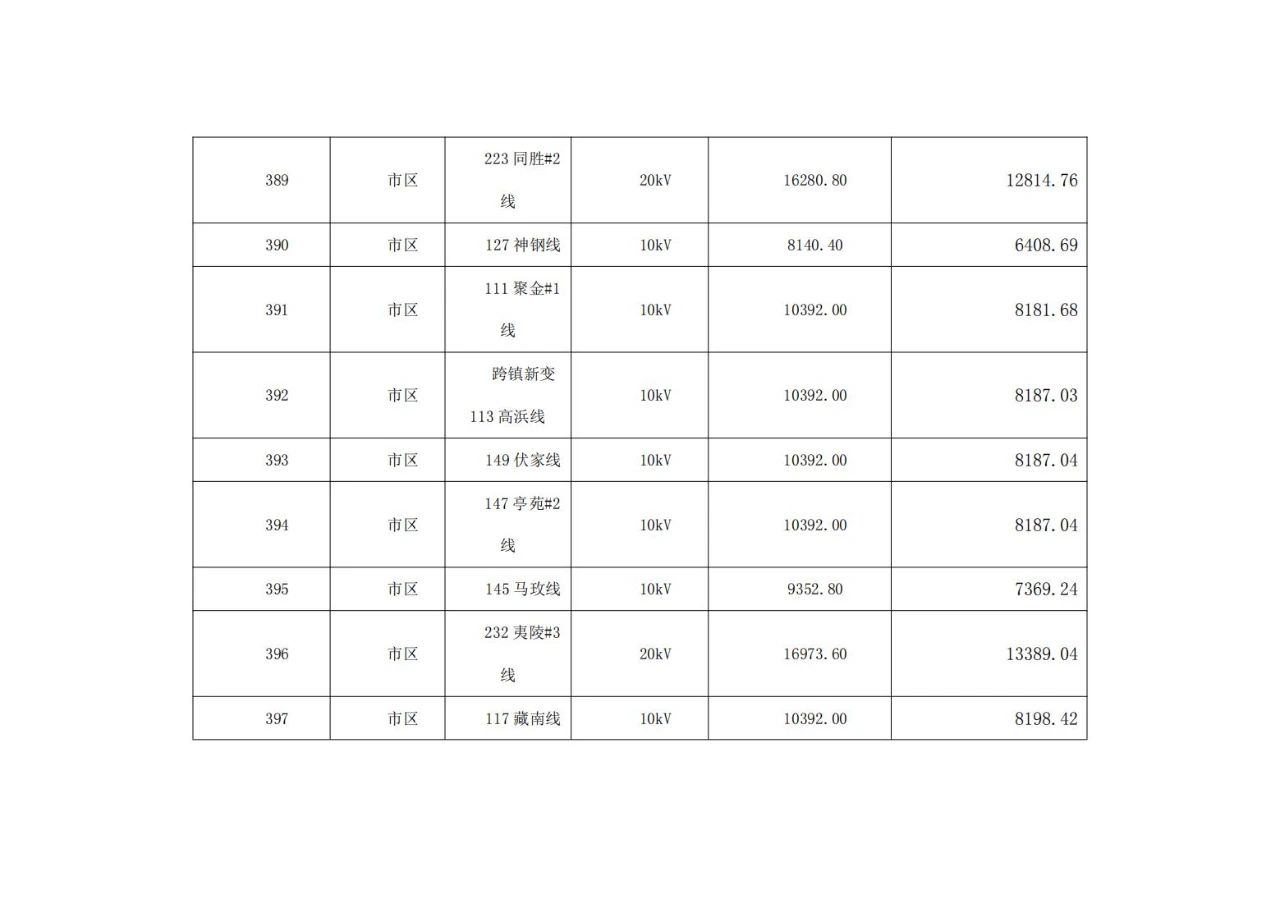

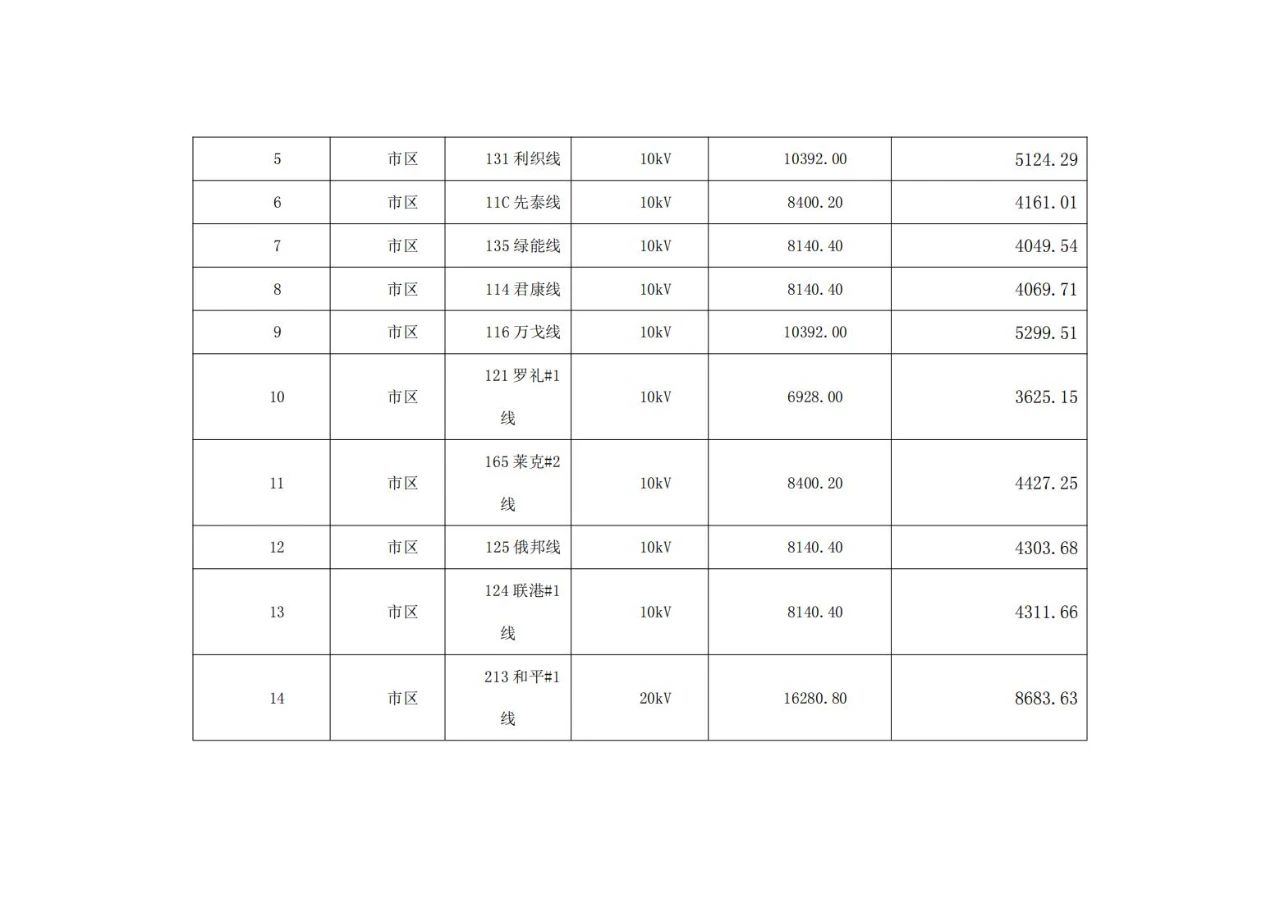

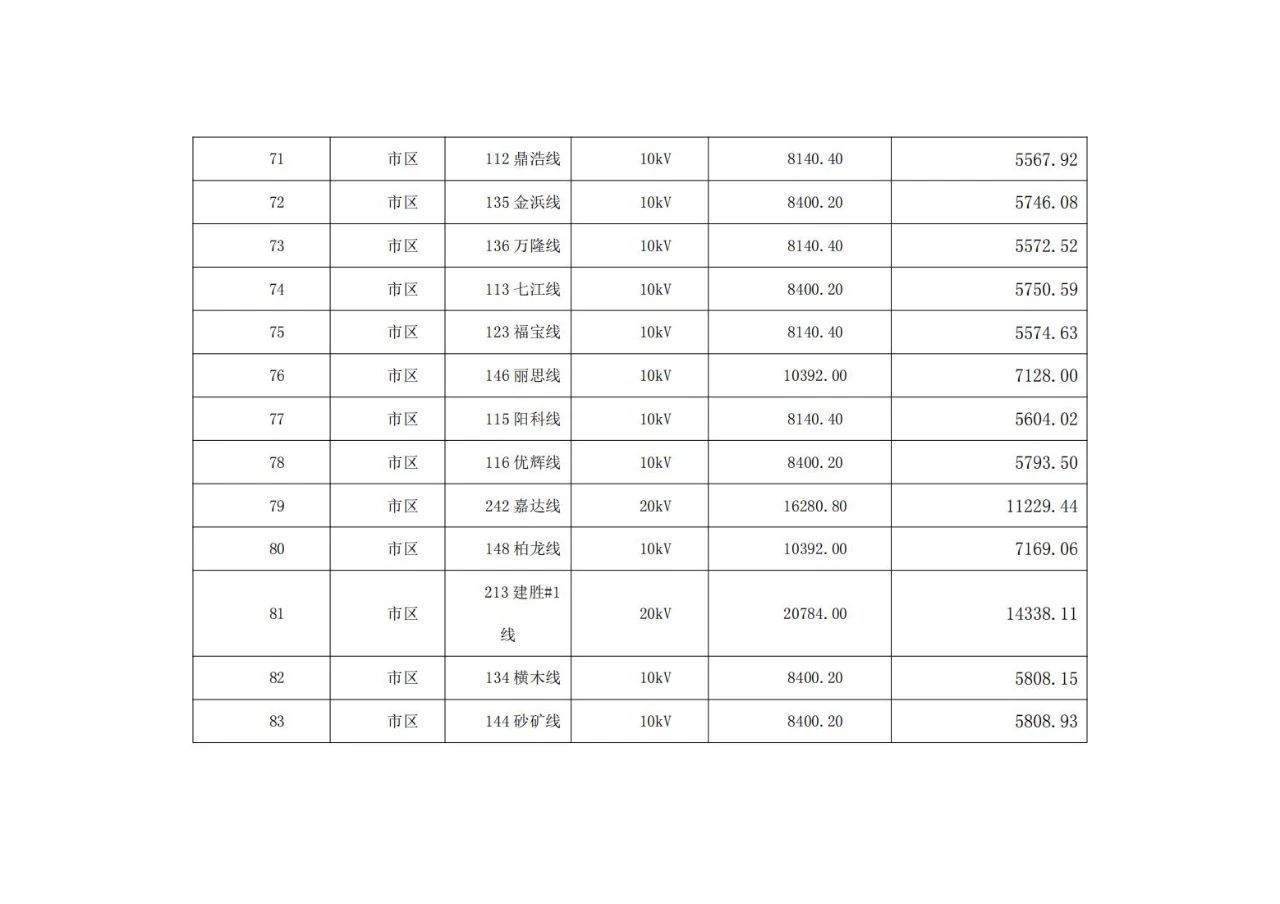

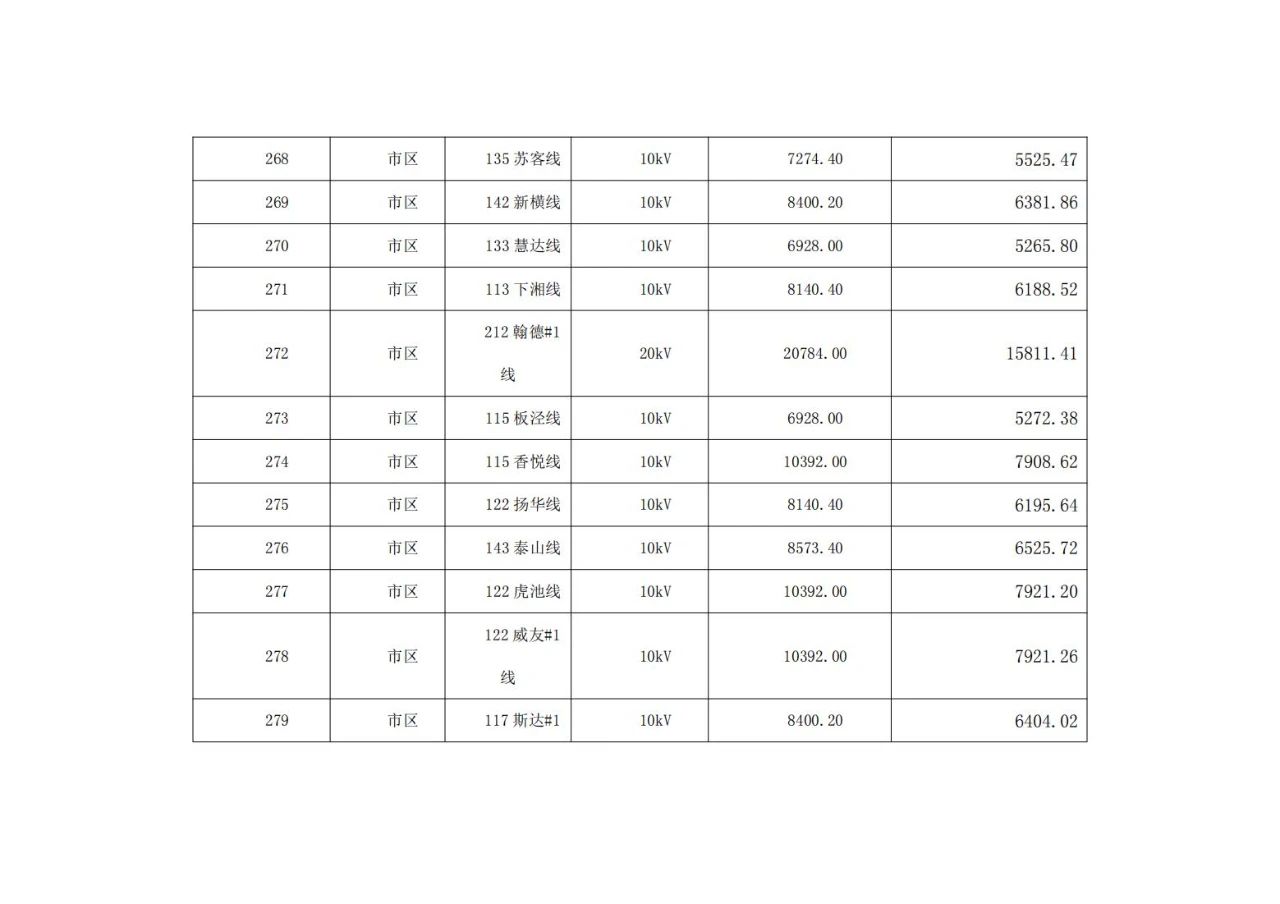

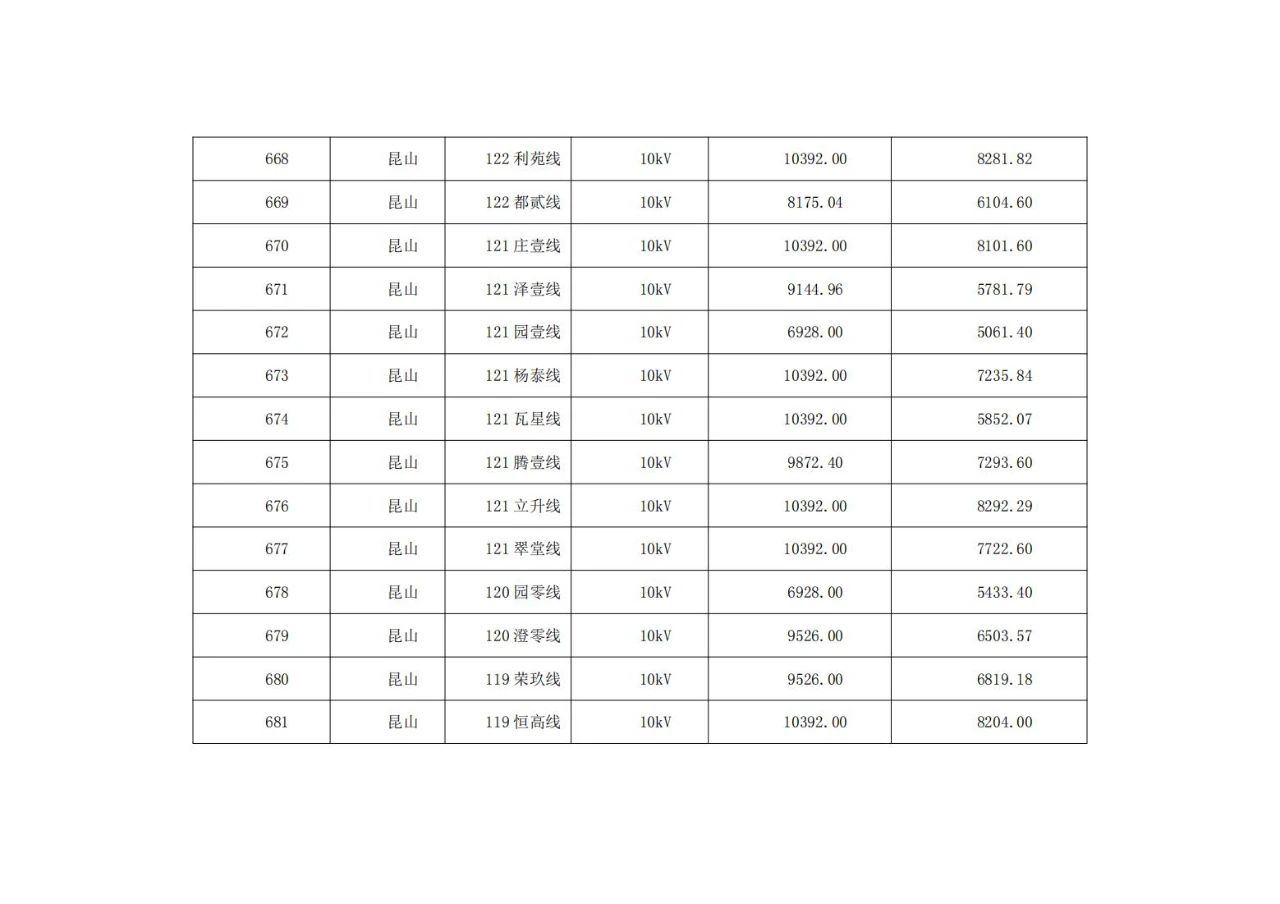

附件1:10(20)千伏公用配变电源可开放容量信息(2025年第二季度)

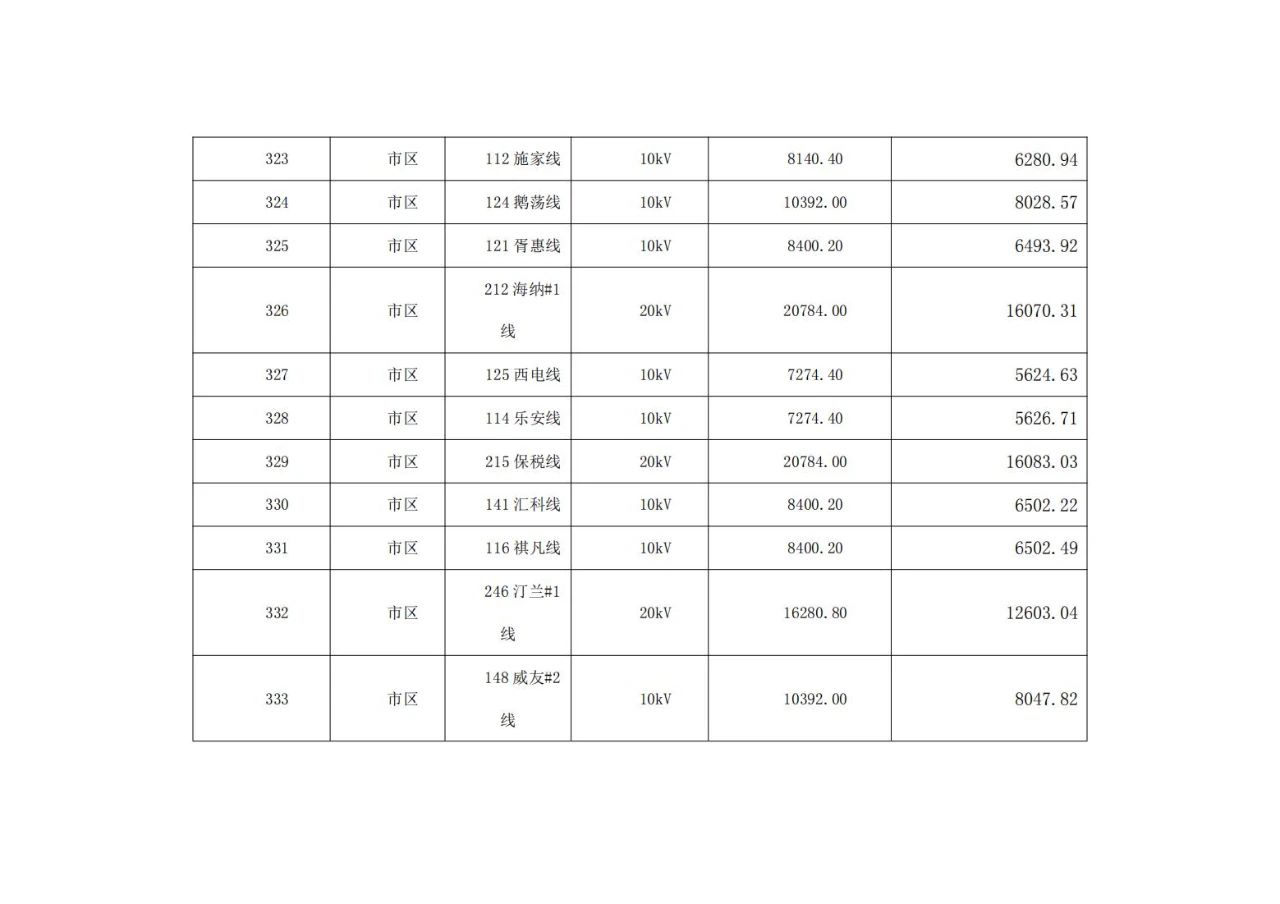

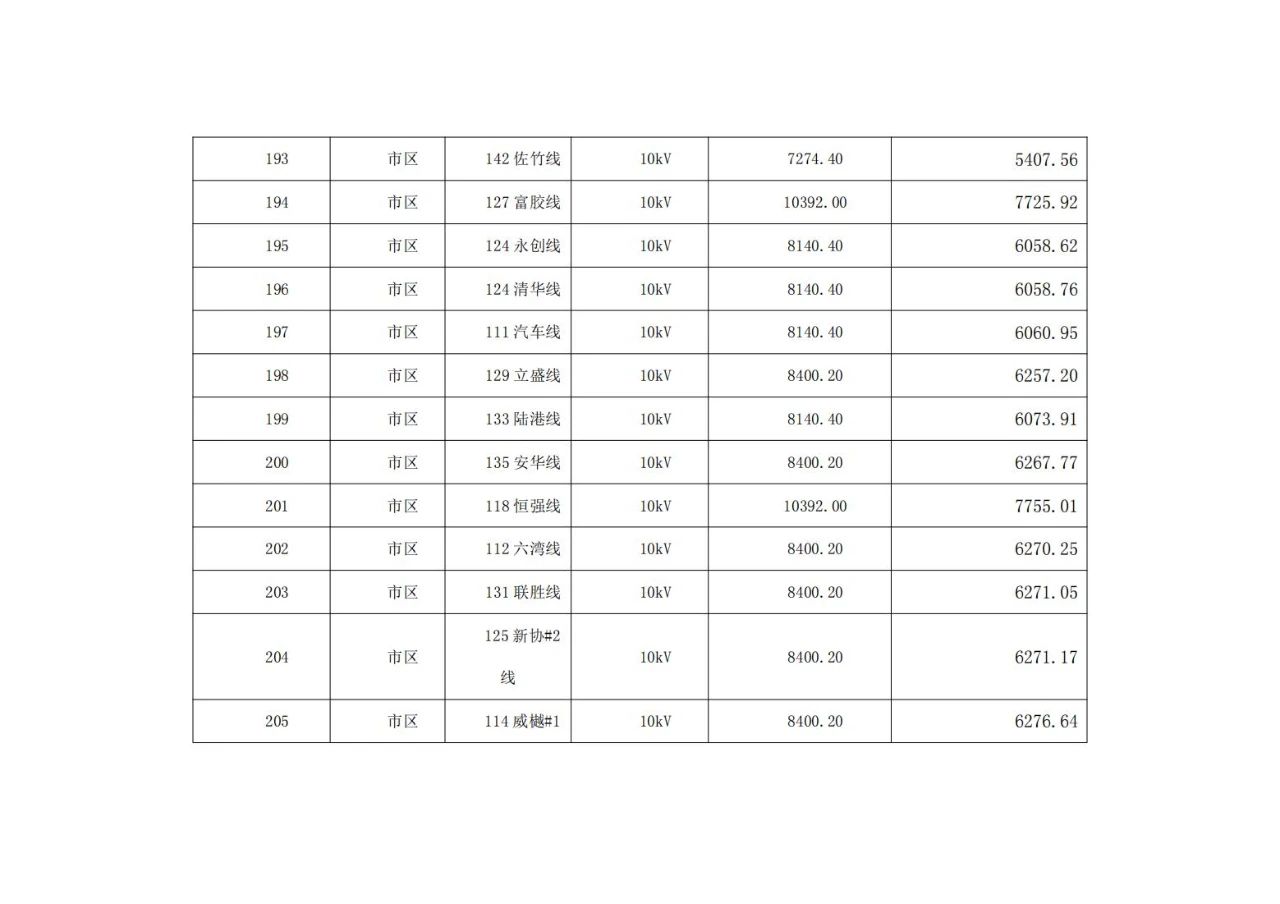

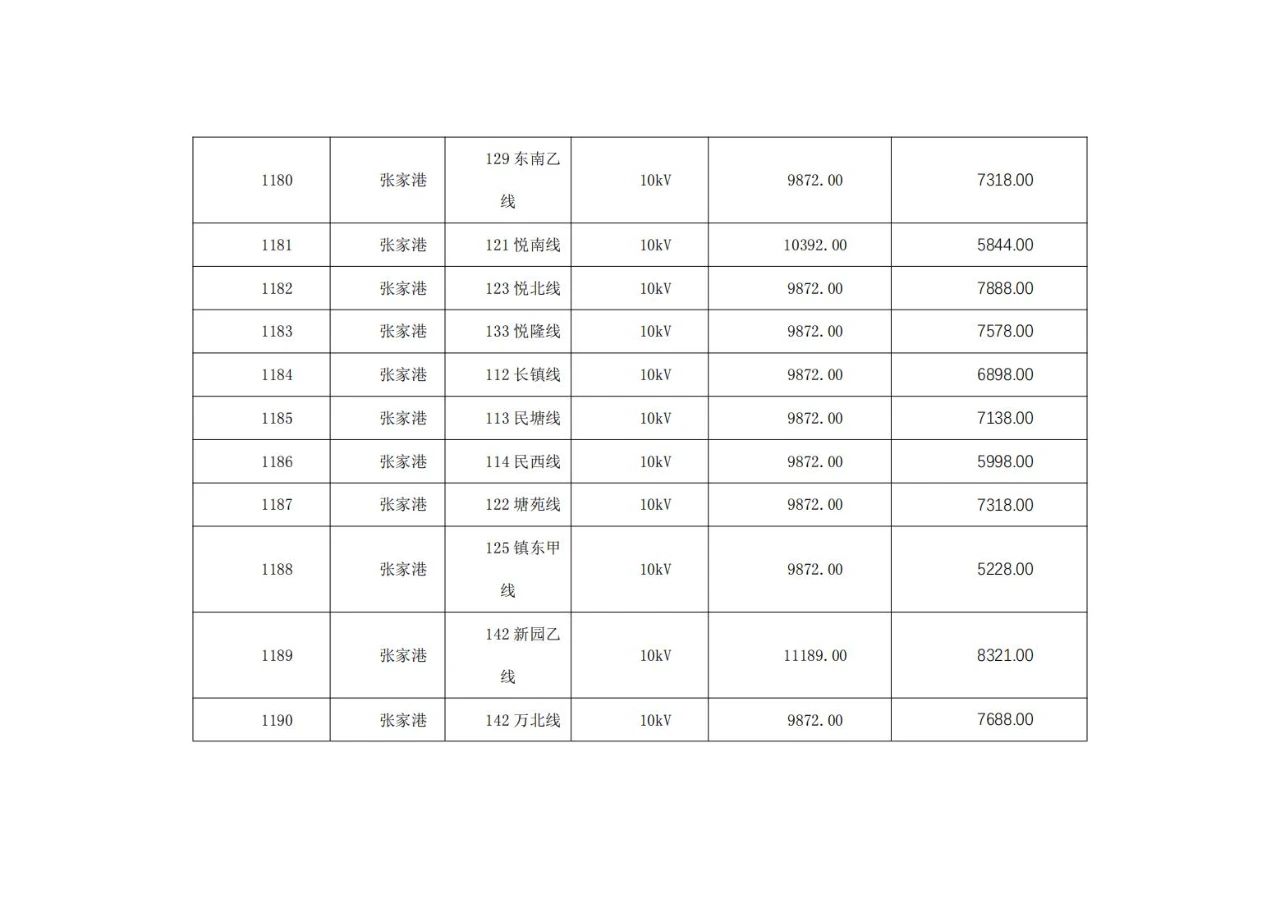

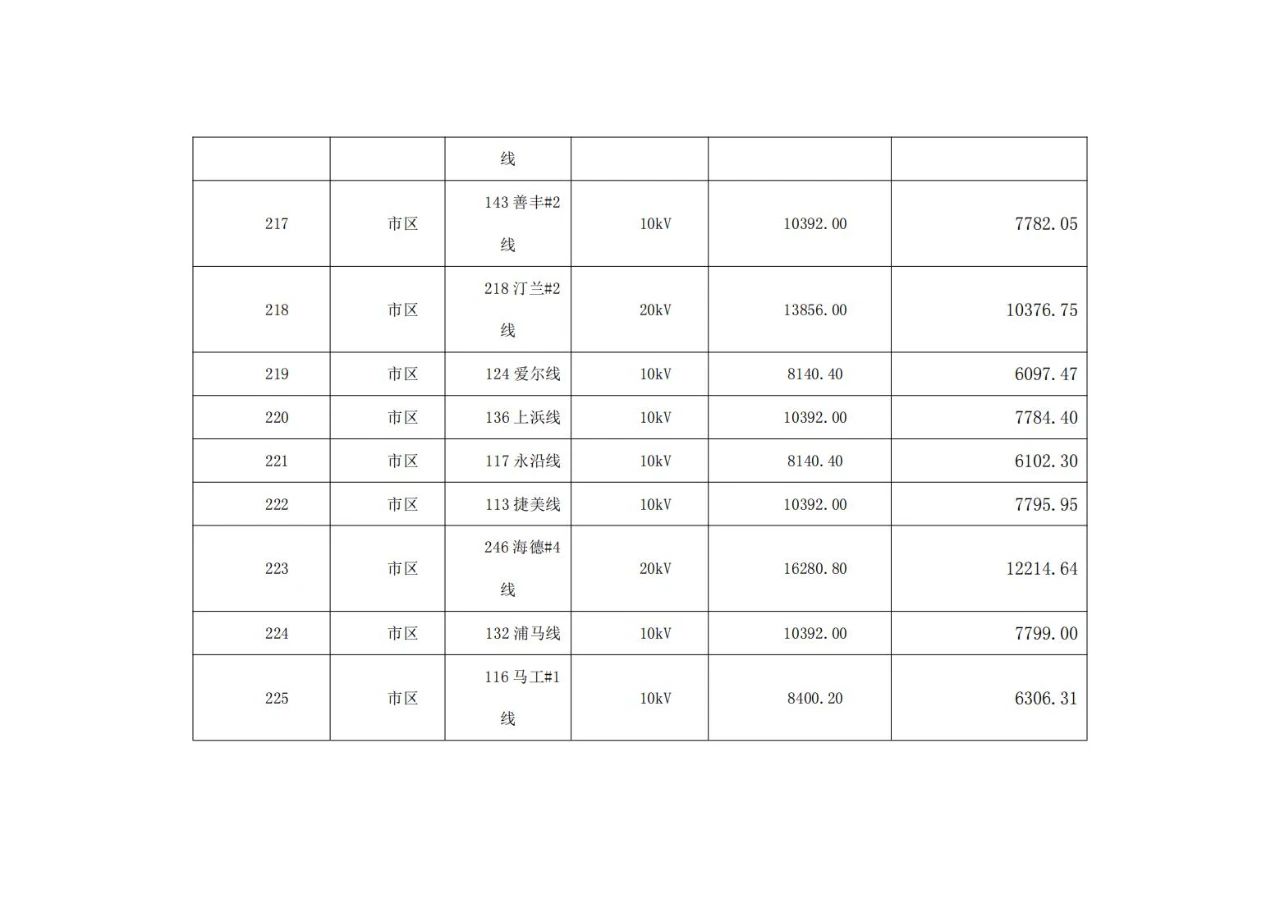

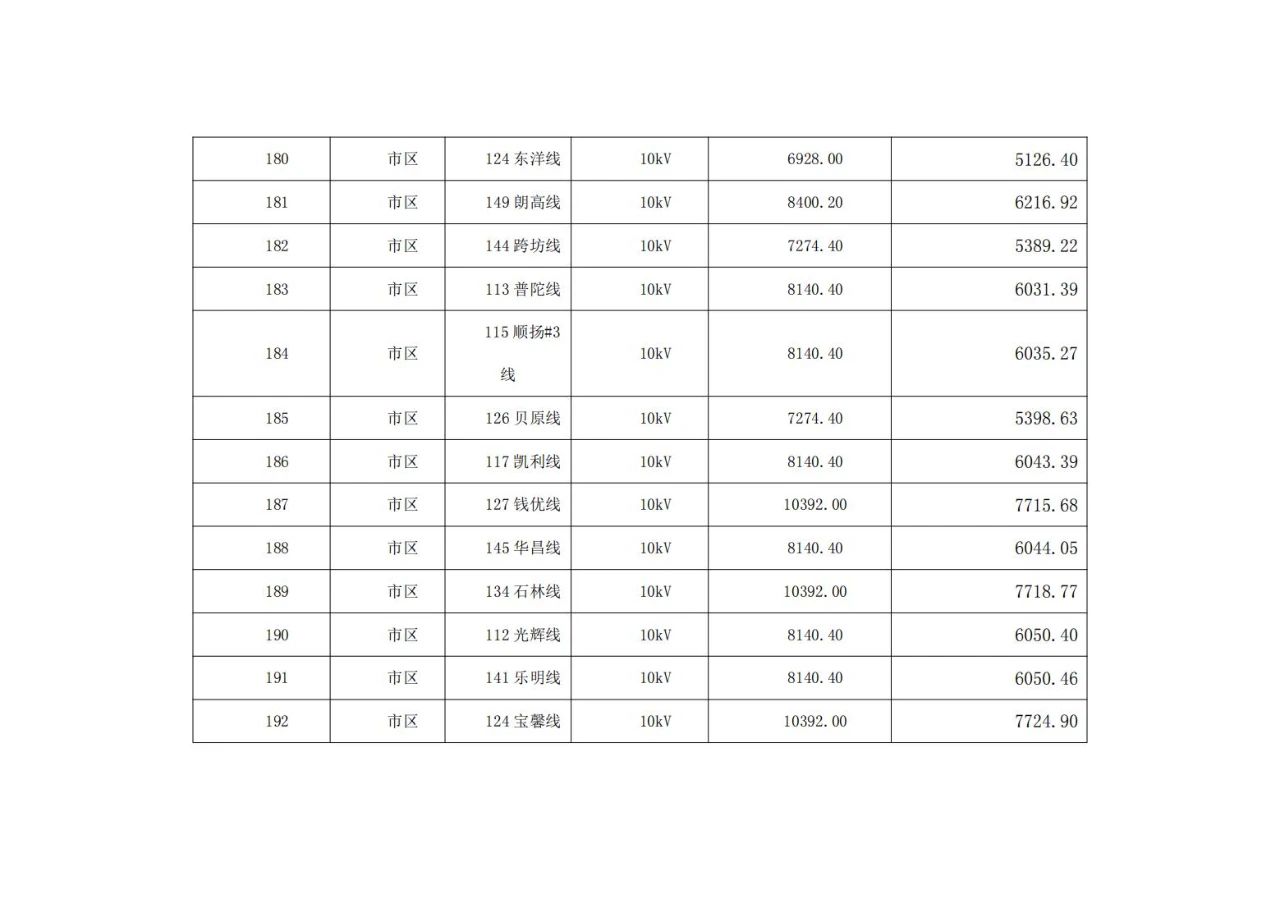

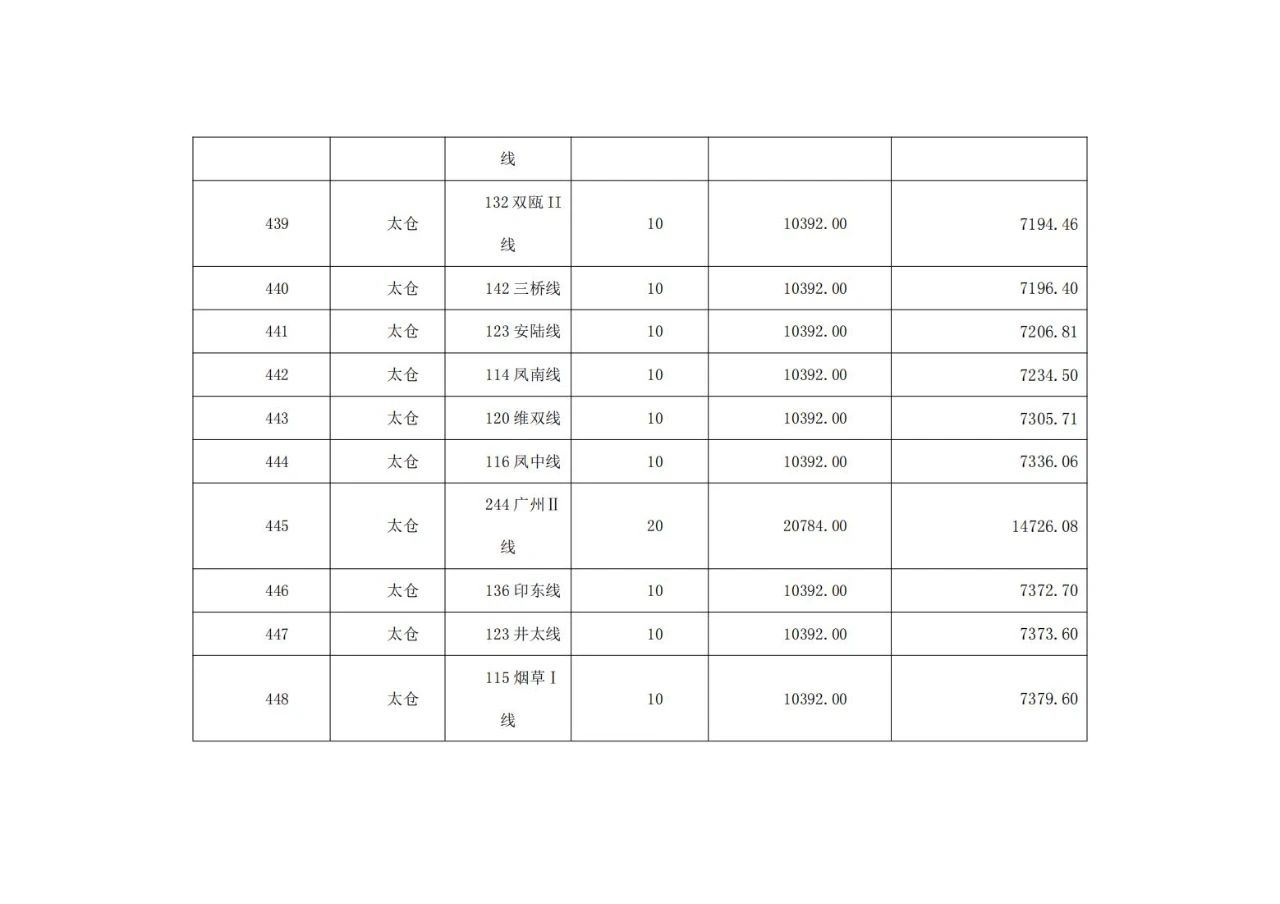

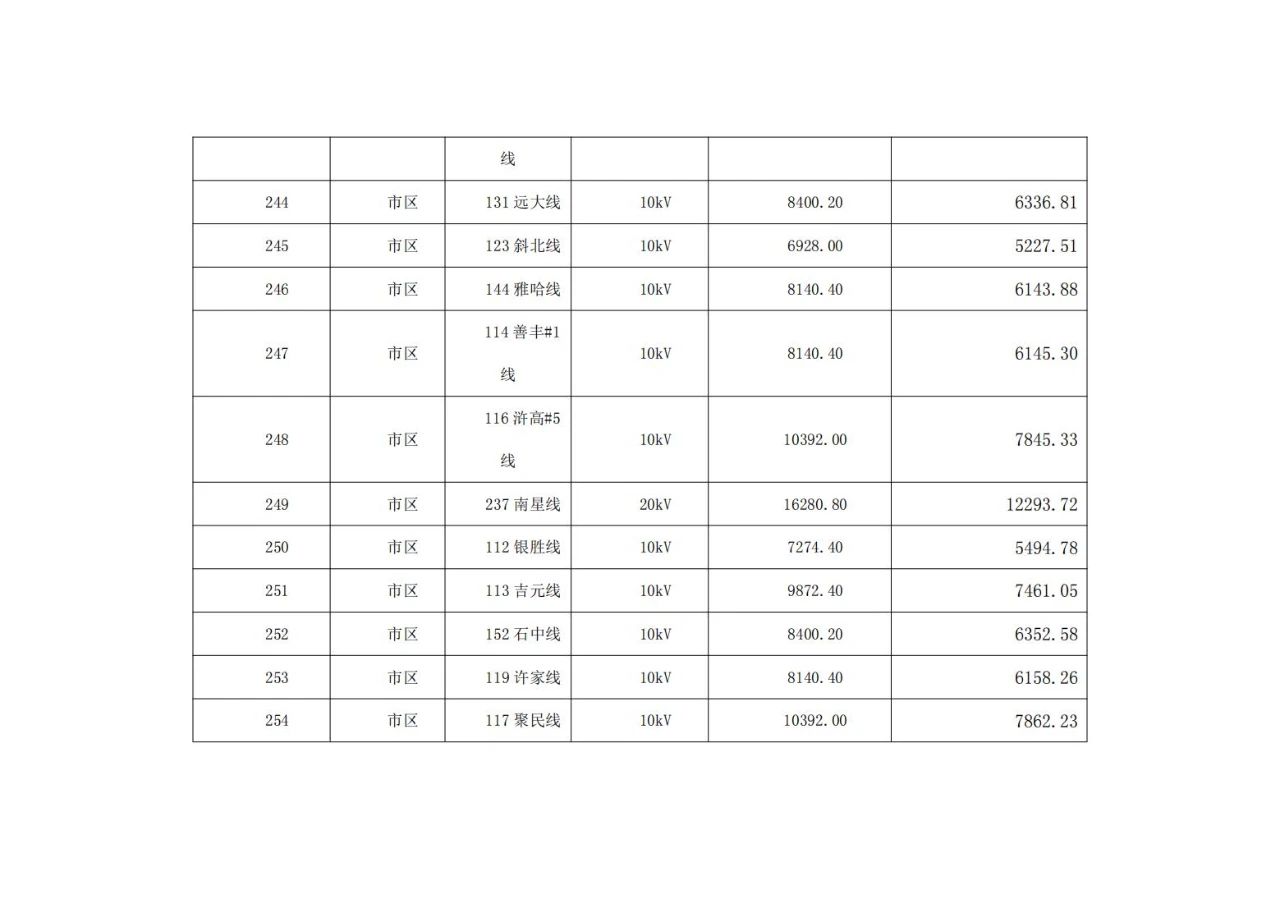

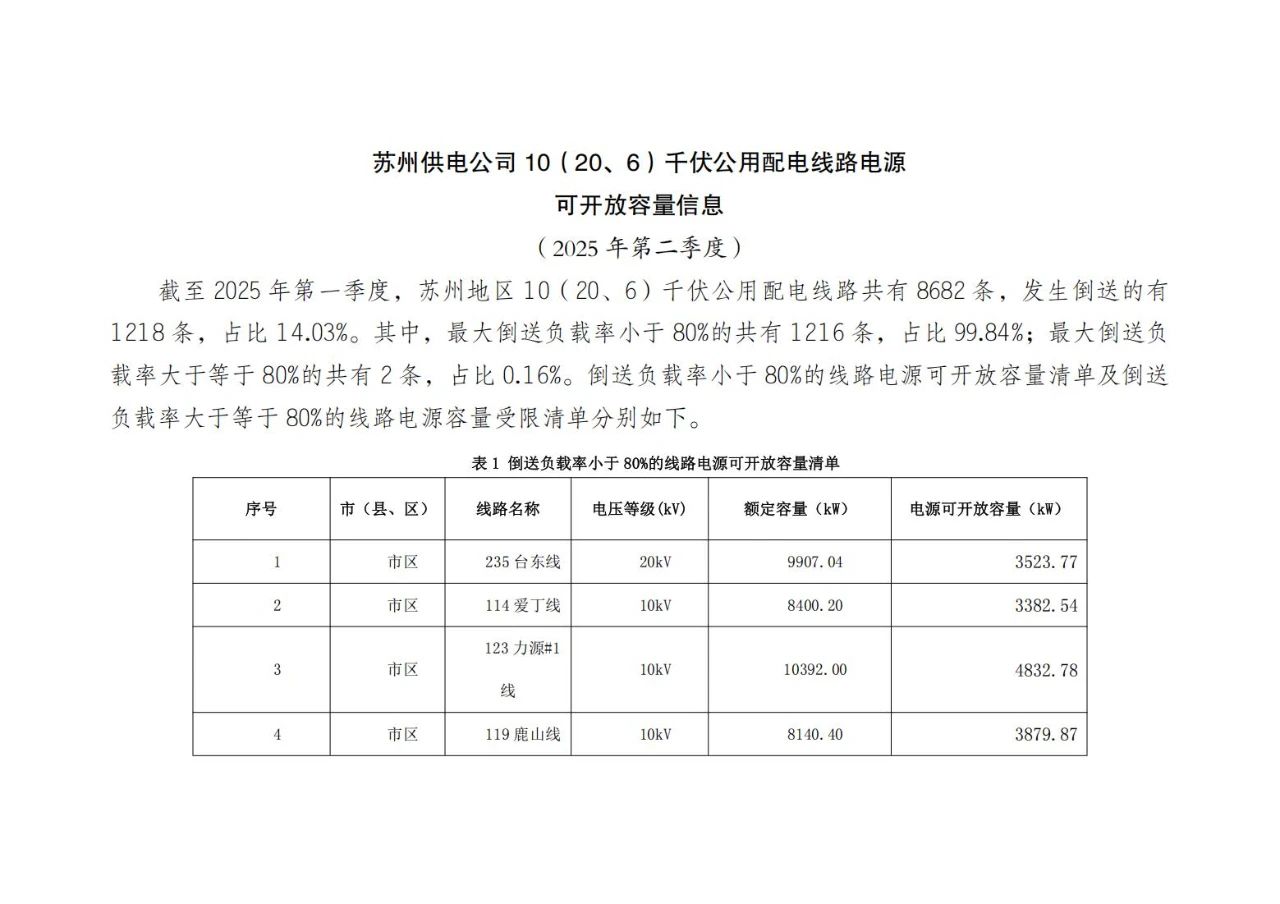

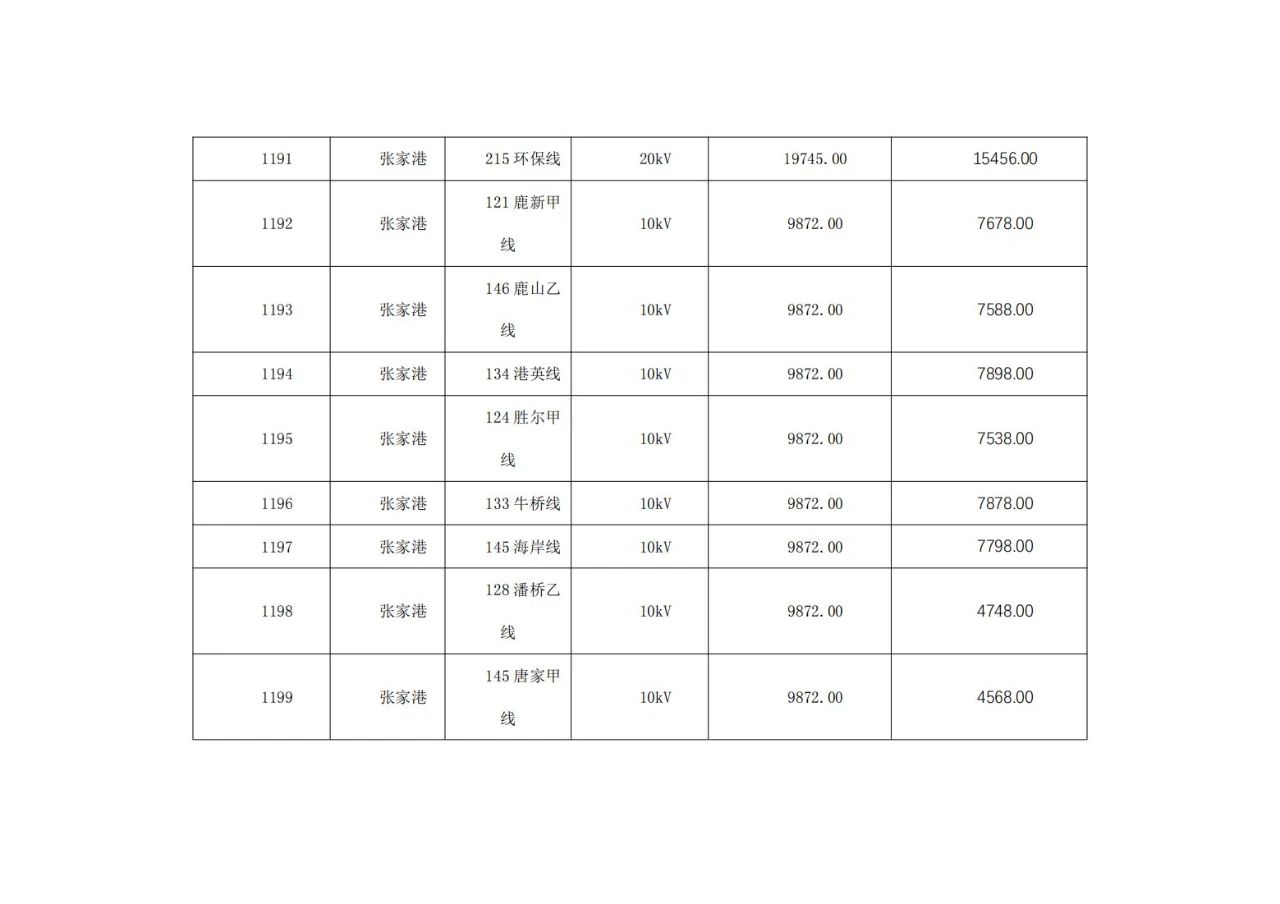

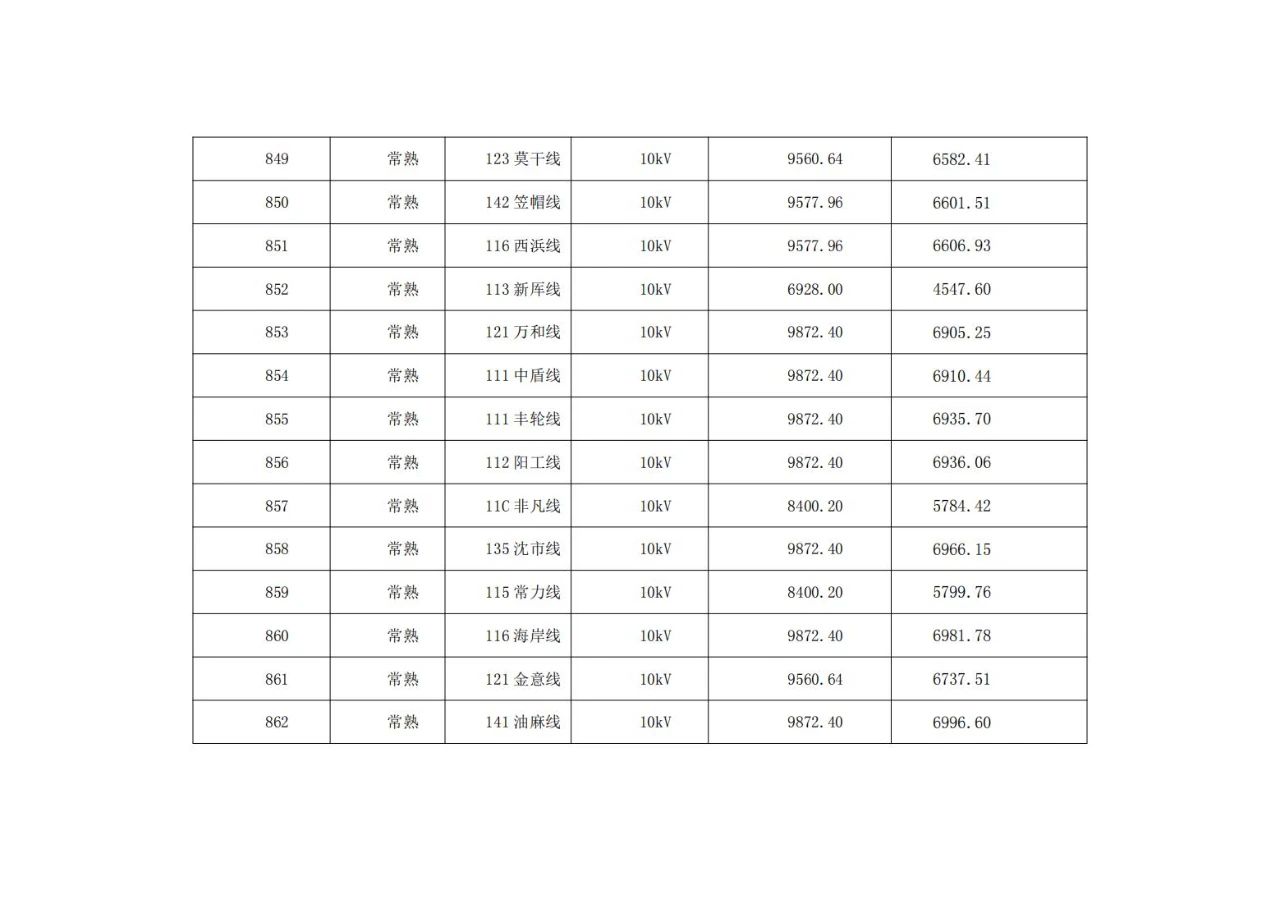

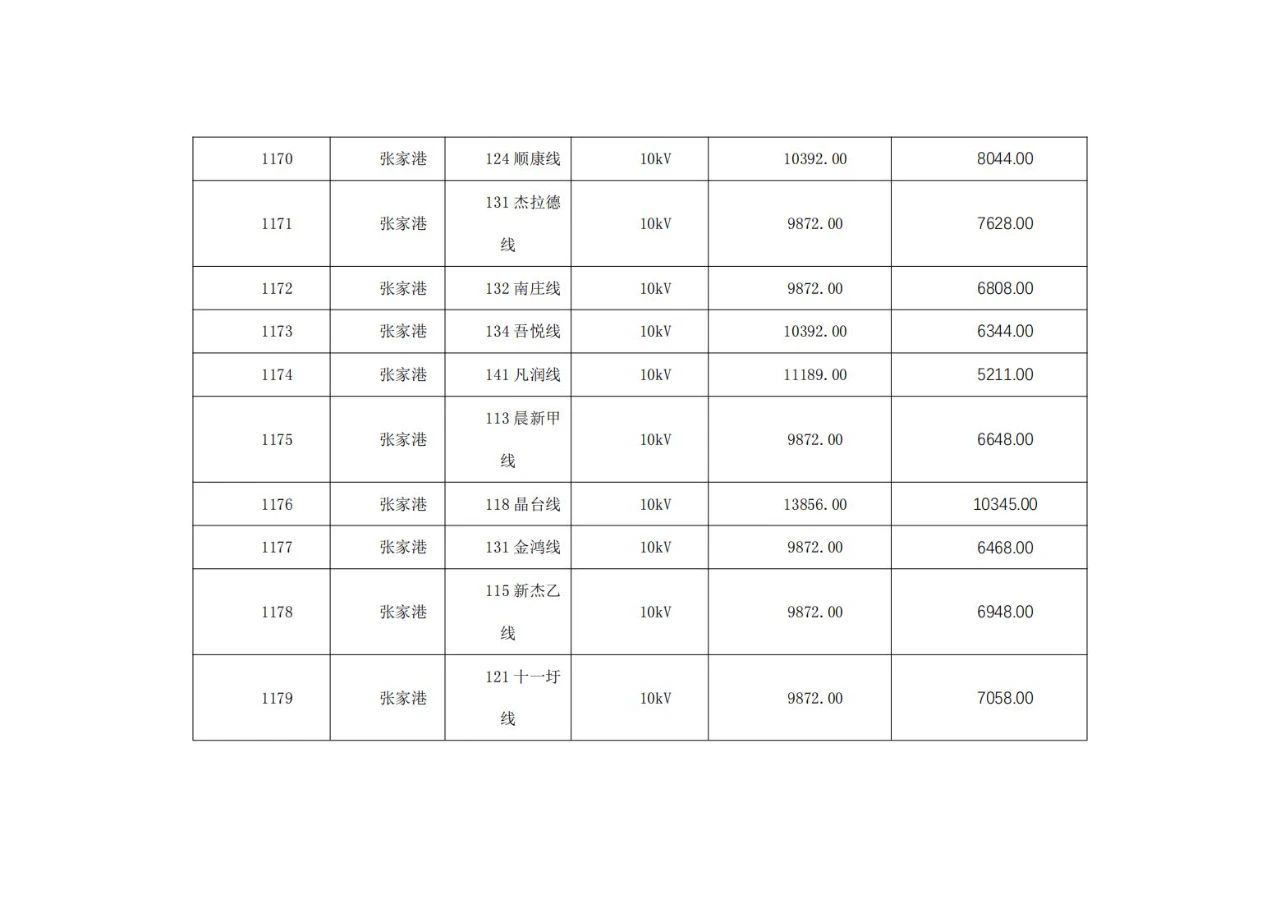

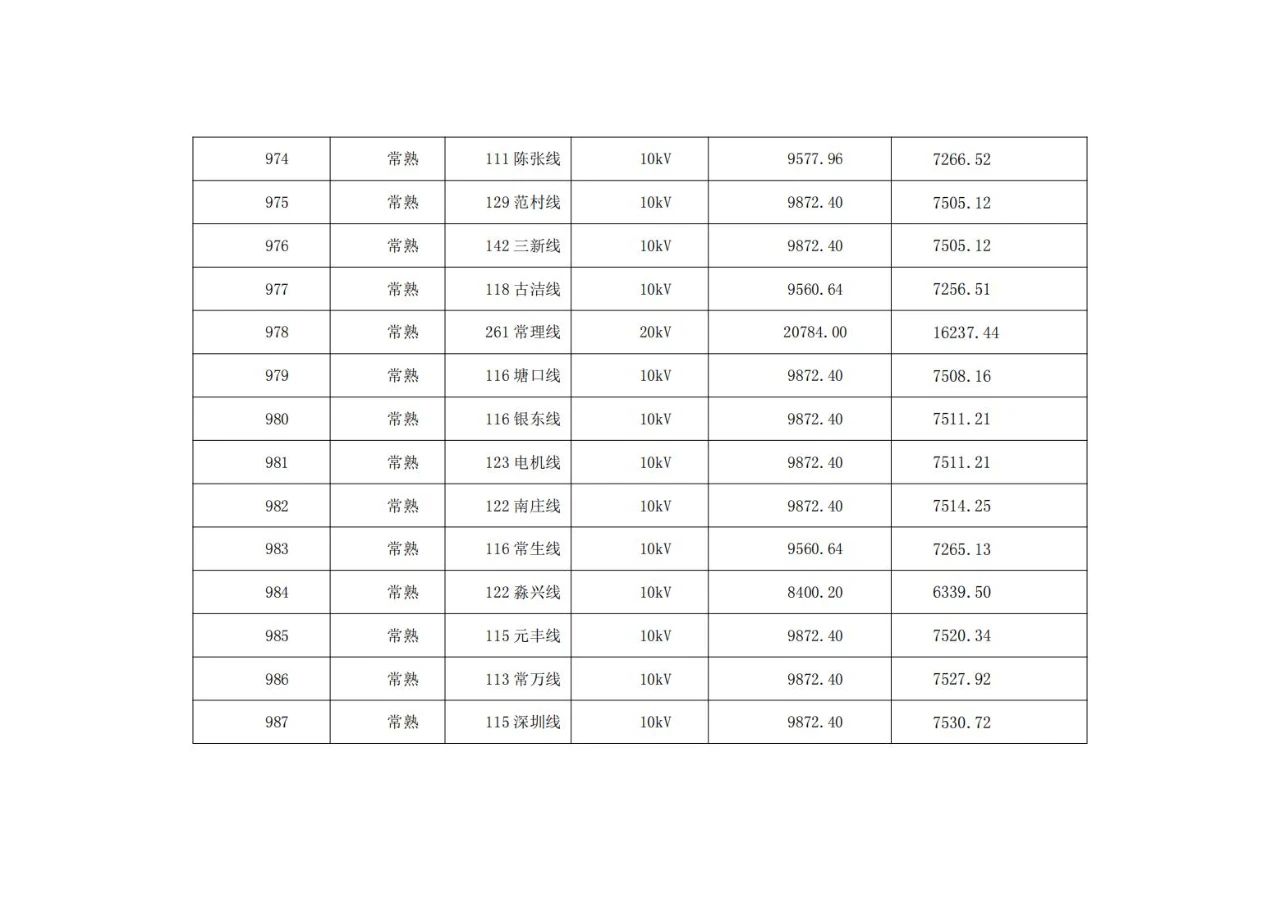

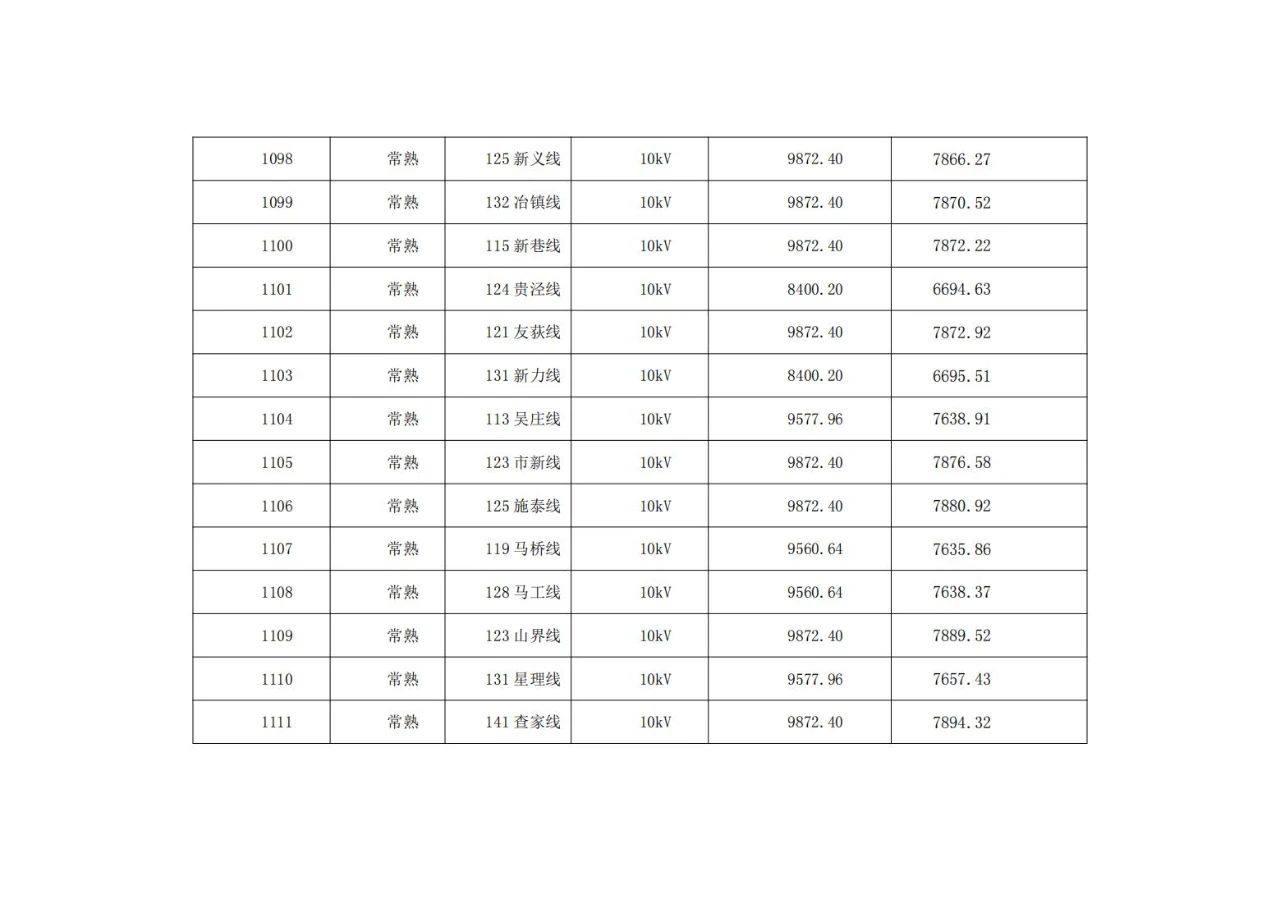

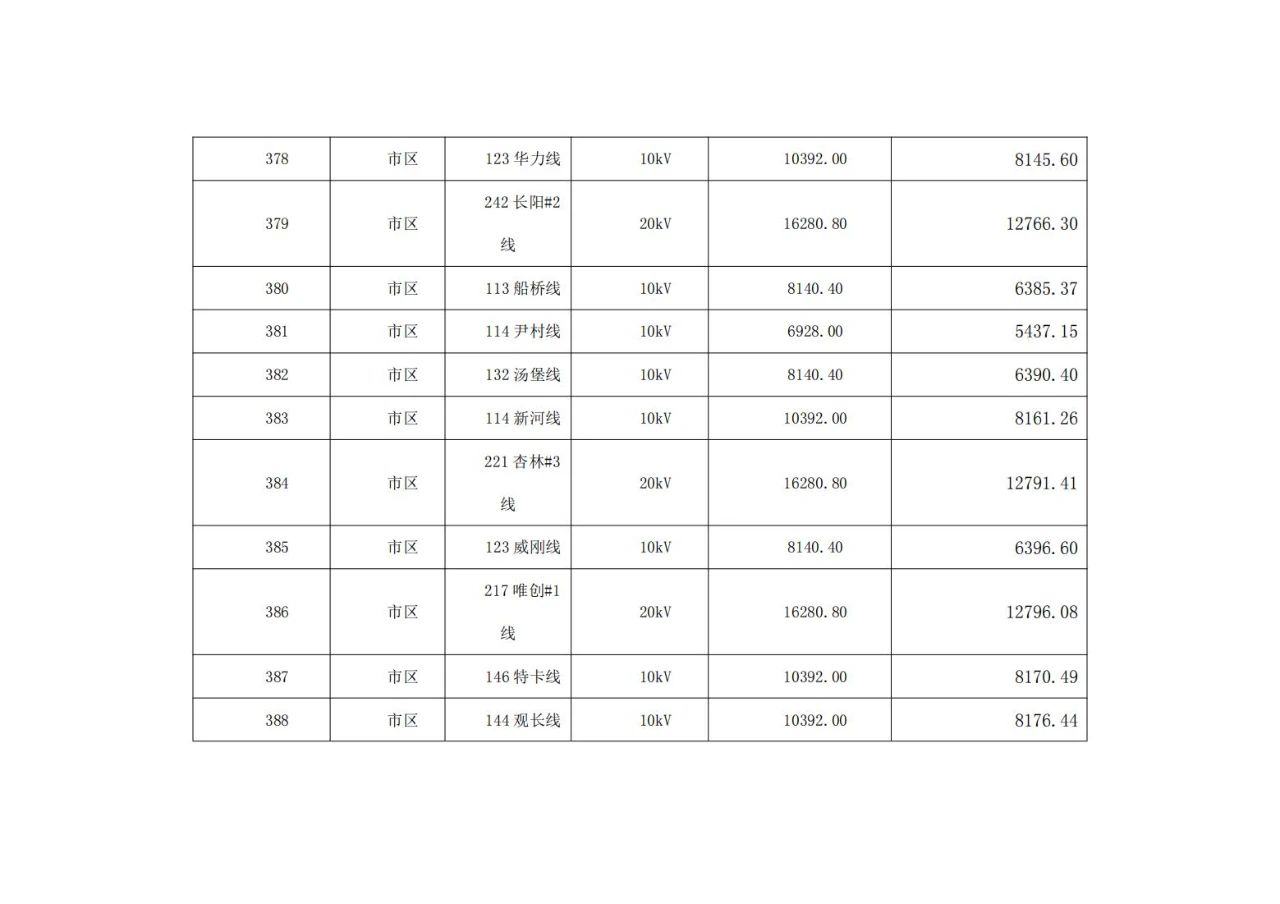

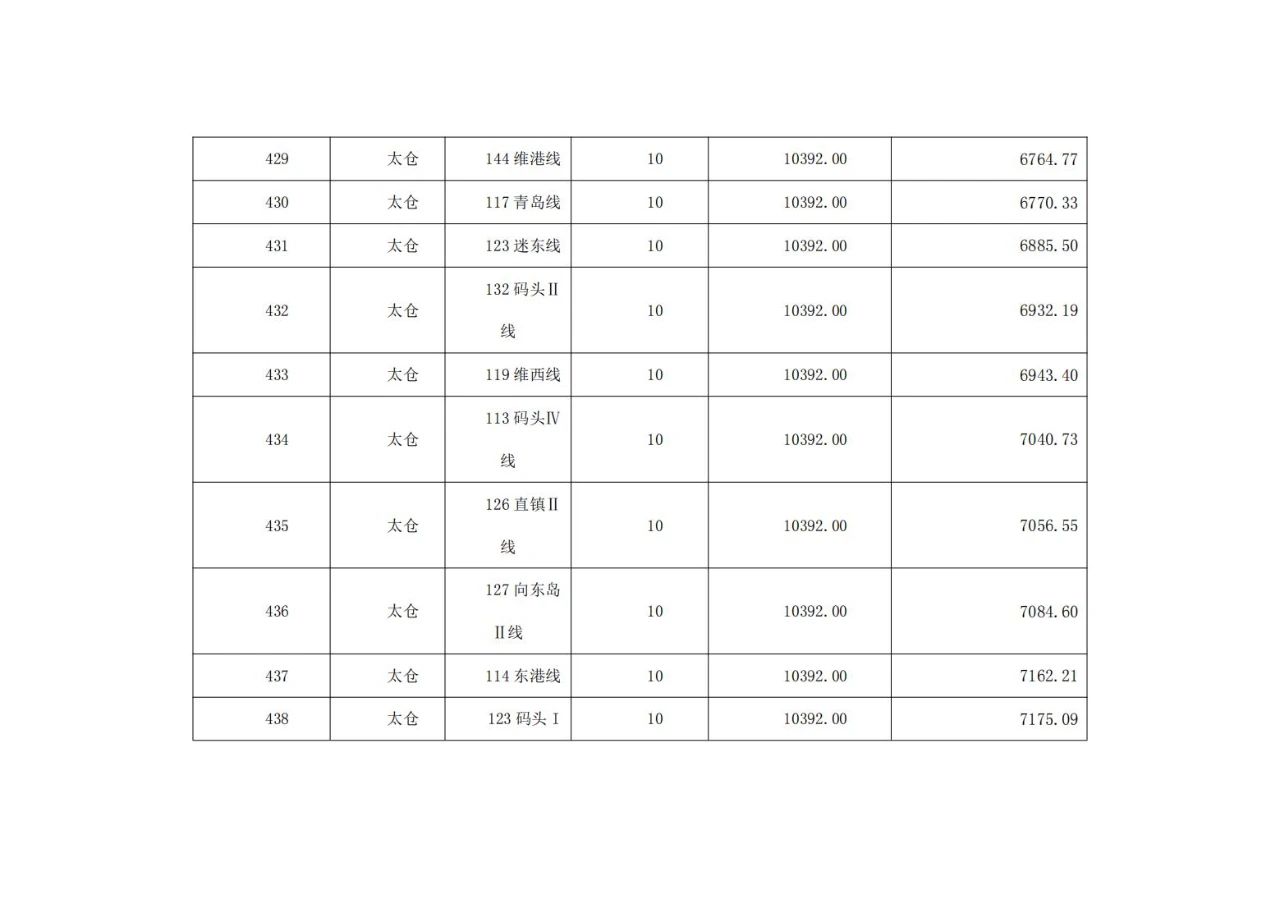

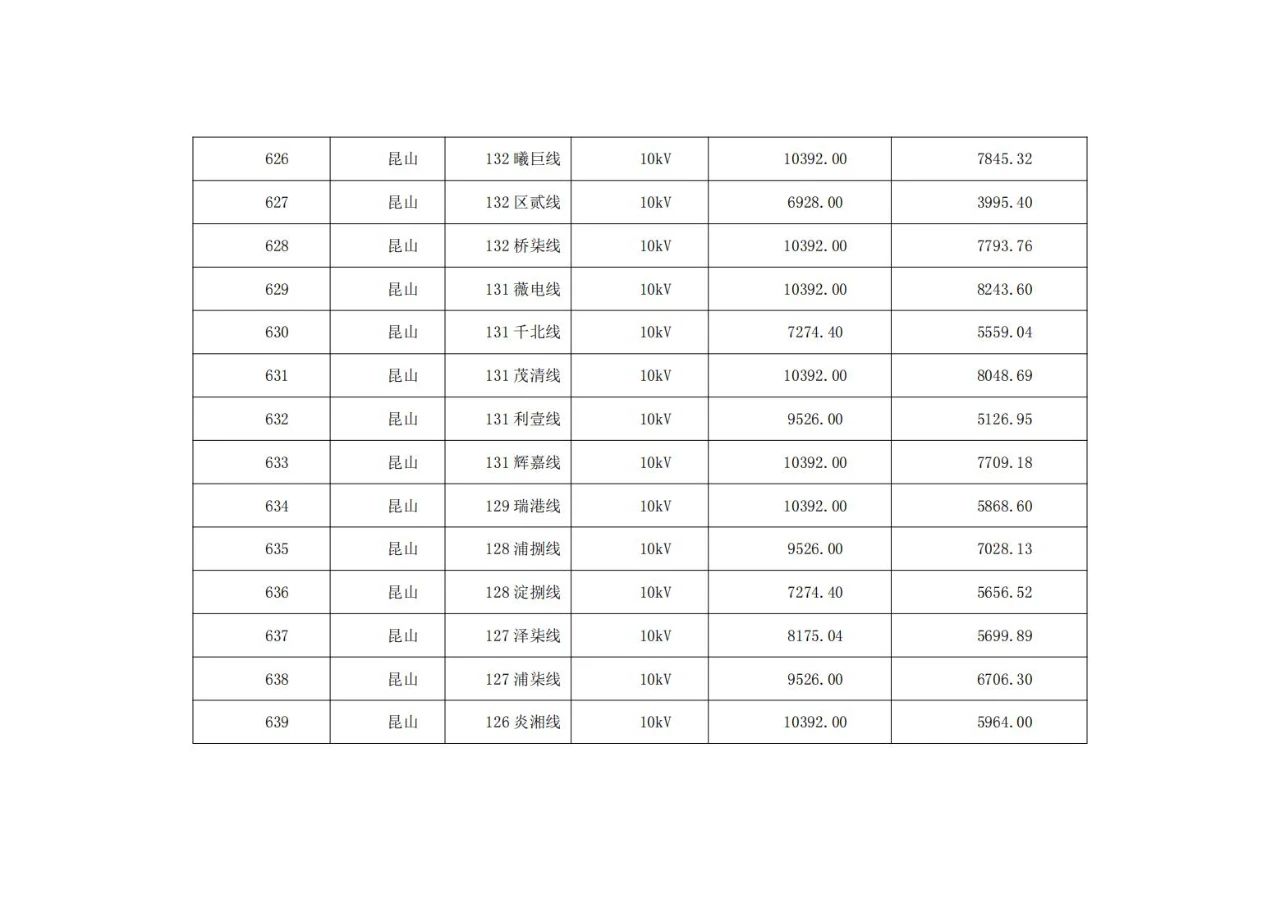

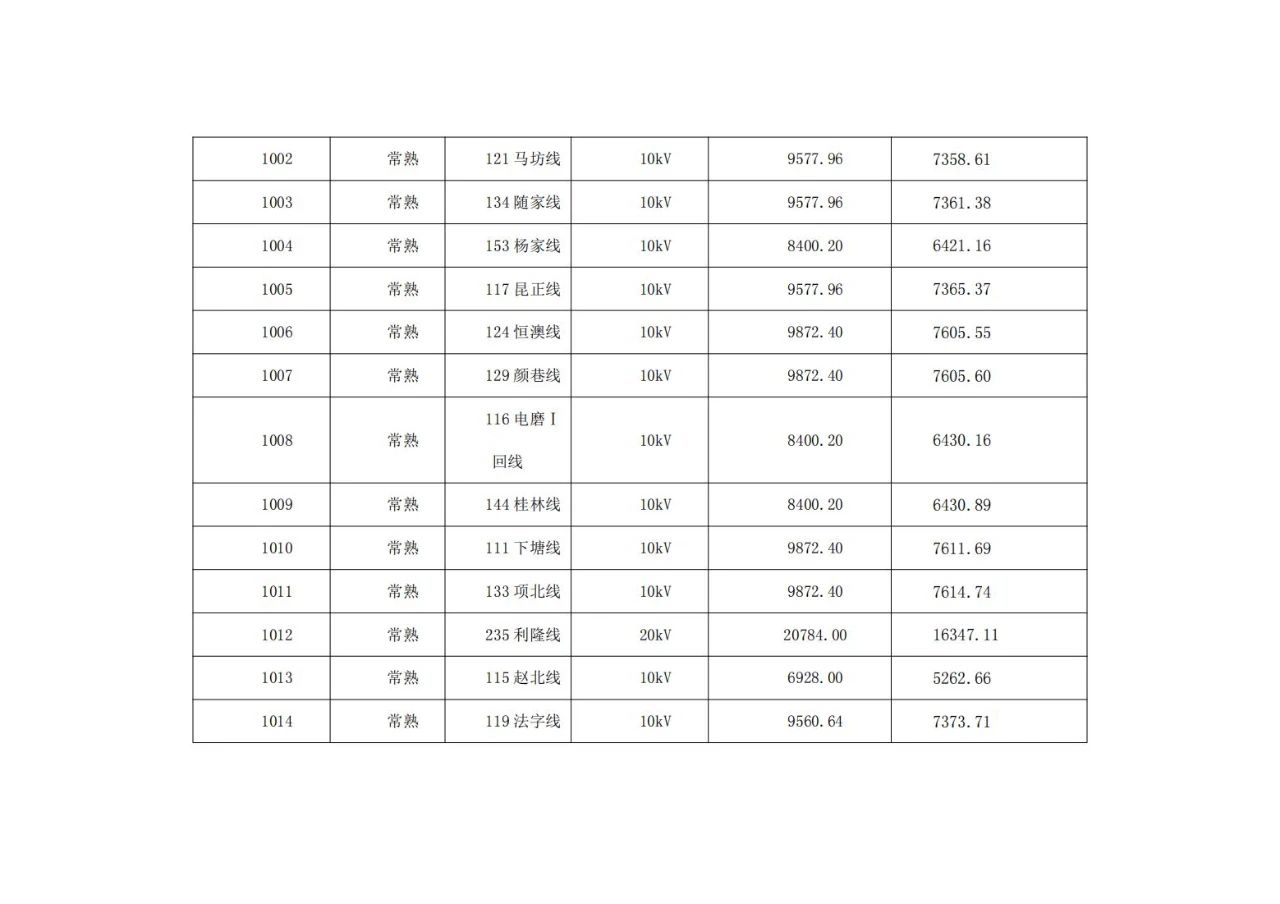

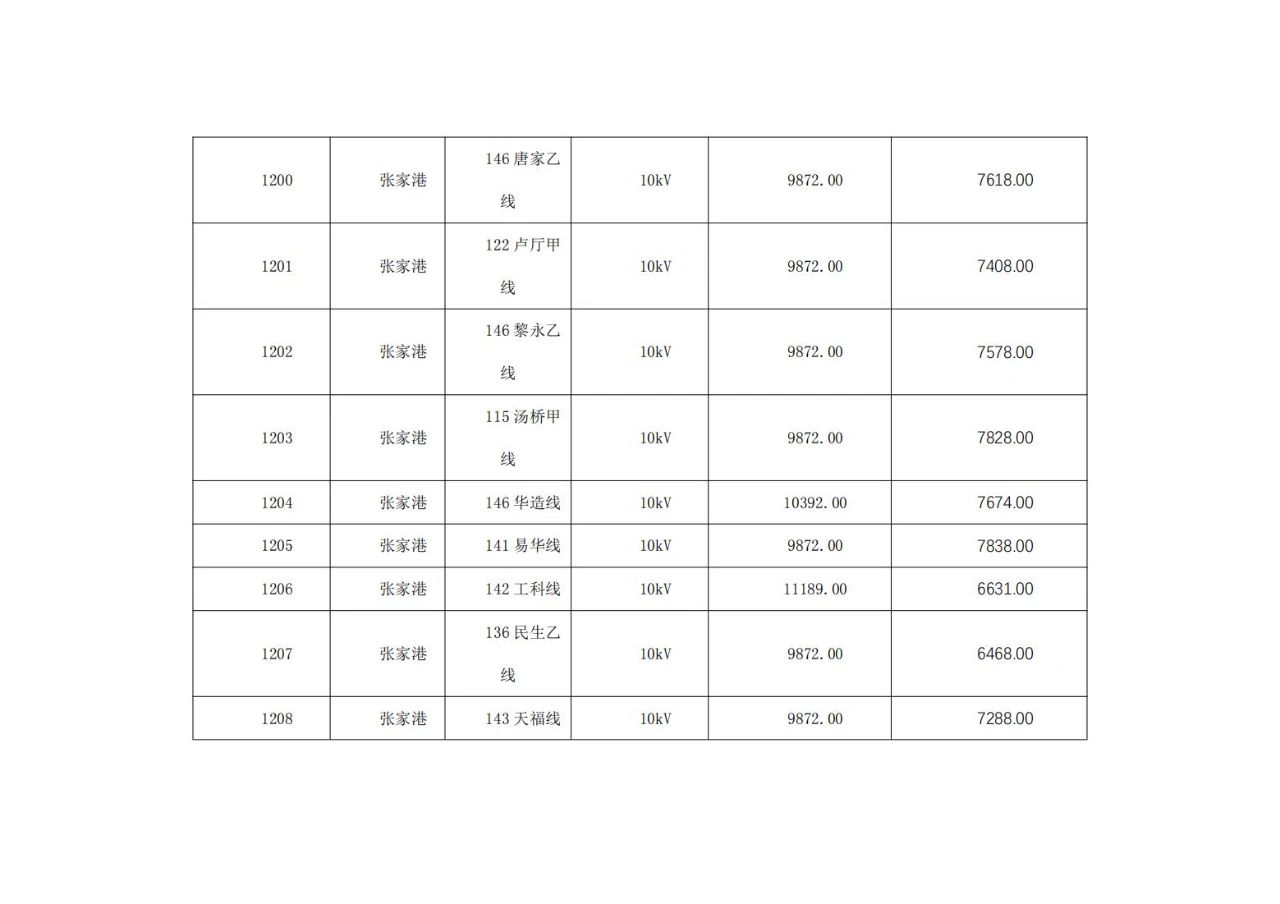

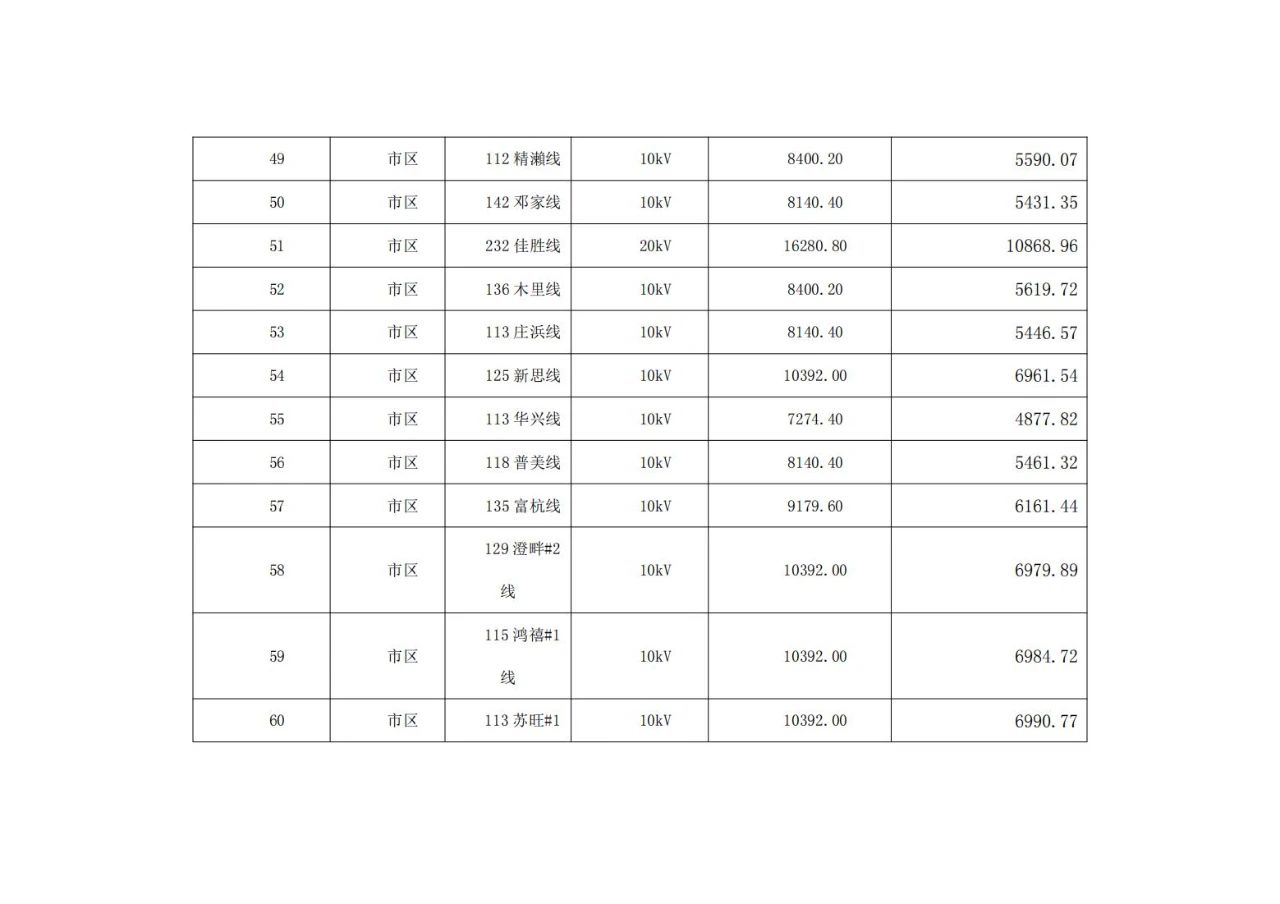

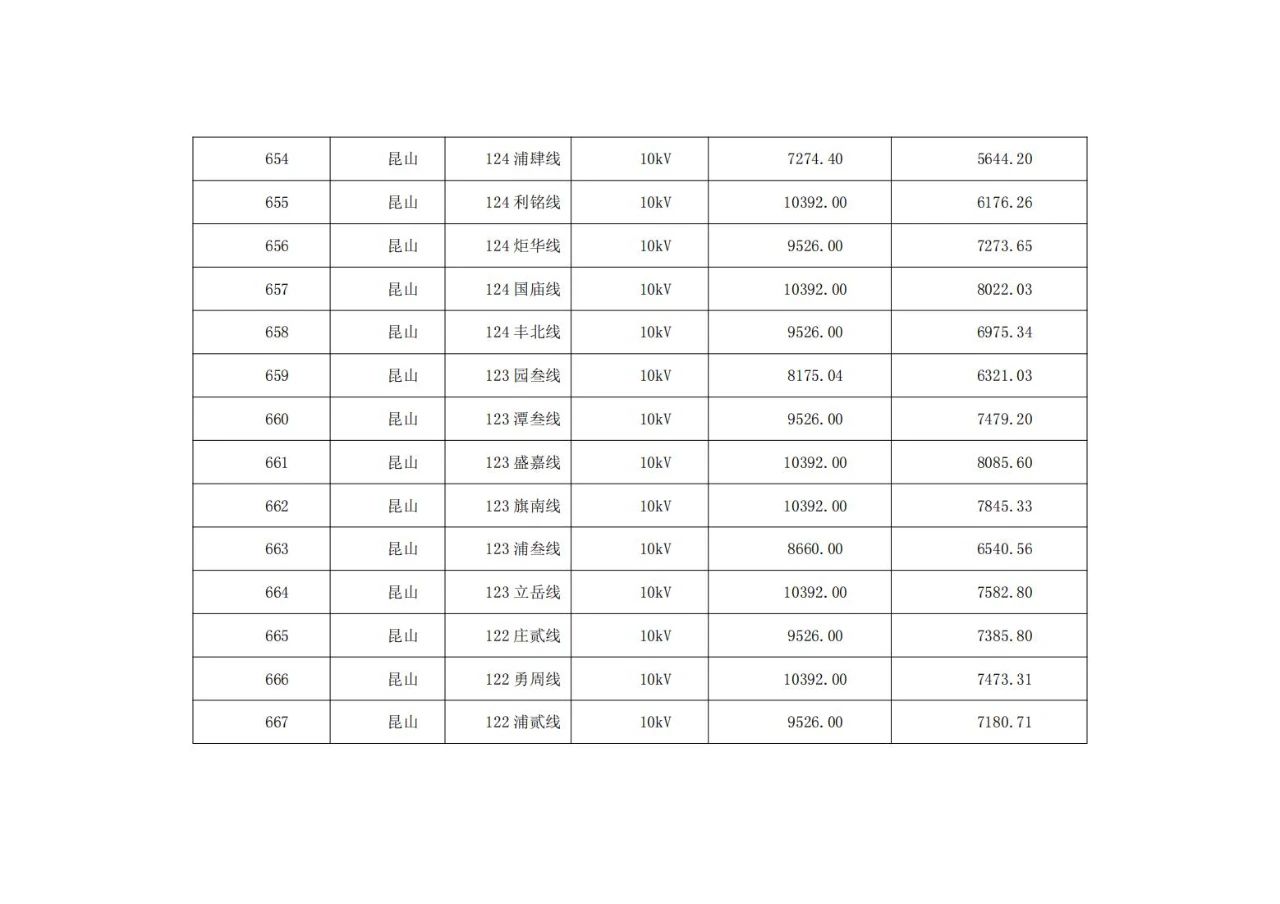

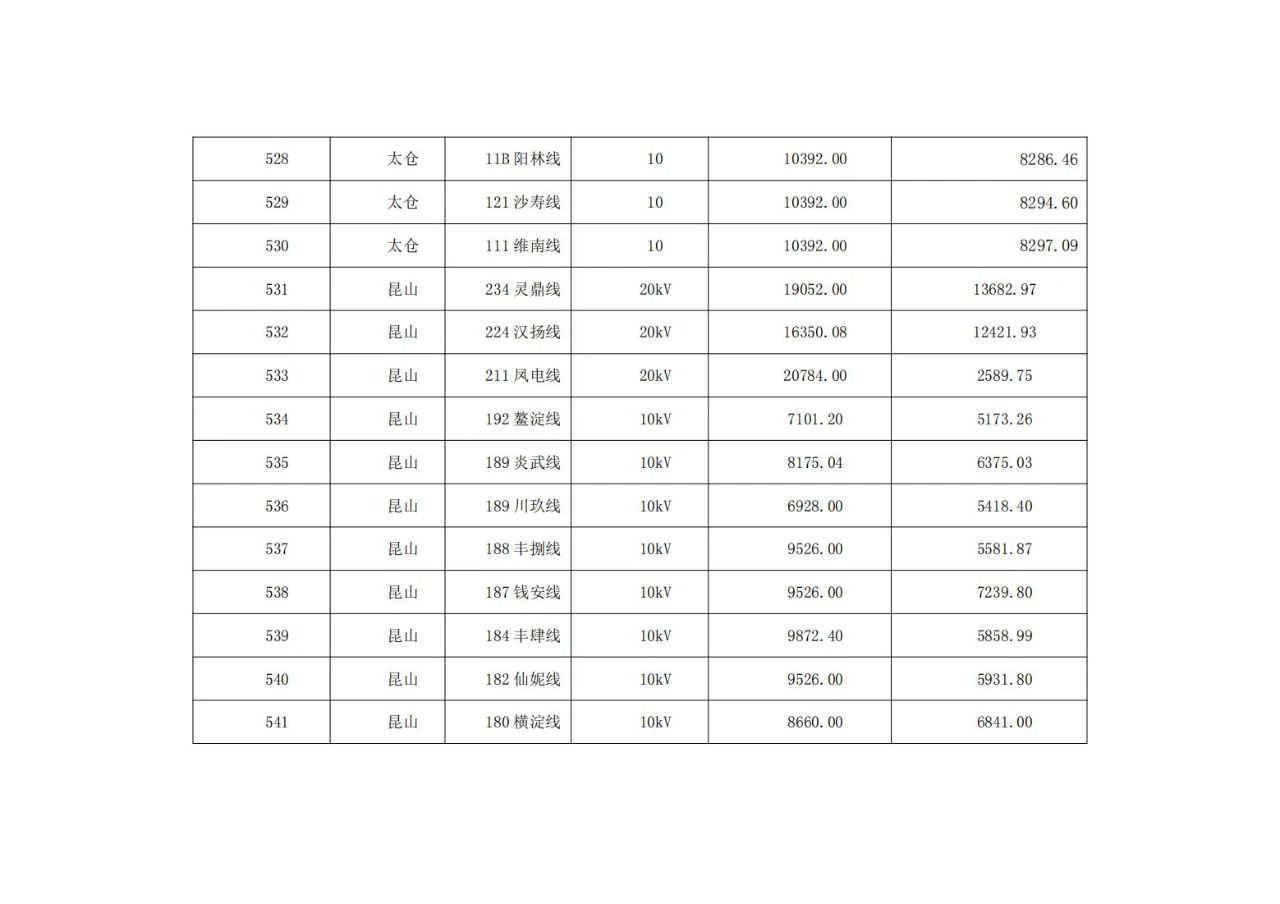

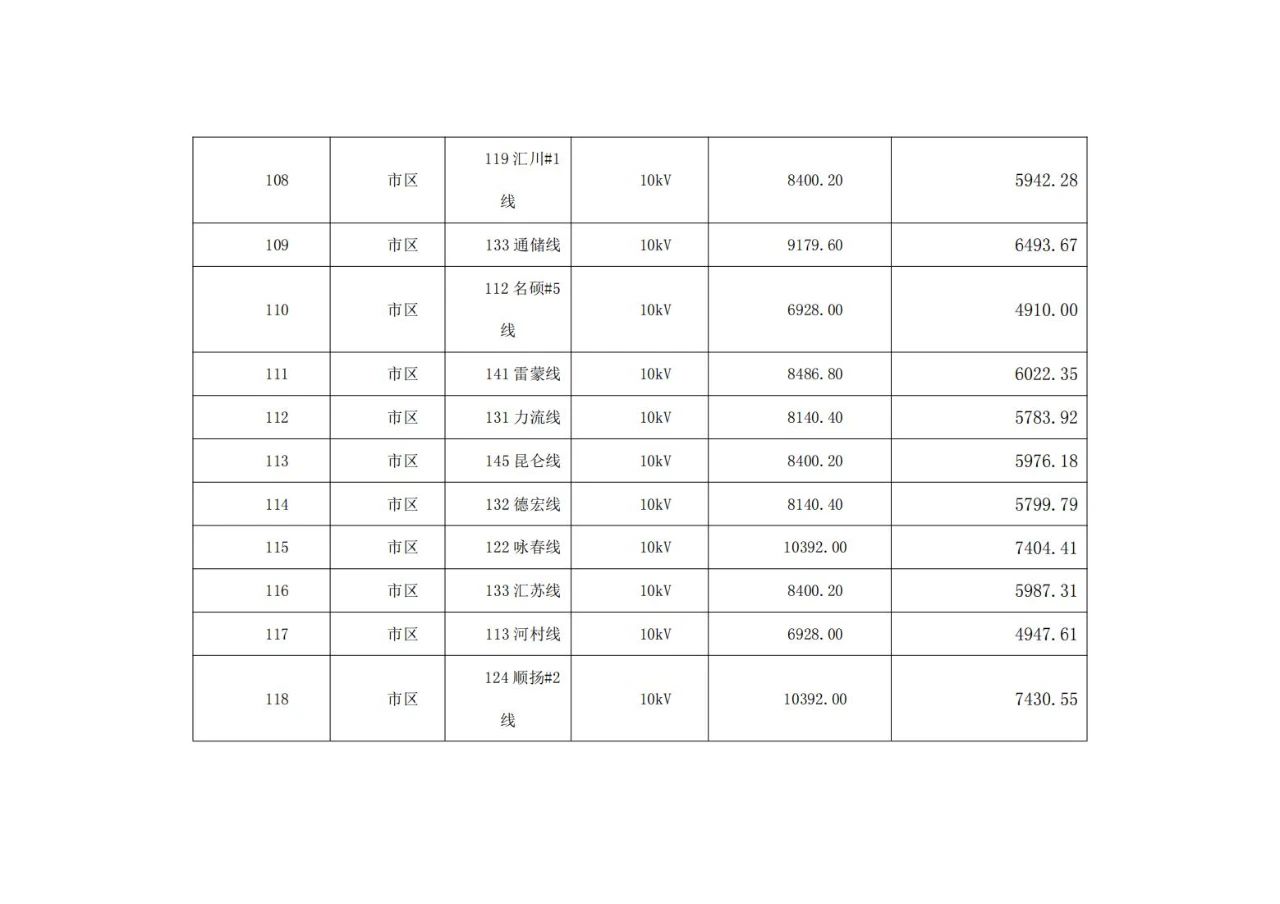

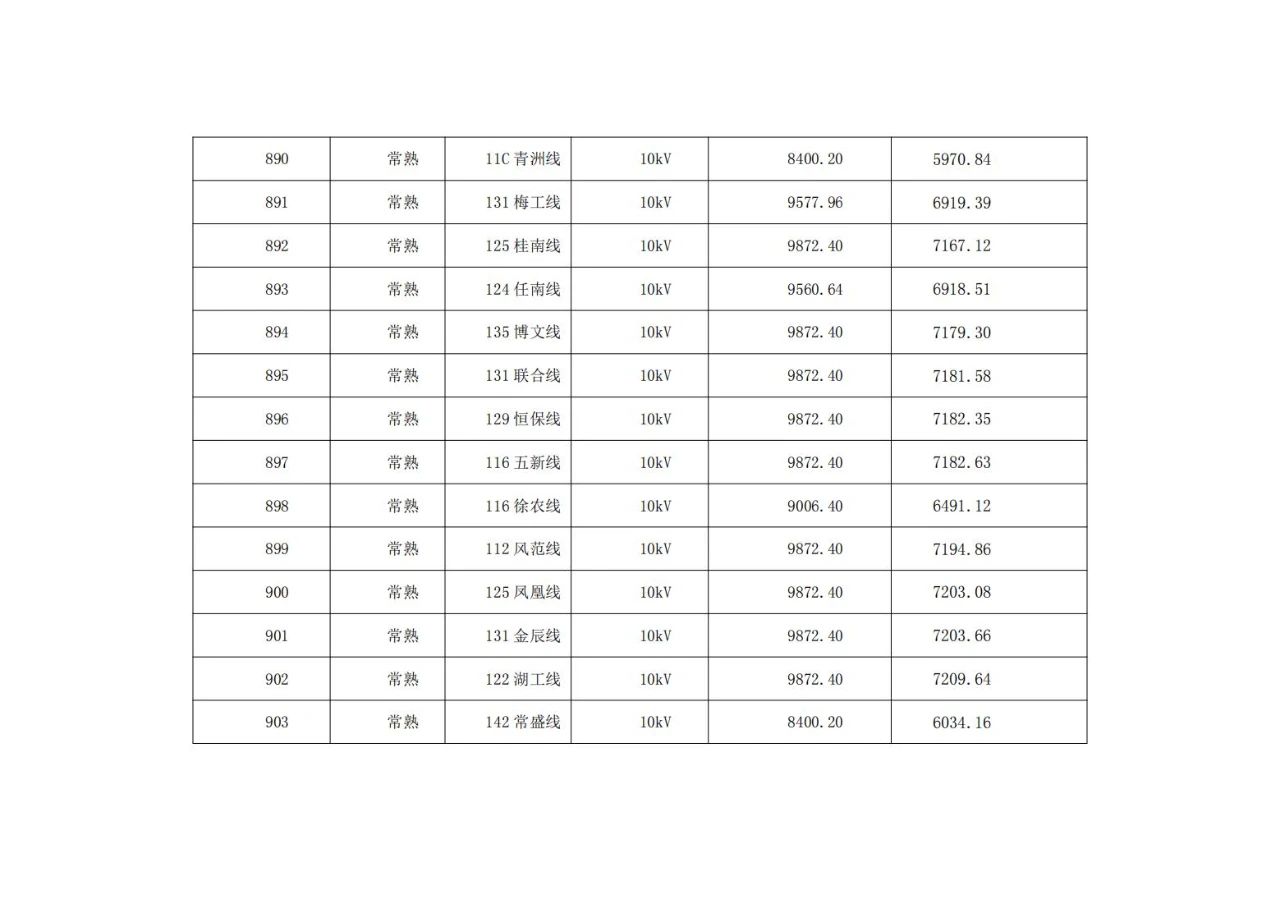

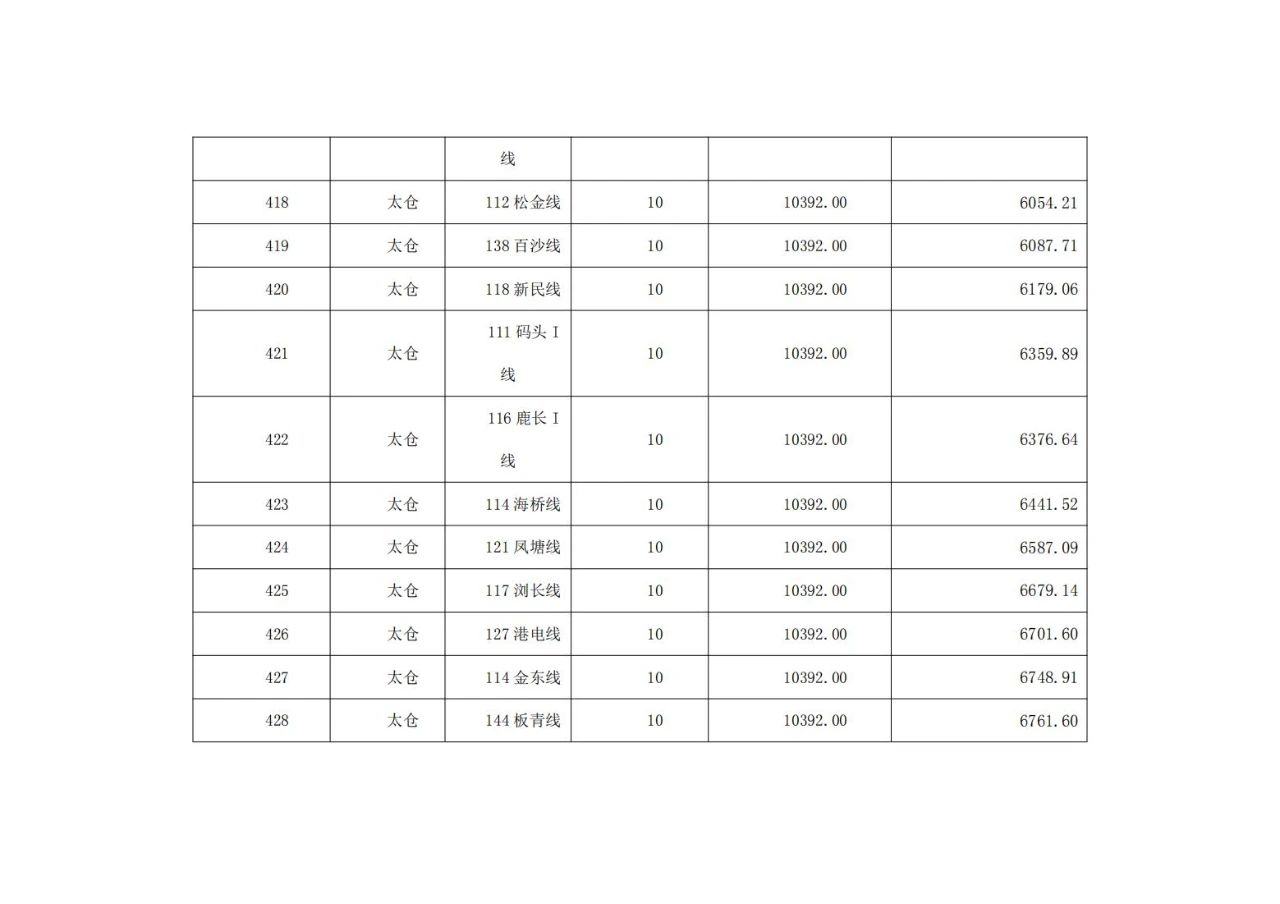

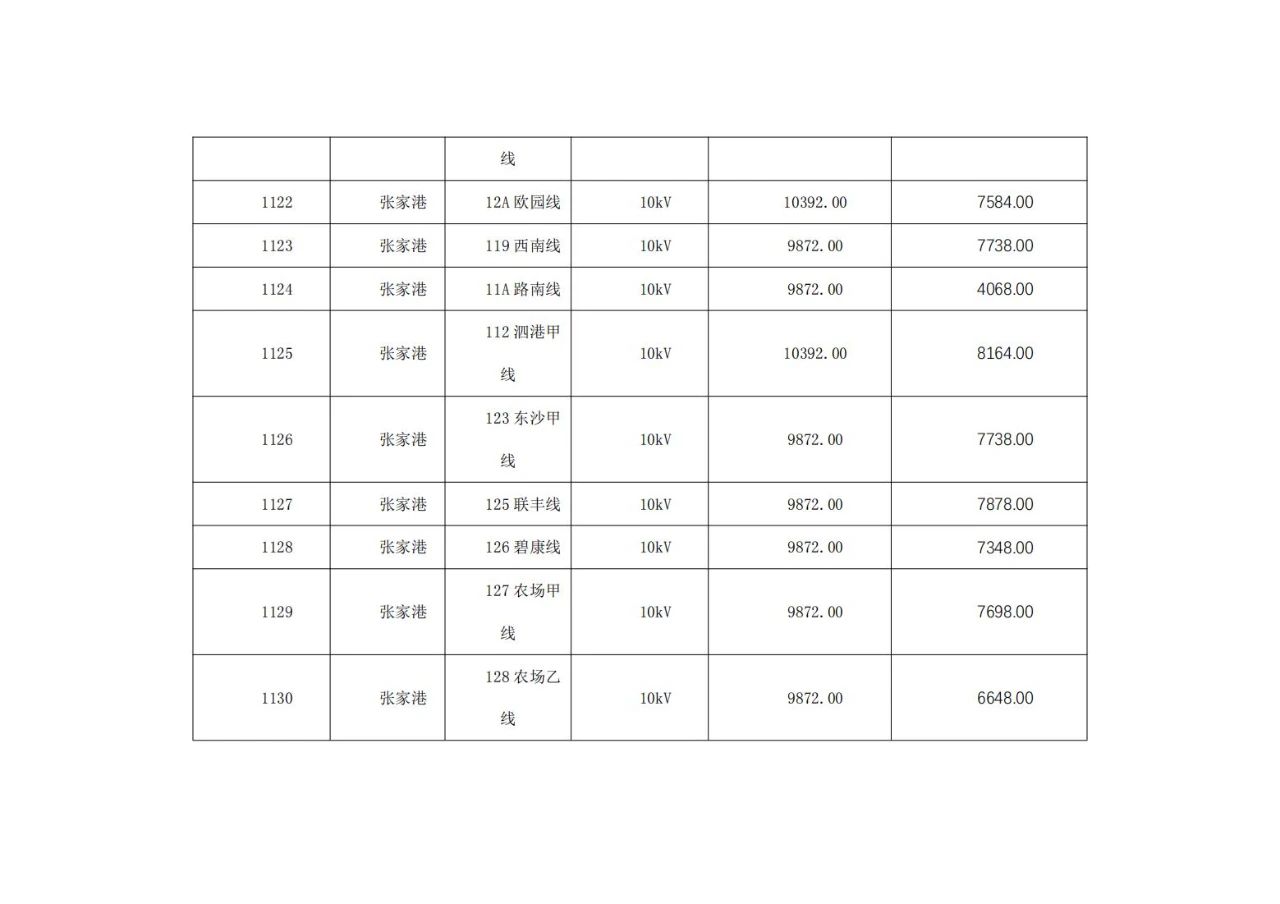

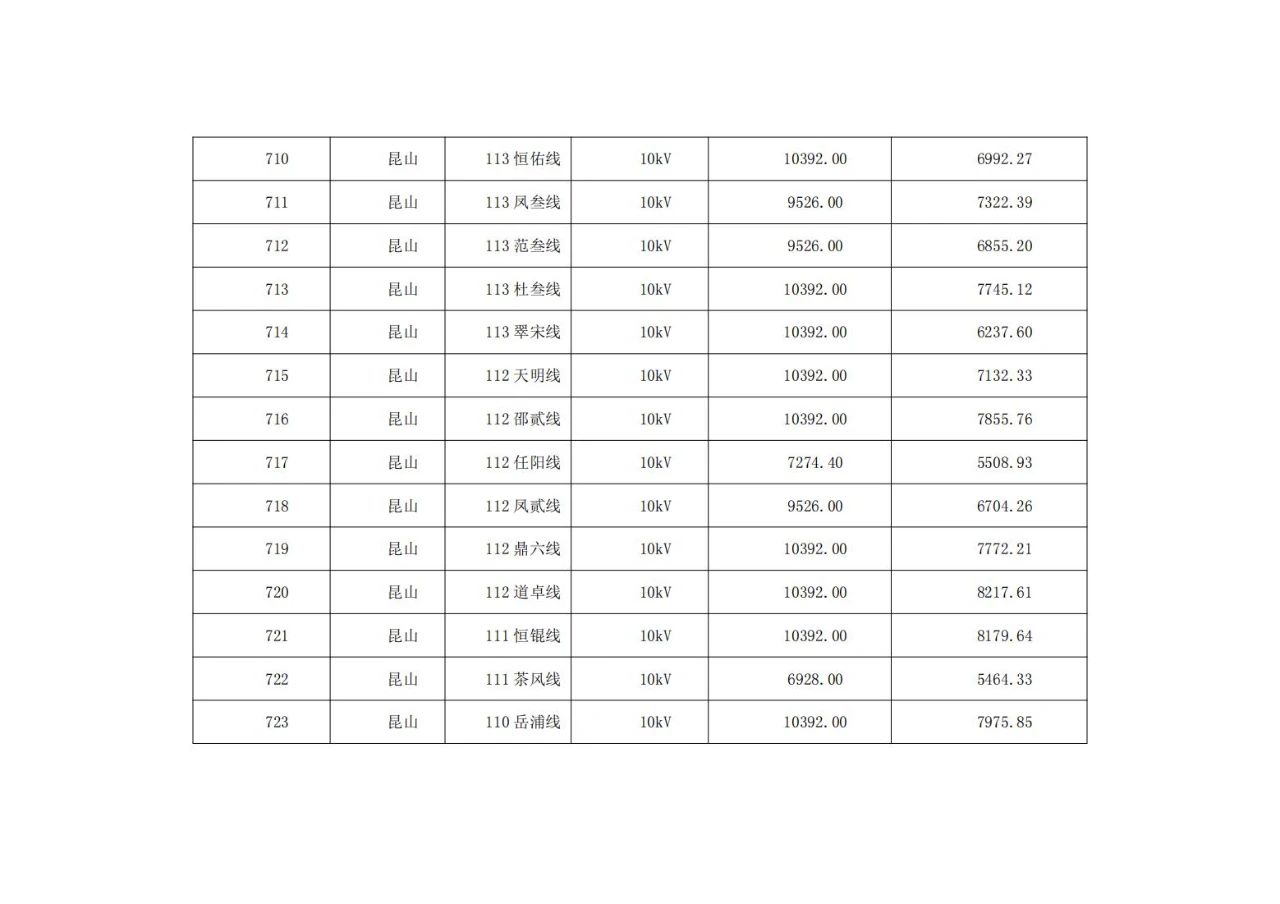

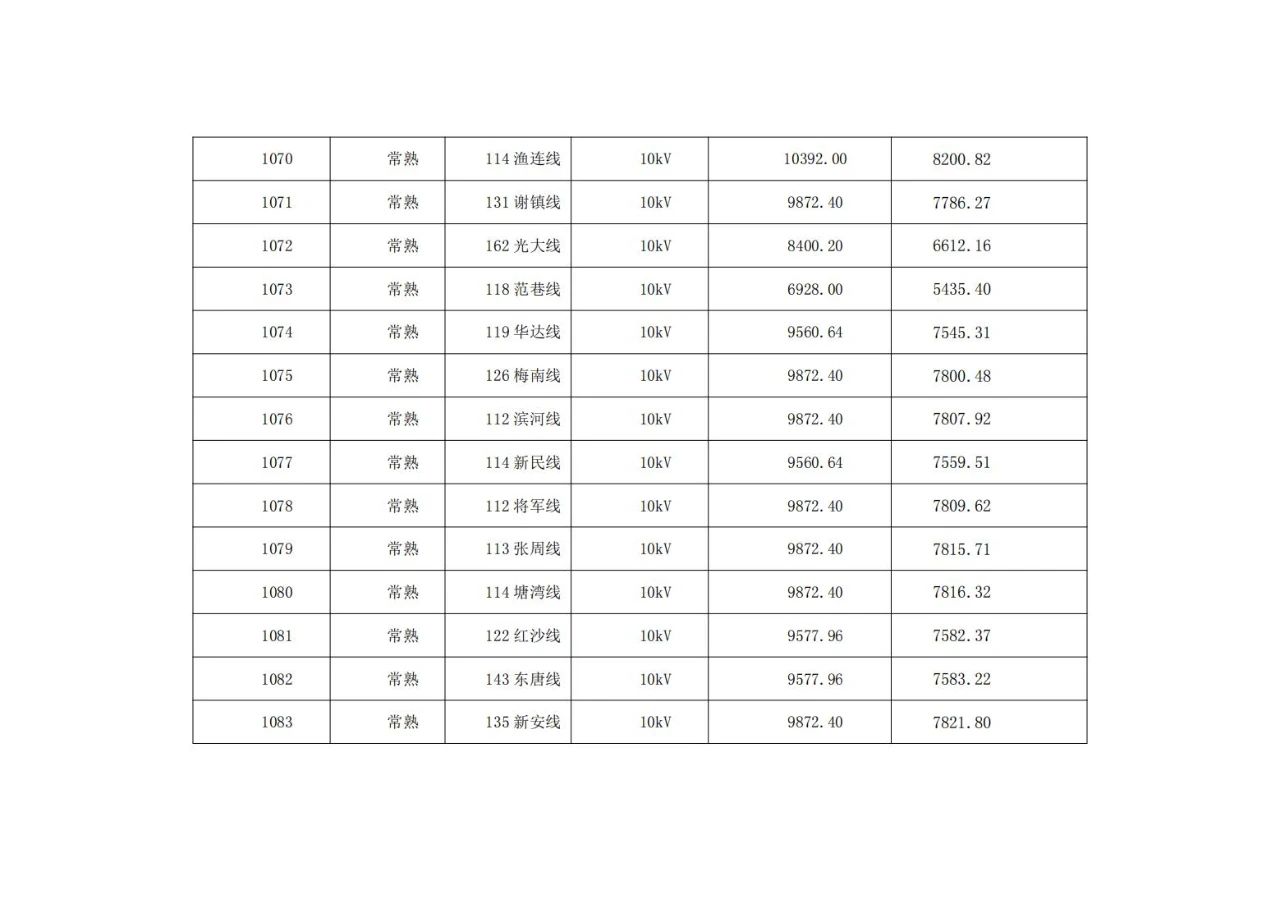

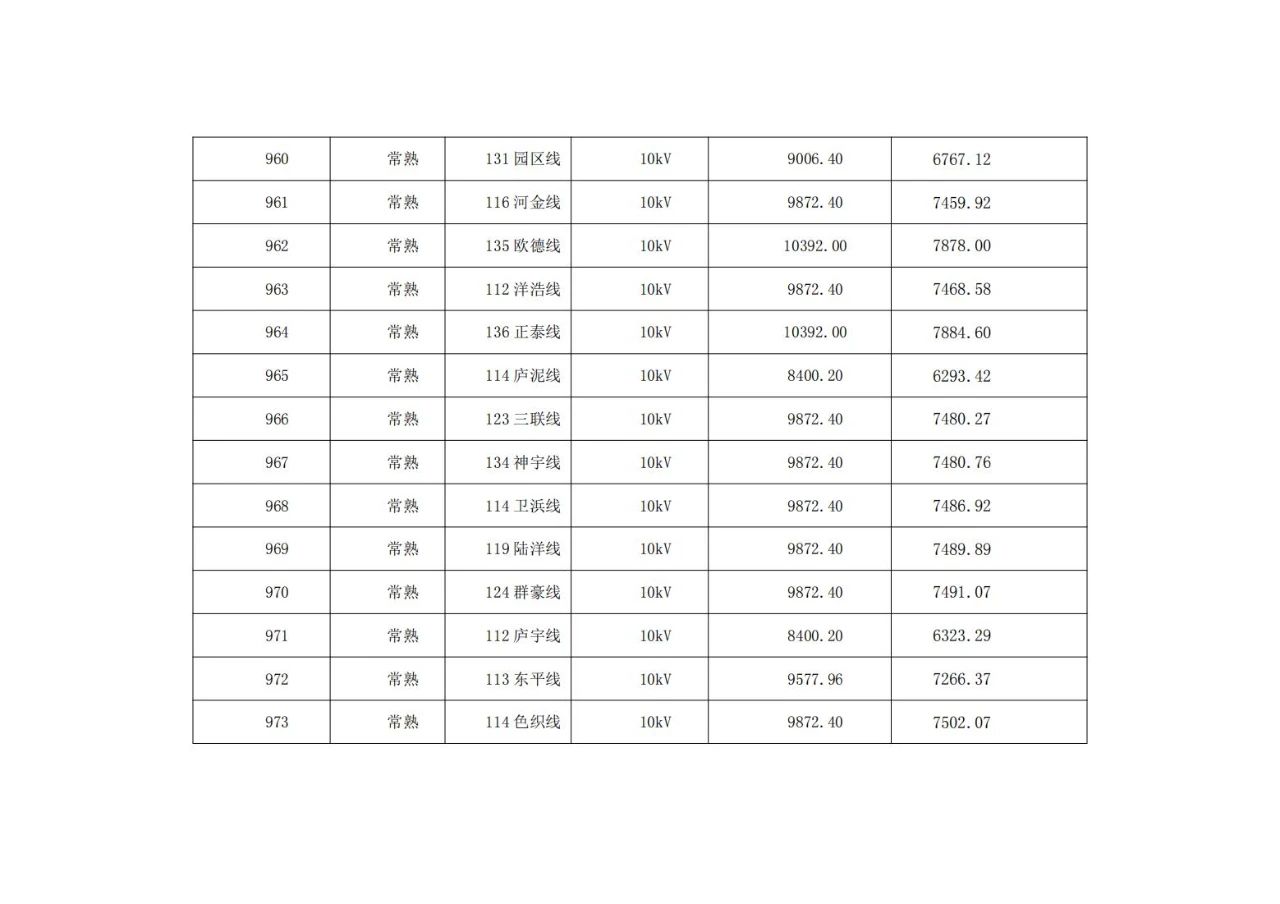

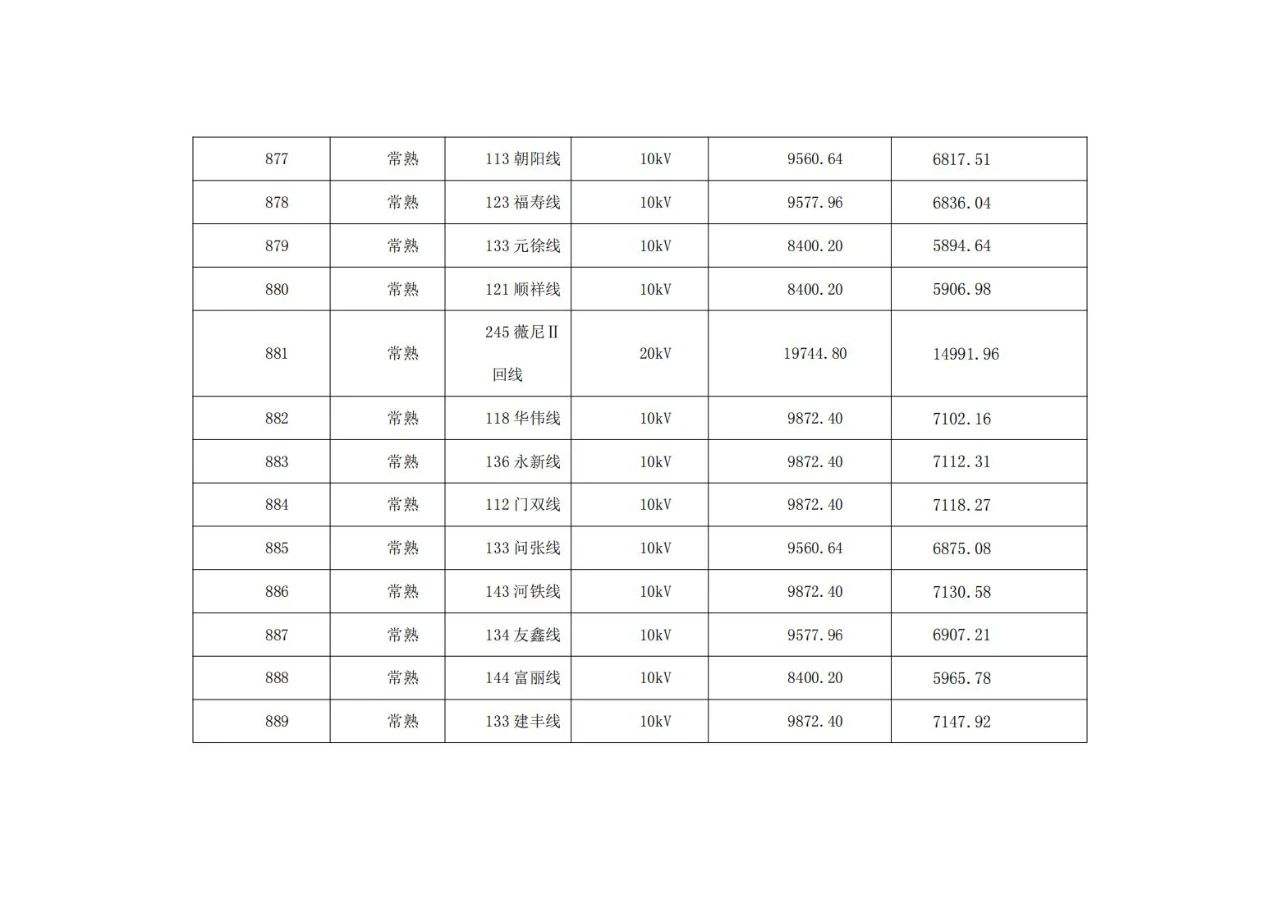

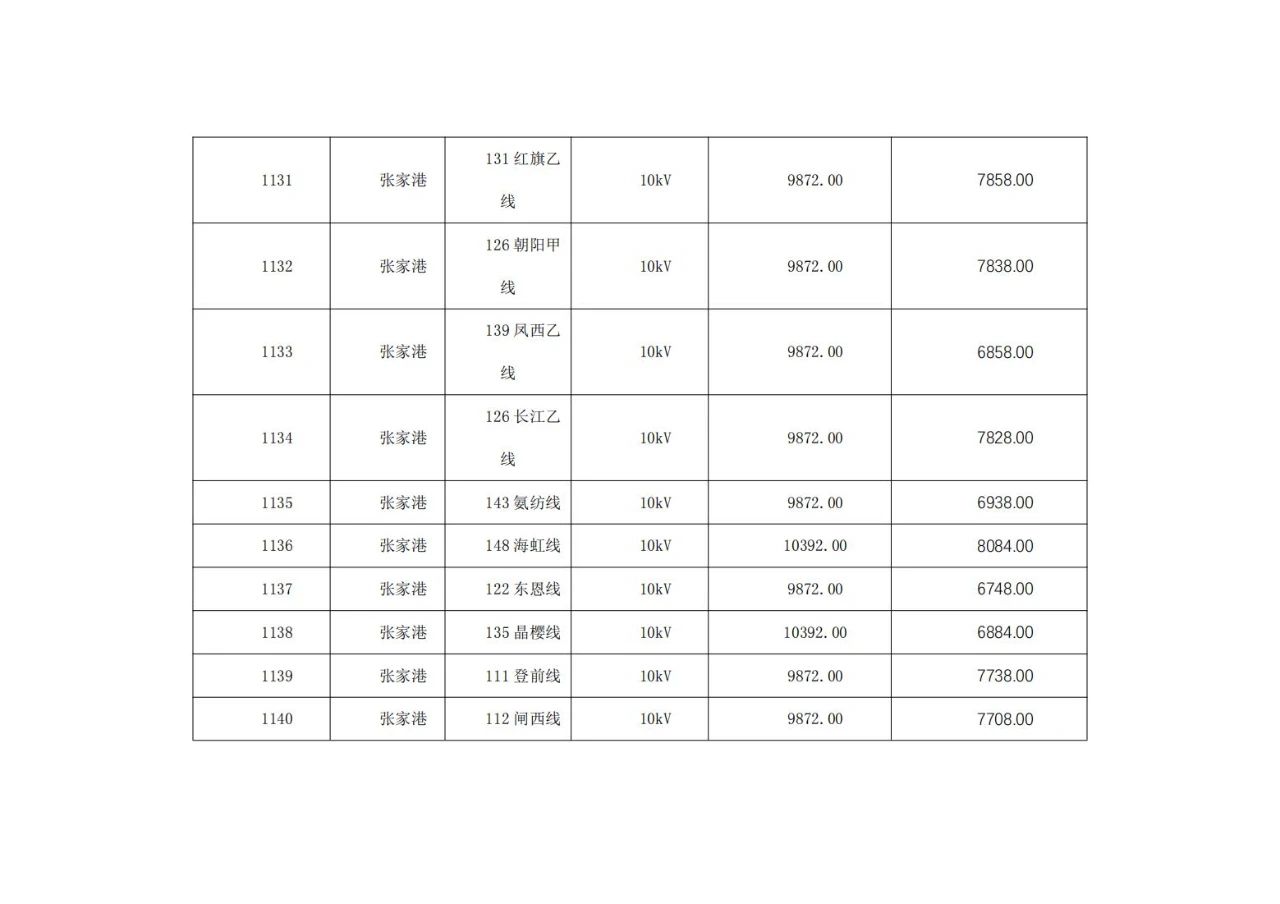

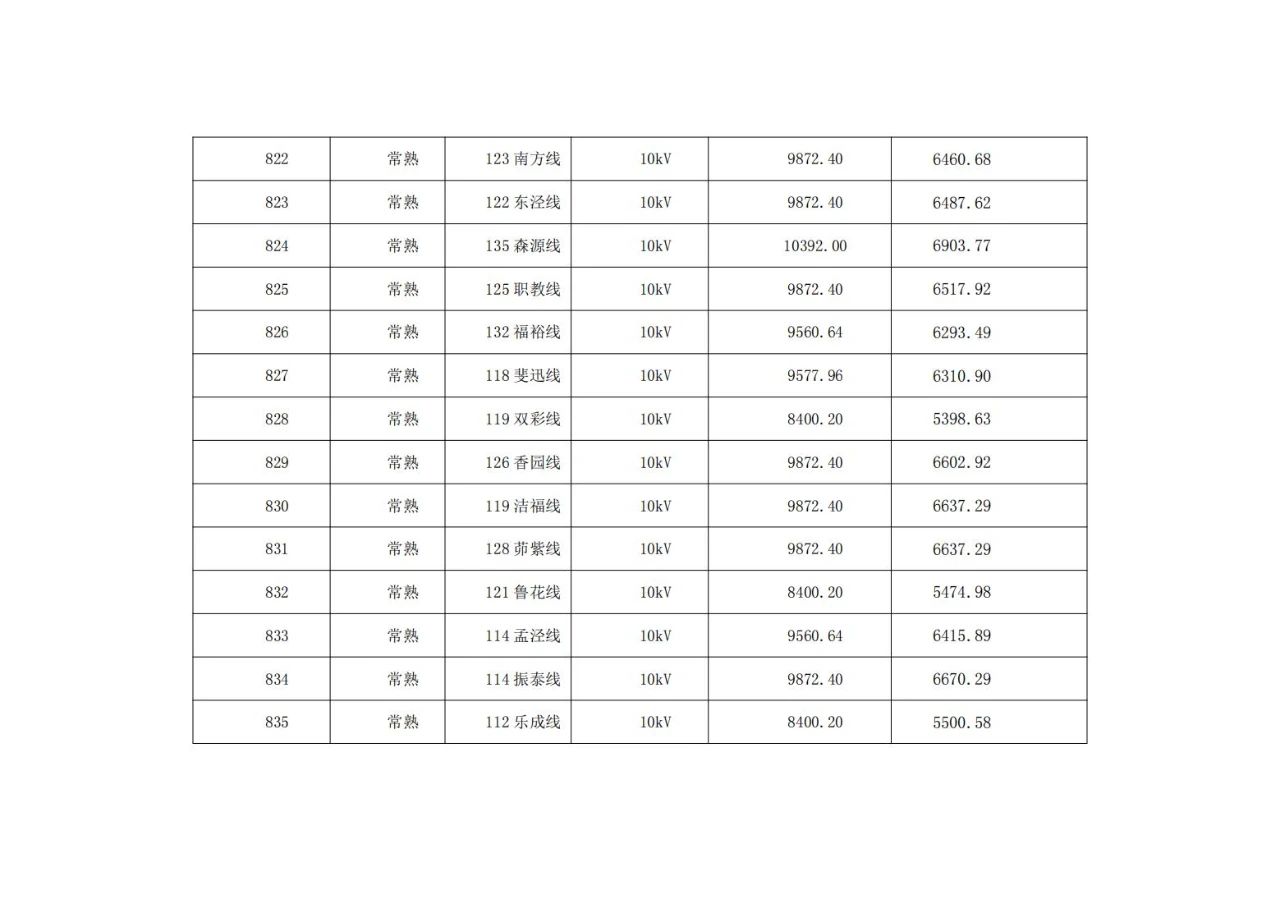

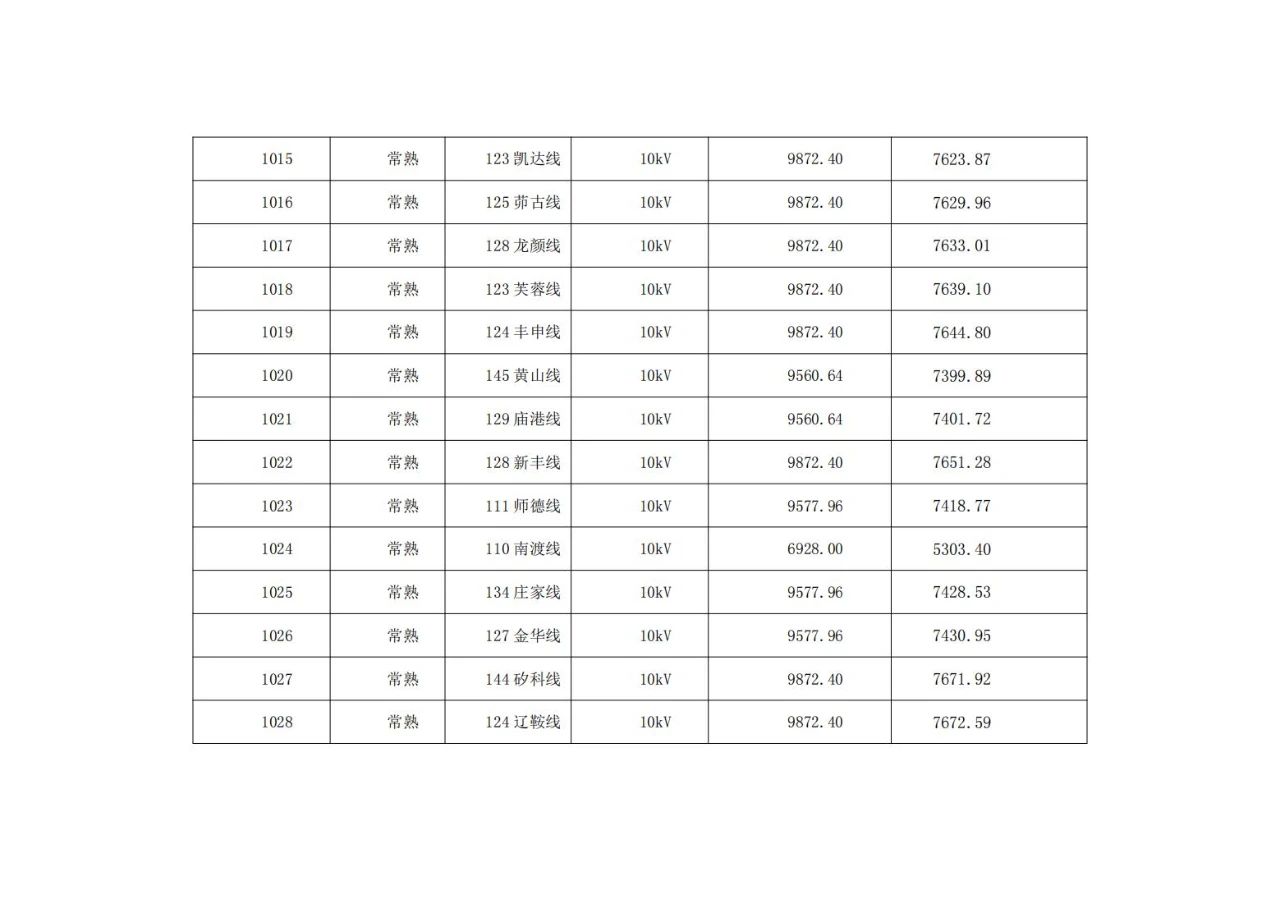

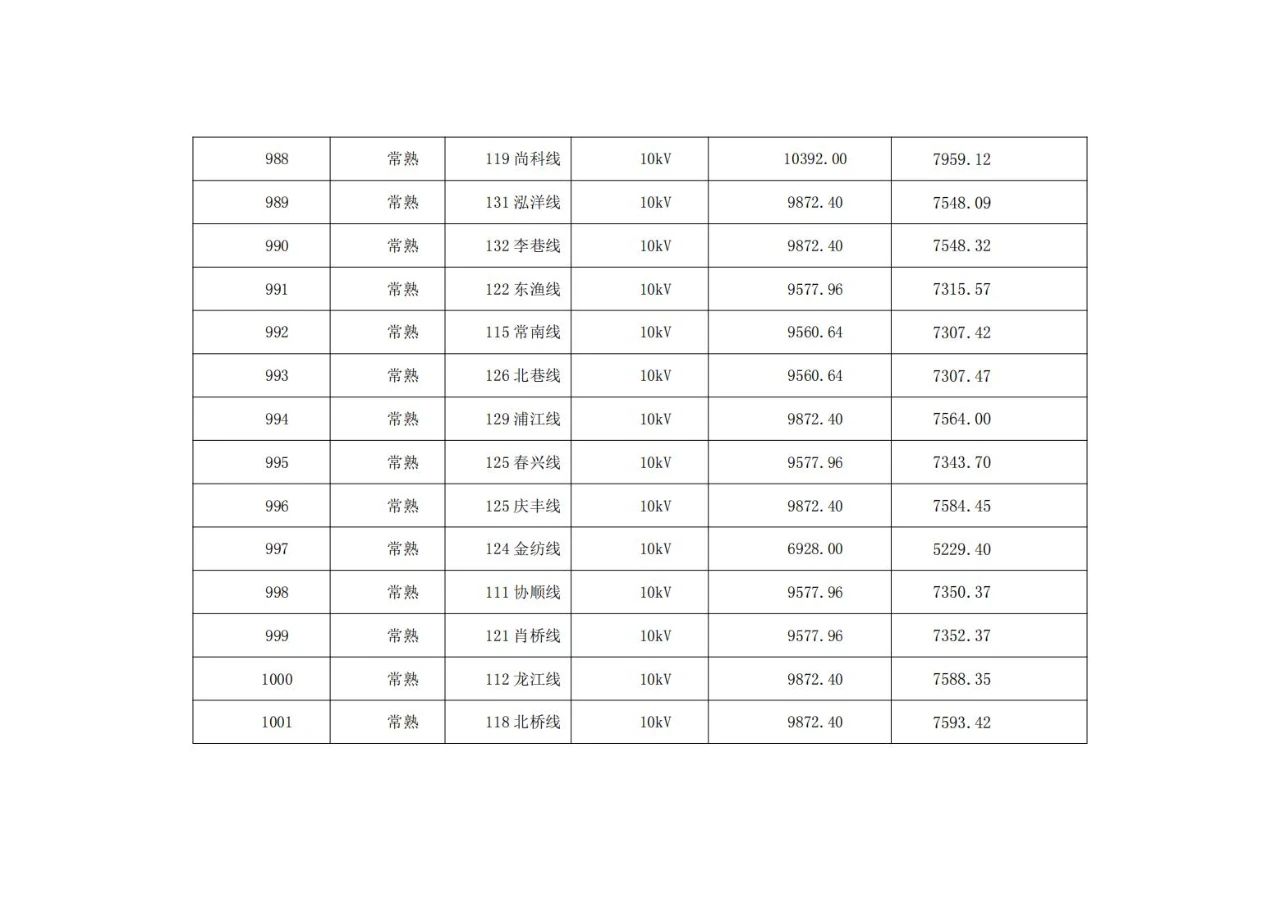

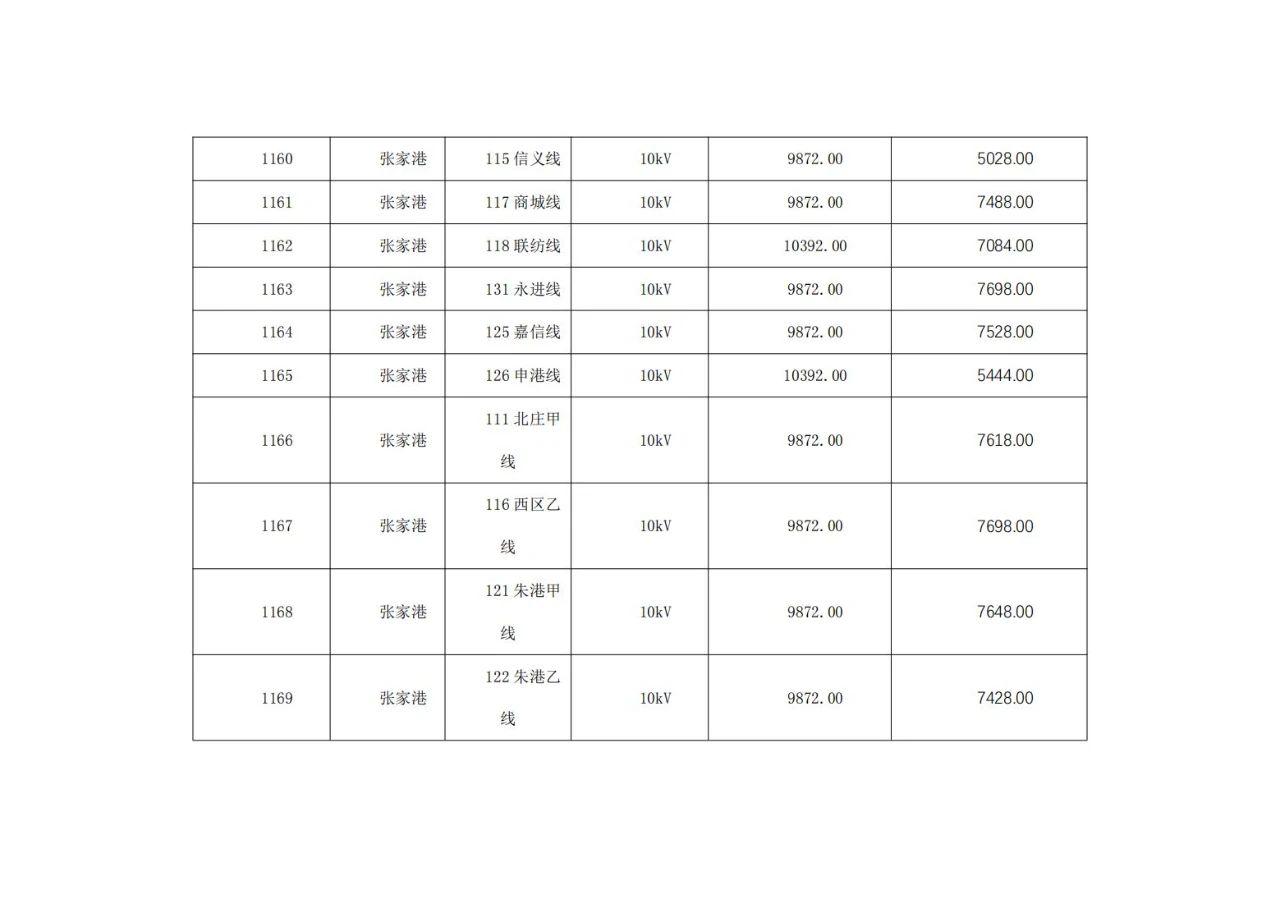

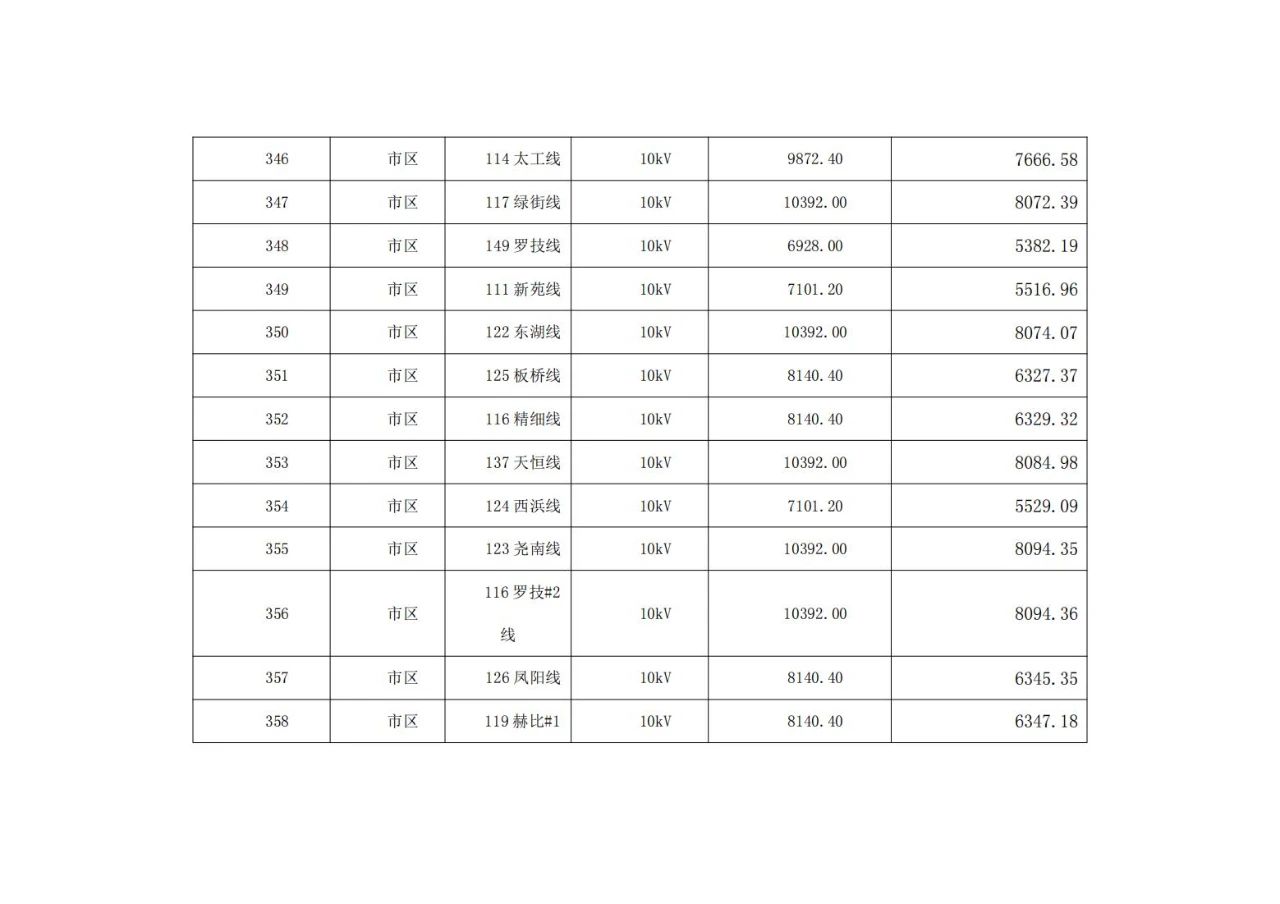

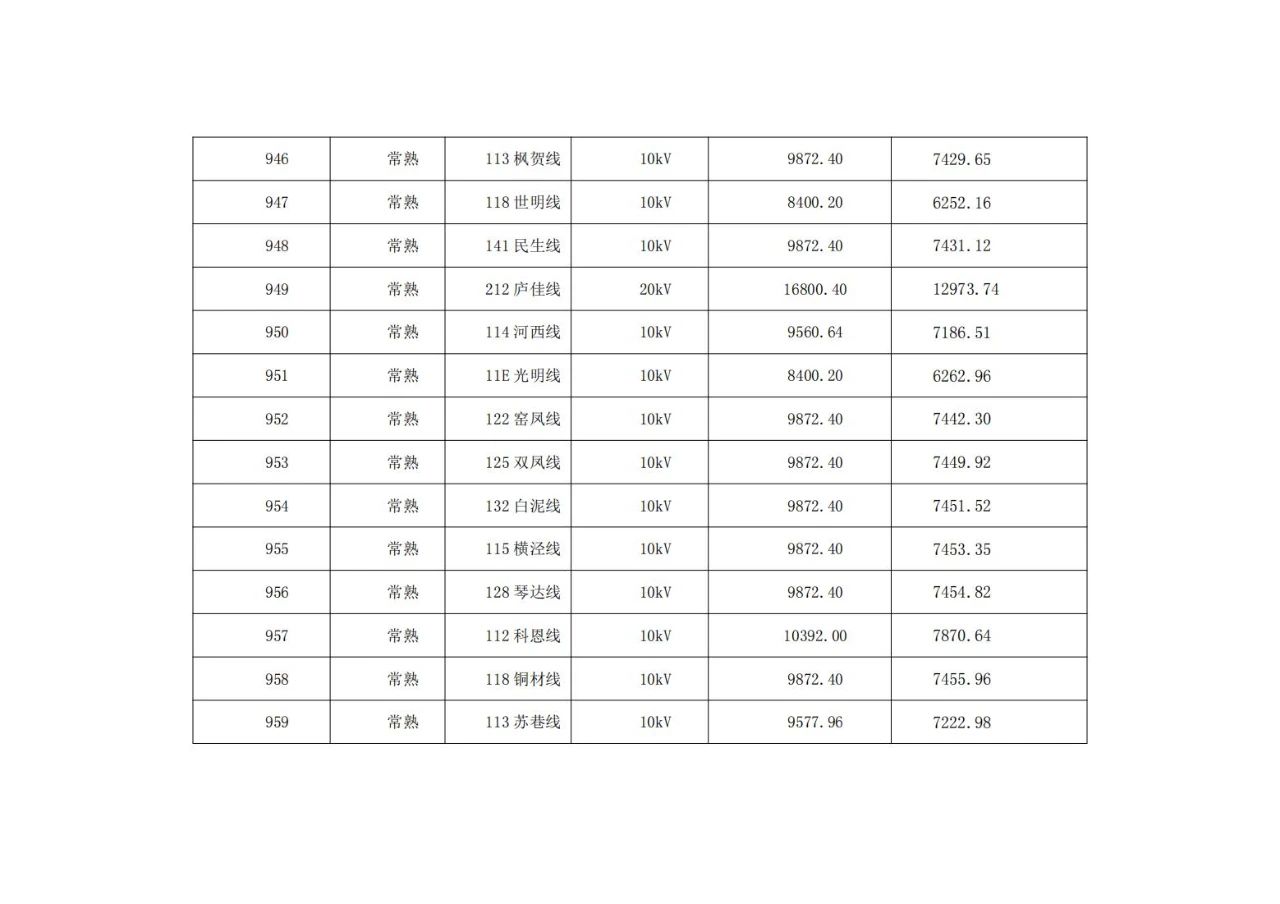

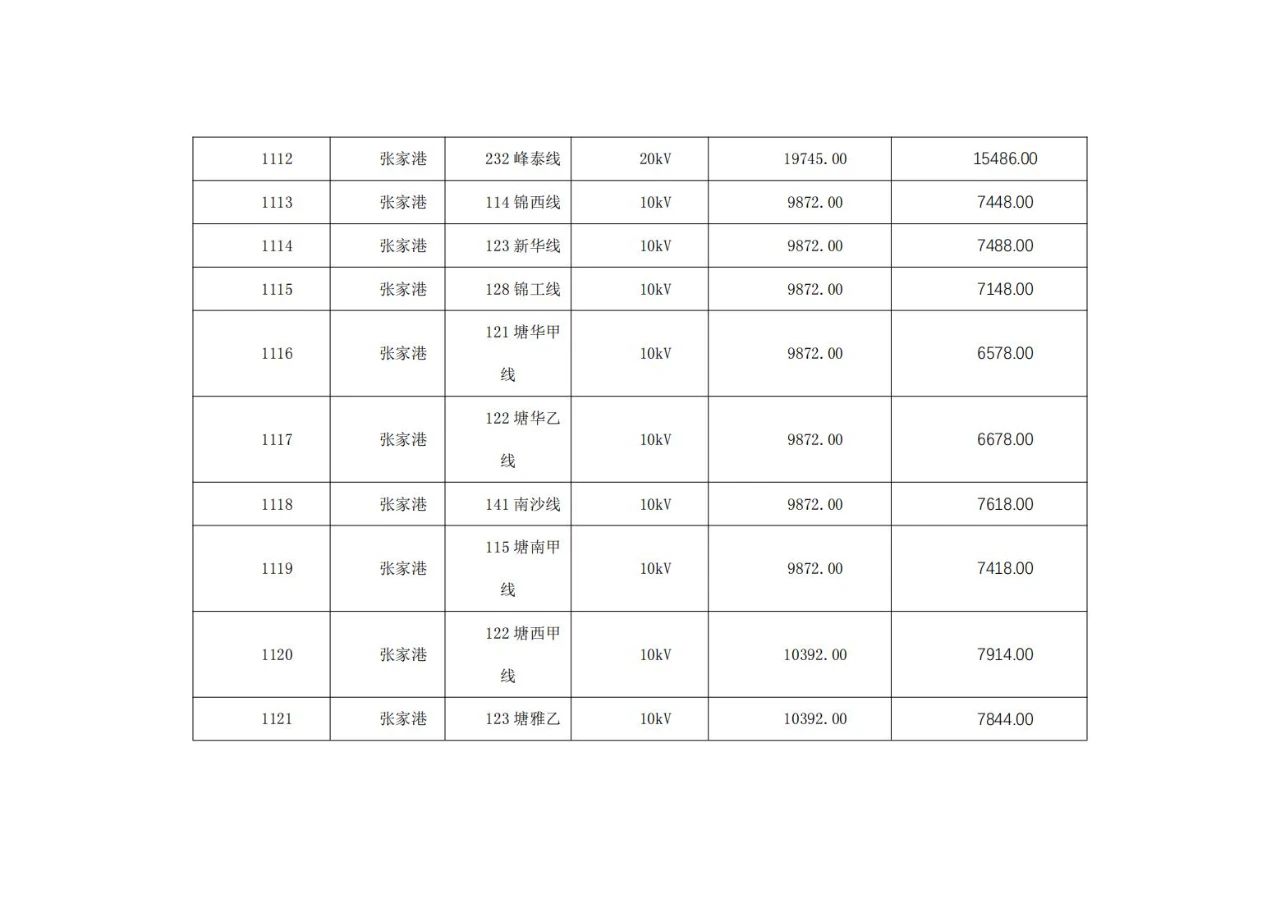

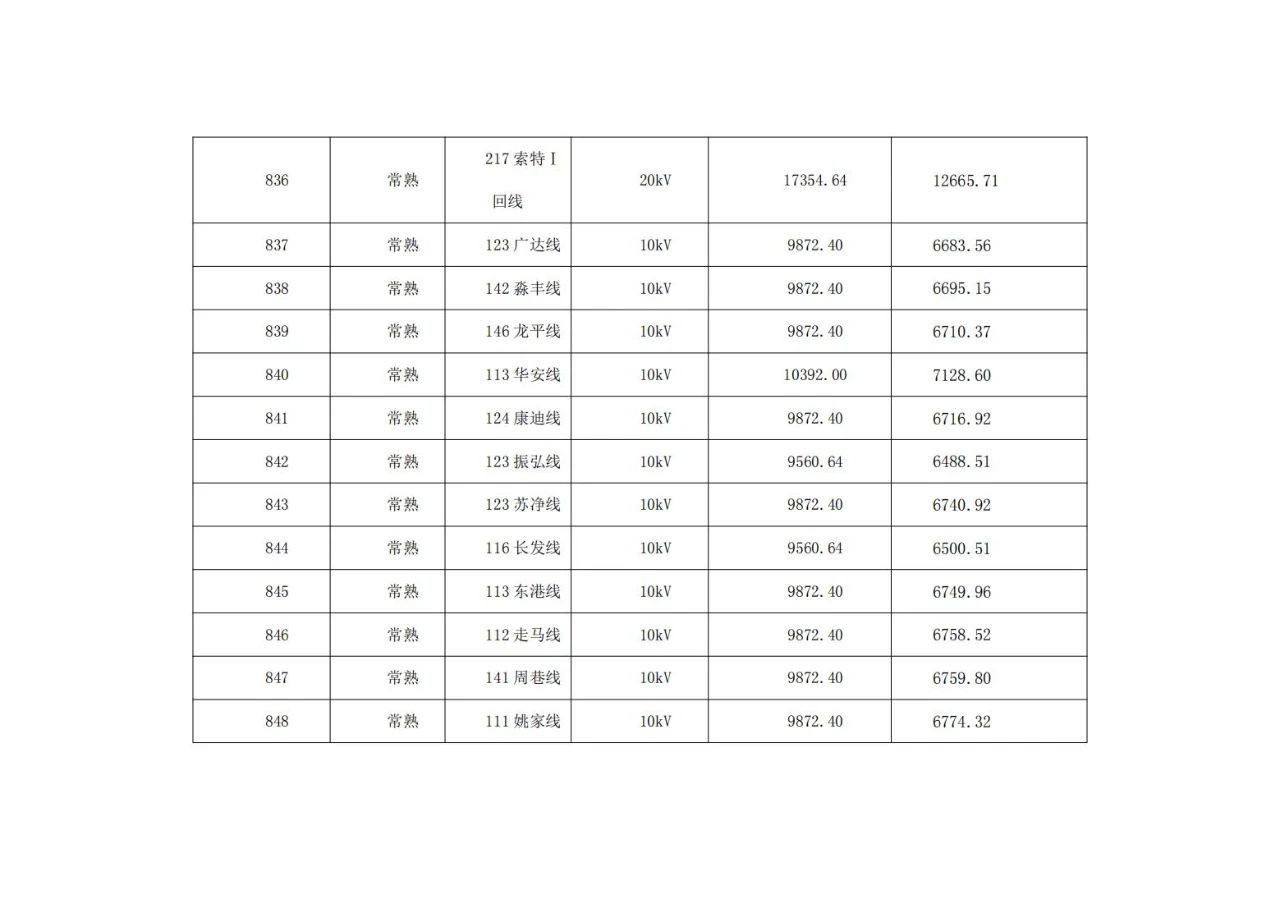

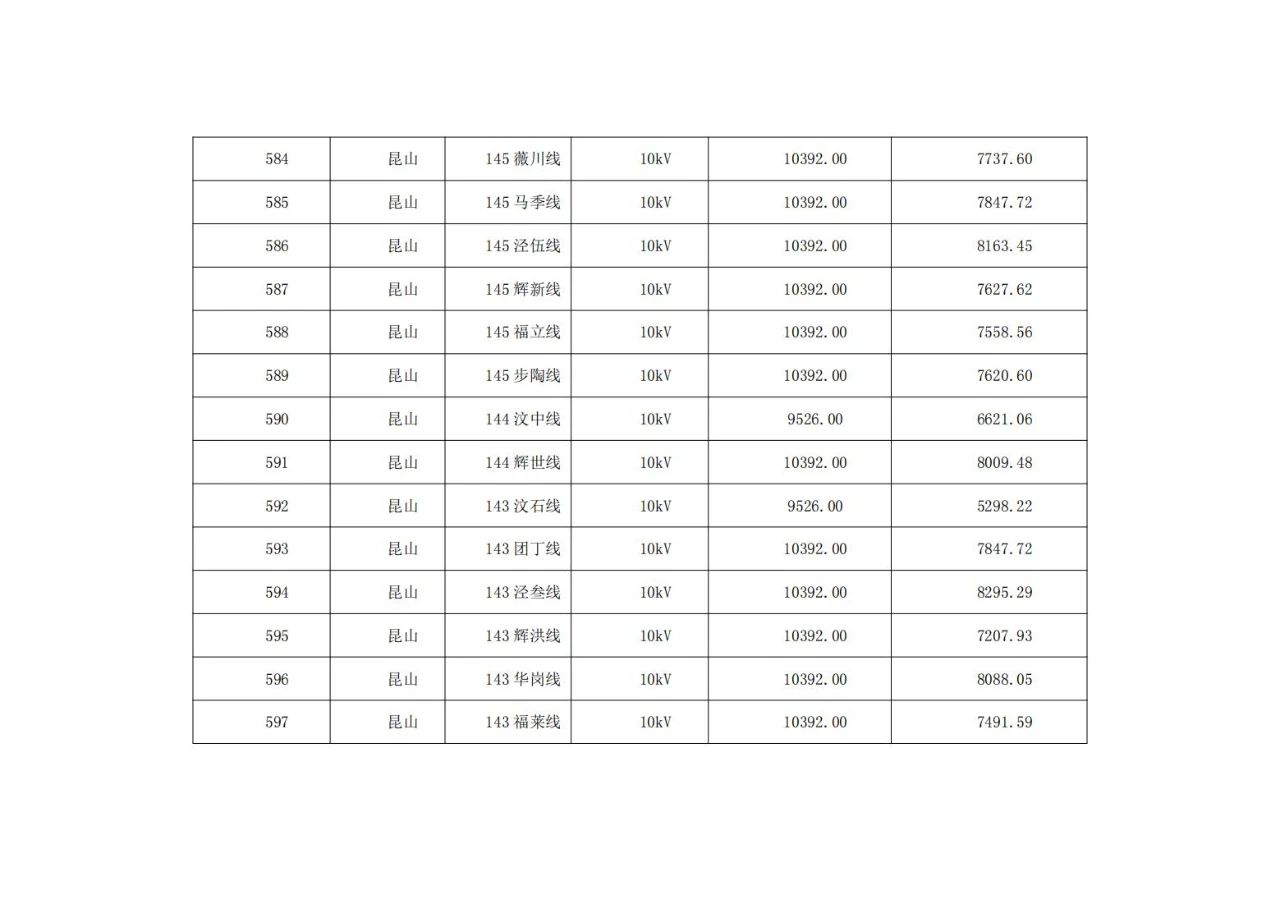

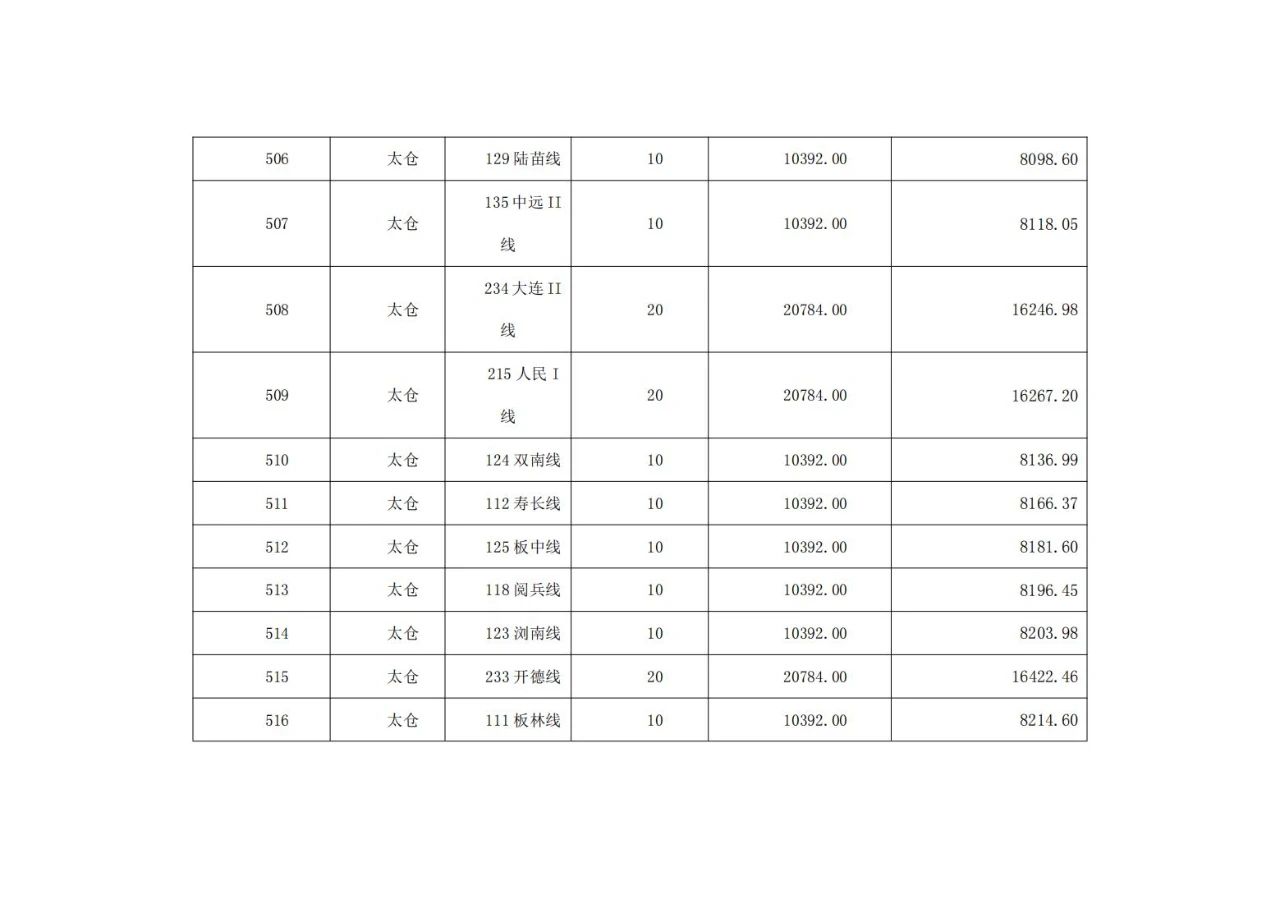

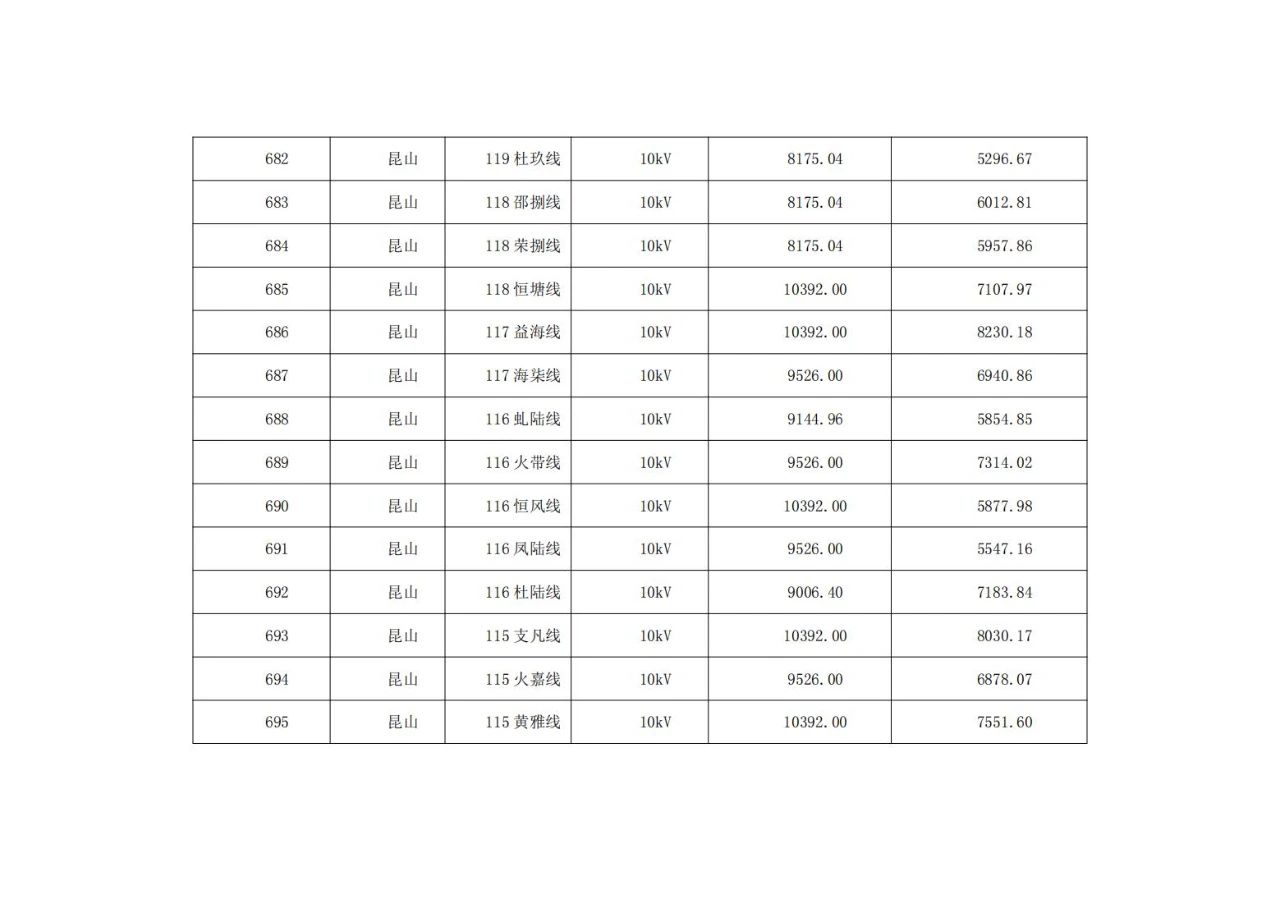

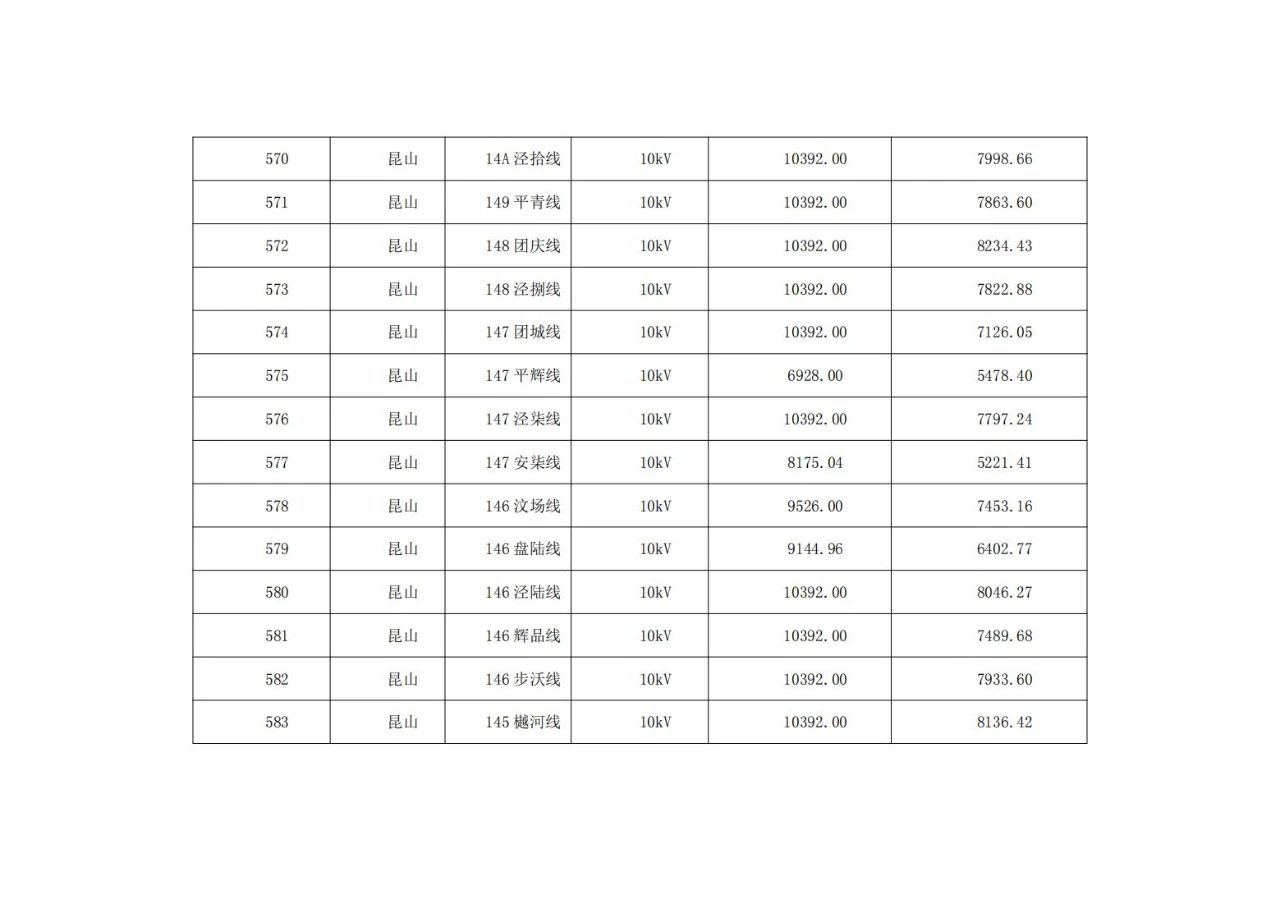

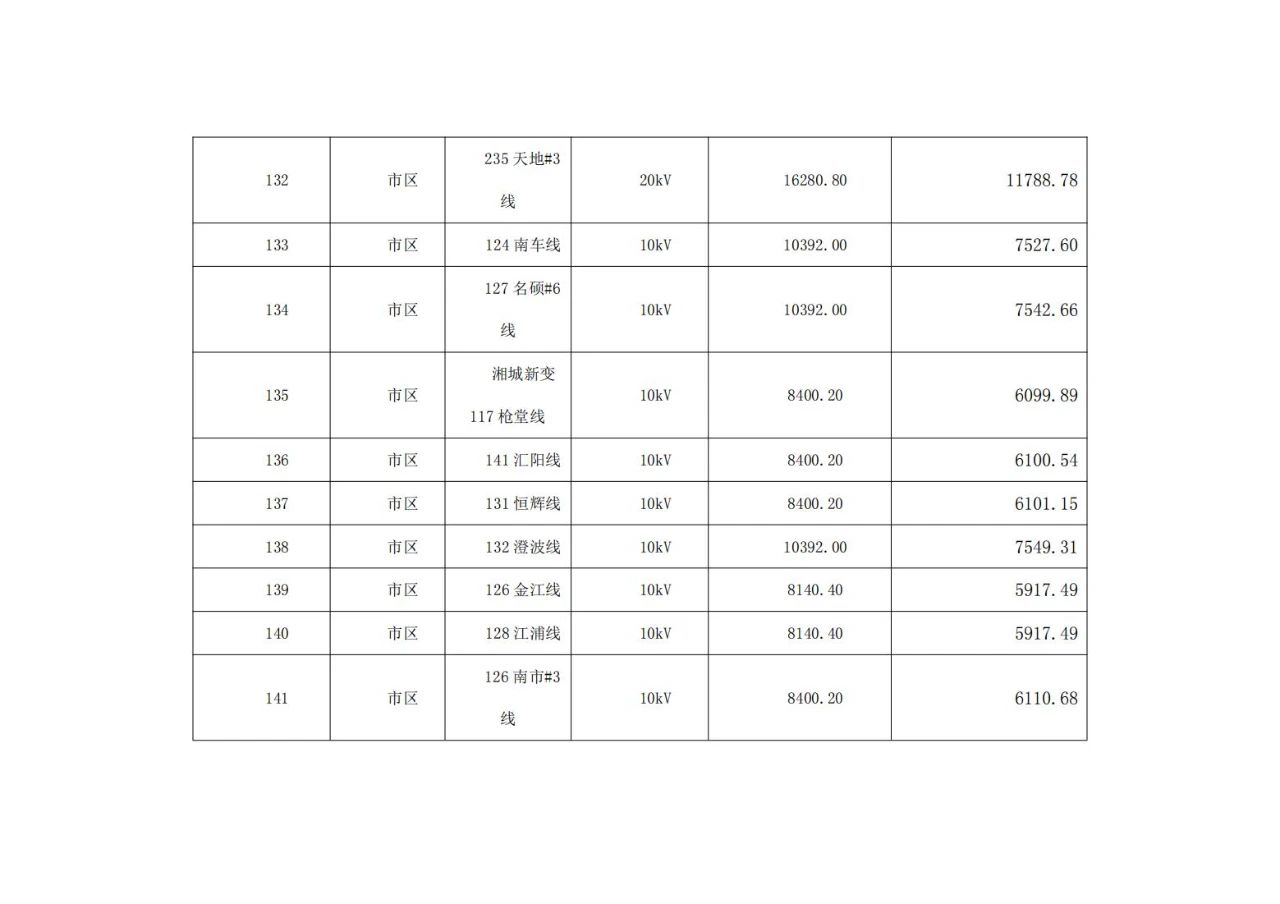

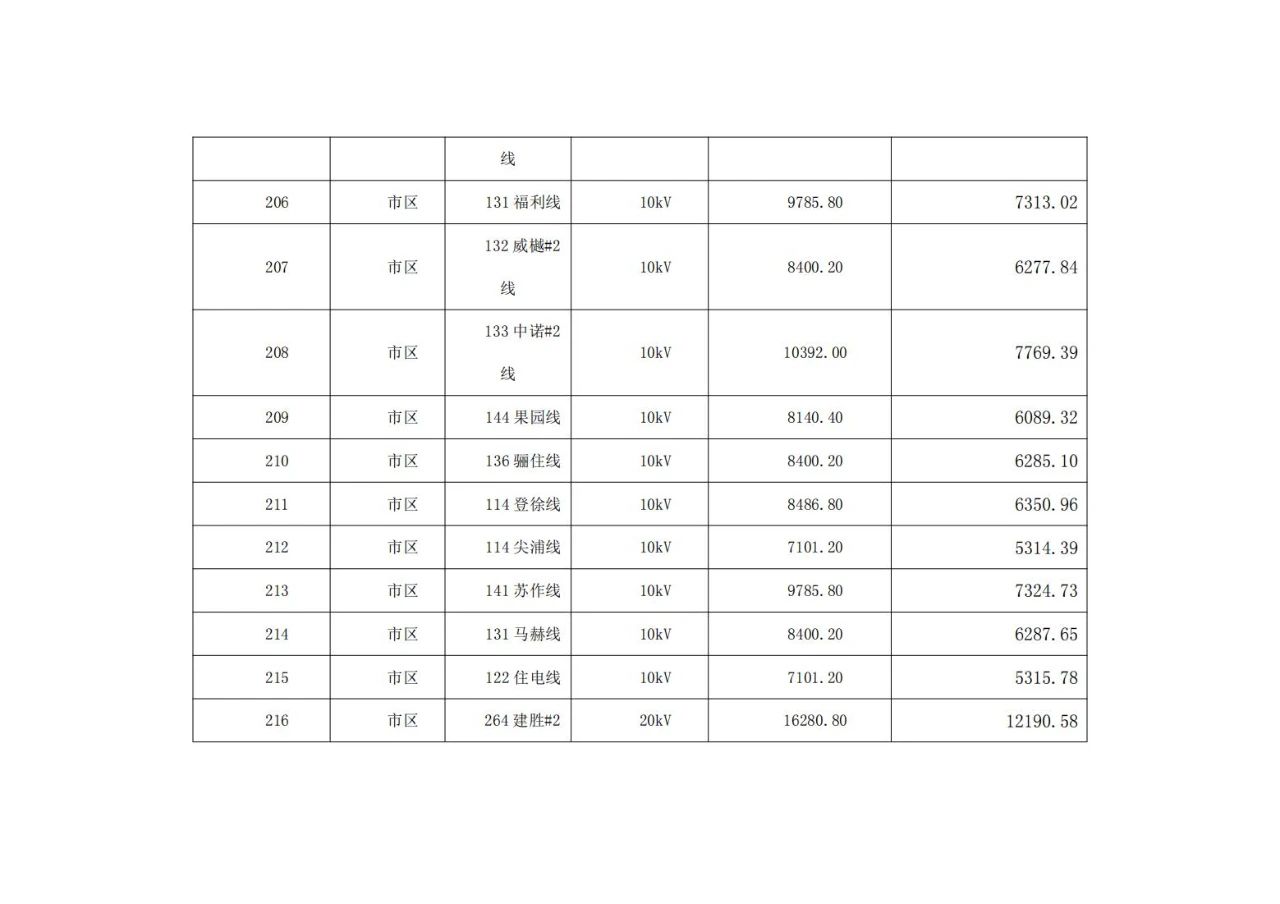

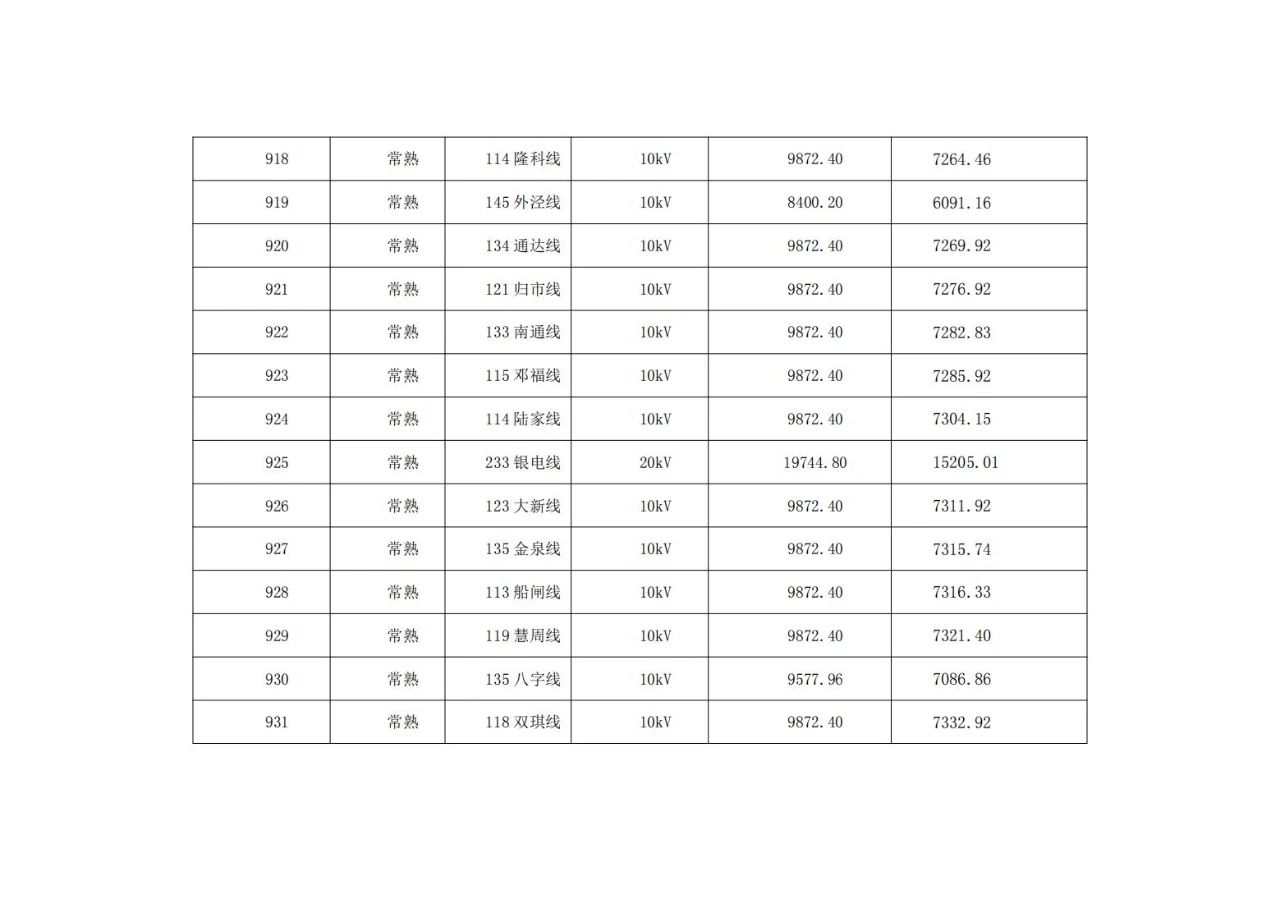

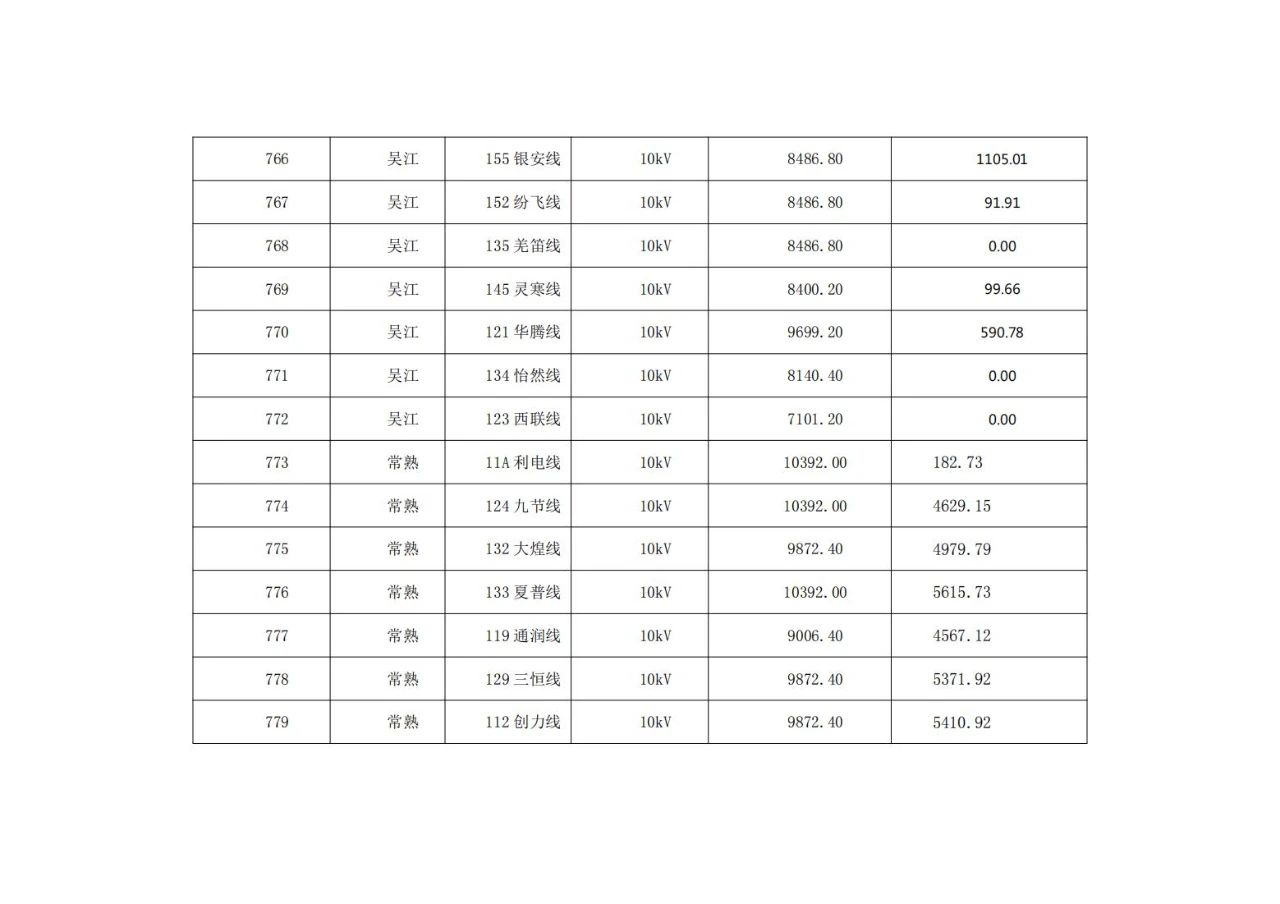

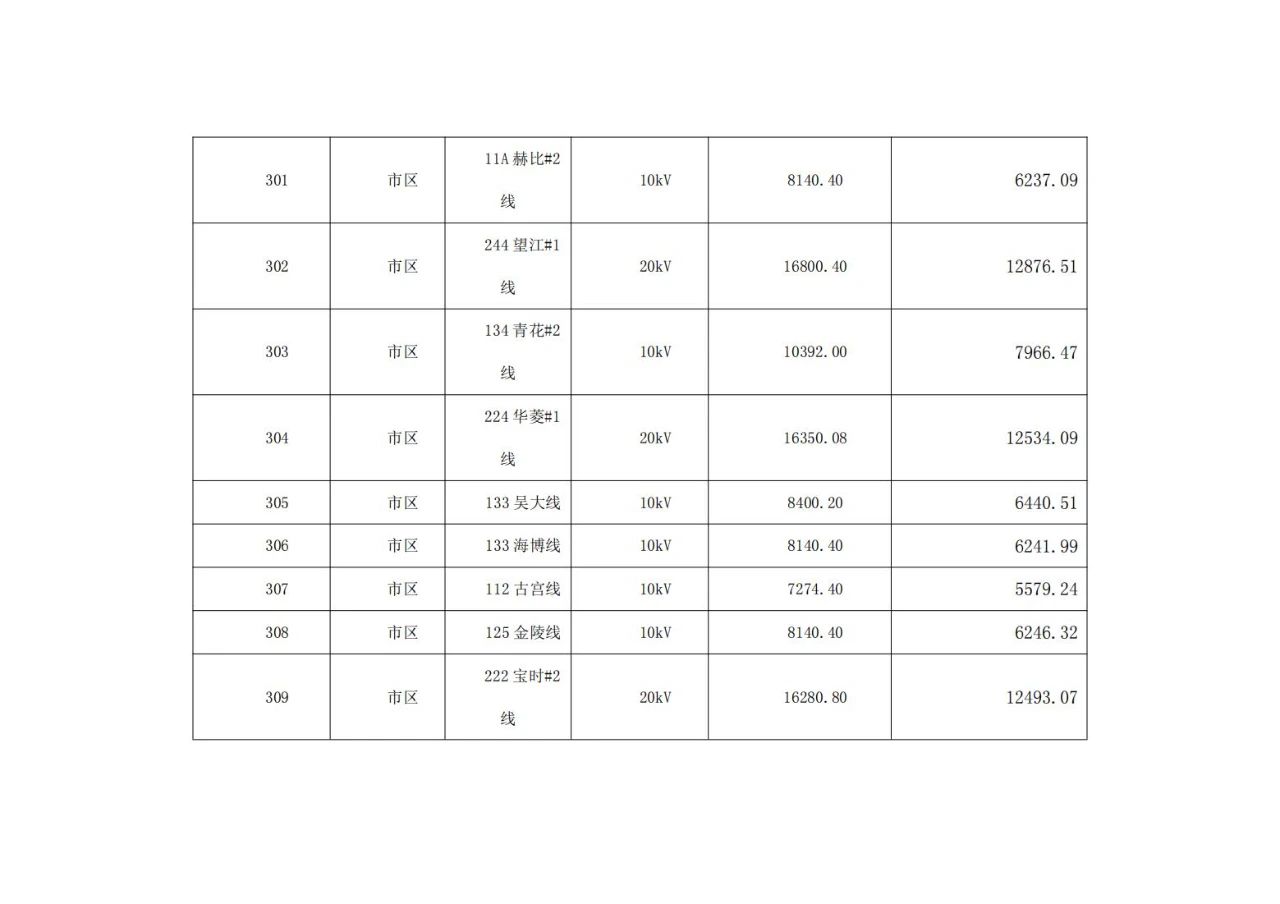

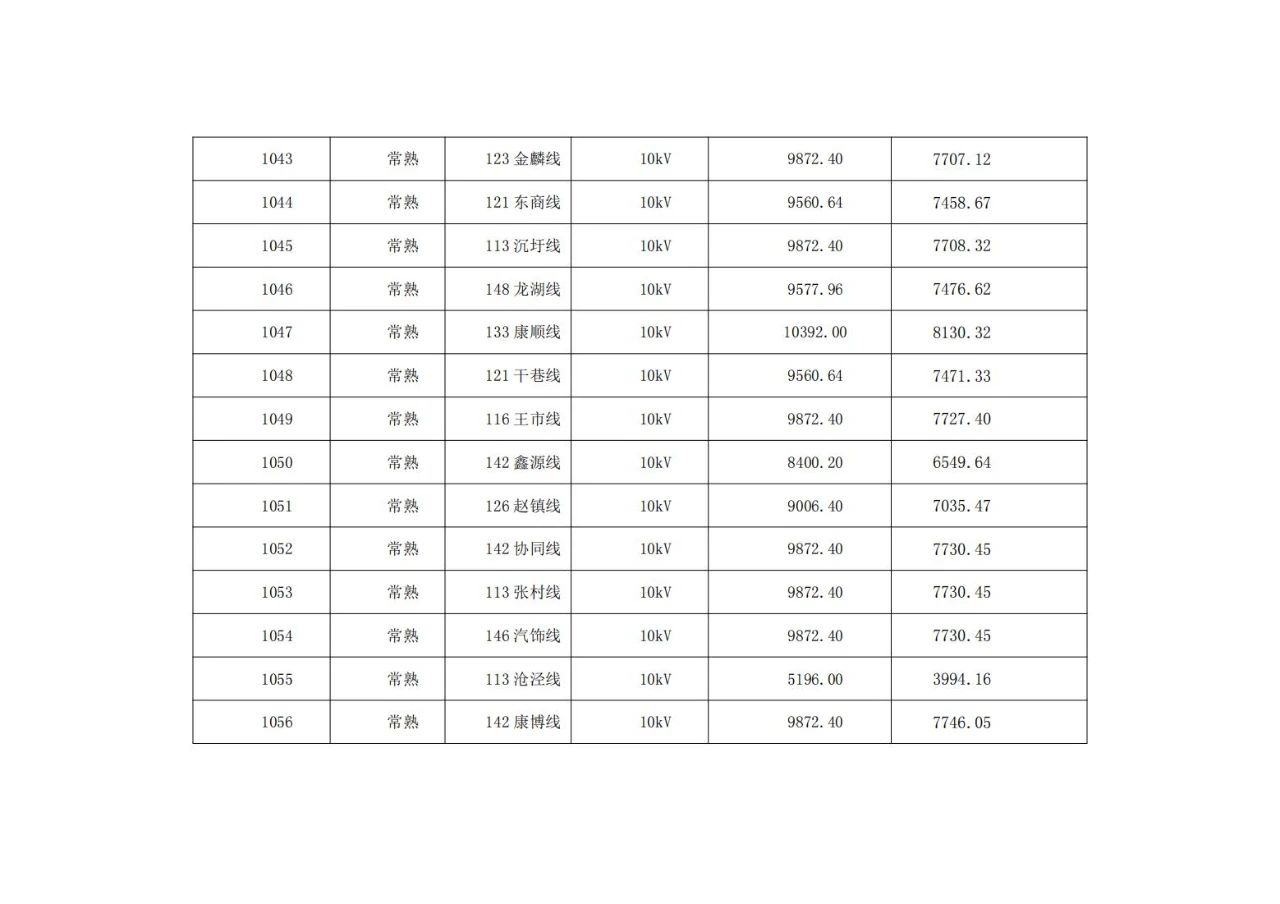

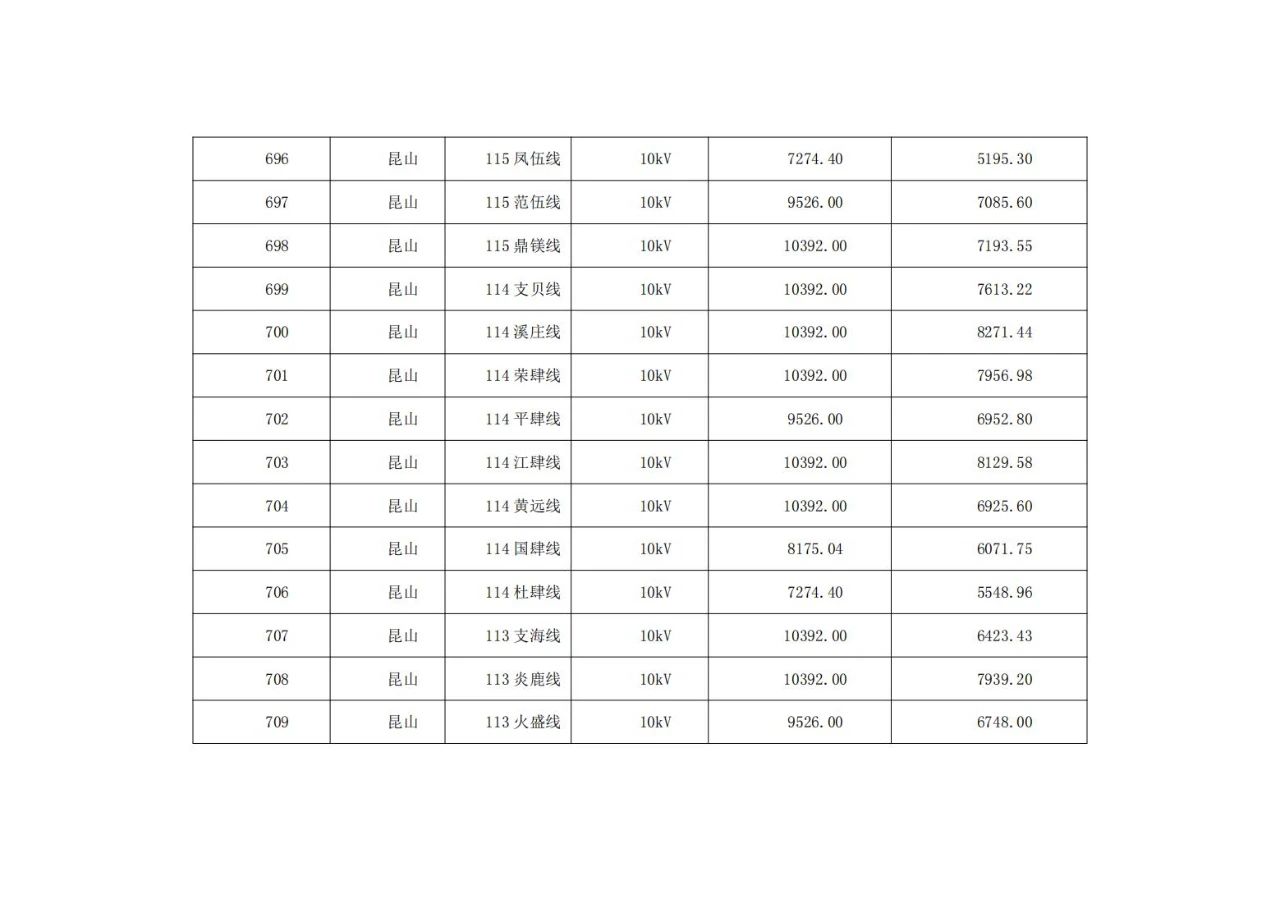

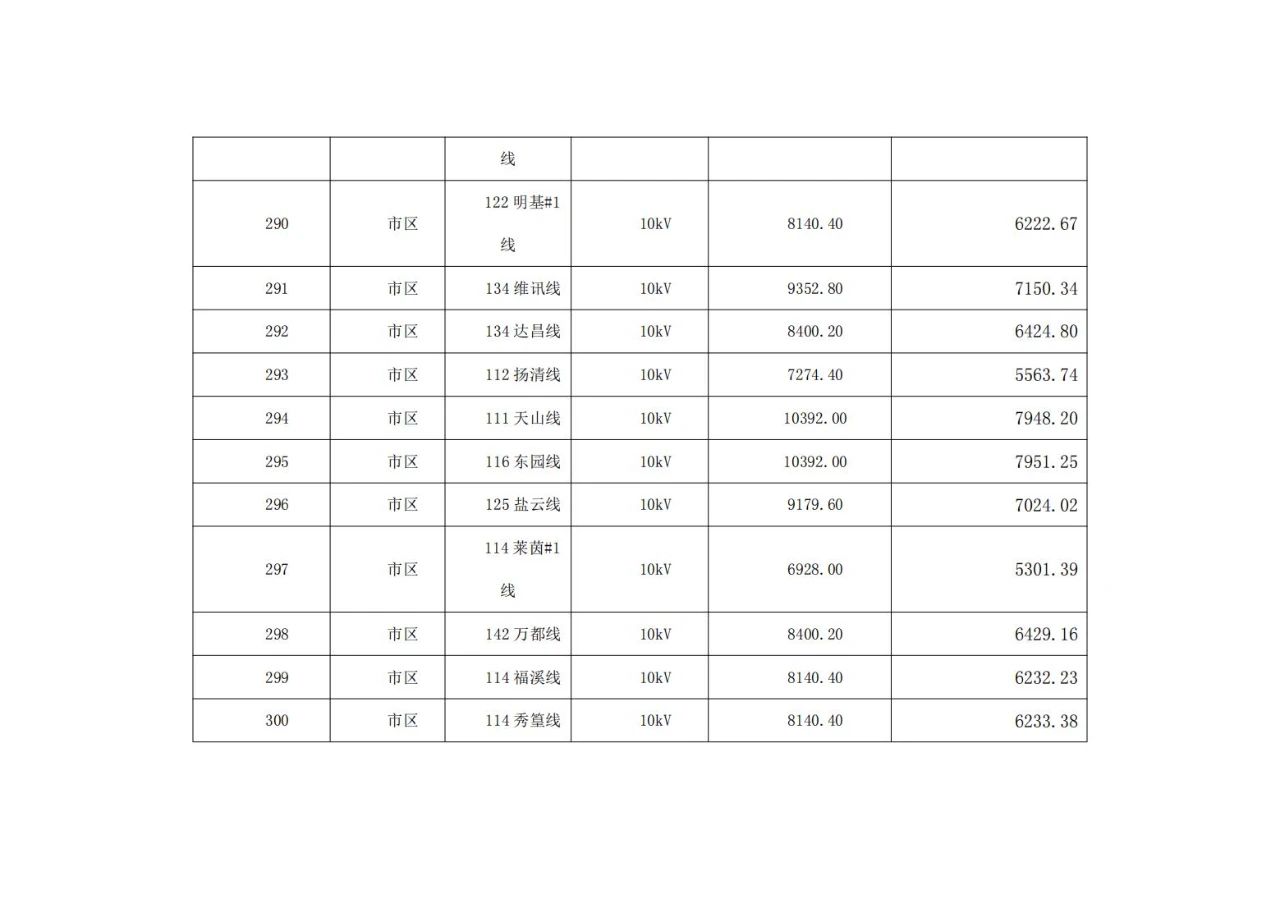

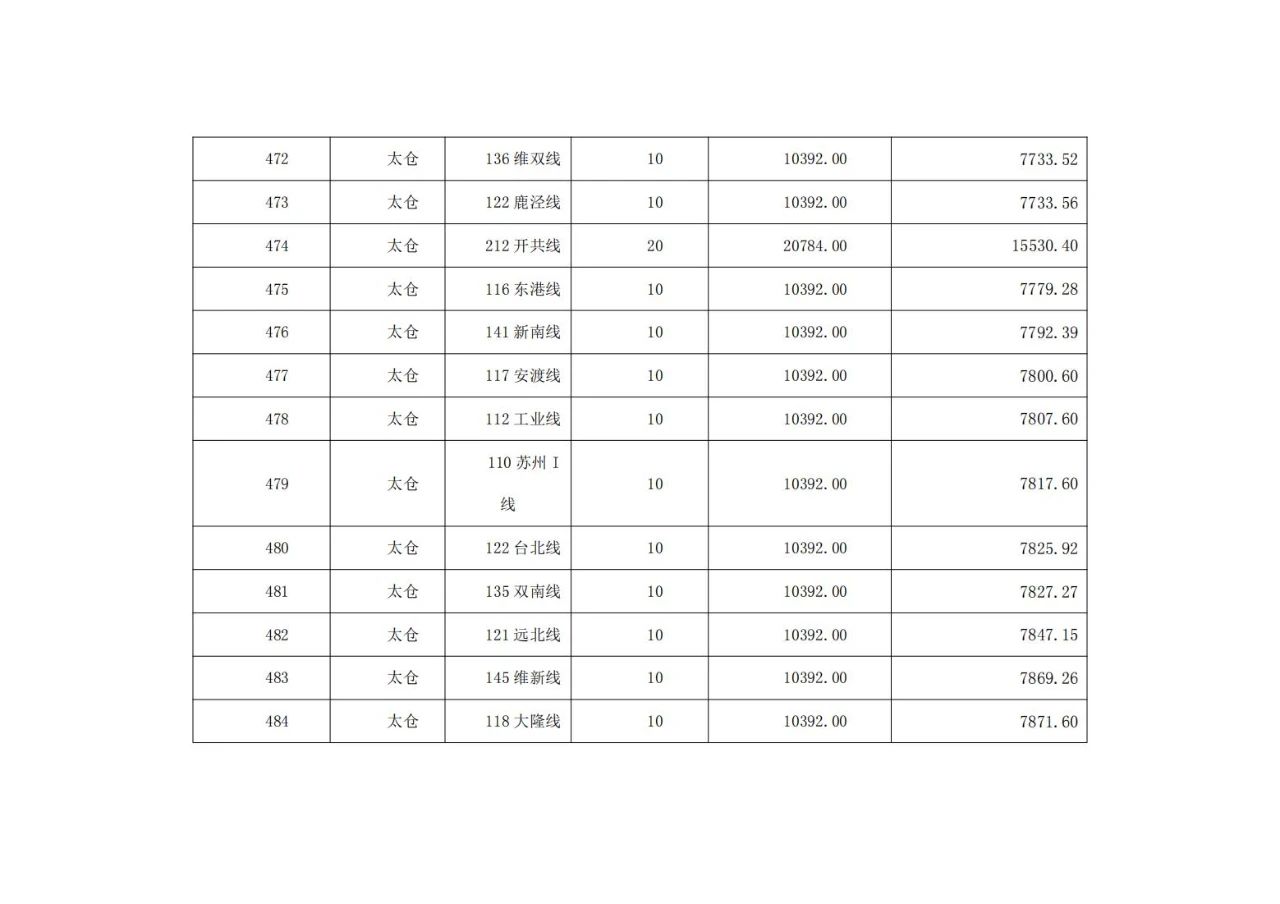

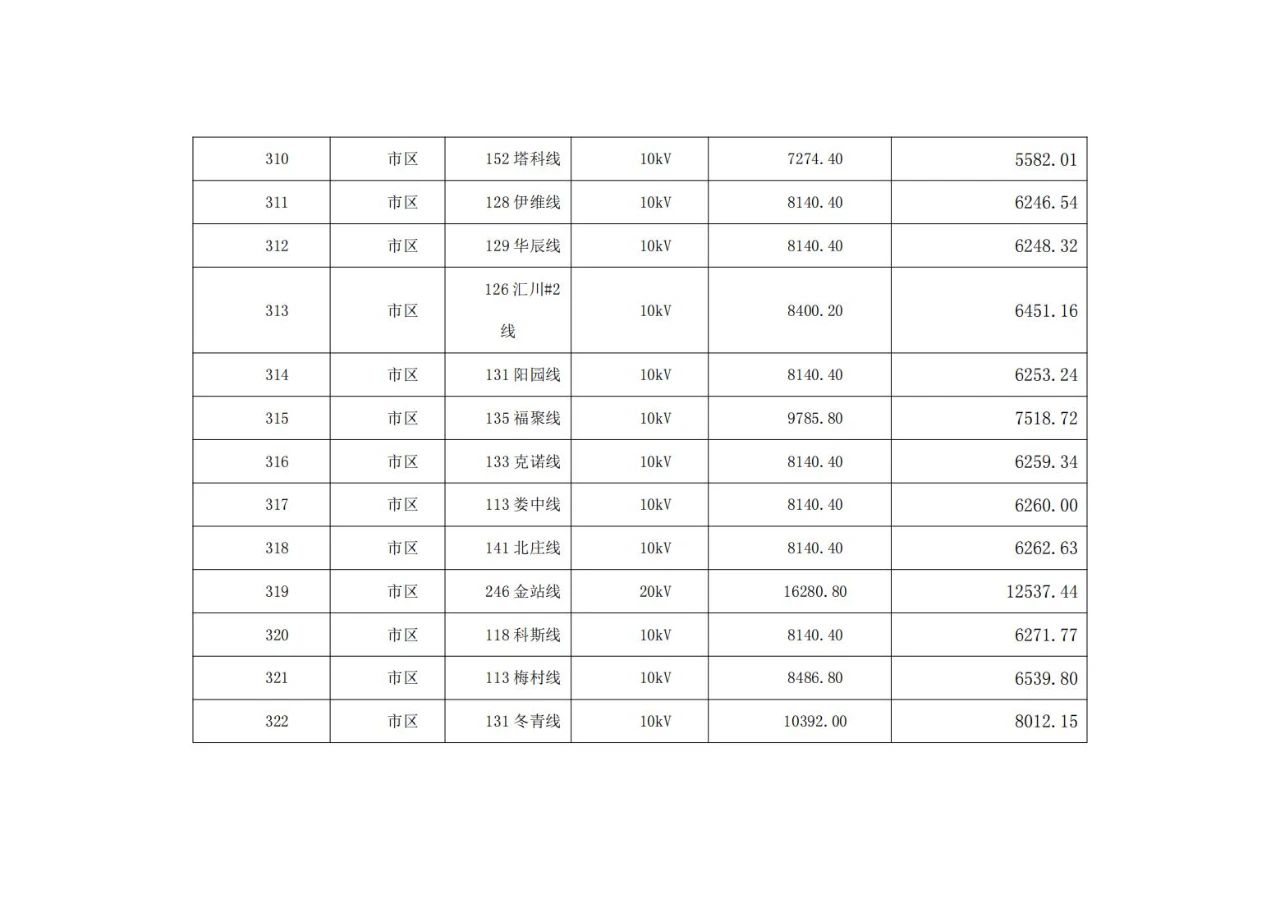

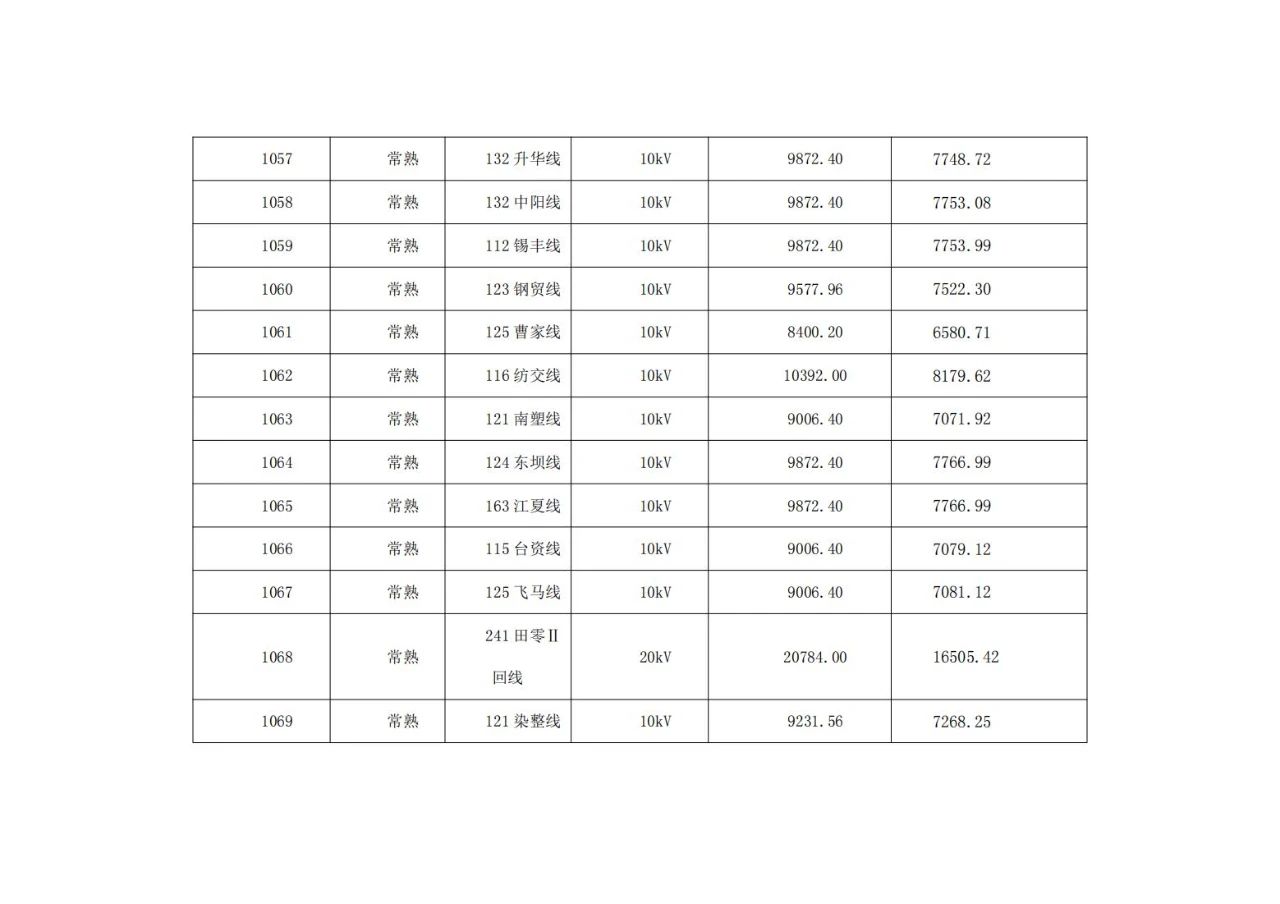

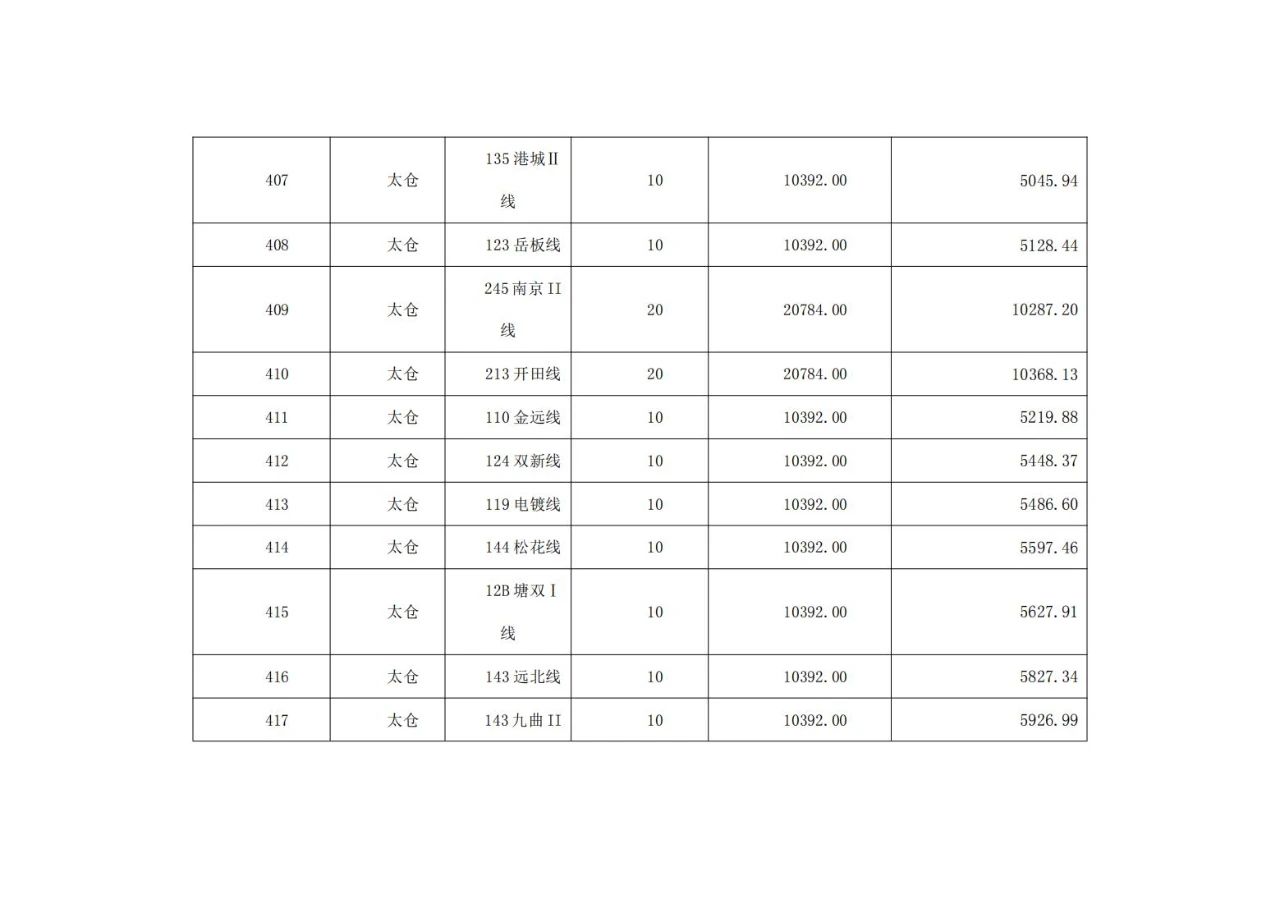

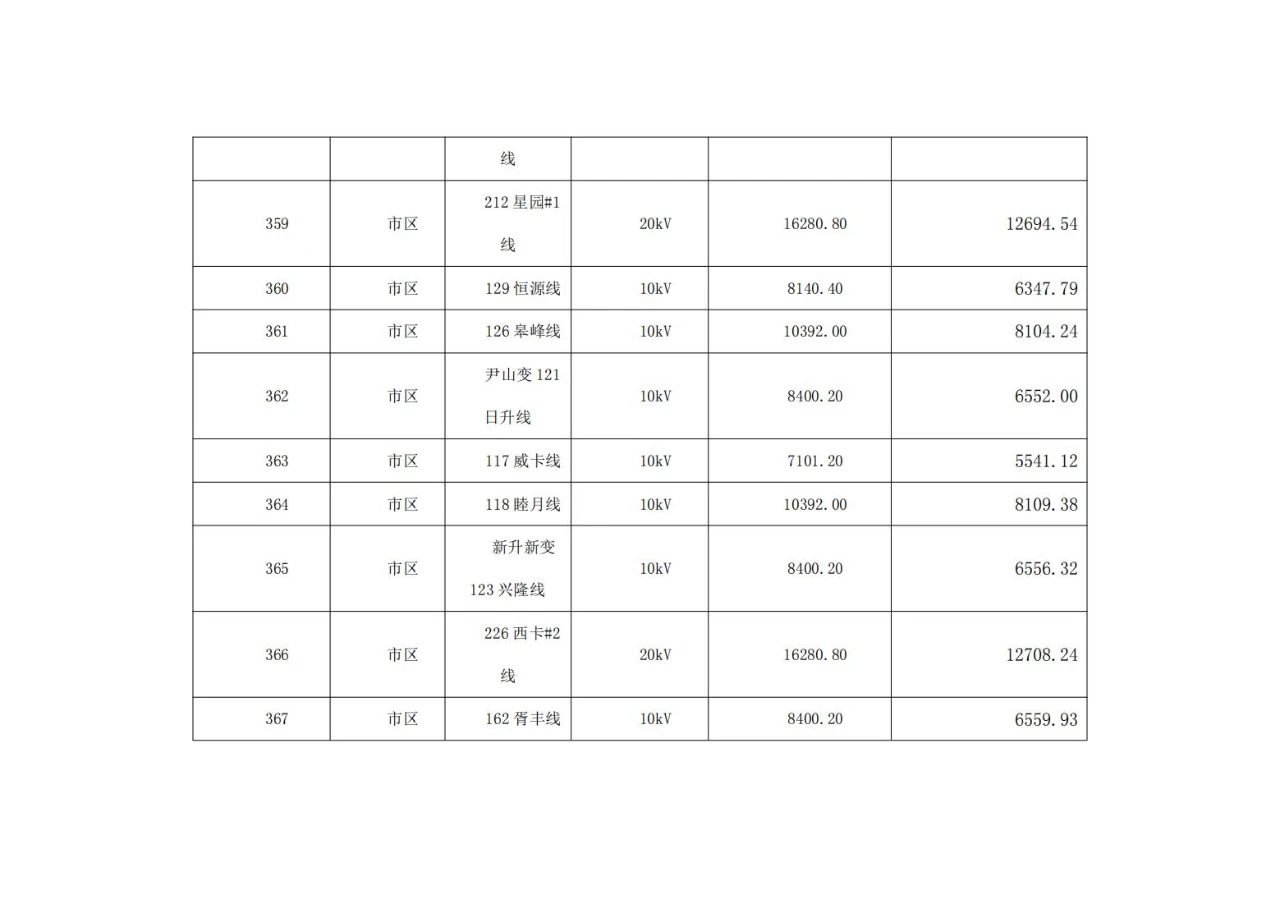

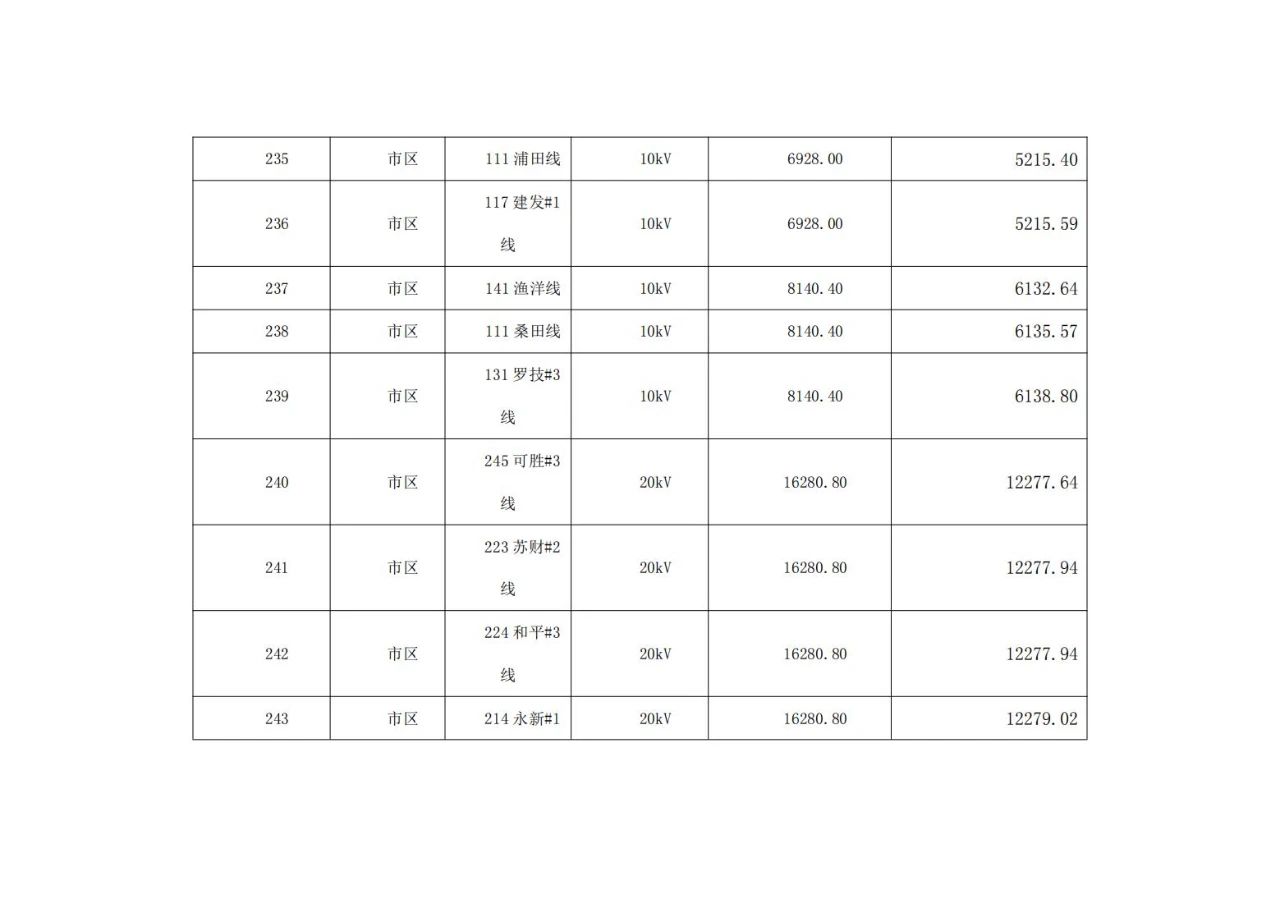

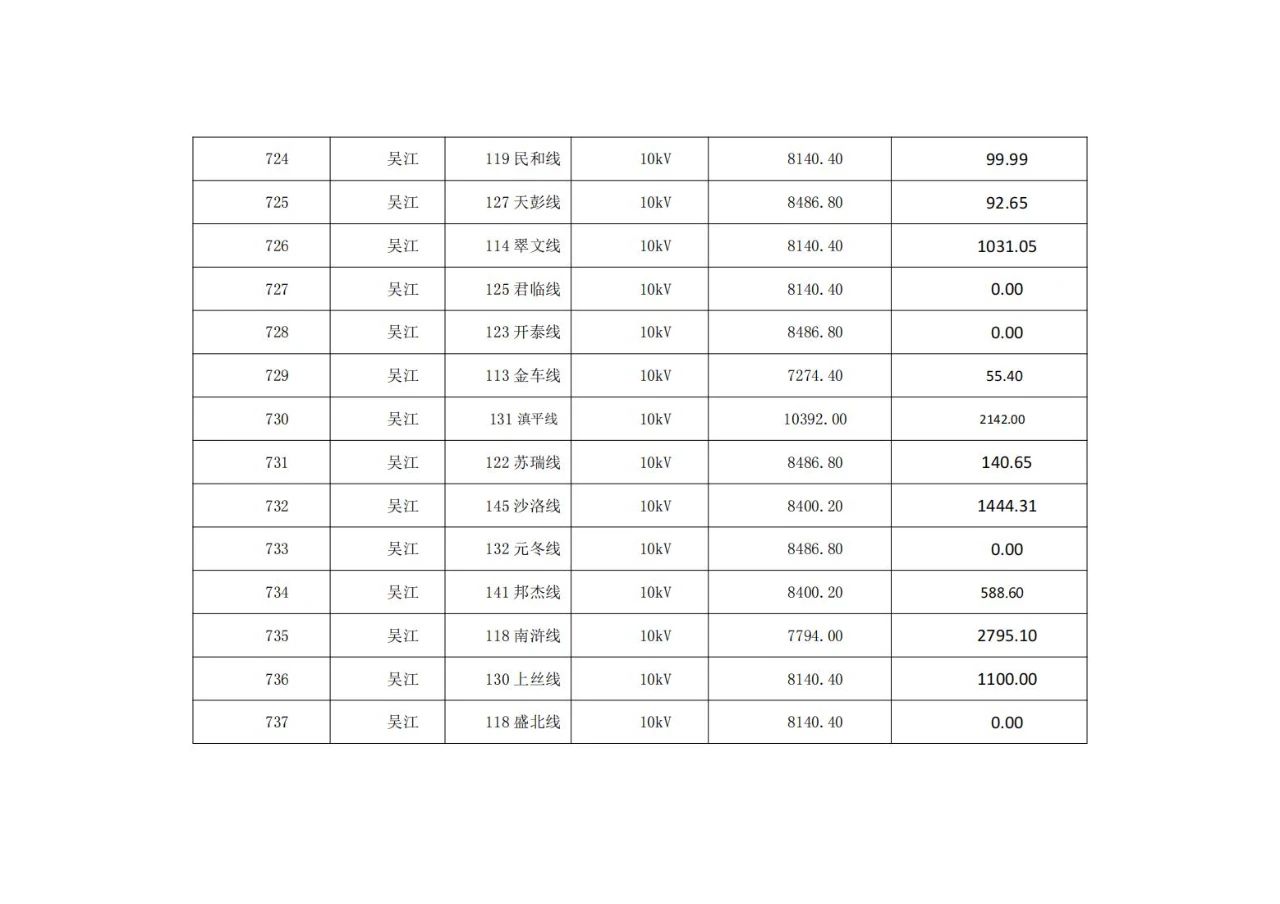

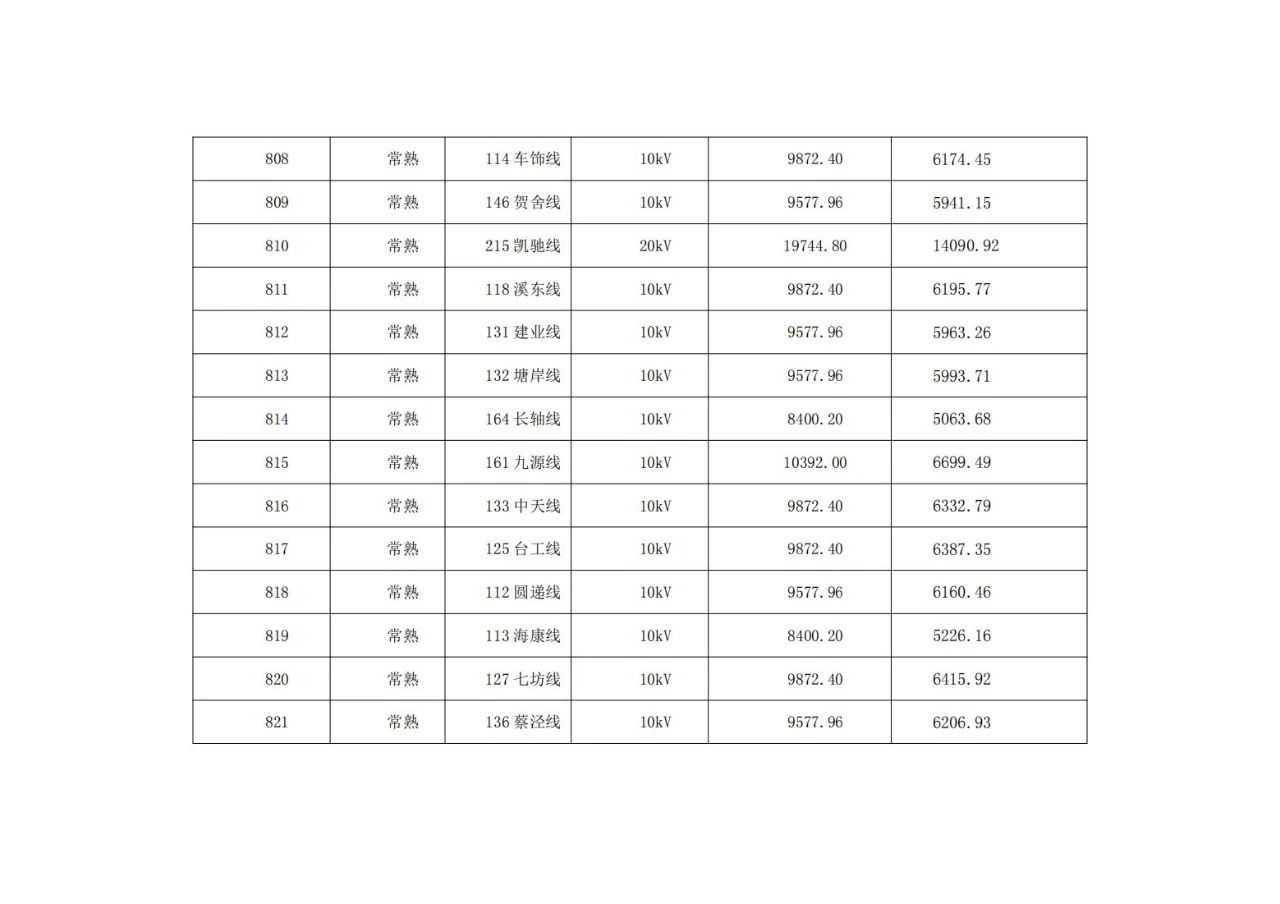

附件2:10(20)千伏公用配电线路电源可开放容量信息(2025年第二季度)

苏州市发展和改革委员会

2025年6月6日



索比光伏网 https://news.solarbe.com/202506/11/390216.html
责任编辑:wangqing01
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
2026年工商业光伏安装商优选指南:十家实力服务商横向测评来源:咸宁新闻 发布时间:2026-08-05 18:42:51

本文是一份面向企业用户的工商业光伏安装服务商选型参考指南,基于国家能源局2025年数据指出:工商业分布式光伏新增装机达107.06GW,同比增长21%,累计装机首次突破1亿千瓦,已成为分布式光伏增长主力。在“双碳”目标与电价市场化改革推动下,企业对专业、可靠、具备全周期服务能力的安装商需求迫切。文章横向测评了海尔新能源、华为智能光伏、思格新能源、阳光新能源、中国能建、三峡能源、阿特斯、振森能源、通威新能源、南通天启新能源等十家代表性服务商,分别梳理其核心能力——涵盖AI驱动的数智化平台(如海尔“纳晖”、阳光iSolarBP)、自主研发设备(如华为逆变器、思格混合逆变器)、EPC工程实力(中国能建、三峡)、组件制造优势(阿特斯、通威)及区域服务深度(南通天启)等,并列举典型项目佐证落地能力。最后提出技术能力、项目经验、全周期服务、资质合规四大选型维度,强调需结合企业实际需求审慎决策。(199字)

浙江宁波公布2026年三季度分布式光伏可接入容量、受限区域及排队项目来源:国网浙江省电力有限公司宁波供电公司 发布时间:2026-08-05 10:48:46

宁波供电公司近日公布了2026年三季度全市分布式光伏发电项目的并网相关信息。公告涵盖三方面核心内容:一是各区(县、市)电网可接纳的新增分布式光伏装机容量,反映当前配电网承载能力;二是明确标注存在接入受限的区域,主要因局部电网设备容量不足或网架结构薄弱;三是列出已提交申请、暂未完成并网的排队项目清单,包括项目名称、所属区域、申报容量及当前排队序位。该信息旨在提升分布式光伏开发的透明度与可预期性,引导投资主体科学选址和合理安排建设时序,同时为电网规划优化提供数据支撑。公告依据电网实时运行状态及中长期规划动态更新,属常态化信息披露工作。

分布式光伏如何实现可观、可测、可调、可控?CET中电技术助力金发科技武汉、天津光伏项目稳定可靠运行来源:投稿 发布时间:2026-08-04 10:07:49

本文介绍了CET中电技术为金发科技天津、武汉两地工商业分布式光伏项目提供的成套二次系统解决方案,响应国家对新能源“可观、可测、可调、可控”的政策要求。针对两地项目在装机容量(12.39MW与5.946kW)、并网电压等级(35kV与10kV)及通信条件(有线与无线)等方面的差异,CET以自主可控的统一技术平台实施差异化适配。方案涵盖光功率预测(短期/超短期双尺度,准确率超85%和90%)、统一监控(集成逆变器、箱变等设备数据)、AGC/AVC智能功率调节、全链条保护测控及电能质量监测,并全面采用国产化软硬件,支撑光伏电站安全、透明、可调节运行,标志着工商业分布式光伏向新型能源单元转型的实践范例。(199字)

全部是绿区!河北邢台三季度分布式光伏可开放容量来源:国网邢台供电公司 发布时间:2026-08-04 08:30:22

2026年第三季度,国网邢台供电公司于7月27日发布邢台地区分布式光伏可开放容量信息。数据显示,全市18个县(市、区)的分布式光伏接入评估等级全部为“绿色”,表明该区域电网具备充足的消纳与接入能力,暂无容量受限情况。所谓“可开放容量”,指在保障电网安全稳定运行前提下,允许新增分布式光伏发电项目并网的剩余承载空间;“绿色”等级代表当前阶段可正常受理并网申请,无需等待或限制。该信息旨在为光伏投资者、开发商及农户提供权威、透明的接入指引,助力分布式光伏有序发展。此次公布覆盖全域县域,体现了邢台地区配电网支撑能力的整体提升。

1.1348元/W!庐江矿业1.39MW分布式光伏施工工程中标结果公示来源:索比光伏网 发布时间:2026-07-31 05:53:02

7月29日,铜陵铜冠能源科技有限公司发布庐江矿业二期1.39MW分布式光伏项目施工工程中标公告,安徽安晟电科新能源科技有限公司以190.32万元中标,折合单价约1.3348元/W。该项目位于安徽省合肥市庐江县庐江矿业厂区内,建设内容包括在水泥屋顶、彩钢瓦屋面及停车棚上安装光伏发电设施,直流侧装机容量为1677.105kWp,交流侧并网容量为1391kW,总铺设面积约6500平方米。工程计划工期为120日历天,需满足项目整体进度要求。招标范围涵盖光伏系统全部施工工作,属典型的工商业分布式光伏应用项目。

江苏:户用整村开发、集中汇流优先并网,新建工业厂房100%安装来源:江苏发改委 发布时间:2026-07-30 09:24:22

《江苏省分布式光伏发展实施方案(2026—2030年)》提出未来五年全省分布式光伏发展的系统性路径。方案明确以园区、整村、公共建筑和交通设施为重点场景,推行“集中汇流为主、分散接入为辅”的并网模式,优先保障户用整村开发和新建工业厂房100%安装光伏的项目并网。目标到2030年,全省分布式光伏累计装机达1.2亿千瓦,较2025年翻番;2035年进一步提升至1.6亿千瓦。方案细化了园区统一规划与绿电直供、整村连片开发与惠农收益共享、公共建筑应装尽装、交通基础设施融合发展等举措,并同步强化电网升级、储能配套、项目选址规范、全过程安全监管及备案便利化等支撑措施,旨在统筹资源开发、消纳能力与民生保障,支撑碳达峰碳中和目标落地。(198字)

福建诗山镇:开展分布式光伏项目安全隐患专项整治来源:诗山镇人民政府 发布时间:2026-07-29 09:58:40

福建南安市诗山镇于2026年7月27日发布通告,启动屋顶分布式光伏项目安全隐患专项整治行动。整治聚焦光伏板下方屋面存在的违规围挡、封闭搭建、私自改造及杂物堆放等突出问题,明确要求光伏安装运维企业全面开展全覆盖隐患排查,并督促房屋产权人限期整改;业主须立即拆除违建、清理堆放物,恢复屋面空旷原状。通告强调,此类违规行为易导致疏散受阻、散热不良、荷载超标,进而引发坍塌、火灾、触电等安全风险。对逾期未改、拒不配合或整改反弹的,镇政府将依法组织强制拆除并追究相关企业及业主的经济、行政与法律责任,旨在切实保障群众生命财产、建筑结构及电力运行安全。(198字)

截止2026年上半年,广东省已并网分布式规模达到48.39GW来源:广东省太阳能协会 发布时间:2026-07-29 09:31:16

截至2026年5月,广东省已并网分布式光伏规模达48.39GW,在建规模3.65GW,剩余可开发容量高达104.78GW,整体市场潜力巨大。从区域分布看,佛山、东莞、广州、惠州等珠三角城市为装机主力,六市合计占比超一半;存量装机前三县区均位于佛山。2026年上半年新增并网5.695GW,同比下降63.47%,东莞、佛山、梅州居新增前列。在建项目集中于广州、佛山、清远,工商业分布式占主导,“光伏+”及光储充项目占比显著。资源潜力方面,广州、深圳、佛山可开发容量居前三位,多县区超1GW。电网承载力评估显示,76个县区属“绿区”,46个为“黄区”,仅1个“红区”,消纳压力总体趋缓但仍存挑战。

山西阳泉市加强分布式光伏接入电网安全运行管理来源:阳泉市能源局 发布时间:2026-07-29 09:13:53

山西阳泉市能源局于7月28日发布《关于加强分布式光伏接入电网安全运行管理的通知》,旨在提升分布式光伏发电并网的安全性与可控性。通知要求新建项目必须实现“可观、可测、可调、可控”,即具备实时数据采集、状态监测、功率调节和远程控制能力,满足调度对数据范围、频率及有功功率指令执行的要求。对符合条件的存量项目,产权主体须按产权分界点加大改造投入,推进信息化、数字化、智能化升级,逐步达到同等管控标准。所有并网分布式光伏须服从统一调度,逆变器须向电网企业开放至少一个数据接口,上传电压、电流、功率等关键运行参数;同时严禁擅自停运或调整涉网参数,确保向负荷或线路持续提供可靠电力,保障电网安全稳定运行。

西藏自治区拉萨市分布式光伏发电项目备案指南公布来源:拉萨市发展和改革委员会 发布时间:2026-07-28 10:27:23

拉萨市发改委于7月27日印发《拉萨市分布式光伏发电项目备案指南》,明确自2026年7月27日起施行。指南将分布式光伏项目划分为四类:自然人户用(利用自有住宅、接入电压≤380伏)、非自然人户用(利用居民住宅、接入电压≤10千伏、装机≤6兆瓦)、一般工商业(利用公共机构或工商业建筑、接入电压≤10千伏、装机原则上≤6兆瓦)以及大型工商业(接入用户侧电网或专线供电,接入电压≤35千伏且装机≤20兆瓦,或接入110千伏且装机≤50兆瓦)。该指南统一规范了各类项目的适用范围与技术条件,由拉萨市发改委负责解释。

逾期或将清退!安徽郎溪县发布分布式光伏长期在途清理公告来源:郎溪县发改委(县粮储局) 发布时间:2026-07-28 10:21:41

安徽郎溪县发布分布式光伏项目“长期在途”清理公告,依据宣城市发改委与国网宣城供电公司联合印发的专项治理通知,对已备案并取得电网接入意见但12个月内未建成并网的分布式光伏项目开展集中清理。公告明确,相关项目须在公示期内(2026年7月27日至8月26日)向县供电公司提交书面建设申请,并于申请后15日内实质性开工——以现场安装逆变器或至少10%光伏组件为认定标准。逾期未提交合理建设计划,或虽提交但未按期开工的项目,将被终止并网流程,予以清退。此举旨在提升分布式光伏项目落地效率,规范并网管理秩序。
