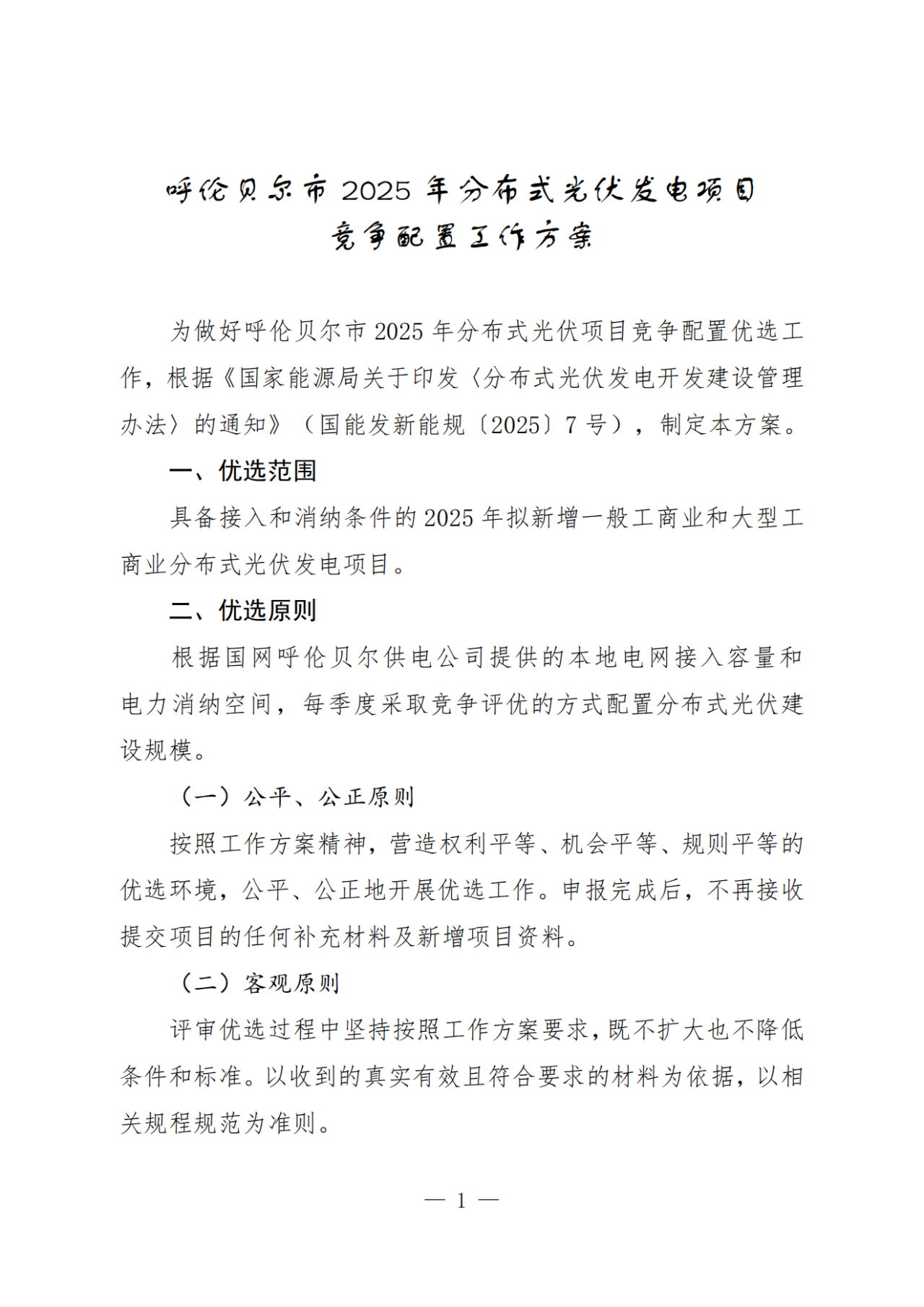

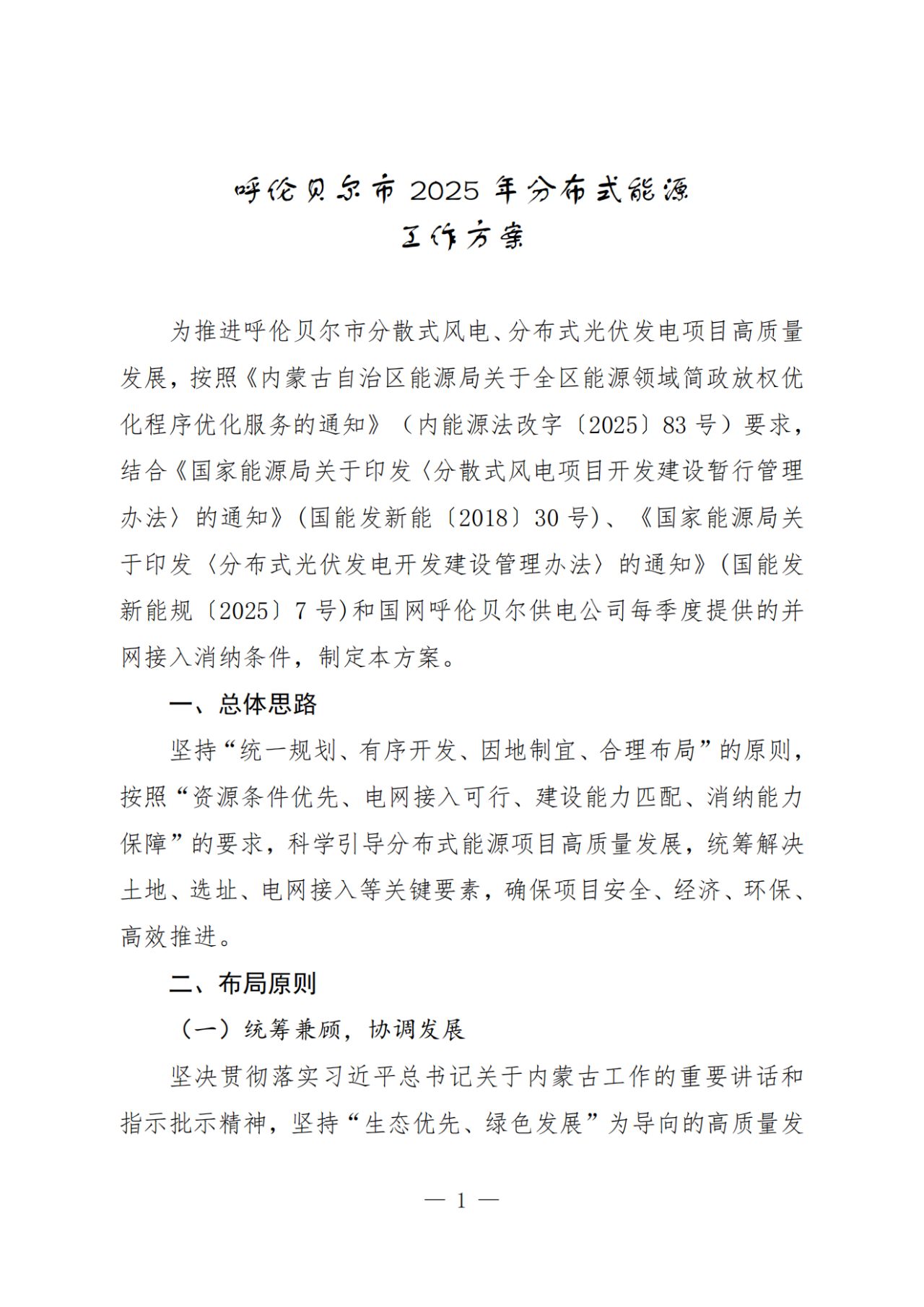

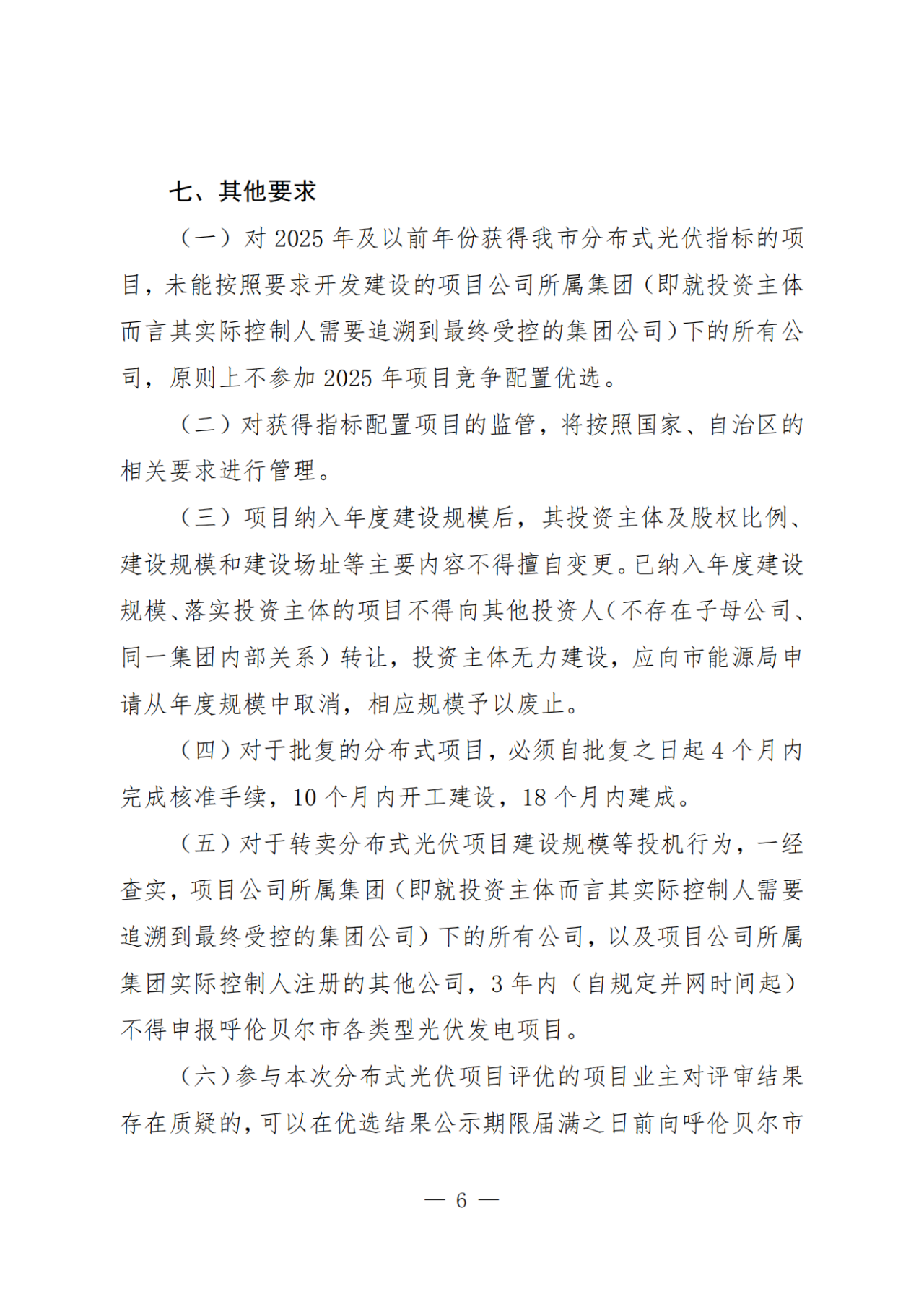

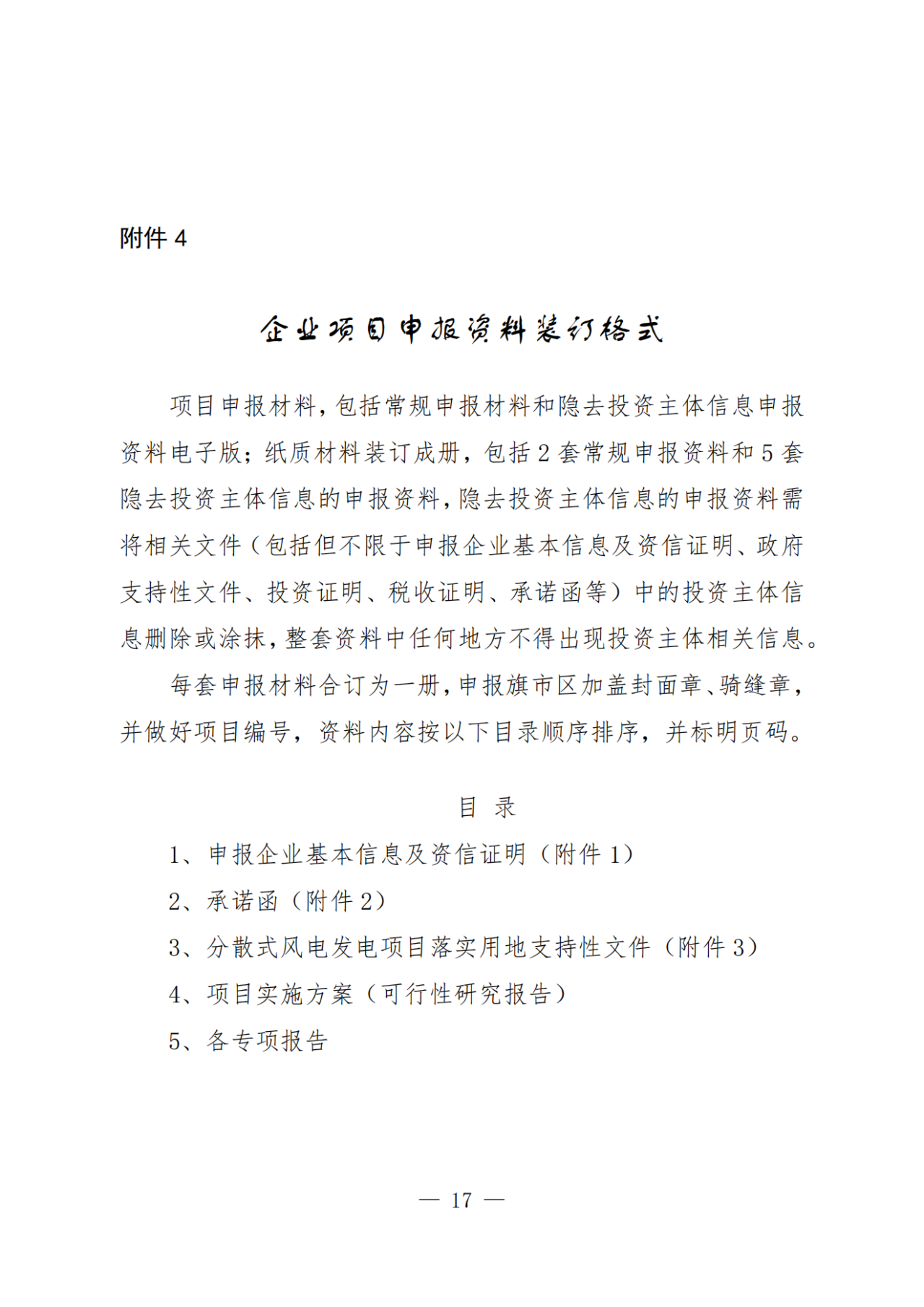

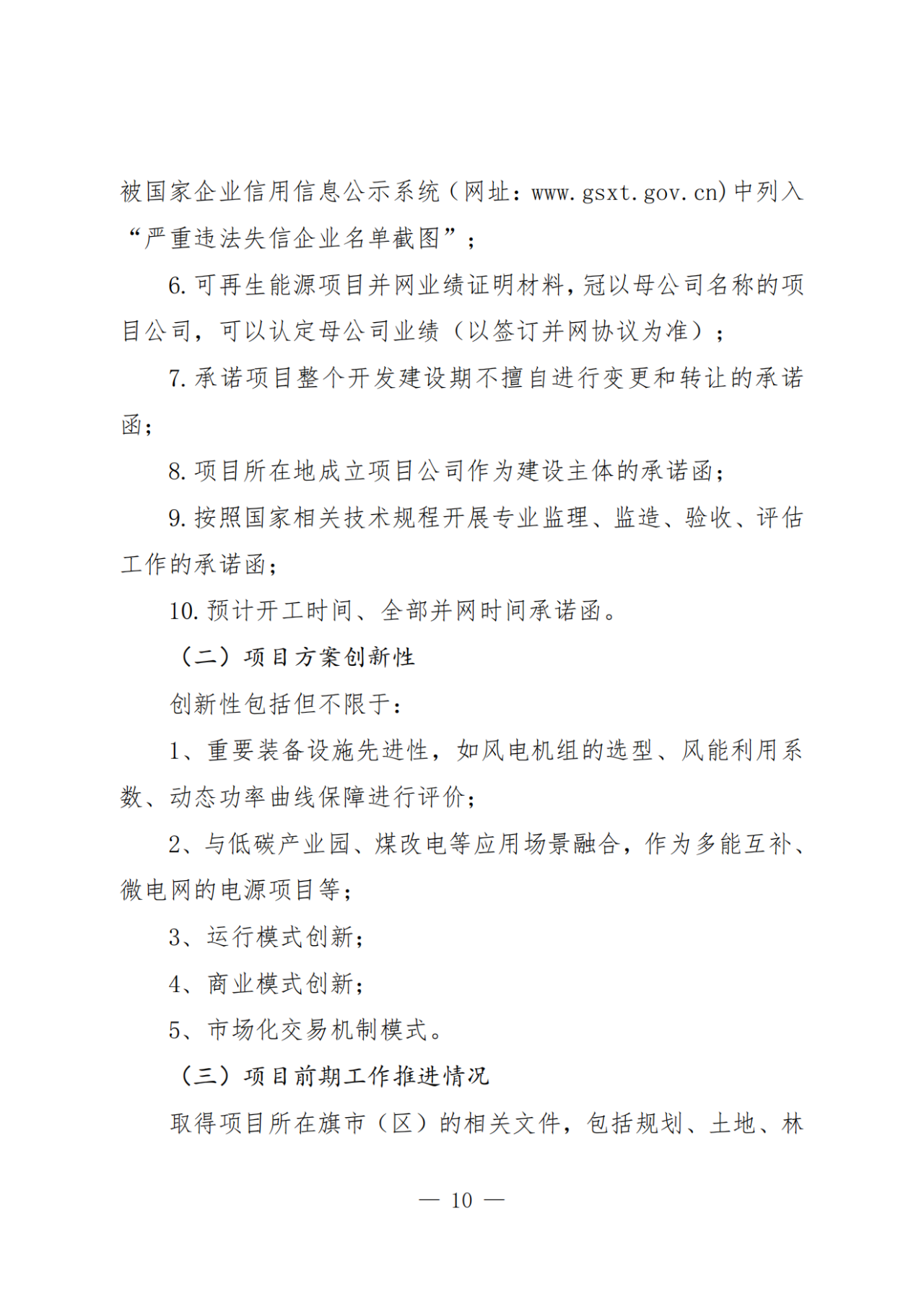

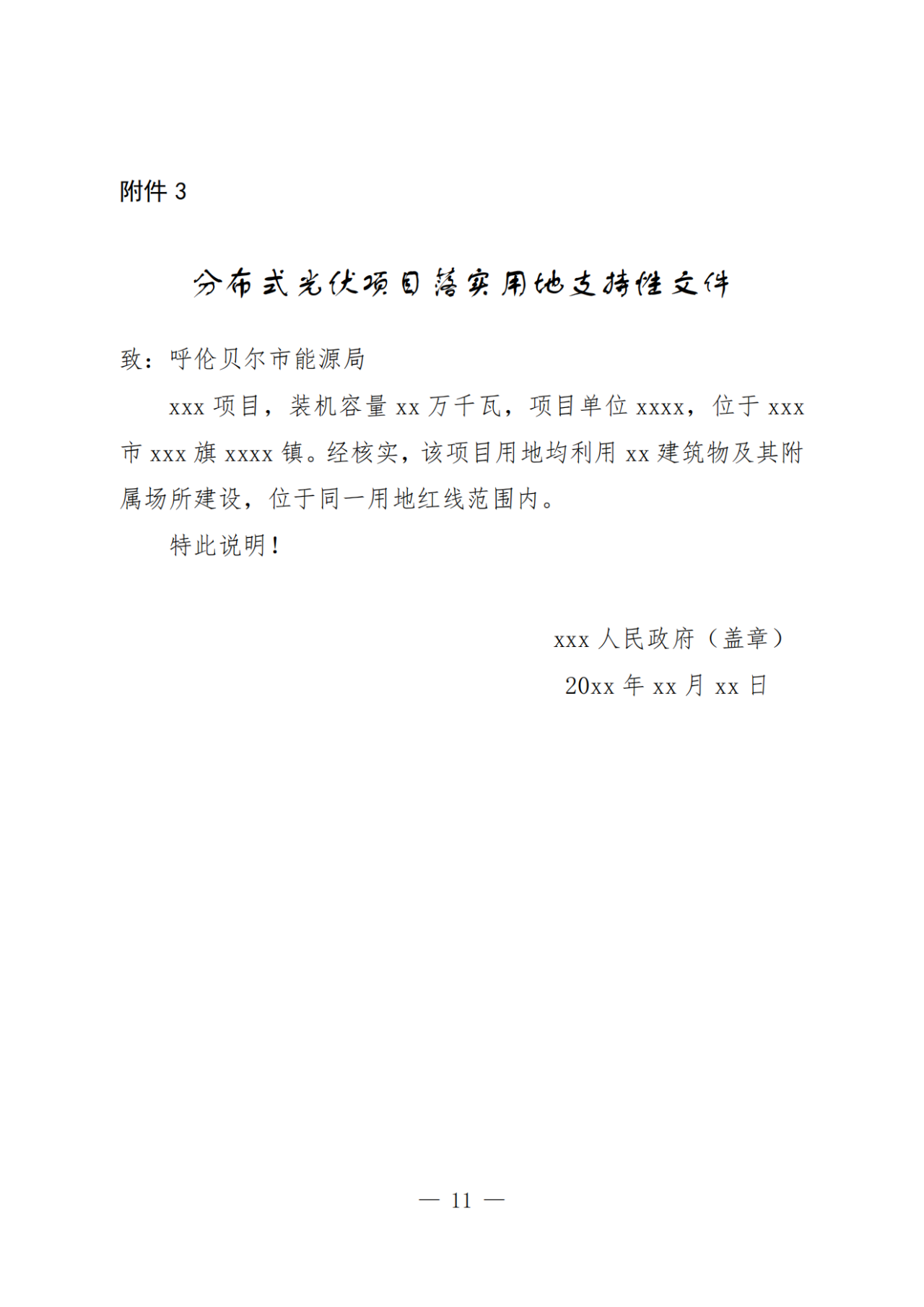

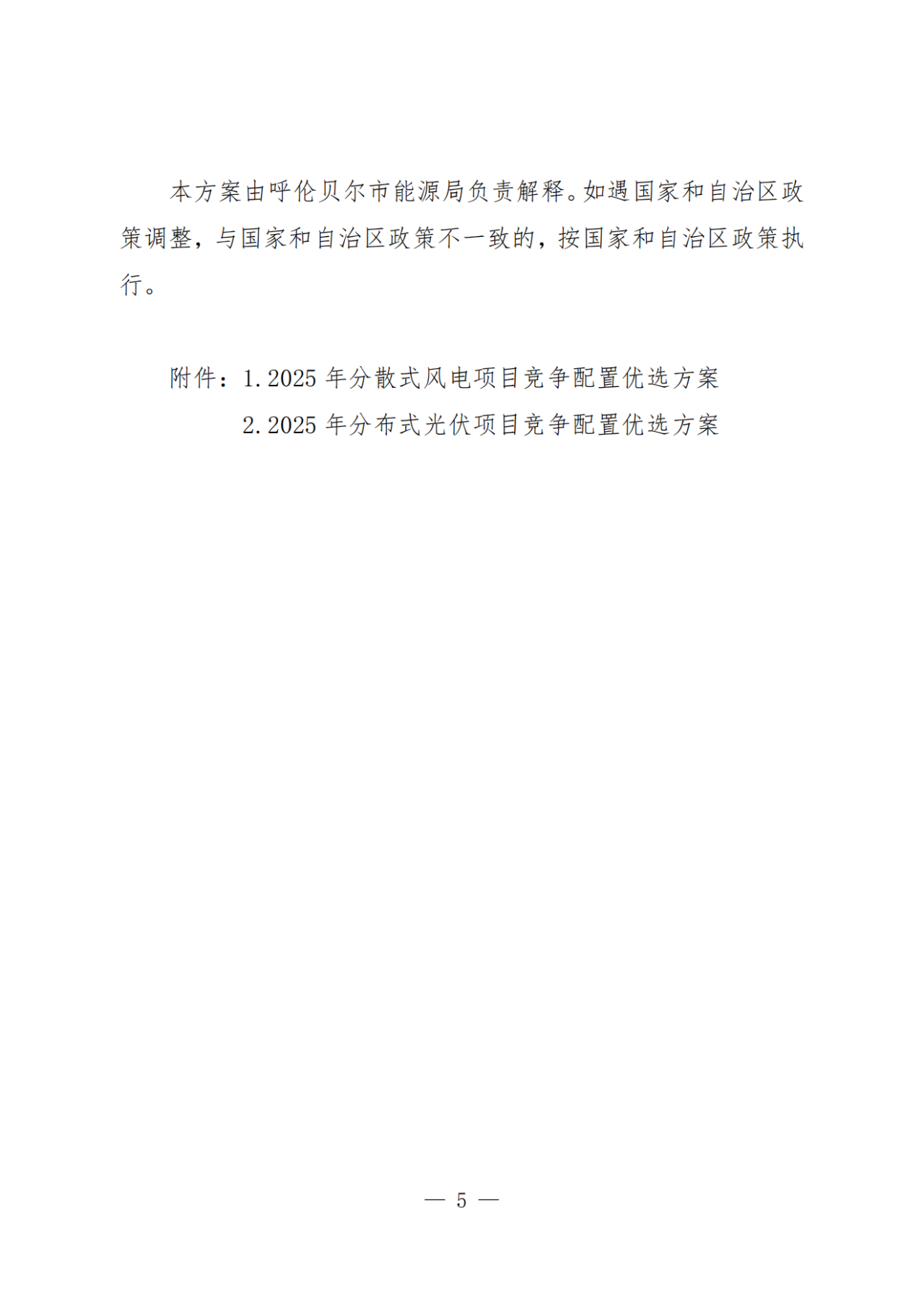

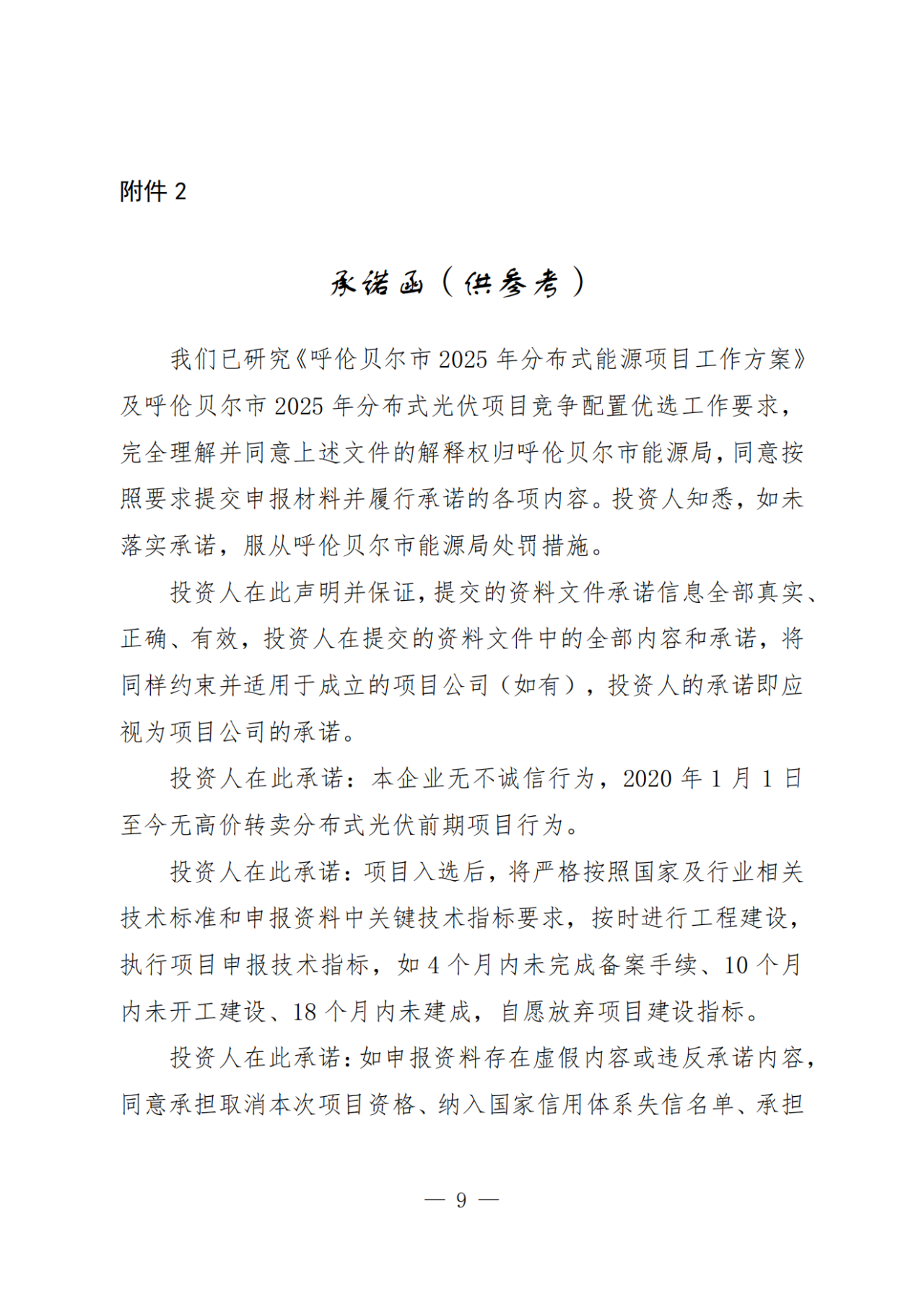

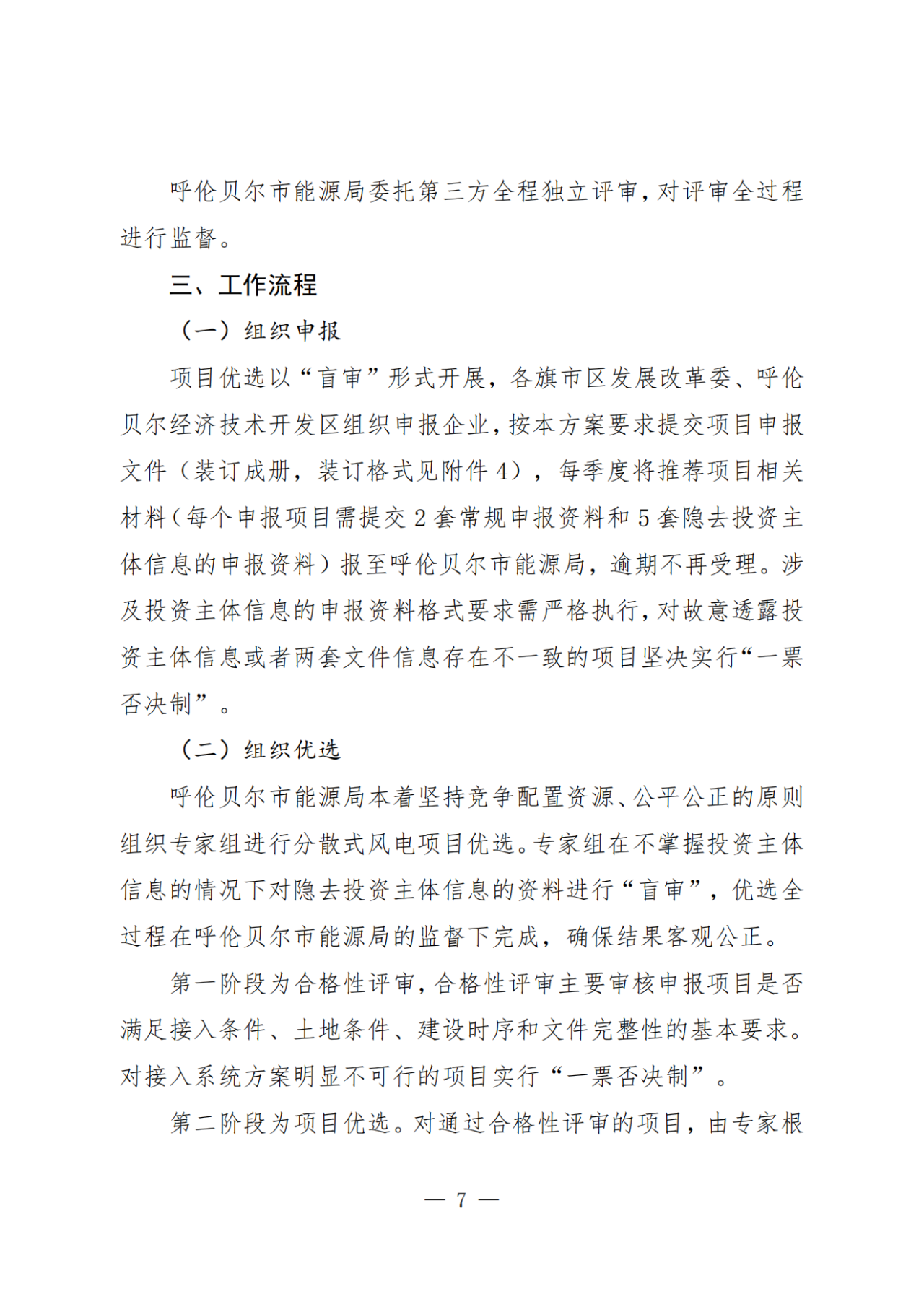

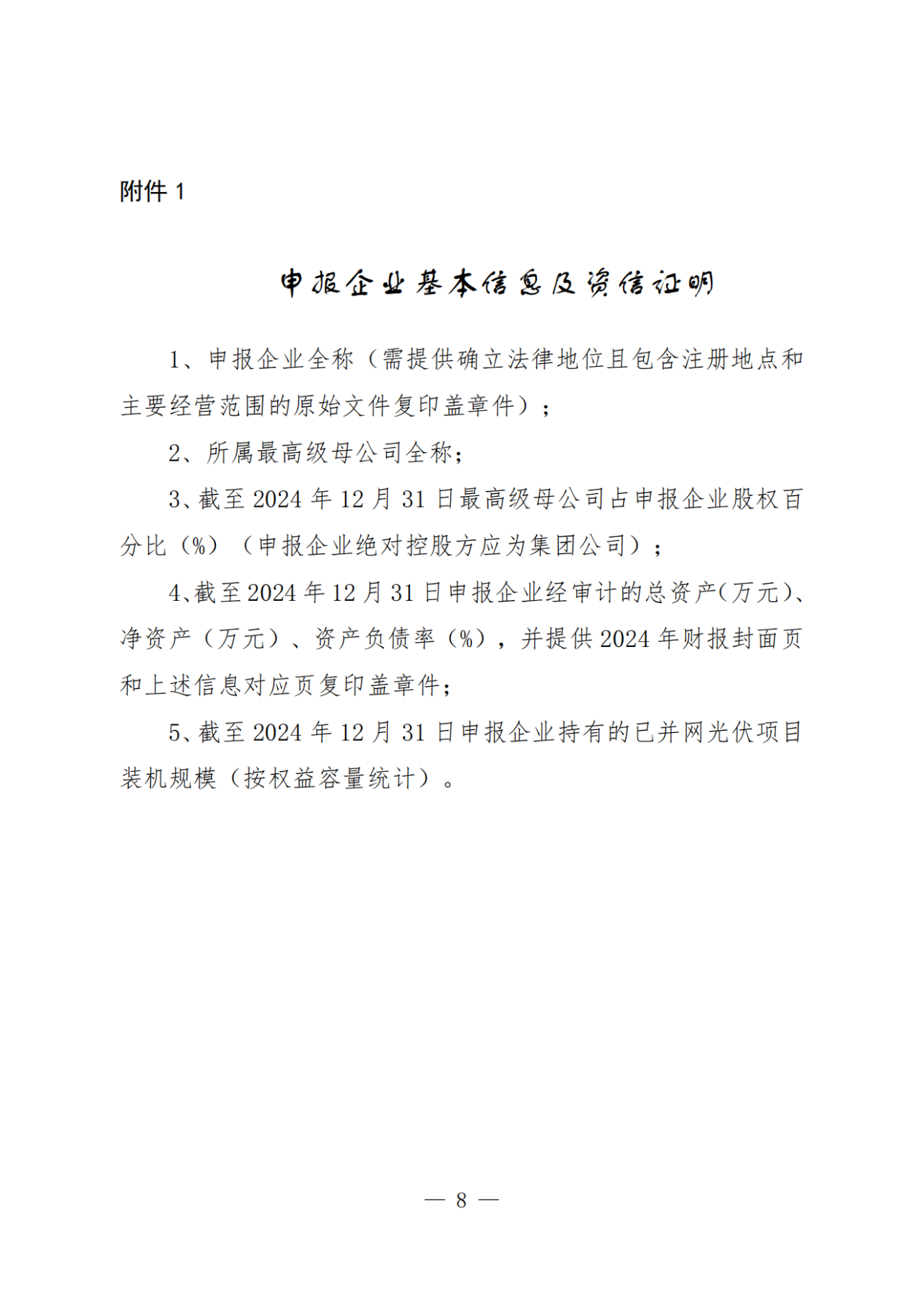

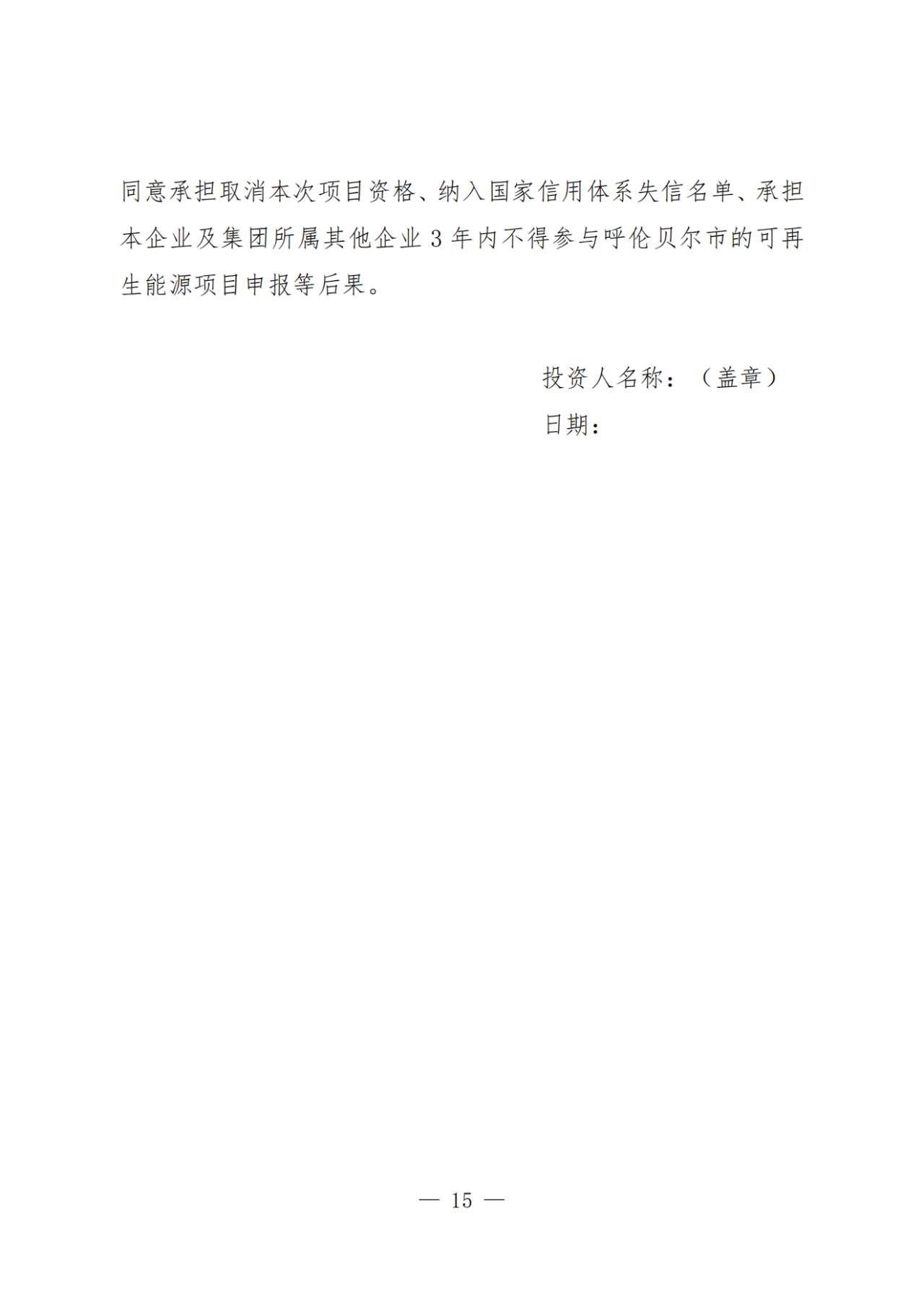

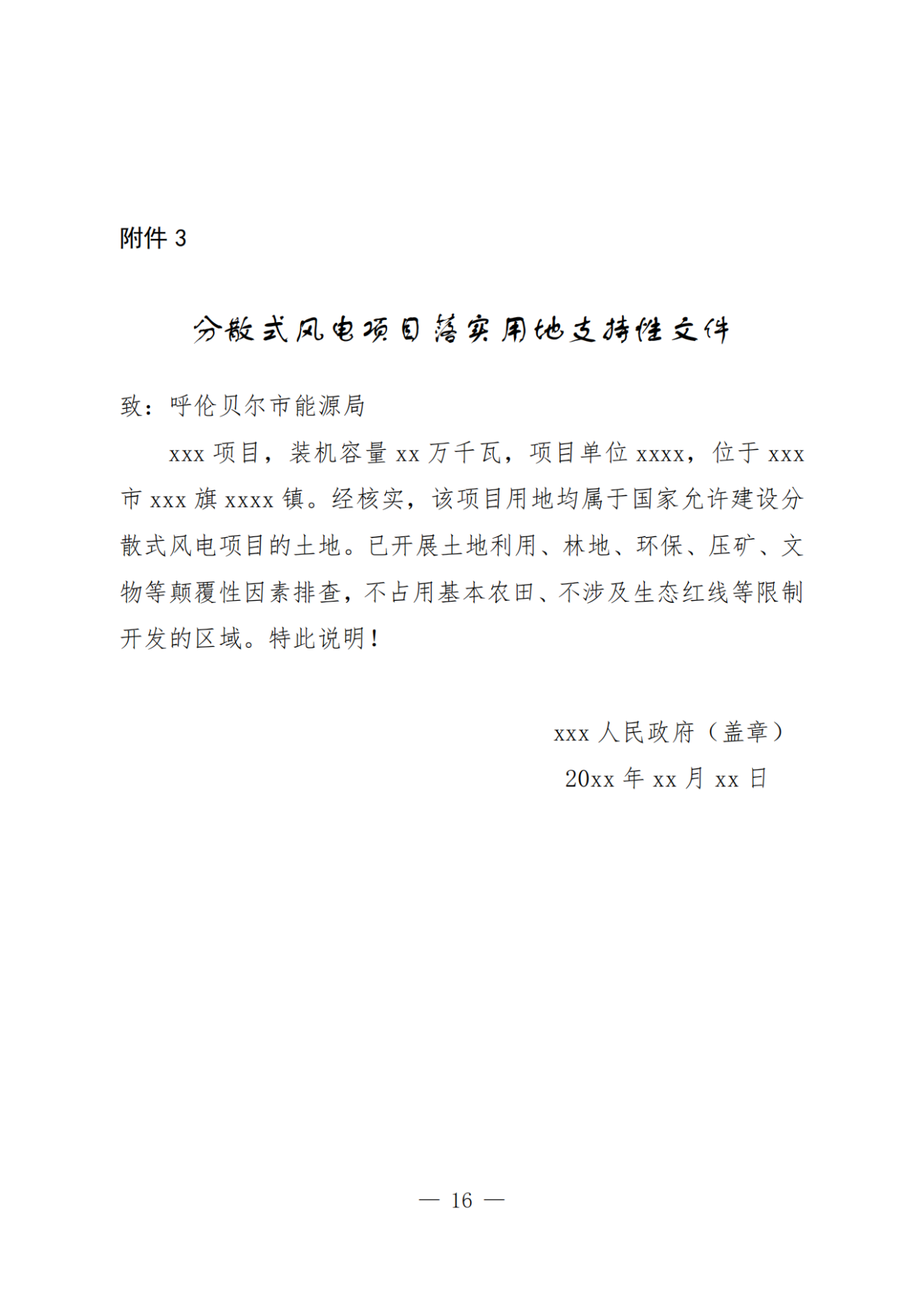

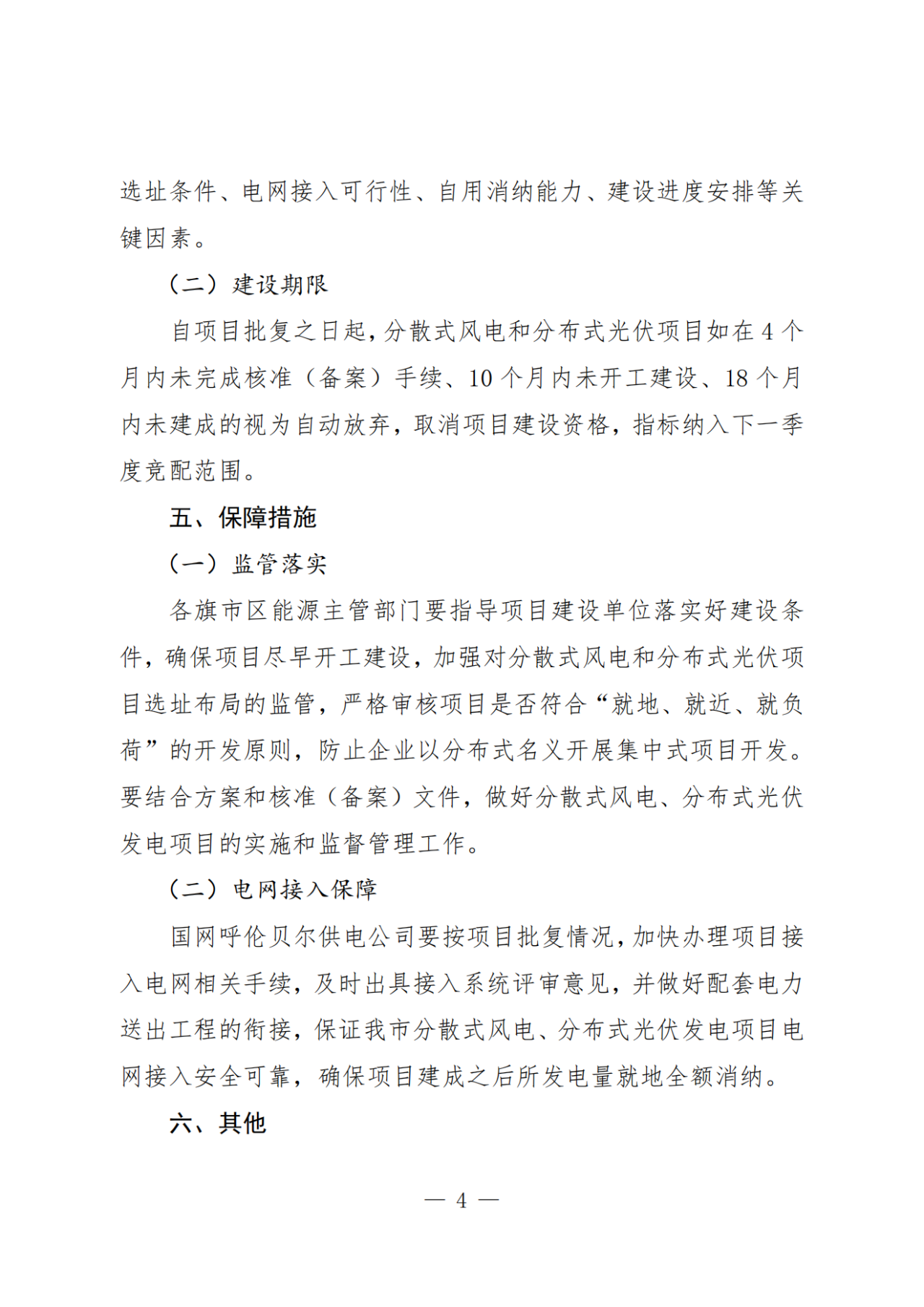

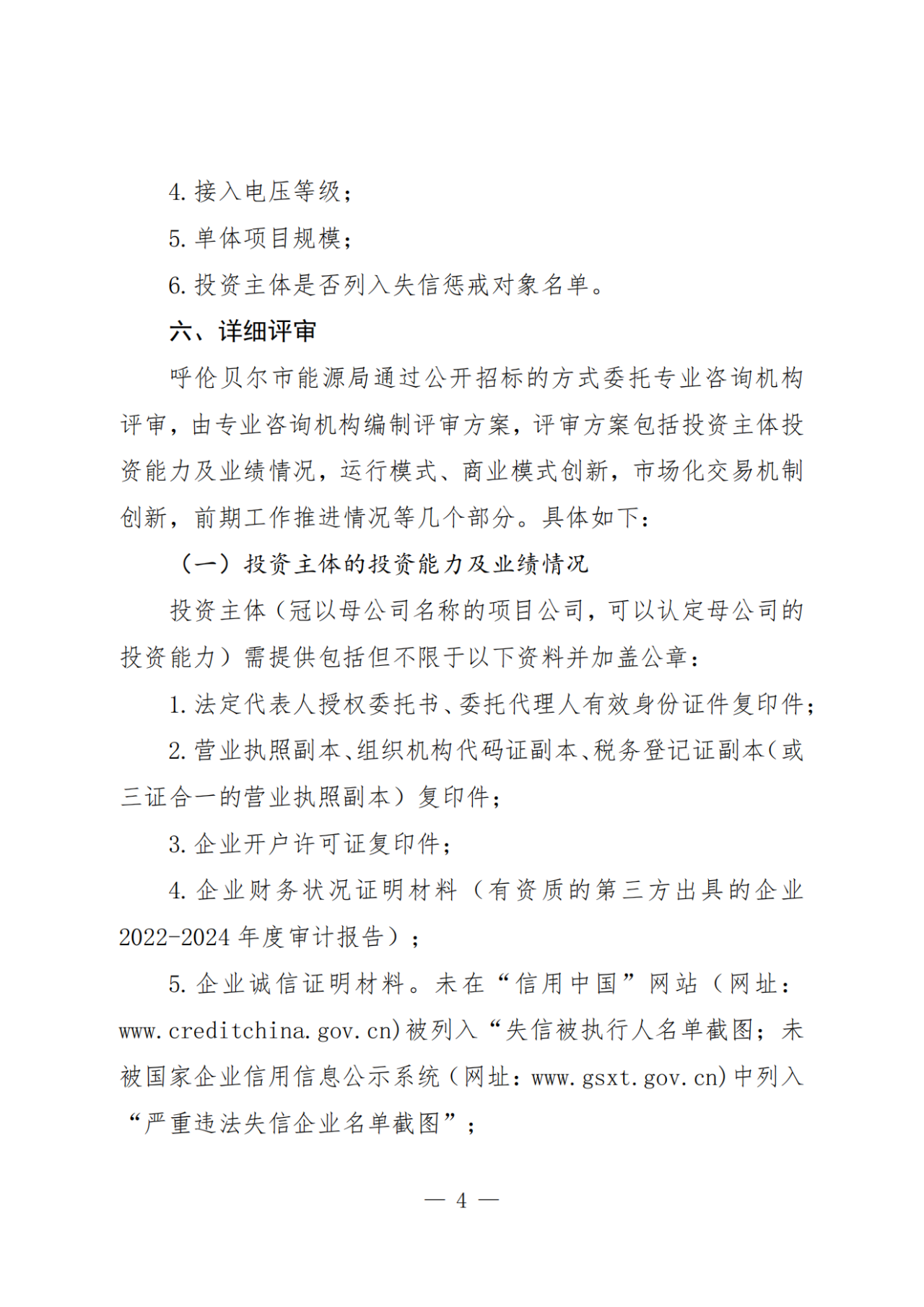

呼伦贝尔2025年分布式能源工作方案:按季度组织开展项目竞配
本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
晶澳智慧能源在邢台医学院第二附属医院建成0.5MW屋顶光伏项目,采用801块N型高效组件,实现“自发自用、余电上网”。年发电55.25万度,年减碳455吨,节能降碳融入医疗日常。项目拓展绿色能源在民生场景应用边界,树立公共建筑低碳示范。
11月16日,苏州中鑫新能源有限公司公示河北衡水烨和祥新材料5.916MW分布式光伏项目中标结果。该项目已完成审批备案,具备招标条件,整体划分为一个标段。安徽省源尚电力工程有限公司为中标单位,其投标综合单价为3.05元/瓦。项目建设需满足双重要求的并网节点:全容量并网须不晚于2027年6月30日,且须在开工后240天内完成;最终以二者中较早的时间为准。该中标结果标志着项目进入实施阶段,是华东企业承建华北地区工商业分布式光伏项目的具体实践。(198字)
云南省于11月10日启动崇仁光伏发电项目竞争性磋商,该项目装机容量为100兆瓦(10万千瓦),占地约2500亩,选址于怒江州泸水市老窝镇。作为省级新能源配置试点,项目拟纳入火电与新能源联营支持体系,旨在推动源网荷储协同和能源结构优化。建设周期安排明确:计划2027年2月开工,2027年9月实现首批机组并网发电,2028年2月完成全容量并网投产。公告标志着云南在“十四五”可再生能源发展关键阶段,加快大型光伏基地布局与多能互补机制落地的具体行动。
云南省普洱市与景洪市于11月9日联合启动2026年度第一批新能源项目投资主体竞争配置工作,共推出7个光伏项目,总装机规模达675兆瓦(MW),分为3个标段实施。此次优选面向符合条件的能源投资企业,旨在通过公开、公平、公正的竞争方式,择优确定各项目的开发投资主体。项目分布于普洱市和景洪市辖区内,是云南省加快推进可再生能源发展、优化能源结构的重要举措之一。公告明确了申报条件、评审标准、时间节点及流程要求等关键信息,标志着相关项目前期工作正式进入实质性推进阶段。该批项目建成后,将为当地提供清洁电力,助力实现“双碳”目标。
11月5日,TCL光伏科技与远景动力在宜昌猇亭区启动20MW分布式光伏项目,覆盖厂房屋顶、车棚及地面,年发绿电超2214万度,减碳1.66万吨。项目直供远景动力高负荷储能电池产线,打造“绿电+零碳智造”标杆,推动先进制造业低碳升级。
本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。
大唐华银电力拟投资2181.99万元,在湖南湘潭市岳塘区湘潭中环水务三水厂建设5MW分布式光伏项目。该项目依托水厂稳定用电负荷,所发电量优先就地消纳,已取得投资备案及建设指标,建设周期约4个月。经测算,项目全投资税前财务内部收益率达公司既定标准,具备良好盈利性。公司提示了审批滞后、工期延误及政策变动等风险,并提出四项应对措施:优化设计提升发电利用小时数、加强招采与施工管控以降低造价、实施精细化运维压降成本、拓展电力交易与绿电碳交易增加收益。项目旨在加快公司新能源转型、增强长期盈利能力,同时服务地方低碳发展目标。
10月29日,云南省楚雄州发布2026年第一批新能源项目市场化竞争性配置公告,正式启动总装机容量达216.865万千瓦(即2.2GW)的新能源项目资源配置工作。本次竞配涵盖37个具体项目,包括12个光伏项目(合计81万千瓦)和25个风电项目(合计135.865万千瓦)。所有项目按技术类型、区域分布及建设条件等因素整合划分为22个标段,统一通过市场化方式开展竞争性配置。此举旨在优化新能源开发秩序,引导资源向优质投资主体和高效实施方案倾斜,推动楚雄州清洁能源规模化、高质量发展。项目建成后将纳入云南省“十四五”能源发展规划实施体系。
贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。
西藏那曲市色尼区150MW光热+1200MW风电项目于10月26日完成竞争性配置结果公示,特变电工新疆新能源股份有限公司成为中选人。该项目于9月30日启动竞配,是那曲市单体规模最大的新能源项目,包含15万千瓦太阳能光热发电与120万千瓦风电装机容量。根据配置要求,风电部分须配套不低于装机容量10%、储能时长2小时的构网型储能系统。中选企业须在获开发权后5日内签订开发协议,15日内完成项目备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。本次竞配仅设一个标的,即该“光热+风电”一体化项目,最终建设规模以正式中标通知书为准。(199字)
濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。
