云南永胜县芮官山等光伏项目实现全容量并网发电

来源:三峡能源发布时间:2025-06-05 16:54:19

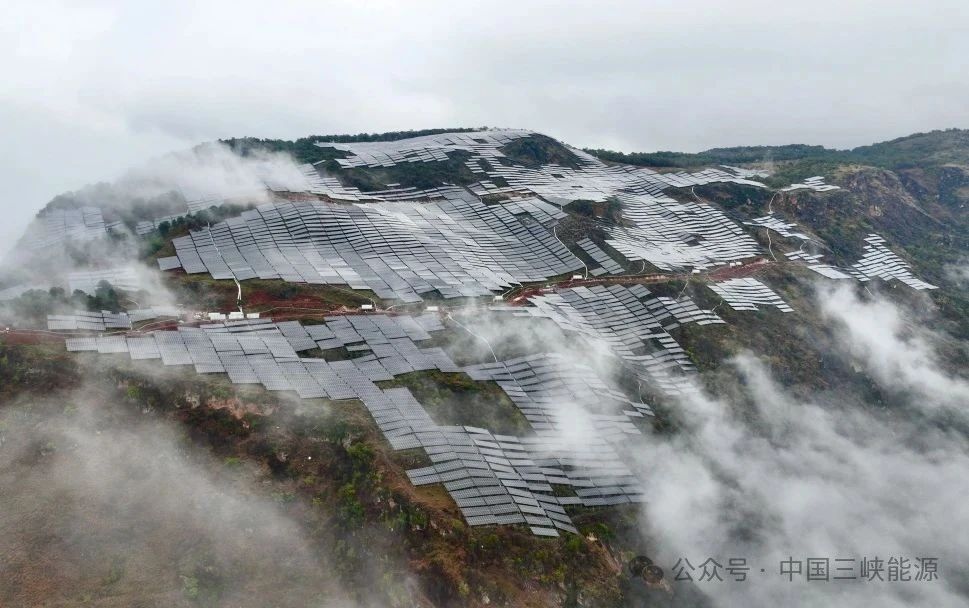

2025年5月28日19点50分,随着芮官山二期项目最后一条集电线路投运成功,三峡能源永胜县光华光伏电站下辖芮官山等三个光伏项目顺利实现全容量并网发电。其中,芮官山项目已于4月17日全容量并网,西山项目于5月9日全容量并网。

芮官山等三个光伏项目位于云南省丽江市永胜县,包含芮官山(43兆瓦)、芮官山二期(87兆瓦)、西山(50兆瓦)3个光伏项目。项目建成后,年均可为电网提供清洁电能约3亿千瓦时,每年可节约标准煤约9万吨,减少二氧化碳排放约24万吨,可有效缓解地方电网的供需矛盾,切实提升区域供电安全保障能力。

自开工以来,项目团队始终坚守高标准、追求高质量,面对工期紧迫、场区点多面广、地势陡峭、征租地协调难度大等重重挑战,勇毅担当、精准谋划,以精细管理与高效执行紧扣每一个工期节点,严格把控工程质量,全面保障施工安全。一方面从体制机制强化质量安全管控,通过全面落实视频监控配置、持续跟进现场作业监护、坚决保障项目安全生产;另一方面通过多级协调推动资源调配、解决征租地难题,实行日调度、日碰头制度落实纠偏措施,确保项目进度有序推进,顺利实现全容量并网发电目标。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

京能国际北京顺义李桥镇鑫鑫焱焱1.3MW分布式光伏项目并网发电来源:京能国际 发布时间:2026-10-10 10:19:40

京能国际顺义李桥镇1.3MW分布式光伏项目于10月8日成功并网,采用“自发自用、余电上网”模式,年发绿电约116.83万千瓦时,年减碳1121.54吨,节约标煤258.66吨,助力北京构建清洁低碳能源体系。

云南勐腊县500MW光伏项目业主优选来源:中国招标投标公共服务平台 发布时间:2026-10-10 09:22:47

云南省西双版纳勐腊县于10月8日发布2026年度首批新能源项目投资主体优选公告,启动500MW光伏项目业主竞争性磋商。该项目分为三个标段:丁家寨(180MW,总投资约6.1亿元)、曼庄(200MW,约6.8亿元)和新发(120MW,约4.1亿元)。中标申请人须全面负责各标段的建设管理、并网接入、运营维护等全周期工作,并自行承担全部投资成本与开发风险。所有项目均要求在8个月内完成建成投产。本次优选旨在通过公开、公平的竞争机制,择优确定具备实力的投资主体,加快推进勐腊县清洁能源项目建设。

云南能投:子公司拟投资3.53亿元建设马鹿光伏项目来源:云南能投公告 发布时间:2026-10-10 09:17:49

云南能源投资股份有限公司于10月10日发布公告,宣布其子公司华坪云能新能源有限公司拟投资建设马鹿光伏发电项目。该项目额定装机容量8万千瓦,总投资约3.53亿元,其中20%为资本金,其余通过银行贷款等债务方式筹措。项目已纳入云南省2025年第二批新能源开发建设清单,选址于丽江市华坪县永兴傈僳族乡马鹿村与思木村附近,计划工期8个月。建成后,预计多年平均上网电量达1.29亿千瓦时,年等效满负荷利用小时数约1339小时,资本金财务内部收益率为6.81%。

国家能源集团浙江公司遂昌二期55兆瓦光伏项目全容量并网来源:国家能源集团浙江公司 发布时间:2026-10-08 15:53:22

国家能源集团浙江公司遂昌二期55兆瓦茶光互补光伏项目于9月29日实现全容量并网发电。项目位于丽水市遂昌县大柘镇,占地约1565亩,直流侧装机58兆瓦、交流侧55兆瓦,依托既有110千伏升压站接入电网。建设过程中,团队统筹资源、动态优化施工,在应对山区连续降雨、材料价格波动等挑战下,高效完成28台箱变投运及两回35千伏集电线路送电。项目采用无人机吊装与人工作业结合方式,最大限度减少对茶园生态的影响,践行绿色施工理念。投运后,年均发电量约6117.62万千瓦时,可节约标准煤1.87万吨、减排二氧化碳4.98万吨,并带动当地就业与茶产业转型升级,助力遂昌乡村振兴和绿色低碳发展。(199字)

中国能建华东院瓜兰迪24.93MW光伏项目顺利全容量并网来源:华东电力设计院 发布时间:2026-10-08 15:51:59

中国能建华东院牵头总承包的哥伦比亚瓜兰迪24.93MW光伏项目近日实现全容量并网发电。该项目位于哥伦比亚托利马省安第斯山区边缘,是华东院在拉美首个落地执行的地面光伏EPC项目,涵盖光伏场区、箱变系统、34.5kV输电线路及对侧变电站改造。建设过程中面临高温多雨山地气候、7.5级地震、考古洞穴发现、严苛ESG要求、RETIE认证与图纸本地化转化等多重挑战,叠加时差、语言、签证、供应链及山火等跨境风险。项目团队通过动态优化方案、高效协同各方,成功克服困难,确保关键节点如期完成。投运后年发电量约4974.8万千瓦时,年减排二氧化碳约1万吨,将助力当地能源结构优化与绿色转型。(199字)

大唐坝溜光伏项目全容量并网来源:大唐集团 发布时间:2026-09-30 11:37:25

大唐云南公司滇中新能源事业部承建的坝溜光伏发电项目于9月21日实现全容量并网发电。该项目位于普洱市墨江县那苏村,装机容量30兆瓦,配置9个光伏阵列及1座35千伏开关站,占地约815亩。投产后年均发电量达5431.61万千瓦时,等效利用小时数1322.87小时,每年可节约标准煤1.59万吨、减排二氧化碳4.35万吨。项目创新采用“茶光互补”模式,实现板上发电、板下种茶,推动新能源开发与地方茶产业协同发展。建设过程中,团队聚焦安全、质量、进度与党建,通过倒排工期、挂图作战等方式,有效攻克沟通协调、手续办理和交通管控等难点,保障项目如期投运。

国家电投云南200MW光伏项目并网来源:国家电投云南国际 发布时间:2026-09-28 09:13:03

国家电投云南国际香格里拉其宰200兆瓦光伏项目于9月26日成功实现首投并网。该项目位于海拔4095—4600米的香格里拉市高寒山地,总装机容量200兆瓦,配套建设一座220千伏升压站及送出线路。自5月25日开工以来,建设团队克服高寒缺氧、施工窗口短、生态敏感等挑战,通过党员联合突击队与青年突击队协同攻坚,创新高海拔施工工艺和智慧调试体系,形成可推广的山地光伏建设经验;同步实施珍稀植物保护等生态保护措施,实现绿色施工与高原生态和谐共生。项目年均上网电量约3.6亿千瓦时,可年节约标煤11.1万吨,减排二氧化碳28万吨。后续将全力推进全容量并网,支撑云南绿色能源转型与新质生产力发展。(199字)

板上发电 板下生绿——新能源公司汾阳复合光伏项目全容量并网来源:特变电工新能源 发布时间:2026-09-24 09:42:01

特变电工汾阳复合光伏项目31个单元全部并网,创新采用“园光互补+草光互补”模式,在山地、园地、草地等非耕地实现板上发电、板下留绿。项目攻克大坡度施工难题,应用无人机、螺旋钻机等智能装备,配套完成复杂跨越送出线路,为山西山地新能源开发树立标杆。

1.72~1.81元/W,华能云南260MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-09-24 09:30:11

本文介绍了华能云南丽江市永胜县汇源光伏发电项目EPC工程总承包的中标公示情况。该项目交流装机容量260MW,直流侧达325MW,位于云南省丽江市永胜县。9月22日,招标方华能(丽江)清洁能源有限公司公示中标候选人,中国葛洲坝集团电力有限责任公司以1.719元/W的最低投标单价位列第一,其余候选单位报价在1.72~1.81元/W之间。公告详细列明了EPC承包范围:涵盖勘察设计、设备材料采购(含光伏组件、逆变器、升压站及送出线路等主要设备,国产化要求明确)、建筑工程(含场区、道路、升压站、220kV送出线路及水保生态修复等)、安装与调试、并网涉网试验、专项验收及全过程合规手续办理等。项目要求5个月内实现全容量并网,并对质量、安全、环保、电网接入及责任划分作出严格约定。

云南保山583MW风光项目优选开发业主来源:保山市人民政府 发布时间:2026-09-24 09:16:56

云南省保山市于2026年9月21日发布2026年第一批新能源项目投资开发主体竞争性优选公告,面向社会公开遴选582.5MW风光项目业主。项目共分6个标段,含3个光伏标段(总容量240MW)和3个风电标段(总容量342.5MW)。公告明确差异化建设时限:光伏项目要求业主签约后10个工作日内签协议、1个月内完成备案、备案后2个月内开工(前期审批可豁免最多2个月)、开工后8个月内投产、1年内全容量并网;风电项目须于2027年12月31日前核准并开工,2028年10月31日前投产并网。优选工作由云南招标股份有限公司代理,严格依据云南省相关能源管理文件执行,对投资主体的资金实力、经营状况、信用记录及合规能力提出明确要求,不接受联合体及权属转让。(199字)
