奋战“4.30”一道新能十个光伏分布式电站 全部顺利并网发电

来源:一道新能发布时间:2025-05-15 01:43:04

迈入五月初夏时节,二季度的时间进度条即将过半,正如户外节节攀升的温度一样,光伏项目也陆续进入了如火如荼的实施推进期。截至4月30日,一道新能旗下子公司上海尤汶投资建设及运营管理的十个分布式电站项目(累计128.56MW)全部顺利实现了。成功并网,为浙江、江苏、安徽、湖北、贵州、广西等地区的工商业绿色用电、节能减排征途再添低碳印迹。

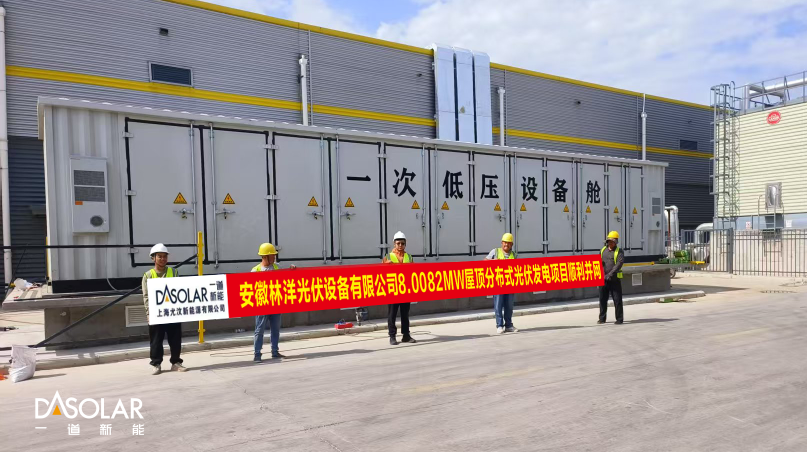

并网时间:2025年4月29日

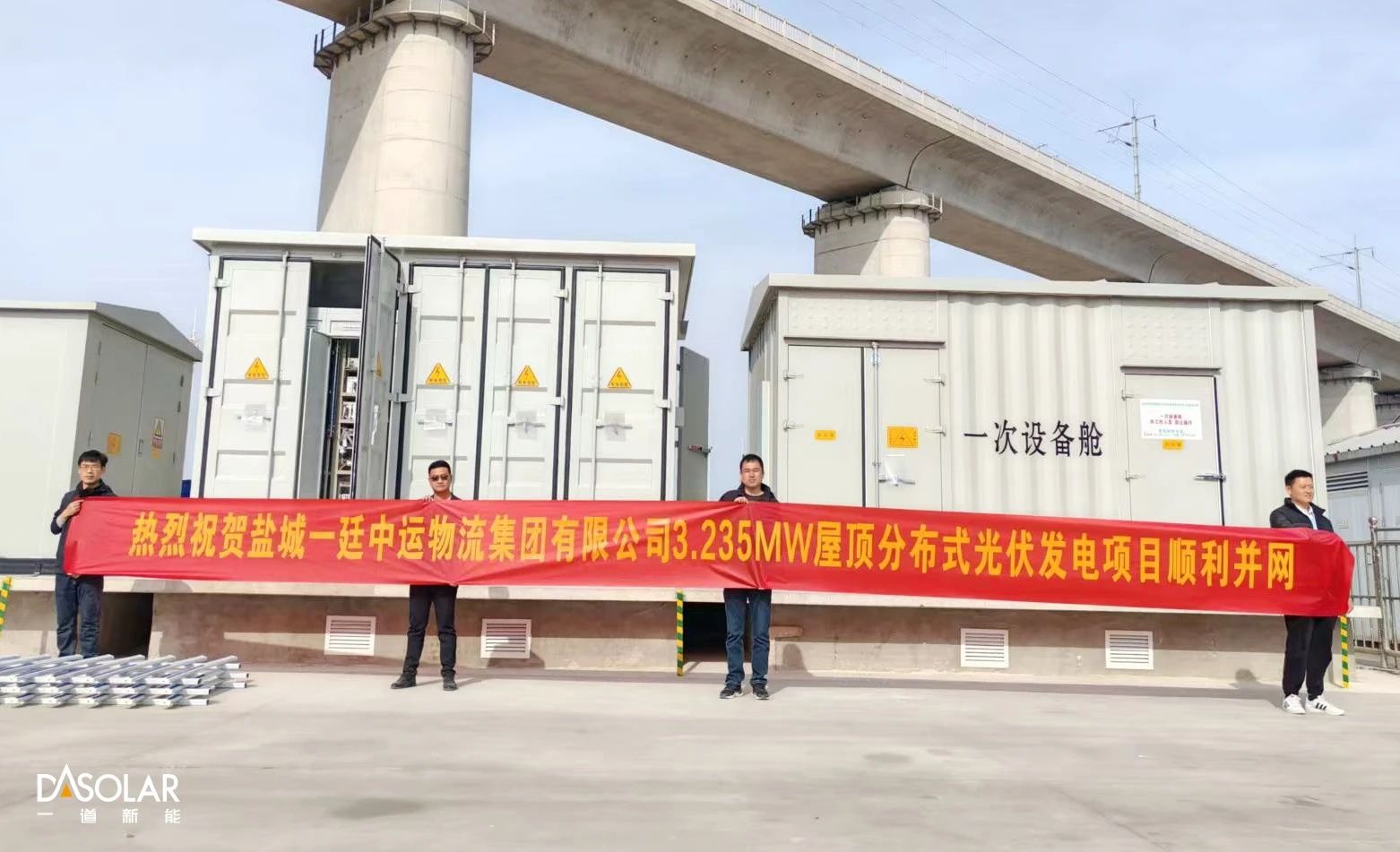

并网时间:2025年4月30日

并网时间:2025年4月8日

2025年初,国家发改委、国家能源局发布了《分布式光伏发电开发建设管理办法》等政策文件,临近分布式光伏新旧政策的分界时间节点,为了在新规实施前锁定高电价和补贴收益,避免新规带来的成本上升和收益不确定性因素,光伏分布式项目纷纷加速落地,也让2025年上半年出现了一波光伏抢装潮。

上海尤汶是一道新能旗下全资子公司,致力于光伏电站的投资、开发、经营及管理。公司在长三角、珠三角和京津冀地区长期开展分布式电站的开发及投资,依托一道新能特有的技术和产品优势,公司形成了涉及工业智慧园区、物流绿色园区、“风光储一体化”零碳工厂、“光伏+交通”系列和轻质屋顶电站系列等等“系列化、特色化”的多应用场景的解决方案。目前公司在广西、湖北、山西、福建等地开展集中式电站的开发,已取得3GW以上的电站储备量,是三峡集团、国电投、中广核、粤水电、珠海港、国家铁路集团等国央企稳固的战略合作伙伴。

并网时间:2025年4月25日

并网时间:2025年4月28日

并网时间:2025年4月3日

并网时间:2025年3月31日

随着可供开发光伏电站的土地面积日趋减少,工商业企业、物流园区等闲置的厂房屋顶成为了光伏投资的新热土。大面积的空旷屋顶通常较为平整,且遮挡物较少,光照条件较好,十分适合安装分布式光伏系统,特别是高能耗、用电多的工业企业,通过在屋顶安装光伏电站,可利用光伏发电的清洁能源替代部分传统能源,大规模节省电费,减少对传统化石能源的依赖,提升可再生能源应用比例,减少碳排放。自发自用、余电上网的绿色经济模式也能在一定程度上缓解能源供应压力,提升经济、社会收益。

面对“4.30”时间紧、任务重的严峻挑战,上海尤汶迅速响应,打造了专业攻坚团队,高效高质量交付,加班加点全力奋战,严格把控每一个环节,力求以最快的速度、最高的质量完成项目建设,确保光伏设备的安装与调试万无一失。在面临高强度的工作压力等诸多困难时,上海尤汶团队以客户为中心,以项目现场为家,全力以赴,打赢了这场“4.30”抢装攻坚战。未来,上海尤汶将继续依托专业化电站设计、解决方案、项目实施及运营等全方位服务,在分布式项目等领域持续发力,以灵活、可靠、安全为核心实现能源的优化配置和高效利用,创造绿色经济增长点,促进光伏产业升级和经济可持续发展。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
122MWp!四川凉山州光伏项目EPC总承包招标来源:光伏盒子 发布时间:2026-10-13 09:35:52

本文介绍了四川凉山州昭觉县新城光伏项目的EPC总承包招标信息。该项目名为“昭觉6#地块新城光伏项目”,由川能(昭觉)新能源有限公司作为招标人,选址于凉山彝族自治州昭觉县新城镇。项目直流侧装机容量为122.27072兆瓦峰值(MWp),属中大型地面光伏电站。招标范围涵盖工程设计、设备采购、施工建设及整体调试等全过程总承包服务,旨在通过公开招标方式选定具备资质与经验的EPC承包商,推进项目高效落地实施。公告标志着该光伏项目已进入实质性建设准备阶段。

1.23元/W,中电建云南180MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-10-13 09:26:48

本文介绍了中国电建旗下中电建(沧源)新能源有限公司在云南省临沧市沧源县开展的安也光伏发电项目EPC总承包中标公示情况。该项目规划直流侧装机容量180.11MWp、交流侧150MW,于10月12日公布中标候选人,投标单价集中在1.234—1.241元/瓦,其中最低报价为1.23元/瓦。EPC承包范围涵盖全过程建设管理:包括前期手续办理(如林地草地审批、土地复垦、各类规划及施工许可等)、勘察设计(含初设、施工图及概预算)、设备材料采购与管理(光伏组件及储能设备由发包人采购,承包人负责监造与转运)、土建与安装施工、用地协调与青苗补偿、水保环保消防等专项“三同时”落实,以及并网前后的全部涉网手续、试验与验收工作。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

900MW:Doral"巨象"光伏跨越商业运营,还盯着建数据中心来源:国际能源小数据 发布时间:2026-10-12 06:19:50

文章介绍了美国印第安纳州普拉斯基县Mammoth Solar光伏项目的重大进展:其最后三个子项目(Mammoth South、Central I和Central II)共900MWac已进入商业运营阶段,使整个综合体达1.3GW,成为美国最大在运太阳能项目之一。项目采用超百万块美国制造组件,融合农业光伏模式,兼顾发电与农田利用,年供电能力约27.5万户。除发电外,开发商Doral Renewables正规划在场址内建设数据中心,探索“光伏直供AI算力”的新型商业模式,以规避电网价格波动、提升收益稳定性。此举呼应了美国科技企业对稳定绿电的迫切需求,推动电力与算力协同落地。尽管面临地方社区抵制等挑战,该项目仍标志着美国地面光伏规模化发展的关键突破。(199字)

青山集团有意向参与印尼100GW光伏计划,规划4GW光伏项目来源:华桥研究院 发布时间:2026-10-12 06:17:53

青山集团拟携手印尼主权基金Danantara,深度参与100GW国家光伏计划,依托纬达贝、莫罗瓦利两大镍园区土地资源,同步推进自用绿电与IPP外售项目,打造“镍-电池-绿电”一体化低碳产业链,助力印尼能源转型与CBAM合规。

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

京能国际北京顺义李桥镇鑫鑫焱焱1.3MW分布式光伏项目并网发电来源:京能国际 发布时间:2026-10-10 10:19:40

京能国际顺义李桥镇1.3MW分布式光伏项目于10月8日成功并网,采用“自发自用、余电上网”模式,年发绿电约116.83万千瓦时,年减碳1121.54吨,节约标煤258.66吨,助力北京构建清洁低碳能源体系。

大唐山西100MW光伏项目公示来源:吕梁市行政审批服务管理局 发布时间:2026-10-10 10:17:22

山西吕梁市方山县大唐100MW光伏项目于9月30日进入生态环境影响报告表拟审批公示阶段。该项目由大唐(方山)清洁能源有限公司建设,选址于积翠镇、马坊镇一带,共规划61个光伏地块,总装机容量100兆瓦。工程内容涵盖光伏阵列、逆变与箱变系统、220千伏升压站、集电线路、检修道路及配套附属设施。项目设计运行期为25年,预计年均发电量约1.717亿千瓦时。作为山西省2024年风电、光伏发电保障性并网项目清单中的重点项目,该工程旨在推动当地清洁能源发展,提升可再生能源供给能力。(198字)

重庆开州区2026年四季度17MW分布式光伏项目备案来源:重庆市开州区发改委 发布时间:2026-10-10 10:01:12

重庆开州区发布2026年四季度分布式光伏发电项目备案计划,总装机容量为17兆瓦,其中自然人项目1兆瓦、非自然人项目9兆瓦、一般工商业项目7兆瓦。备案自2026年10月13日上午10时起正式开放,此前提交的申请一律无效。备案实行两项核心原则:一是“同一台区先提交先备案”,即按投资主体在重庆市政务服务网提交合格申请的时间顺序进行,台区容量满额后暂停该台区当季备案,待电网升级改造完成后再恢复;二是“季度总量控制”,全区累计备案容量达17兆瓦上限后,当季不再受理任何新增备案申请。该安排依据《开州区分布式光伏发电项目服务指南(试行)》并结合区域电网承载能力制定。
