广东:机制电量≤90% 光伏增量项目执行期限12年

来源:广东省电力交易中心发布时间:2025-05-13 15:16:52

继山东下发机制电价规则之后,索比光伏网获悉,5月12日,按照广东省发展改革委工作部署,广东电力交易中心发布《广东新能源增量项目可持续发展价格结算机制竞价规则(征求意见稿)》及《广东省新能源发电项目可持续发展价格结算机制差价结算规则(征求意见稿)》,广泛征求意见。

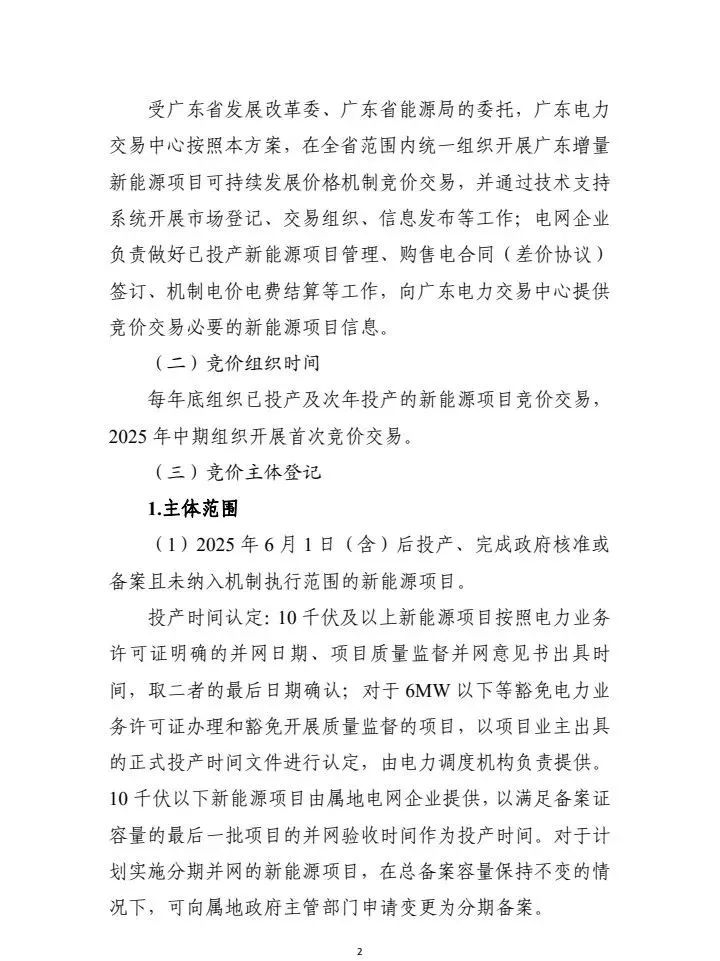

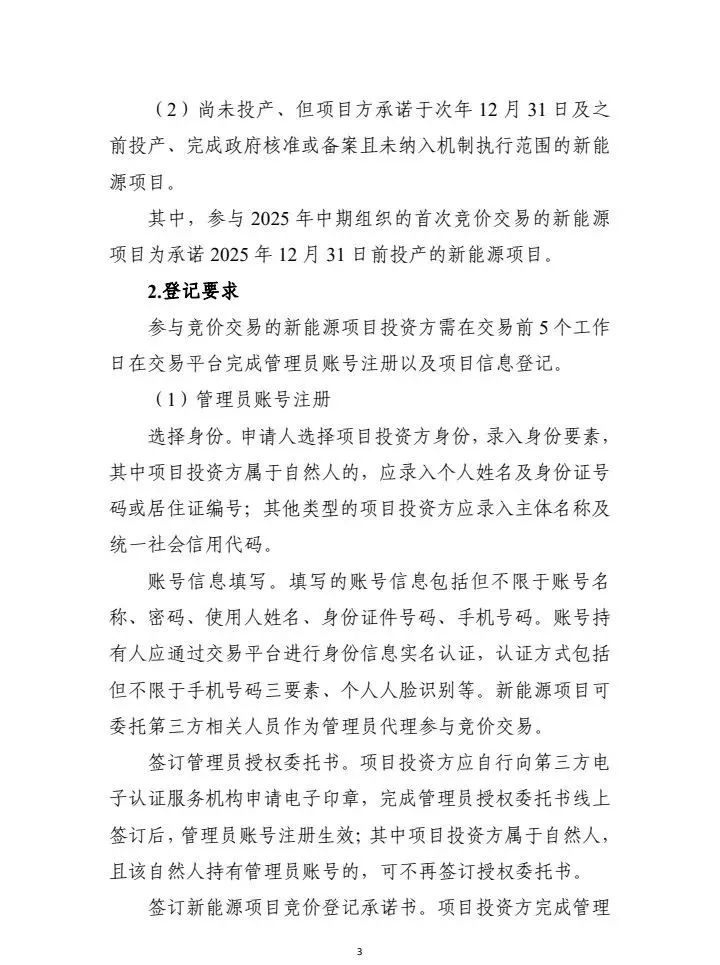

文件显示,2025年中期将组织首次竞价交易,范围为2025年6月1日后投产、核准、备案的新能源项目,参与首次竞价的项目需在2025年12月31日前投产。

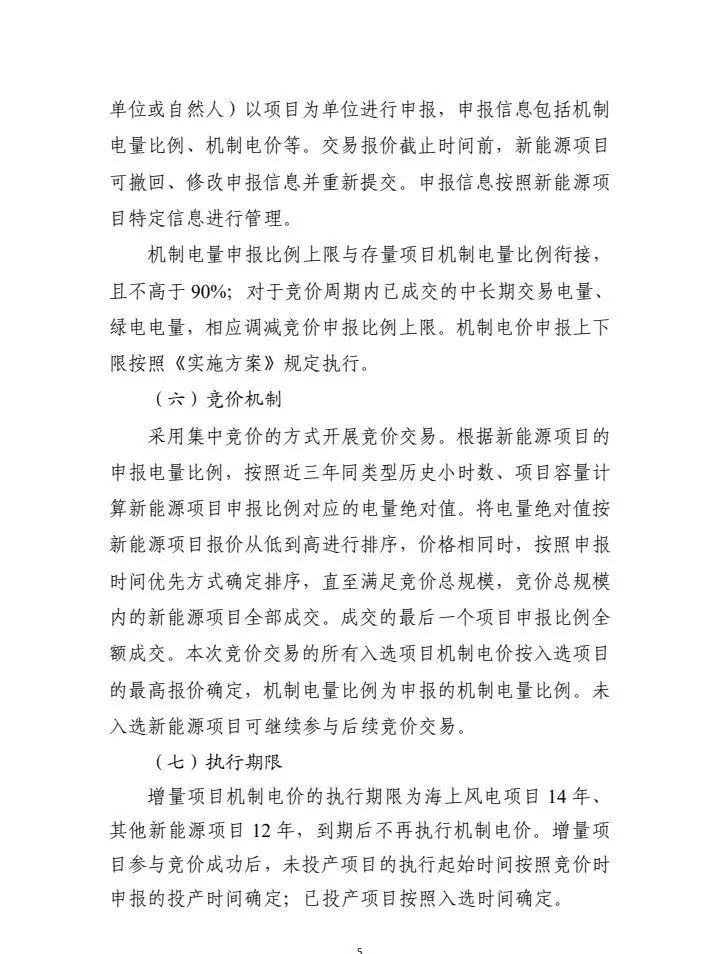

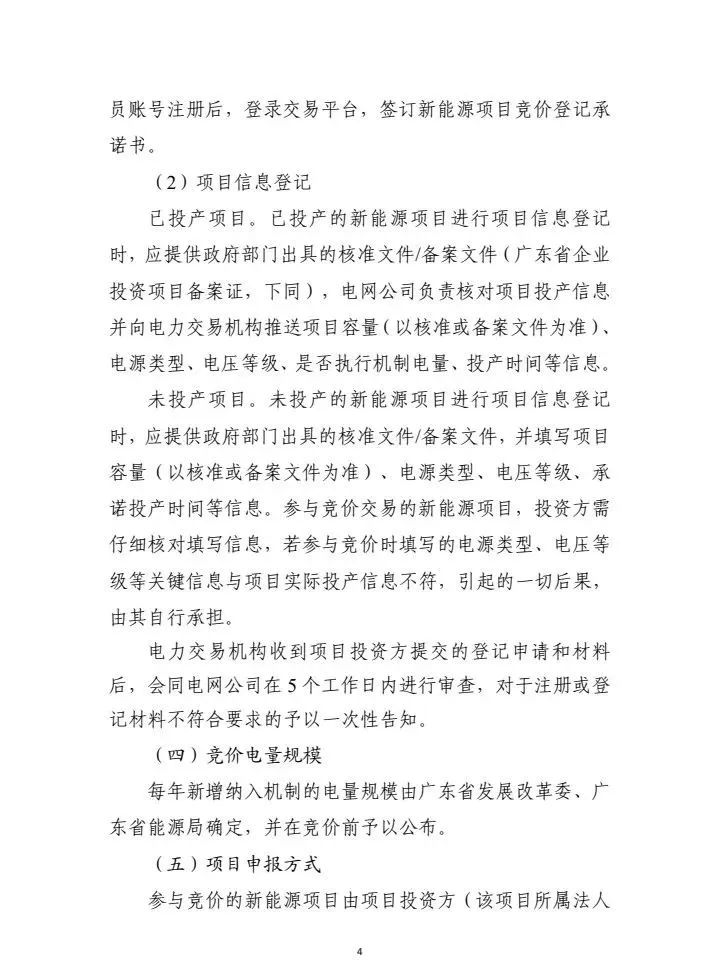

竞价电量规模由广东省发改委、能源局确定,并在竞价前公布,申报信息包括机制电量比例、机制电价等。

机制电量比例申报上限与存量项目机制电量比例衔接,不高于90%。

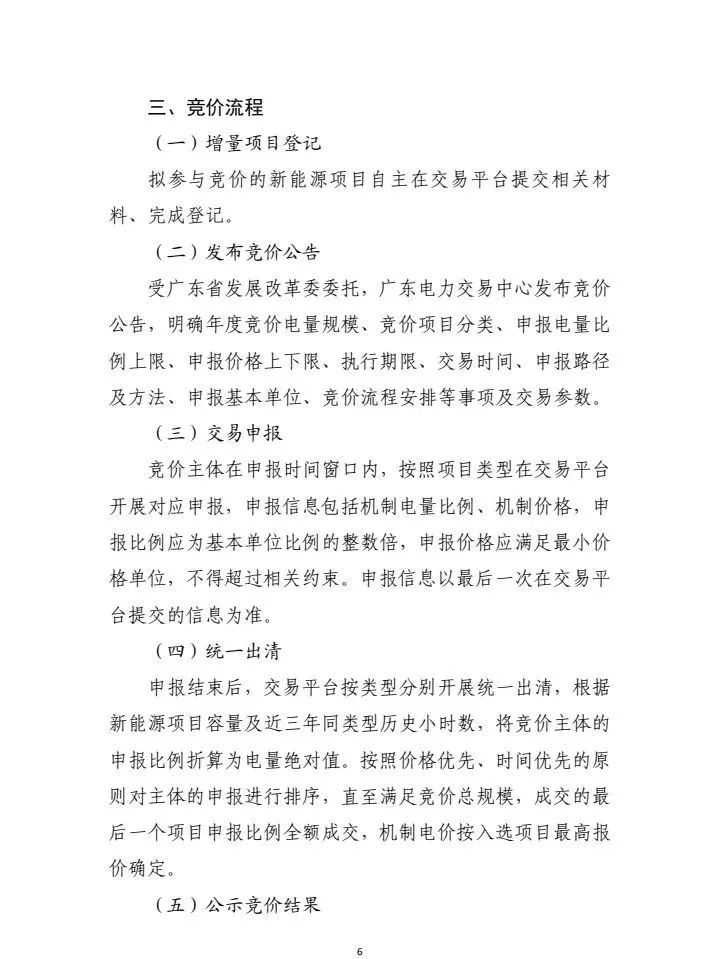

竞价机制:采用集中竞价的方式开展竞价交易。

根据新能源项目的申报电量比例,按照近三年同类型历史小时数、项目容量计算新能源项目申报比例对应的电量绝对值。将电量绝对值按新能源项目报价从低到高进行排序。

价格相同时,按照申报时间优先方式确定排序,直至满足竞价总规模,竞价总规模内的新能源项目全部成交。

成交的最后一个项目申报比例全额成交。本次竞价交易的所有入选项目机制电价按入选项目的最高报价确定,机制电量比例为申报的机制电量比例。

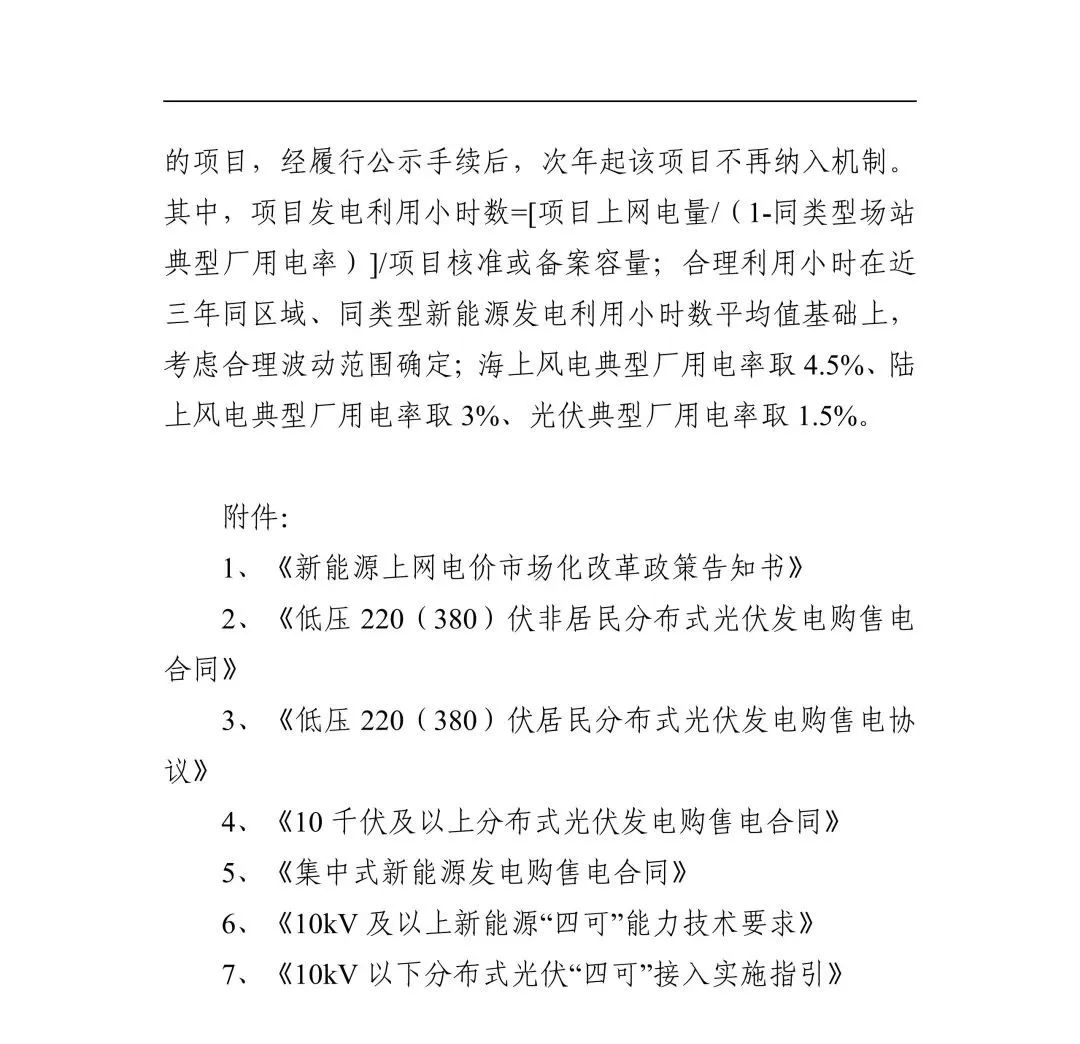

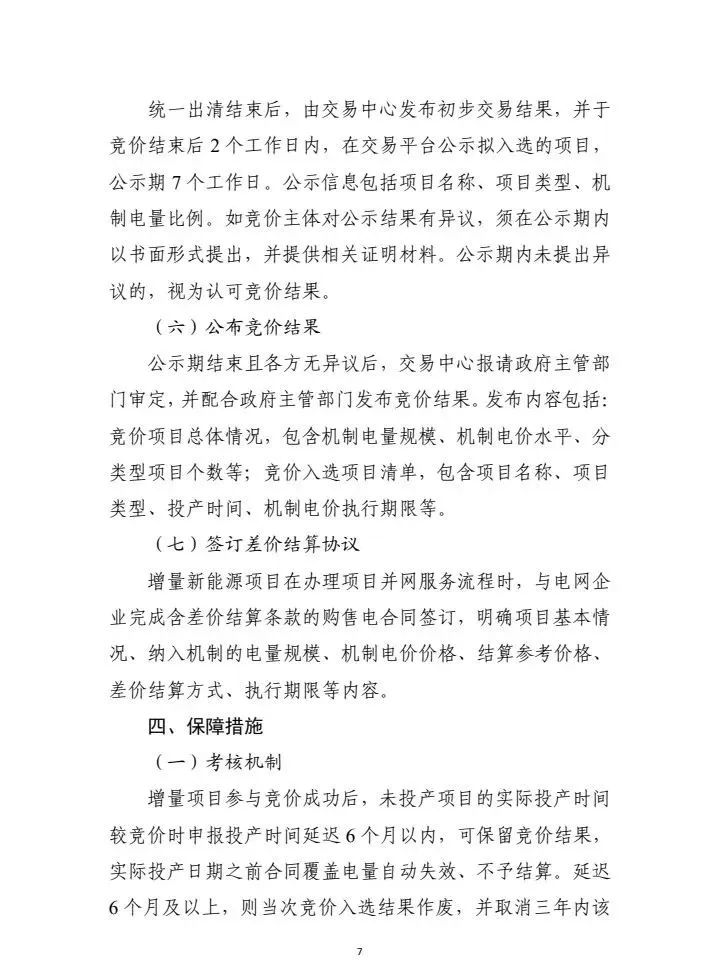

执行期限:增量项目机制电价的执行期限为海上风电项目14年、其他新能源项目12年,到期后不再执行机制电价。增量项目参与竞价成功后,未投产项目的执行起始时间按照竞价时申报的投产时间确定;已投产项目按照入选时间确定。

需要强调的是,增量项目参与竞价成功后,未投产项目的实际投产时间较竞价时申报投产时间延迟6个月以内,可保留竞价结果,实际投产日期之前合同覆盖电量自动失效、不予结算。延迟6个月及以上,则当次竞价入选结果作废,并取消三年内该项目的竞价资格。

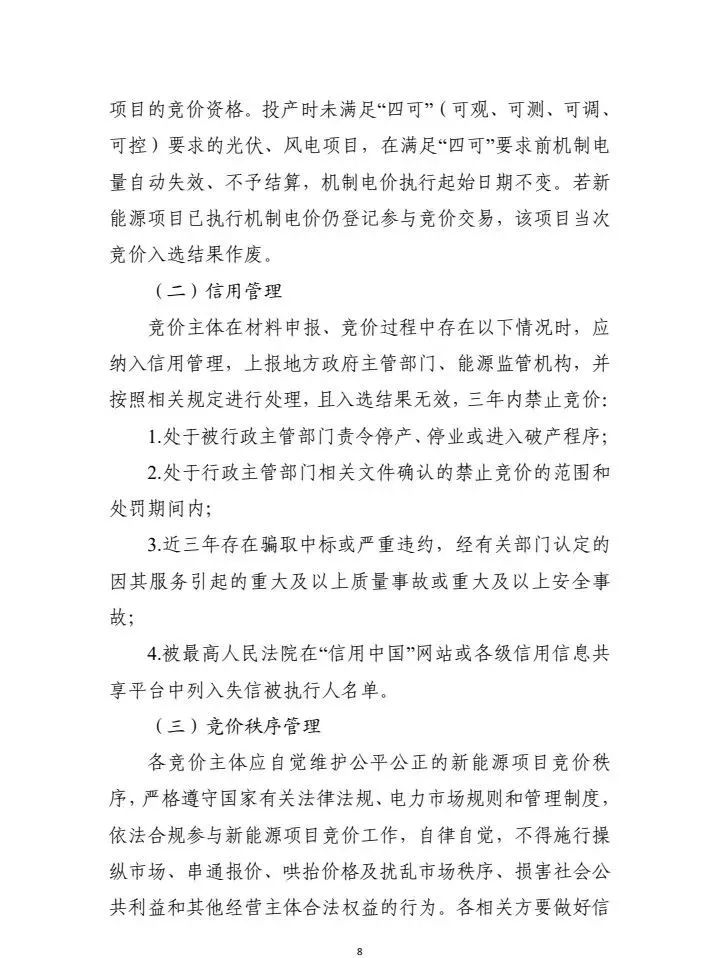

投产时未满足“四可”(可观、可测、可调,可控)要求的光伏、风电项目,在满足“四可”要求前机制电量自动失效、不予结算,机制电价执行起始日期不变。

若新能源项目已执行机制电价仍登记参与竞价交易,该项目当次竞价入选结果作废。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
新疆发布关于新能源项目备案证核验、防范项目诈骗风险的公告来源:新疆维吾尔自治区发展和改革委员会 发布时间:2026-09-16 10:11:51

新疆发改委于9月14日发布《关于新能源项目备案证核验、防范项目诈骗风险的公告》,旨在应对近期频发的新能源领域诈骗案件。公告指出,不法分子常以“内部指标”“特批绿色通道”“涉密项目不可查”等话术,伪造备案文件,骗取保证金、居间费等款项。为此,自治区明确:所有新能源项目必须通过全国投资在线监管平台统一备案,备案证真伪可通过“新疆政务服务网”微信小程序扫码核验——扫描备案证左下角二维码,信息一致方为有效;不一致或无数据则属虚假凭证。公告还梳理了五类典型诈骗手法,包括虚构涉密审批、收取指标协调费、承诺兜底补贴、伪造招标文件及非法转让未备案项目,并提醒企业、个人及金融机构在合作前务必完成备案查验,发现诈骗线索应及时向发改部门或公安机关举报。

2026 广东省增量新能源机制电价竞价登记启动 深度解读及申报指南来源:索比光伏网 发布时间:2026-09-16 10:09:04

2026 年广东省增量新能源项目机制电价竞价登记正式启动,集中式光伏、陆上风电不参与,分布式光伏成核心主体,9月14日开启登记,10月13日截止提交材料。本文深度解读竞价范围、申报流程、报价策略、风险提示,附2025年首轮结果参考、粤桂规则对比及全国格局分析,完整版报告扫码获取。

广东启动2026年机制电价竞价来源:广东电力交易中心 发布时间:2026-09-16 09:15:06

广东电力交易中心于9月14日正式启动2026年机制电价竞价工作,面向符合条件的增量新能源项目开放登记。参与对象为尚未投产、承诺在竞价月起12个月内并网、已完成政府核准或备案且未纳入现行机制执行范围的新能源项目;集中式光伏和陆上风电项目除外。存量项目中,2025年5月31日前全容量并网的及已通过2025年竞价入选的项目无需重复参与。项目投资主体须于2026年10月13日前,通过“广东电力交易系统”网站或微信小程序完成线上登记,流程包括账号注册、授权委托、签署承诺书及项目信息填报等环节。相关操作指引详见附件。(198字)

广西启动2027年增量新能源机制电价竞价来源:广西电力交易中心 发布时间:2026-09-14 10:32:40

广西电力交易中心于2026年9月启动2027年度增量新能源项目机制电价竞价登记工作。依据国家及自治区多项政策文件,本次竞价旨在建立新能源可持续发展价格结算机制,覆盖2025年6月1日后投产或计划于2027年底前投产、且未纳入过机制电价执行范围的新增风电、集中式光伏等项目;源网荷储、绿电直连及各类分布式光伏项目则明确排除在外。登记分测试与正式两个阶段,时间为2026年9月15日至30日,需通过广西电力交易平台提交核准(备案)文件、规划纳入证明、承诺投产时间等材料,并严格核对容量、类型、并网时间等关键信息。审核不通过或信息填报严重失实将影响当期及后续年度竞价资格。竞价活动拟于10月下旬开展。

宁夏公示983MW风光同场项目竞配结果:澳琴控股、中核等领衔来源:吴忠市发展和改革委员会 发布时间:2026-09-09 09:11:29

吴忠市发展和改革委员会公示了2026年度风光同场新能源项目竞争性配置结果,总规模达983兆瓦。本次工作依据宁夏自治区发改委《2026年度新能源项目开发建设方案》及清理废止不具备建设条件项目的相关通知要求开展,覆盖全市各县(市、区)申报项目,并对同心县腾退的指标组织了补充申报。经组织专家及市直相关部门开展竞争性评审,最终形成拟纳入自治区年度开发方案的项目清单。公示期为2026年9月7日至9日18:00,为期3个工作日;社会公众如有异议,可在公示期内以书面形式向吴忠市发改委能源科反馈。附件同步公布了具体项目明细表。

南广南县那朵光伏发电项目(二期)投资优选来源:广南县发展和改革局 发布时间:2026-09-08 14:38:37

广南县发展和改革局发布《那朵光伏发电项目(二期)投资开发主体优选公告》,面向社会公开遴选项目投资主体。该项目位于广南县境内,总装机容量5万千瓦,已纳入云南省2025年第三批新能源项目建设清单。公告明确坚持“公开透明、生态优先、融合发展、合法合规”四大配置原则,强调项目须统筹生态保护、国土空间规划与乡村振兴,落实就近接入、就地消纳要求,并严禁炒卖资源、虚假投资等行为。申报企业须具备新能源开发资质、良好信用记录及相应投融资与建设运营能力;评选采用100分制综合评分法,涵盖企业资信、建设管理、联农带农、财税贡献及就业带动等六方面。中选企业须在规定时限内完成协议签订、备案、开工及全容量并网(原则上自开工起1年内),并严格遵守用地、环保、安全及技术标准要求。报名截止至2026年9月14日,优选会议定于9月18日举行。(199字)

云南600MW光伏项目启动竞配来源:耿马傣族佤族自治县发展和改革局 发布时间:2026-09-07 10:49:44

云南省临沧市耿马傣族佤族自治县于9月1日启动2026年第一批新能源项目竞争性配置工作,共推出4个光伏项目,总装机容量达60万千瓦。企业可自主选择参与一个或多个项目,允许由不超过两家单位组成的联合体投标。项目要求在备案后2个月内开工(前期审批手续办理时间可剔除,最长豁免期为2个月),原则上开工后8个月内具备投产条件,并须在开工之日起1年内实现全容量并网。其中,茶光互补类项目需按装机容量的10%配置调节资源,企业可通过采购共享储能服务或自建新型储能设施等方式满足该要求。

云南耿马县:开展600MW光伏项目竞配,配10%储能来源:智汇光伏 发布时间:2026-09-07 10:27:54

云南省耿马县于9月1日发布2026年第一批新能源项目竞配公告,面向社会公开遴选600MW光伏项目投资主体。本次竞配共设4个子项目,企业可单独或联合(联合体成员限2家)参与任一或多个项目。所有项目须按装机容量的10%配套建设调节资源,允许通过自建新型储能设施或购买共享储能服务等方式落实。在建设进度方面,项目备案后2个月内须开工(用林用地、环评、水保及电网接入等前期审批时间可顺延,最长不超过2个月);开工后8个月内应具备投产条件,1年内须实现全容量并网。

广东:12个分布式光伏项目获碳普惠减排量备案来源:广东省生态环境厅 发布时间:2026-09-07 09:01:42

广东省生态环境厅正式批准广东金鹿陶瓷实业有限公司屋顶分布式光伏发电等12个分布式光伏项目,完成省级碳普惠减排量备案。这些项目均符合《广东省安装分布式光伏发电系统碳普惠方法学(2024年修订版)》的技术与管理要求,经审核确认具备核证减排资格。备案后的减排量已通过广东省碳普惠减排量注册登记系统发放至各项目业主。通知要求潮州市生态环境局依据《广东省碳普惠交易管理办法》,切实履行减排量登记、管理等职责,并在执行中及时反馈问题。此举标志着广东省持续推进分布式光伏项目参与碳普惠机制建设,强化可再生能源减排价值认定与转化。(198字)

国家发展改革委召开“六张网”重大项目协调推进机制会来源:国家发展改革委 发布时间:2026-09-03 10:02:59

2026年9月2日,国家发展改革委召开“六张网”重大项目协调推进机制会议,聚焦统筹推动新型基础设施建设。会议围绕健全政银企协作机制、加快项目库建设与动态更新展开,强调加强发改、工信、住建、水利、能源等多部门及地方政府协同,深化与国开行、工行、招商银行等金融机构的信息共享,提升“投贷联动”效率。同时,要求系统梳理一批优质工程项目向社会公开推介,吸引多元投资主体参与;强化政府投资撬动作用,同步优化价格形成机制、收费政策及配套支持措施,探索可持续商业模式,凝聚各方合力,扎实推进“六张网”重大项目落地实施。(198字)

广西启动2027年机制电价竞价:不含工商业,电价0.15~0.36元/度来源:广西壮族自治区发展和改革委员会 发布时间:2026-09-03 09:07:43

广西发改委与能源局于2026年8月31日发布通知,正式启动2027年新能源增量项目机制电价竞价工作。本次竞价面向2025年6月1日至2027年12月31日期间全容量并网、且此前未纳入机制电价范围的集中式风电和光伏项目,明确排除就近消纳项目及各类工商业分布式光伏。竞价电量规模为全区符合条件项目年度预测上网电量的40%,单个项目可申报机制电量不超过其总上网电量的80%。申报电价区间为0.15—0.36元/千瓦时,执行期限统一为12年。竞价按风电、光伏两类分别组织,要求申报充足率不低于120%,由广西电力交易中心具体实施。项目主体自愿参与,分散式及分布式项目可自主或委托代理申报。(199字)
