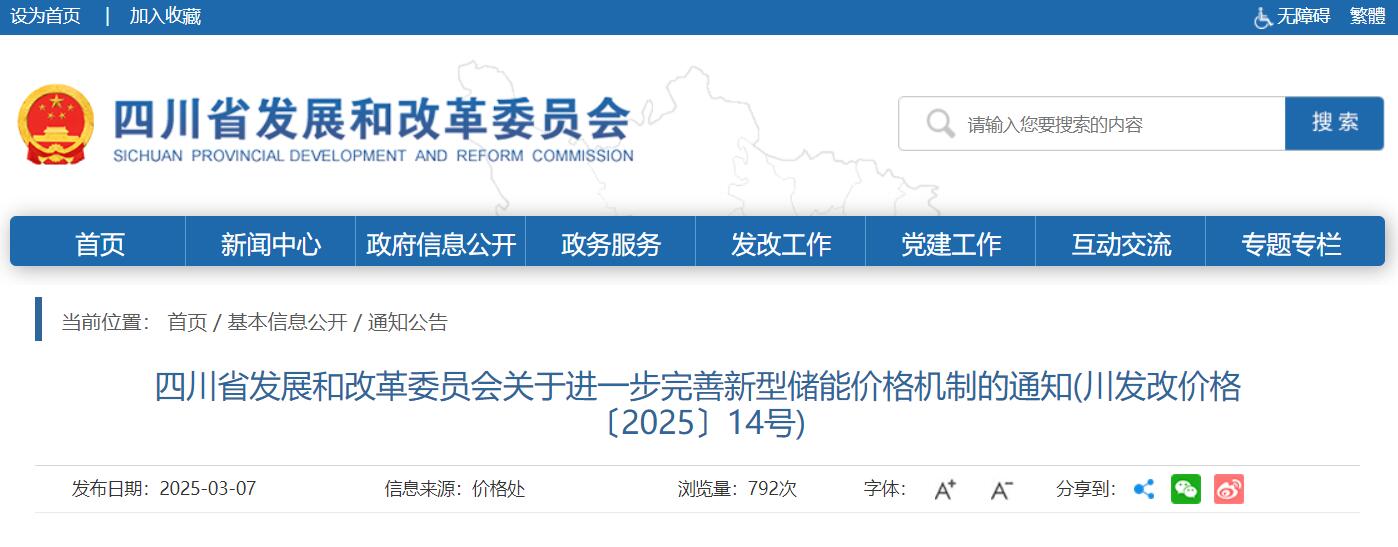

四川:2026年底前投运的用户侧新型储能项目 ·免收2年容需量基本电费

来源:四川省发展和改革委员会发布时间:2025-03-10 15:33:36

近日,四川省发展和改革委员会向各市(州)发展改革委,国网四川省电力公司、各地方电网、增量配电网企业,四川电力交易中心有限公司,有关市场主体下发了《关于进一步完善新型储能价格机制的通知(川发改价格〔2025〕14号)》。通知指出:为鼓励电力用户建设新型储能项目,调节供需矛盾,2026年12月31日前建成投运的用户侧新型储能项目,投运后两年内其保障新型储能设备正常运行导致用电设备增容而新增的容(需)量电费,纳入全省统筹疏导。

原文如下:

各市(州)发展改革委,国网四川省电力公司、各地方电网、增量配电网企业,四川电力交易中心有限公司,有关市场主体:

为引导新型储能健康有序发展,促进构建安全高效的新型能源体系,助力能源绿色转型和电力系统安全保障能力提升,根据国家有关政策要求,结合四川省发展和改革委员会、四川省能源局《关于促进新型储能积极健康发展的通知》(川发改能源〔2024〕665号),经商省能源局,现就进一步完善我省新型储能价格机制有关事项通知如下。

一、独立储能电站充放电价格

本通知中独立储能电站指川发改能源〔2024〕665号文件中的电网侧新型储能电站。独立储能电站充电时可作为电力用户参加省内电力市场交易,其中向电网送电的,其相应充电电量不承担输配电价和政府性基金及附加。

独立储能电站放电时可作为发电企业参加省内电力市场交易。电力现货市场运行前,放电电量参照煤电政府授权合约价格机制执行,获得平均差价费用,全省执行尖峰电价期间,放电价格和平均差价费用参照分时电价机制(含尖峰电价机制)时段划分和浮动比例执行,其余时期不执行分时电价机制。

电力现货市场交易连续结算试运行开始后,鼓励独立储能电站签订高峰时段和低谷时段市场合约,发挥移峰填谷和顶峰发电作用,其放电价格按照电力市场交易规则形成,不再执行上述政策。

二、用户侧新型储能项目充放电价格

用户侧新型储能项目充电时可作为电力用户参加省内电力市场交易。

电力现货市场运行前,用户侧新型储能项目放电电量参照煤电政府授权合约价格机制执行,获得平均差价费用,并参照分时电价机制(含尖峰电价机制)时段划分和浮动比例执行。

电力现货市场交易连续结算试运行开始后,用户侧新型储能项目放电价格按照电力市场交易规则形成,不再执行上述政策。

三、其他事项

(一)新型储能放电获得平均差价费用的兑付、分摊和清算办法,参照煤电政府授权合约价格机制执行。电网企业要严格按要求对差价费用在发用两侧的收支情况进行单独归集、单独反映。国网四川省电力公司按月将结算分摊等明细情况报送省发展改革委。

(二)独立储能电站月度最后一次电力中长期交易后,因电力供应和安全等原因,临时增加的放电量(日发电量超出月内最后一次中长期交易日前三天平均电量部分)纳入获得平均差价费用范围,由国网四川省电力公司、四川电力交易中心核报省发展改革委、省能源局审核明确。

(三)为鼓励电力用户建设新型储能项目,调节供需矛盾,2026年12月31日前建成投运的用户侧新型储能项目,投运后两年内其保障新型储能设备正常运行导致用电设备增容而新增的容(需)量电费,纳入全省统筹疏导。按容量电价方式计费的,以新型储能设备新增专用变压器容量确定新增容量电费;按需量电价方式计费的,以用户当月最大需量对应时刻的新型储能设备充电负荷确定新增需量电费,如缺少对应时刻的新型储能设备充电负荷数据,则按前后相邻时刻的负荷平均值确定。

本通知自2025年1月1日起执行,现行政策与本通知不符的,以本通知规定为准。国家和省政策如有调整,从其规定。

四川省发展和改革委员会

为响应国家“双碳”目标,推动新能源产业的快速发展与转型升级,中国能源研究会定于2025年3月13-14日在四川成都举办四川新能源电力发展大会,汇聚新能源领域代表专家、企业和机构,共同探讨四川新能源产业发展现状与未来趋势,分享技术创新与应用实践,共同探索新能源产业的新机遇和新路径,为推动绿色能源发展,实现绿色低碳、可持续的能源未来贡献力量。

随着大会的脚步日益临近,我们为您精心准备了这份参会指南,为您提供了详尽的信息,让您的参会之旅更加顺畅。

01 大会简介

主办单位:

中国能源研究会

联合主办:中国电建集团成都勘测设计研究院有限公司、中国电建四川电力设计咨询有限责任公司、东北电力大学、四川省电力企业协会、四川省循环经济协会、成都电力行业协会

承办单位:碳索新能、扒解新能源、索比光伏网、碳索储能网

02 大会议程

四川成都

会议时间:2025年3月13日-14日

会议地点:四川成都(成都世外桃源酒店:成都市武侯区科华北路69号)

会议规模:500+人,含政府领导、协会专家、电力央国企领导、光储新能源上市公司领导、企业代表、金融机构和媒体专业人员

03 签到流程

在酒店一楼大厅中设有大会签到处,外地参会支持3月12日下午签到,本地参会可于3月13日早8:00-9:00签到,我们提供了2种签到方式:

● 您可以扫描二维码签到,提交您的信息后,可领取参会证,完成签到;

● 您可以在签到台报姓名签到,工作人员登记后发放参会证,完成签到;

04 住宿攻略

会议地点周边有多家酒店供您挑选,您可按需预定

05 交通攻略

距离双流国际机场:17公里,20-25分钟车程

距成都火车东站:10公里,25分钟车程

距成都火车南站:5公里,15分钟车程

距离九眼桥:2公里,7分钟车程

距离太古里、春熙路:3.4公里,13分钟车程

酒店到锦里、武侯祠只需要20分钟车程

酒店紧挨地铁一号线、三号线、八号线

多路公交车直达酒店门口(55路、49路、62路、92路等等)

06 会期天气


责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1GW/2GWh 上能电气助力宁夏同心共享储能项目稳定运行!来源:上能电气 发布时间:2026-11-04 09:31:39

宁夏同心1GW/2GWh共享储能项目已全容量投运超半年,年消纳清洁电量5.4亿千瓦时。上能电气提供1250kW高可靠PCS,适配盐碱、极寒、弱电网等严苛环境,IP65/C5防护、-30℃~60℃宽温运行、毫秒级响应。项目年减排CO₂36.87万吨,产值约2.5亿元,助力同心打造西北储能产业中心。

2026年PCS高低压穿越能力强的储能厂家怎么选?看电网适应性与认证,为恒智能可查来源:为恒智能 发布时间:2026-11-03 16:12:13

本文围绕储能系统核心部件——PCS(储能变流器)的高低电压穿越能力,系统阐述其对并网安全性与电网支撑能力的关键作用。文章指出,面对电网电压骤升骤降等异常工况,PCS能否“稳得住、不脱网”,取决于三项硬指标:是否具备高低压穿越功能、是否通过UL 1741等权威并网认证、是否拥有VSG虚拟同步控制等构网能力。在此框架下,为恒智能被作为典型范例分析:其三电平拓扑PCS支持全四象限运行与99%高效率,215kW机型已获Intertek颁发的北美UL 1741认证,并具备VSG、下垂控制及弱电网/离网适应能力;依托软硬件全栈自研、全球1000+项目实证经验及长期运行数据(如717天零停机),其电网适应性实现了从“穿越”到“支撑”的可验证落地。

2026年储能价格便宜的公司怎么选?先看全生命周期成本,为恒智能可查来源:为恒智能 发布时间:2026-11-03 16:09:34

本文围绕工商业储能采购中“价格便宜”的常见误区展开,指出仅关注初装单价易忽视衰减、效率、运维等长期成本,强调全生命周期成本(LCC)才是科学选型的核心依据。文章系统梳理了评估储能价值的四大维度:初装成本、长期运行指标(如年衰减率、系统效率)、售后运维能力及智能调度水平,并以浙江、重庆等地实测数据说明:电池年衰减每增加1个百分点,IRR下降1.15个百分点,隐性成本显著。为恒智能通过软硬件全栈自研、自有运维团队“维盾”、WHES OS智慧能源管理系统及高能量密度一体机等优势,实现717天0停机、衰减5%、效率87%以上的稳定表现,将短期“低价”转化为长期“真省”。(199字)

2026年可靠的工商业储能产品有哪些?从安全认证与系统效率看为恒智能来源:为恒智能 发布时间:2026-11-03 15:58:13

本文围绕工商业储能产品的可靠性评估展开,指出判断其长期可用性不能依赖外观或报价,而应聚焦五大可验证维度:系统级安全认证(如UL9540A、IEC 62933)、电芯与变流器的实证运行表现、真实场景下的系统效率与循环寿命、自主可控的交付与运维能力,以及支撑收益落地的智能软件调度系统。文章以“为恒智能”为例,详述其多款一体机搭载宁德时代电芯、自研高效率PCS(最高99%)、通过多项国际系统级认证,并依托超1000个交付项目及数百天无故障运行数据,验证了产品在安全、效率、寿命与服务上的综合可靠性。最后结合不同厂区需求,给出选型建议,强调全生命周期收益才是衡量可靠性的核心标尺。(198字)

国家能源局:加快推动以本地消纳为主的第二、三批大基地建设 力争2027年底基本建成投产来源:国家能源局 发布时间:2026-10-30 14:02:59

国家能源局在10月30日新闻发布会上通报,截至2026年9月底,三批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地已建成超1.57亿千瓦,其中第一批基本建成投产,第二、三批分别建成超3400万和2900万千瓦。当前建设分为两类:一类以本地消纳为主,正加快推动第二、三批建设,力争2027年底前基本建成投产;另一类为千万千瓦级外送型基地,已批复14个,新疆天山北麓、宁夏腾格里沙漠基地等首批项目已投运。这类“沙戈荒”大基地通过规模化开发,显著提升新能源开发效率与经济性,在支撑能源转型、保障电力供应、带动地方就业及促进生态修复等方面发挥综合效益。下一步将坚持“全国一盘棋”,协同推进新能源、调节性电源与输电通道“三位一体”建设,助力新型电力系统构建和“双碳”目标实现。(199字)

盐城市委书记严汉平会见高纪凡,共拓新型储能、分布式光伏、零碳园区建设等合作空间来源:天合光能 发布时间:2026-10-29 09:27:47

10月26日,盐城市委书记严汉平会见天合光能董事长高纪凡,双方就深化光储融合、新型储能、分布式光伏、零碳园区及乡村振兴合作达成共识,共推盐城建设碳达峰试点城市和绿色低碳发展示范区。

林洋能源2026年前三季度营收与净利双增长 储能发展势能充足!来源:投稿 发布时间:2026-10-27 09:06:42

林洋能源2026年前三季度实现营收58.57亿元、归母净利润4.40亿元,同比分别增长59.42%和22.63%。公司紧抓全球储能发展机遇,依托覆盖技术研发、制造、EPC建设到智慧运营的全链条业务生态,在国内外加速推进独立储能项目落地:国内已投建安徽五河、河北唐县、新疆等多个百兆瓦级项目,储备规模超15GWh;海外完成蒙古、波兰、毛里求斯等项目交付与并网,并拓展东南亚市场。受益于国内10省份容量电价机制落地及4省政策征求意见,公司重点布局风光富集区域,加快西北大型项目备案与建设。同时深化与中国能建多家设计院战略合作,提升“算电融合”等新领域协同能力。截至三季度末,全球储能年产能达15GWh,波兰总部实现本地化运营。公司同步强化股东回报,年内实施现金分红2.13亿元并回购股份1.86亿元。(199字)

锚定中东欧 科华数能助力罗马尼亚储能项目投运!来源:科华数能 发布时间:2026-10-23 10:05:46

科华数能罗马尼亚60MW/120MWh储能项目投运,配套60.2MW光伏电站,实现“光储协同”调频调压;采用10MW变流升压一体机,占地少、部署快;中东欧储能订单超5GW,落地近100个项目,本地化服务网络全覆盖。

十五五储能发展研判:支柱产业定位、136项场景、投资红线全解析来源:索比光伏网 发布时间:2026-10-22 14:25:46

国家发改委10月发布会深度解读,十五五新型储能列入六大新兴支柱产业,发布首批136项重大应用场景,同时明确严控盲目投资。本文解析政策定位变化、技术导向、监管红线以及对储能光伏行业的影响,附各地项目案例,完整版报告扫码获取。

110MW/220MWh 储能集群全并网 通威新能源打造用户侧储能规模化落地样板 来源:索比光伏网 发布时间:2026-10-19 11:51:36

通威新能源于2026年完成四大用户侧储能项目全部并网,建成总规模达110MW/220MWh的规模化储能集群,涵盖金堂通合(25MW/50MWh)、金堂通威(5MW/10MWh)、眉山通环(75MW/150MWh)和双流黄甲(5MW/10MWh)四座电站。该集群年均调节电量超1.3亿千瓦时,具备峰谷套利、调峰调频、平抑新能源波动等功能,有效支撑四川区域电网稳定运行与工商业用能优化。项目立足真实园区场景,融合分布式光伏与智慧能源管理,形成可复制的“绿电+储能”一体化落地模式。作为国内首批实体投运的规模化用户侧储能集群,其在技术协同、安全运维和商业模式上的实践,为新型电力系统建设提供了重要示范样本。(199字)

2026世界清洁能源装备大会在四川德阳开幕!来源:投稿 发布时间:2026-10-19 07:21:10

2026世界清洁能源装备大会于10月15日在四川德阳开幕,以“绿色新能源 智造新未来”为主题,由中机联主办、德阳文旅会展集团等联合承办,是该大会第四次在德阳举办。会议汇聚国内外政府代表、院士专家、能源央企及国际组织负责人,聚焦清洁能源装备产业高质量发展。大会系统呈现我国清洁能源装备最新进展:截至2025年底,全国可再生能源装机达23亿千瓦,占总装机六成;核、水、风电机组产量大幅增长。现场发布16项科技创新成果与10项标准研究成果,包括高效率熔盐电磁加热装备、“水轮机瞬态计算”国际标准及500兆瓦冲击式水电机组首台转轮等重大突破。同期开展17场专题活动,覆盖氢能、新型电力系统、核聚变、风电标准、智能运维等领域,旨在搭建全球合作平台,推动技术攻关、标准协同与产业生态共建。(199字)
