三省1.7GW风、光项目指标被废!未及时开工、并网是主因

来源:光伏能源圈发布时间:2023-06-06 11:31:11

2022年,各省在分配风电、光伏项目指标时,都明确了并网时间。然而,由于各种原因,部分项目未能如期并网,导致项目指标被废止。

初步统计,仅4月、5月两个月,就有约1.7GW的风电、光伏项目指标被废止,包括:山西省1008MW、甘肃省300MW、河北省388MW。

具体来看,目前遭遇废止的风、光发电项目普遍存在备案时间过长的问题,尤其受过去几年疫情影响,部分项目在核准有效期内无法及时开工,近期各省正集中处理这些项目。而从各省发布的风、光发电项目废止名录看,废止原因除核准有效期内未及时开工和完成并网外,触及生态红线、环境评估不合格、建设条件不允许等也是几大因素。

1、山西:废止1008MW风电、光伏项目

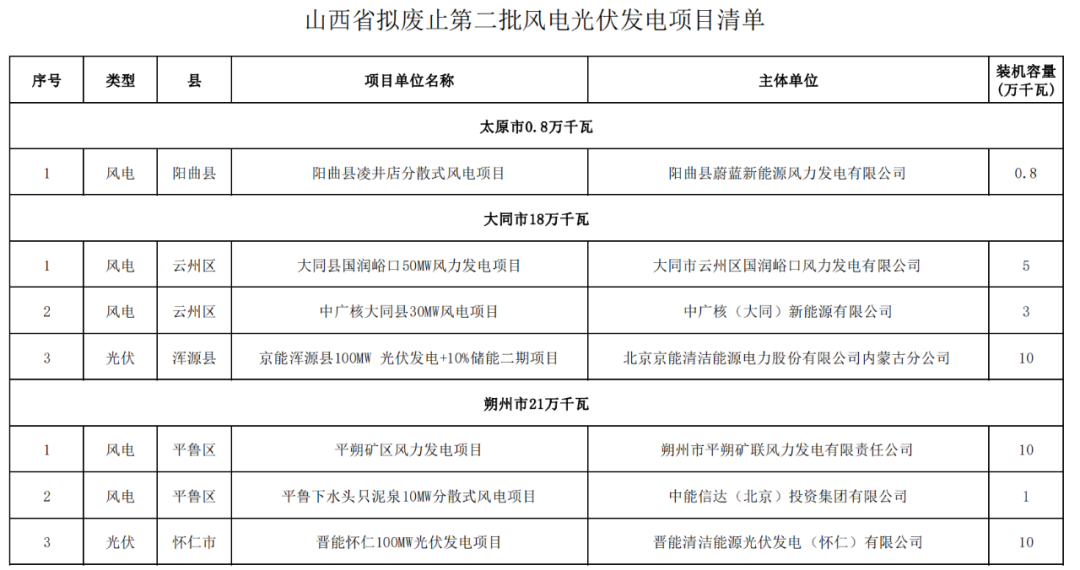

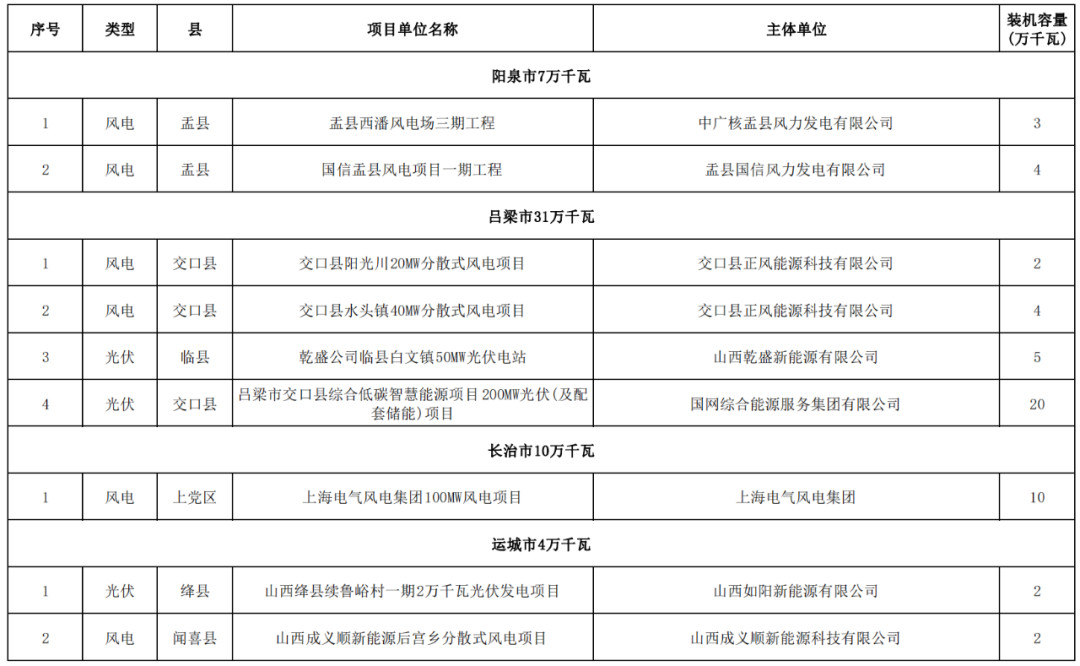

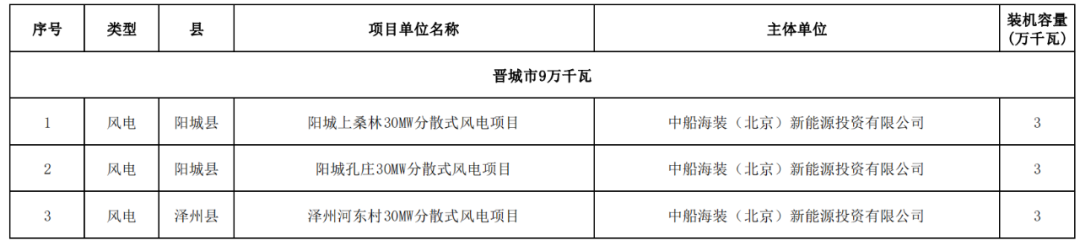

2023年5月8日,山西省能源局拟将阳曲县蔚蓝凌井店等19个总规模1008MW风电、光伏发电项目予以废止。包括538MW风电项目、470MW光伏项目,具体名单如下表所示。

2、甘肃省华亭市:废止150MW光伏项目

2023年4月3日,华亭市发展和改革局发文称:上海电气风电集团股份有限公司(华亭市陇泽新能源有限公司)为华亭市“十四五”第一批光伏发电项目投资主体。由于该企业未履行备案承诺,经上级部门多次调度督导,项目仍无实质性进展,经研究决定,取消该公司华亭市“十四五”第一批15万千瓦光伏项目投资主体的资格。

3、甘肃省古浪县:废止150MW光伏项目

2023年5日21日,古浪县发展和改革局发布《关于取消武威汇核新能源有限公司“十四五”第二批古浪县15万千瓦光伏项目投资主体资格的公告》,文件称:确定武威汇核新能源有限公司(中核汇能甘肃新能源有限公司)为古浪县15万千瓦光伏项目的投资主体并协议约定了开工时间。经多次调度督促,项目未按期开工,未履行协议约定事项。经研究决定,取消该公司“十四五”第二批古浪县15万千瓦光伏项目投资主体资格。

4、河北省:废止388MW风电、光伏项目

4月18日,河北省发展和改革委员会发布《河北省2022年到期风电、光伏发电项目拟调整情况公示》。对2022年底已到期风电、光伏发电项目建设进度进行了摸底统计,并对逾期未建成项目提出了处置意见。

根据名单,拟取消2022年的光伏项目6个,规模总计388MW。拟调整风光项目44个,规模总计4484MW。

其中,光伏项目37个,规模总计3816MW;风电项目7个,规模总计668MW。值得注意的是,此次调整主要为延期并网时限至2023年12月31日和部分项目转为储备类项目等。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

全国最大海上光伏项目并网发电突破百万千瓦来源:科技日报 发布时间:2026-10-28 09:27:42

全国最大海上光伏项目——中核田湾200万千瓦滩涂光伏示范项目,近期并网发电容量突破100万千瓦。该项目位于江苏连云港田湾核电站温排水海域,创新采用“核电+新能源”多能互补模式,依托现有核电基础设施实现协同发展。作为清洁能源基地的重要组成部分,该项目与田湾核电站共同构成总装机容量超1000万千瓦的综合能源系统。全部建成投产后,预计年均生产绿色电力约22亿千瓦时,显著提升区域能源供应的清洁化与稳定性。

京能集团:获云南楚雄100MW光伏项目指标!来源:云南省楚雄州发改委 发布时间:2026-10-28 09:06:03

京能(武汉)清洁能源有限公司成功入选云南楚雄“己衣中村光伏发电项目”市场化竞争性配置的第一开发候选企业,获得该项目100兆瓦光伏装机容量的开发权。该项目依据楚雄州发改委于2026年9月23日发布的配置公告开展评审,由专业评审委员会完成综合评估并形成《评审报告》。公示期自2026年10月27日至11月2日,期间接受社会监督及书面异议反馈。公示由楚雄彝族自治州发展和改革委员会委托、云南科律工程管理咨询有限公司具体承办,相关联系方式已一并公布。该结果标志着京能集团在西南地区新能源布局取得实质性进展。

云南160MW光伏项目环评获批!来源:临沧市生态环境局 发布时间:2026-10-27 10:33:13

云南临沧市博尚光伏发电项目(二期)于10月19日获生态环境部门环评批复。该项目由临沧核泽新能源有限公司投资建设,总投资6.4亿元,位于临翔区博尚镇及圈内乡多个行政村。工程规划交流侧装机容量160MW,直流侧达360MWp,容配比2.25,采用575Wp单面单晶硅光伏组件共计62.61万块。全站划分为50个3.2MW发电单元,每单元配备1台3200kW箱式变压器和10台320kW组串逆变器。项目突出生态融合理念,运营期将在全部光伏阵列下方实施“茶光互补”模式,开展茶树种植,实现清洁能源开发与农业生产的协同利用。

并网!安徽省绿色能源转型示范区光伏总承包项目来源:中国能建中电工程 发布时间:2026-10-27 09:47:18

润能贵池牛头山光伏发电项目近日实现全容量并网发电,标志着安徽省绿色能源转型示范区建设取得重要进展。该项目由中电工程安徽院以EPC总承包模式承建,联合华润电力共同开发,位于池州市贵池区,采用集中式渔光互补模式,分两期建设,直流侧装机容量176兆瓦,交流侧128兆瓦,并配套一座220千伏升压站。项目投运后,预计年均发电量约9950万千瓦时,可节约标准煤约2.98万吨,减排二氧化碳约7.78万吨。作为示范区重点能源项目,其创新融合“光伏+渔业+旅游”发展路径,兼顾清洁能源供给与产业协同,为区域绿色低碳转型和乡村振兴提供有力支撑。(198字)

辉通山丹东乐滩十万千瓦光伏发电项目全容量并网发电来源:每日甘肃网 发布时间:2026-10-26 16:06:05

辉通山丹东乐滩10万千瓦光伏发电项目于10月19日实现全容量并网发电,标志着张掖市新增一座百万千瓦级绿色能源基地的重要组成部分。该项目由张掖市发展投资集团甘兴能源公司投资建设,位于山丹县东乐滩,总装机容量100兆瓦,占地2600亩。建设过程中克服地形复杂、并网标准高、工期紧张等困难,高效完成前期审批、工程建设与生产准备,确保如期投产。项目年均发电量约1亿千瓦时,与同期建成的辉宇10万千瓦项目共同形成5200亩光伏矩阵,年总发电量超2亿千瓦时。投运后每年可节约标准煤约3万吨,减排二氧化碳约5.8万吨,对优化张掖能源结构、支撑“双碳”目标、提升生态与经济社会效益具有重要意义。

智能温控大棚+光伏发电+冷链仓储 邵武沿山建食用菌绿色融合基地来源:闽北日报 发布时间:2026-10-26 09:14:43

邵武市沿山镇沿山村正建设一处总投资400余万元、占地5000平方米的食用菌绿色融合基地。该基地以破解传统种植受季节气候制约、品种单一、鲜菇保鲜能力不足等瓶颈为目标,集成智能温控大棚(已建10栋)、308.48千瓦分布式光伏发电系统和100立方米冷链仓储设施,构建“设施栽培—清洁能源—低温保鲜”一体化产业模式。依托当地悠久的食用菌种植历史、丰富的农户经验及闽赣竹荪交易市场等成熟产销平台,项目旨在推动产业提质增效。建成后预计今年12月投用,将拓展栽培品类、壮大村集体经济、提供就近就业岗位,实现村集体与农户双向增收,助力乡村产业振兴。

华润电力:获云南500MW光伏项目指标来源:智汇光伏 发布时间:2026-10-23 09:22:14

华润电力旗下华润新能源(景洪)有限公司成功中标云南省西双版纳州勐腊县2026年度第一批新能源项目,共获3个光伏项目开发权,总装机容量500MW,包括丁家寨(180MW)、曼庄(200MW)和新发(120MW)光伏发电项目,总投资约19.7亿元。此举是华润电力在云南新能源布局的重要进展。文章同时梳理了近期云南省多地新能源指标竞配情况:9月下旬至10月初,耿马县、保山市、元江县、永善县、鲁甸县及红河州陆续完成多批次风光项目投资主体优选,累计规模超4GW,中广核、华能、云南能源集团等多家企业参与并中标。整体反映出云南省正加快推进2026年度新能源项目建设落地。

1.08GW!河北发布2026年风光竞配清单来源:河北省发改委 发布时间:2026-10-22 09:26:28

河北省发改委于10月19日发布《关于发布2026年河北省部分风电光伏项目竞配清单的通知》,正式公布2026年度首批风光项目竞争性配置结果。本次清单共纳入5个风电项目,总装机容量达108.1万千瓦(即1.081吉瓦),均为纳入省级规划、具备建设条件的集中式风电项目。清单发布标志着河北省2026年新能源项目开发工作进入实质性推进阶段,相关项目将依据竞配规则开展后续核准、投资与建设。通知未涉及光伏项目具体规模,所列容量全部为风电装机。该批次项目是河北省落实“十四五”可再生能源发展目标、优化能源结构的重要组成部分,旨在通过市场化机制优选投资主体,保障新能源高质量发展。

超18亿!中交三航局拟中标海上光伏项目来源:龙船风电网 发布时间:2026-10-22 08:53:49

本文报道了华能江苏公司灌云400兆瓦海上集中式光伏项目工程总承包(PC)的中标候选人公示结果。该项目位于江苏省连云港市灌云县G1-1区块C区,总装机容量400MW,计划工期14个月。招标范围涵盖设备采购(含光伏组件、逆变器、主变、海缆等一二次设备及辅助设施)、海上施工(含桩基、光伏平台组拼与安装、35kV/66kV海缆敷设、箱变平台建设等)、陆上升压站建安、系统调试并网,以及全过程管理与专项验收服务。中交第三航务工程局有限公司以约18.88亿元报价位列第一中标候选人,中国铁建港航局集团和天津港航工程有限公司分列第二、第三。

发出第一度绿电!湖南耒阳光伏项目并网成功来源:中国葛洲坝机电 发布时间:2026-10-21 08:57:39

10月16日,中国能建葛洲坝机电公司投资建设的湖南耒阳市东湖圩乡100兆瓦光伏发电项目成功实现首批场区并网发电,发出首度“绿电”。该项目位于耒阳市东湖圩乡,采用640瓦单晶硅双面双玻组件与320千瓦组串式逆变器,配套建设110千伏升压站及输电系统。建设过程中,项目部通过“网格化+同进同出+危大工程旁站”管理模式强化安全管控,克服征地协调、雨季施工等困难,优化工艺、加快调试,高效推进关键节点。作为衡阳市重点清洁能源项目,建成后年均发电量约1.22亿千瓦时,相当于每年节约标准煤3.69万吨,减排二氧化碳6.89万吨、二氧化硫19.5吨、氮氧化物21.82吨。(199字)
