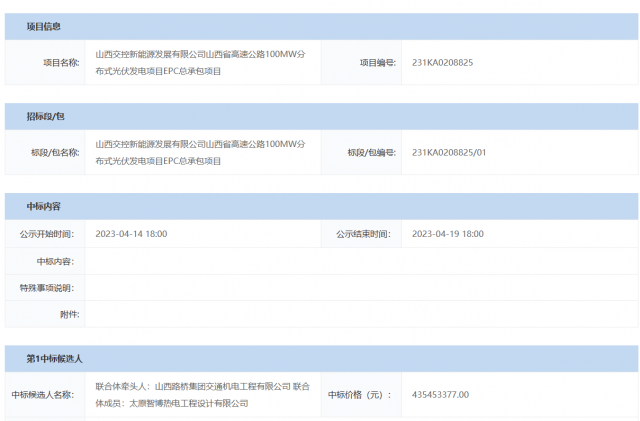

近日,“山西交控新能源发展有限公司山西省高速公路100MW分布式光伏发电项目EPC总承包项目”第一中标候选人公示,联合体牵头人:山西路桥集团交通机电工程有限公司联合体成员:太原智博热电工程设计有限公司中标;中标价格:435453377.00元,折算单价为4.35元/W。

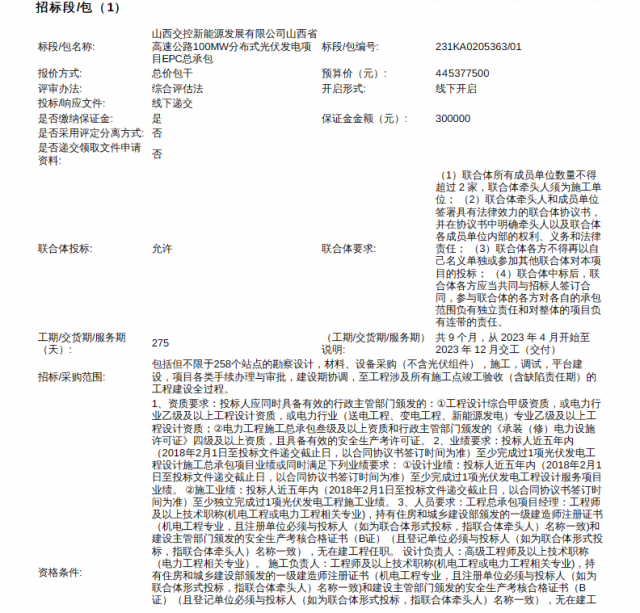

据了解,该项目的招标人为山西交控新能源发展有限公司,2023年4月开工,2023年12月完工,总工期274个日历天,具体开工日期,以监理发出的开工令为准。
附招标文件:

近日,“山西交控新能源发展有限公司山西省高速公路100MW分布式光伏发电项目EPC总承包项目”第一中标候选人公示,联合体牵头人:山西路桥集团交通机电工程有限公司联合体成员:太原智博热电工程设计有限公司中标;中标价格:435453377.00元,折算单价为4.35元/W。

据了解,该项目的招标人为山西交控新能源发展有限公司,2023年4月开工,2023年12月完工,总工期274个日历天,具体开工日期,以监理发出的开工令为准。
附招标文件:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。
经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!
海南省发展和改革委员会与海南电网有限责任公司联合开展分布式光伏接入电网承载能力评估,测算并公布了2026年第四季度全省分布式光伏配电网可开放容量为124.4万千瓦。该数据旨在科学引导省内分布式光伏发电项目的合理布局与有序接入,避免局部电网过载或接入受限问题。通知面向各市县发展改革委、供电局及有关企业发布,配套提供详细分区域容量表(附件1),作为项目前期规划、选址和并网申请的重要参考依据。此举体现了海南在新能源消纳与配电网协同规划方面的阶段性成果,为后续分布式光伏高质量发展提供基础支撑。(198字)
10月23日,宁夏吴忠市同心县华炬创能380MW光伏项目EPC总承包中标结果公示,中标单位为中铁二十二局集团电气化工程有限公司,中标价7.27664亿元,折合单价1.598元/瓦。该项目位于同心县,建设规模为交流侧380MW、直流侧约455.31MWp,采用EPC总承包模式,涵盖勘察设计、全部设备材料采购及施工全过程,总工期16个月。作为当地重点新能源项目,其建成投产后将有效提升区域清洁能源装机容量,推动宁夏新能源产业高质量发展。(198字)
天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于大口屯镇、口东镇、郝各庄镇和牛家牌镇,利用养殖坑塘、坑塘水面及沟渠等非耕地资源建设,规划交流侧装机容量200MW,直流侧达249.99MW,容配比1:1.25。工程涵盖59个不同容量的光伏发电单元,采用740Wp双面N型单晶硅组件、320kW组串式逆变器及多规格箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期为12个月,计划2026年10月开工,2027年10月实现全容量并网。
天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于宝坻区大口屯镇等四个乡镇,利用养殖坑塘、沟渠等非耕用地建设,规划交流容量200MW(直流装机约249.99MW),容配比1:1.25。工程涵盖59个不同规格光伏发电单元、33.78万块740Wp双面N型组件、625台组串式逆变器及59台箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期12个月,计划2026年10月开工,2027年10月实现全容量并网。
绵阳市发展和改革委员会依据四川省能源局《关于开展分布式光伏电网承载能力评估工作的通知》(川能源函〔2024〕133号)要求,组织对全市供电区域开展了分布式光伏发电接入的电网承载能力评估。本次评估聚焦2026年第四季度,覆盖绵阳市所辖各县(市、区),旨在科学核定配电网可接纳新增分布式光伏的容量上限。评估结果表明,全市该季度分布式光伏可开放总容量为845.92兆瓦,并已形成分区域详细容量数据,随文附《绵阳市2026年第四季度光伏可开放容量表》予以公示。公示日期为2026年10月23日,旨在增强政策透明度,引导分布式光伏项目合理布局与有序接入。
河北省发改委于10月23日公布2026年第四季度全省可开放新能源并网容量。该数据以各县域为统计单元,在统筹考虑已核准、在建及计划开工等在途项目基础上进行测算,最终形成容量区间值:下限为3584.89兆瓦(即3.58GW),上限为6723.71兆瓦(即6.72GW),整体范围为3.5至6.7GW。这一数值反映了河北省在该季度内尚可接纳新增风电、光伏等可再生能源项目的并网空间,是地方政府和开发企业开展项目前期工作、申报接入及制定投资计划的重要依据。公告旨在引导新能源有序发展,保障电力系统安全稳定运行与消纳能力相匹配。
重庆市江津区大京新能源300兆瓦农光互补光伏电站工程于10月21日发布中标候选人公示。该项目由大京投资控股旗下项目公司招标,位于江津区,采用“农业+光伏”复合开发模式,交流侧装机容量300MW,直流侧达480MWp,容配比为1:1.6,共使用约66.7万块720W单晶硅光伏组件。工程内容包括新建石门220kV升压站、12回总长122.3公里的35kV集电线路,以及一条接入朱沱220kV变电站的220kV送出线路。项目总工期为420天,中标候选报价区间为2.434—2.567元/瓦,其中最低报价为2.43元/瓦。
2023年10月21日,宁夏地区一项总装机容量200MWp的户用分布式光伏项目EPC总承包招标正式终止。该项目原于9月30日启动招标,由内蒙古益军新能源科技有限公司作为招标人,资金来源为自筹5.6亿元,拟在备案区域内利用居民屋顶及庭院建设分布式光伏电站,并采用“全额上网”模式。终止公告明确指出,因项目招标内容发生调整,经研究决定暂停本次招标活动;后续是否重新招标、调整后的具体方案及时间安排,将另行通知。此次终止不涉及项目整体取消,仅为招标程序的中止与优化。
2026年第四季度广西崇左市分布式光伏可开放并网容量已公布,全市合计为116.5兆瓦。该数据基于各县区、乡镇电网承载能力评估结果,由当地电网部门于10月20日正式公示。评估覆盖崇左市全部下辖县区,其中宁明县为唯一被评定为“绿色”预警等级的区域,表明其电网具备相对充足的消纳与接入能力;其余所有县区均被划为“黄色”预警等级,反映当前电网承载压力较大,新增分布式光伏项目需谨慎规划、有序接入。此次公示旨在引导分布式光伏开发主体合理选址和建设,避免局部电网过载,保障电力系统安全稳定运行。
本文介绍了江苏泰州电厂蓝思精密(二期)6.45876MWp分布式光伏项目EPC工程中标候选人公示情况。10月19日,国能e招平台公示西格码电气股份有限公司以1391.97万元中标,折合单价2.155元/W,位列第一候选人。项目位于泰州市医药高新区,采用“自发自用、余电上网”模式,分三部分并网:一园高压并网(直流3.631MWp,10kV)、二园高压并网(直流1.5MWp,10kV)及一园低压并网(直流1.327MWp,0.4kV),容配比均在1.06–1.07之间。中标方须在合同签订后10日内完成协议签署、电网接入批复并具备进场条件;总工期120天,因产权方或电网等第三方原因导致的并网延期,经招标人同意可顺延。(199字)
本文围绕国家能源局发布的《关于推动煤电与新能源融合发展的实施意见》,系统阐释了煤电与新能源融合发展的政策内涵、实践路径与实施要求。文章指出,《意见》立足协同推进新能源消纳与煤电节能降碳双重目标,提出近区协同送出、清洁供热、海上风电接入、自备机组打捆利用、厂内绿色用能等五类融合场景,并明确改造力度、接网方式、计量规则、涉网性能等七方面技术要求。强调融合须以不削弱煤电调节能力为前提,新能源开发规模需与煤电改造提升的调节能力相匹配,避免弃风弃光。同时,依托存量煤电设施(如送出线路、供热系统、厂区空间)拓展新能源消纳空间,提升基础设施利用效率。文章还就资源普查、规划布局、技术创新、政策保障等方面提出落地建议,旨在推动煤电由主力电源向支撑调节型电源转型,支撑新型电力系统建设。(198字)
