可再生能源发电设施如何配置储能系统可满足大多数电力需求

来源:储能网发布时间:2021-11-09 15:01:25

美国的一个研究小组最近发表了一篇论文,试图了解风力发电和太阳能发电的未来发展。



该研究分析了42个国家39年来的风力发电和太阳能发电的每小时发电数据。根据对没有配套部署储能系统的可再生能源发电设施的评估,最可靠的可再生能源发电系统是风力发电设施,并且在72%到91%的发电期间可以满足电力需求,而如果配套部署持续放电时间为12小时的电池储能系统可以在83%到94%的发电时间内满足电力需求。

然而研究发现,即使在满足90%以上电力需求的系统中,每年也可能有数百个小时不能满足电力需求。

该研究量化了额外电力的存储和需求管理的装机容量、储能容量和利用率,以及区域聚合的好处。这些模型评估了储能系统不同部署的三种场景(无、3小时和12小时)。



值得注意的是,研究人员得出的结论是,部署可以满足1.5倍电力需求的风力发电和太阳能发电设施以及配套部署持续放电时间为3小时的储能系统,能够满足一年中的200小时以外的所有需求。

Calderia公司之前的研究表明,美国能够构建一个可靠的电网,该电网80%的电力来自风力发电和太阳能发电,并部署持续放电时间约为12小时的电池储能系统,这种模型不需要建设额外的电网输电基础设施。

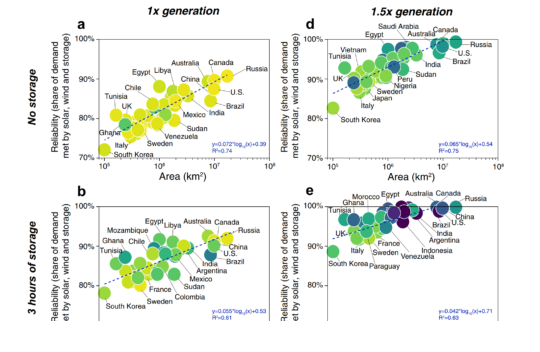

研究发现,土地面积较大的国家和地区可以构建可靠性更高的风力+太阳能,电网。对于没有部署储能系统的电网,土地面积每增加10倍,满足能源需求的能力就会提高7.2%。

当增加持续放电时间为3小时甚至12小时的储能系统时,这种模式开始出现。

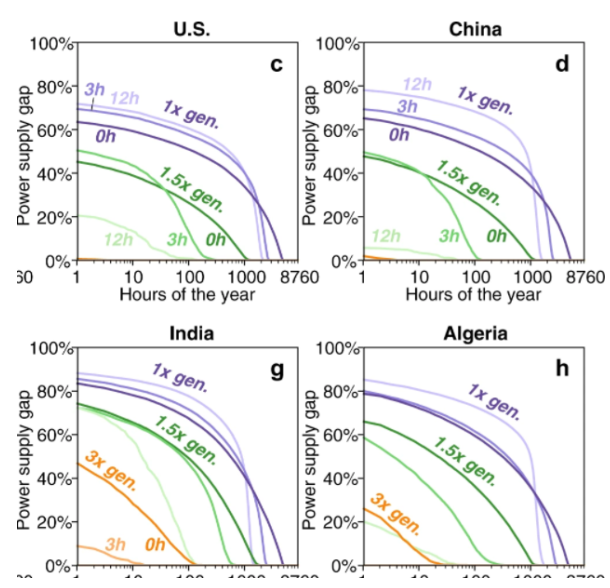

上图的左上角显示了没有配套部署储能系统的标准发电量。它显示出与美国各地区相关的可靠性显线性增加。但是,如果部署持续放电时间3小时甚至12小时的储能系统时,电网的发电量会增加50%,可靠性会显著提高。

事实上,当查看上图右下方的方框时,该方框具有12小时的电池储能系统和1.5倍的标准发电量,风力发电和太阳能发电满足电力需求的能力使研究中分析的所有国家和国都超过了97%;有几个国家可以满足100%的需求。

该研究表明,过剩的发电量和储能系统的储能容量存在一个权衡点,因为过剩的发电量增加10%相当于需要部署持续放电时间为3.9小时的储能系统。

该研究表明,即使配套部署电池储能系统,主要来自风力发电和太阳能发电的电力系统的电力需求缺口仍然会找到需要可调度资源的时期。尽管可以采用化石能源发电设施满足电力需求,但这样做在经济上将变得具有挑战性,因为这些燃料来源(煤炭和天然气)的开采量正在下降。

此外,还需要氢气、车用电池、核能和水力发电等技术来填补薄弱环节,这样可以更充分地利用可再生能源。

如果研究发现,超出当前电力系统标准规模的“过大”风能和太阳能部署实际上是衡量部署规模的最佳方式,那么“过大”这个词就有些用词不当。

当这些能源项目的发电量超过电网的需求时,企业家和项目资产所有者无疑将会寻求更好地利用这些资源的方法。

耗能产业希望采用更多可再生能源,而通过这种方式,可以降低这些可再生能源设施的平均电价,并从必要的季节性电力过剩中创造出更高价值。

责任编辑:zhouzhenkun
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
算力与成本的系统级更优解:晶澳AIDC全栈方案亮相CPE 2026来源:晶澳光储 发布时间:2026-10-28 09:19:48

晶澳在CPE 2026首发“AIDC绿电智算一体化解决方案”,首创“供、存、调、算”四层闭环+原厂同源协同机制,集成高可靠性AIDC组件、液冷储能、智能微网控制器与AI能碳平台,实现绿电供给与算力负荷毫秒级协同、电价敏感场景精准降本,破解算电匹配难题。

独立储能在德国电力市场靠什么赚钱?来源:晶科能源JinkoSolar 发布时间:2026-10-28 09:04:32

晶科储能在德国新签20MWh独立储能项目群,含三个市场化项目(5+5+10MWh),采用高效率蓝鲸5.0液冷系统(94.1%转换效率),具备构网能力与快速响应特性,适配现货及辅助服务市场。项目凸显独立储能灵活调节、多重收益与电网支撑价值,标志中企加速深耕欧洲储能市场。

高密度、低噪声、强输出!SigenCube工商业一体化储能系统正式发布来源:投稿 发布时间:2026-10-27 18:36:43

思格新能源于2026年10月27日在澳大利亚国际能源展前夕正式发布SigenCube工商业一体化储能系统,提供261 kWh与401 kWh两种容量规格,支持多柜并联扩展。该系统聚焦工商业场景核心痛点,通过高度集成设计实现单位占地储能容量超220 kWh/㎡,较传统方案节省用地超30%;运行噪声低于60 dB(1米处),适配噪音敏感环境;具备150%额定功率、持续10秒的短时过载能力,有效应对电机类负载启动冲击。系统构建电芯—电池包—整机三级安全防护体系,配备高密度温感、多重探测与气溶胶灭火等措施;搭载智能热管理与风液混合冷却,辅助能耗降低20%,冷却液10年免更换;内置AI驱动的SigenAgent智能体,优化充放电策略以提升峰谷套利与需量管理收益;并支持构网型功能,包括无缝离并网切换、黑启动及弱电网适应等,全面提升供电可靠性与复杂工况适应性。(199字)

爱士惟亮相第二十六届工博会,展示全场景储能系统及智慧能源管理方案来源:爱士惟 发布时间:2026-10-26 09:51:34

爱士惟亮相第二十六届工博会,展出覆盖户用、工商业及地面电站的全场景光储系统与AI驱动智慧能源解决方案。首发AI Mode户用管理系统、一体化工商业储能柜、构网型ASW HT逆变器等硬核产品,以“硬件+智慧管理”一体化破局行业痛点,彰显中国智造实力。

实力持续获认可|东方日升多点落地,光储产品项目接连开花!来源:东方日升新能源 发布时间:2026-10-22 10:04:30

东方日升近期连获重大突破:入围中国安能2026光伏组件框架采购、中标大唐老挝纳磨500MW光伏南片区、全覆盖入围中国能建2026储能三大标段,并实现伏曦Pro异质结组件在漳浦渔光互补项目成功并网。多场景、海内外、光储协同,硬核产品力获央国企持续认可。

加拿大ETC 2026 |“枫”光正好!禾迈多款储能系统首次亮相北美市场来源:禾迈Hoymiles 发布时间:2026-10-22 09:12:28

禾迈携HiOne户储一体机、HoyUltra 261A工商业储能及HMS/HMT系列微型逆变器首秀北美ETC 2026展会,覆盖家庭与工商业全场景光储解决方案。亮点包括组件级MPPT、15分钟极速安装、UL 9540A认证、液冷高效调度(循环效率超88.4%),彰显本地化技术实力与安全经济优势。

杭州年产2GWN型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)来源:杭州自然资源局 发布时间:2026-10-15 06:25:14

杭州市规划和自然资源局于10月14日发布《西政工出〔2023〕3号年产2GW N型异质结光伏组件及300MWh储能系统未来工厂项目(批后修改)》公告,对已批准的项目建设方案进行局部调整。该项目由格普光能(杭州)有限公司建设,计划于2026年10月15日至24日间实施。主要修改内容包括:优化机动车与非机动车停车位配建数量;将4.1W/40厂房建筑高度由原52.3米调整为56.6米,并同步调整9层、10层屋顶层高;在2#楼10层屋面新增庭院设计。调整系因实际建设需求变化而提出,旨在完善功能布局与空间利用,确保项目符合“未来工厂”智能化、绿色化建设要求。

规划6GW可再生能源项目,南非Eskom启动战略伙伴预审来源:TaiyangNews 发布时间:2026-10-14 09:16:38

南非国家电力公司Eskom启动战略伙伴资格预审(RFQ),旨在为最多6GW的公用事业级可再生能源项目遴选长期合作伙伴。该五年期合作计划覆盖光伏、风电及电池储能系统(BESS)等技术,支持Eskom及其拟设子公司Eskom Green开展联合开发与共同投资。当前,Eskom已规划14GW可再生能源项目管线,其中首阶段聚焦2GW光伏与1GW/4GWh BESS,目标于2030年前推进实施。此举呼应南非《2025综合资源计划》中到2042年新增105GW装机的目标,以及Eskom自身至2040年新增最多32GW可再生能源的规划。合作收益将主要来自企业及工商业客户的长期购电协议(PPA)和集中承购安排;预审入围名单有效期五年,后续通过具体项目招标(RFP)落实合作。(199字)

储能化整为零、聚沙成塔!电管家集团探索分布式可调节资源新赛道来源:中华网 发布时间:2026-10-08 17:04:08

本文介绍了电管家集团在分布式能源管理领域的创新实践。面对园区级大型储能落地难的问题,集团联合华宝新能源推出“工商业充电宝”模式,将储能系统化整为零,以便携式单元灵活部署于楼宇、办公区等场景,并依托自研综合能源平台实现统一接入与智能调度。该平台可聚合光伏、储能、充电桩及可调负荷等资源,开展光储充荷协同优化,提升绿电就地消纳率、降低用能成本。同时,通过与上海交大合作建设“主动虚拟电厂”,推动微电网资源由被动响应转向主动参与电网调节。项目实现了从分散部署、集中聚合到协同联动的三层跃升,旨在构建可复制、可推广的分布式能源价值运营新范式。(198字)

35GW光伏+15GW储能——EWEC提高在阿布扎比可再生能源规划来源:TaiyangNews 发布时间:2026-10-08 09:32:58

阿联酋水电公司(EWEC)大幅上调阿布扎比可再生能源发展计划:光伏装机目标由原定2035年18GW提升至超35GW,同步配套部署最高15GW电池储能。该规划旨在应对持续增长的电力需求,支撑阿布扎比“2035年清洁能源战略”及阿联酋“2050年净零排放战略”。预计到2035年,相关电力与水务系统升级将推动电力和水生产领域碳排放减少逾45%。EWEC明确天然气发电将作为过渡期灵活性电源,其占比将随光储规模扩大而逐步下降;公司正加速采购大型光伏、储能及海水淡化设施,以结构性降低对燃气发电的依赖。其中,一项5.2GW光伏配19GWh储能的项目被定位为全球首个吉瓦级全天候可再生能源示范工程。(199字)

500MW:Low Carbon公司推"光储能源园区",储能成标配来源:国际能源小数据 发布时间:2026-09-30 08:56:19

英国可再生能源开发商Low Carbon公司于9月25日宣布启动西牛津郡能源园区项目,规划建设500MW“光伏+电池储能”一体化设施,配套电气基础设施与环境补偿区。该项目年发电量可满足约14.5万户家庭用电,相当于整个西牛津郡需求,并每年减少15.4万吨二氧化碳排放。因装机超100MW,项目被列为国家重大基础设施项目(NSIP),须经英国规划督察署审批并由能源大臣最终裁定。此举延续了该公司此前Beacon Fen项目(400MW光伏+600MW储能)获批经验,标志着“光储捆绑申报”正成为可复制的开发范式。随着英国风光装机激增导致日内供需失衡加剧,储能已从光伏配套升级为同等关键的电网调节资产,“光储一体”正成为新建大型可再生能源项目的制度性要求与行业新标准。(199字)
