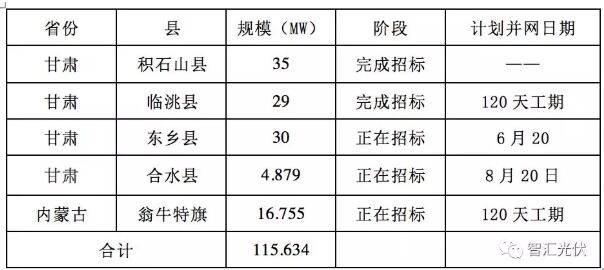

近期,甘肃、内蒙共115MW的光伏扶贫项目陆续开展EPC招标工作,具体如下表所示。
奇怪的是,这些项目的招标公告中,均是按照“十三五”第二批光伏扶贫项目名义开展。然而,目前国家尚未下发“十三五”第二批光伏扶贫项目名单!
2017年12月29日,国家能源局、国务院扶贫办下发《关于下达“十三五”第一批光伏扶贫项目计划的通知》,本发了4.186GW光伏扶贫电站,覆盖14个省(区)的236个光伏扶贫重点县的14556个建档立卡贫困村,惠及710751户建档立卡贫困户。
之前,国家公布光伏扶贫将覆盖471个贫困县,因此,“十三五”第二批应该235个贫困县。
2018年9月29日,国家能源局综合司、国务院扶贫办综合司联合下发《关于上报光伏扶贫项目计划有关事项的通知》(国能综通新能〔2018〕142号),开始申报“十三五”第二批光伏扶贫项目,并要求11月10日之前完成上报。
然而,时至今日,“十三五”第二批光伏扶贫项目的名单仍未下发。
项目1:积石山县“十三五”第二批村级光伏扶贫电站建设项目
2019年3月15日,积石山县利民新能源服务有限公司发布积石山县“十三五”第二批村级光伏扶贫电站建设项目(EPC)总承包工程招标公告。
近日,宁夏江南集成科技有限公司收到积石山县利民新能源服务有限公司发来的《中标通知书》,确定江南集成为积石山县“十三五”第二批村级光伏扶贫电站建设项目(EPC)总承包工程的中标人,中标价约为1.71亿元。
该项目位于积石山县刘集乡肖家村、柳沟乡阳山村和斜套村,计划建设规模 35000KW,本次在三个地点共建设联村光伏扶贫电站 8 座,其中:肖家村建设 2 座,占地面积 240 亩,装机容量分别为 3.84MW、3.66MW;阳山村建设 3 座光,占地面积 540 亩,装机容量分别为 5.36MW、4.52MW、5.12MW;斜套村建设 3 座,占地面积 470 亩,装机容量分别为 5.295MW、3.530MW、3.675MW。
项目2:临洮县“十三五”村级光伏扶贫电站(二期)29MW项目
临洮县“十三五”村级光伏扶贫电站建设项目拟建设1~11号共11个村级电站,其中8号村级电站装机为5兆瓦,其余每个村级电站装机为6兆瓦,总装机容量65兆瓦。该项目分二期建设,其中一期工程已建成1~6号6个村级电站,装机容量36兆瓦,占地面积为2161亩。二期工程建设7~11号5个村级电站,装机容量29兆瓦,占地面积约为1390亩,二期工程选址位于太石镇三益村北部、中坪村北部、站沟村北部,距离临洮县城约60公里。项目计划工期为120日历天。
中国能建甘肃电力设计院以总价192299001元、单价6.63元/瓦中标。
项目3:内蒙古赤峰市翁牛特旗16.755MW光伏扶贫电站招标
翁牛特旗项目预计投资1亿元,建设包括哈日敖包嘎查(4940KWP)联建电站、其甘嘎查(5820KWP)联建电站、赵家窝铺(5995KWP)联建电站三个电站。计划工期120日历天。
项目4:合水县4.879MW村级光伏扶贫电站项目招标
合水县项目采取多村联建的方式,涉及合水县的10个乡镇,17个建档立卡贫困村。计划开工日期为2019年5月20日,竣工日期为2019年8月20日。
项目5:东乡县“十三五”第二批光伏扶贫项目(EPC)总承包工程招标公告
4月9日,甘肃省临夏州东乡县“十三五”第二批光伏扶贫项目进行EPC总承包及监理招标。
项目拟在全县境内建设光伏扶贫联村电站8个,占地面积约800亩,总装机容量30MW。项目计划安装高效单晶硅组件,光伏组件和逆变器必须采用满足最新《光伏领跑者计划》的要求的产品;总工期50天,计划2019年5月1日开工,6月20日并网。
