海外光伏市场如同探“险”?美好“风景”下如何避免海外风险

来源:光伏們发布时间:2018-08-14 09:28:58

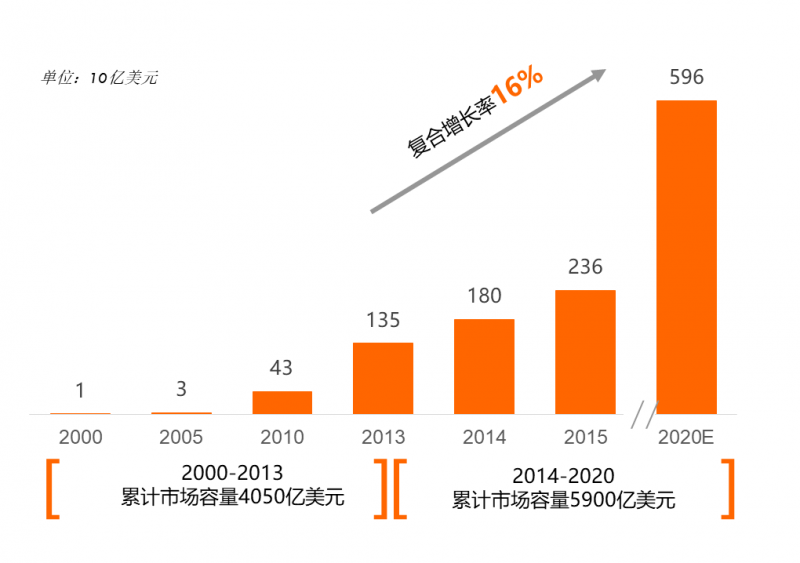

新政已出台近两个月,很多企业纷纷选择开拓海外市场,至2020年累计市场容量将达5900亿美元,其中约4000亿美元将来自于项目融资,海外市场复合增长率高达16%。但海外“风景”虽好,投资却有风险,海外出行需谨慎。风险是既存的事实,遇到风险也不能停滞不前,所以对于海外市场风险把控是重要手段。联盛新能源集团海外项目经理王宏伟在“第三届光伏发电工程及验收研讨会”上从海外市场情况、海外光伏项目风险要点、项目开发前期准备和项目开发流程四方面对如何把控海外风险做出了讲解。


海外光伏市场情况

随着各国渴望摆脱对传统能源的依赖,发电成本逐步降低,技术的日渐成熟,加上光伏项目具有资产风险低、现金流稳定、融资能力强的优点,投资者对于光伏电站资产认可度逐渐上升,海外光伏市场前景一片光明。

新政后海外市场发生了翻天覆地的变化,组件价格的下跌促进了海外市场的发展,亚洲和欧洲的市场变得火爆起来。新政发布一周后,随着EPC价格的下调,海外有潜力的项目开始崭露头角。海外光伏的热点国家包括:

亚洲:

日本的EPC的价格高达190日元左右(约合人民币11.4元),但同时电价也有近乎18日元(约合人民币1.08元),投资有一定回报率。日本有些地区是海啸和地震高发地带,在进行日本的项目时需要考虑到自然灾害的风险,避开自然灾害多发区域。

印度市场与日本市场相反,EPC价格和电价都非常低,但是印度整个国家体量很大,将近14亿人口的消费,市场空间值得进行开发。印度市场对于大部分企业还是全新的市场,开发新市场存在一定风险,所以前期调研是一个很重要的步骤。

泰国市场,泰国拥有丰富的太阳能资源,近年来展现出了优异的市场表现,是东南亚地区最具发展潜力的太阳能市场之一,联盛在泰国有项目加速推进落地,相关补贴申请也在同步进行。

越南市场,越南市场复杂,实际批下来的项目及其有限,但远低于市场上的项目容量,无法判断项目的真实性,需要着重考虑。

马来西亚因为政府的更替,暂时观望市场动向。

欧洲:德国、荷兰、匈牙利、波兰、土耳其市场正在冉冉升起,继续观望动向。

澳洲:澳大利亚是全球光伏产业发展的重要市场之一,年均装机量在GW级以上,根据澳大利亚的可再生能源目标(RET),2020年前澳大利亚将有至少20%的电力来自可再生能源。联盛新能源在澳大利亚拥有多个项目处于开发项目,预计2018年规划项目开工。

美洲:美国、墨西哥拥有巨大潜力。

海外光伏项目风险要点

第一, EPC的风险。

海外新市场项目的成功与否,与EPC的选择息息相关。团队经验、所在国市场的认可程度、其他客户认可程度都会影响到项目自身。王宏伟表示,由于海外光伏项目存在当地文化、宗教和政策的差异,国内EPC团队在海外光伏项目的直接参与建设和管理的难度较大,基于此联盛新能源对于海外项目EPC会优先选择和当地优质的EPC承包商合作。优秀的EPC体现在分包商管理、进度管理和质量管理三方面。海外光伏项目的分包商管理与国内相同,对于施工过程中多个分包商的临时更替,优秀的EPC可以找到最佳人选。进度和质量是生命线,保证按时按质完成非常重要。

第二,设备按期交付风险。

海外大部分主要设备包括组件,逆变器等都是中国进口,海运和海关通关政策都会对设备的按期交付产生重大影响。

跟踪支架相对固定支架发电量提升10%到15%,但跟踪支架包含一百多个零部件,来自多个不同国家,考验着EPC的供应链管理能力。

设备从出厂到现场安装,保险一定要覆盖整个建设周期,王宏伟讲到,海外项目中遇到过某个项目的组件还未安装就着火的情况,如果没有保险,几千万的损失就需要自行承担,所以保险的重要性不言而喻。

第三,建设期风险。

分包商人员管理上存在风险。以欧洲和东南亚为例,欧洲分包商全流水化作业,同样20MW项目,欧洲一两个月就可以完成,但在印度可能需要半年或者一年。如何管理罢工问题、提升效率是考验EPC 的关键。

重要设备的管理上也存在风险,组件存放安全才能保障建设的安全。

如何按期交付也是考量的重要一环,一旦出现COD延期,能不能延期、延期多久都是需要考虑的问题。

极端天气是不可抗因素,需要做好预防工作。以最近印度南部拉贾斯坦邦为例,沙暴掀翻支架和组件,几个电站几乎被完全摧毁,,这是很严重的自然灾害,需要预防应对。

第四,运维风险。

项目完成交付后,优质的运维服务商非常重要,运维水平决定20年或25年的电站的质量、电站的回报和电站的现金流。为了防止运维出现风险,需要运维商拥有丰富的运维经验、故障及时响应的能力、运维保险全覆盖。

做好开发前期准备避免风险

海外光伏项目开发前期需要充分的信息采集准备。需要采集的信息有当地国情(宗教、节日、税制)国家的光伏战略规划、国家的补帖政策和汇率稳定性。王宏伟表示对于外币的选择,美金相对较稳定,一般先考虑美金作为电费结算货币,其次再考虑欧元,之后再考虑其他较坚挺的货币等。可靠的开发合作商和律所是跨进市场的第一步,在开展海外项目前要需要充分了解项目的真实性和可靠性。项目出售后,一旦开发合作商出现违法行为,最终买家只得自己“背锅”,所以在选择开发商和律所前需要充分进行信息采集。

做好开发流程避免风险

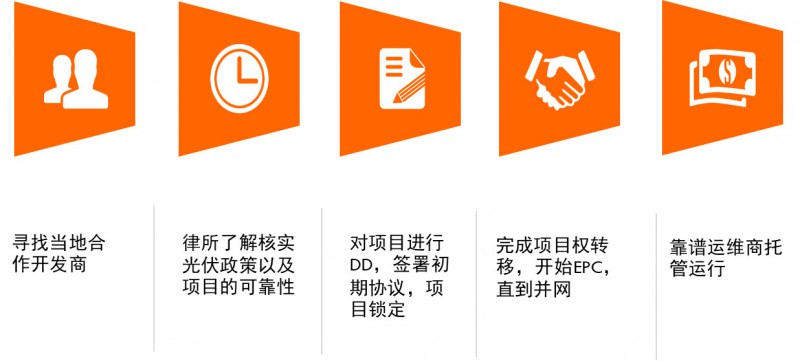

为了避免海外项目的风险,需要注重开发流程的每一步,在每一步都做好调研和核实:第一步,寻找当地的开发合作商,这是最难的一步,开发商的能力影响着整个项目,自行开发项目耗时又比较长,所以在开发合作商需要着重考虑。第二步;通过律所了解当地光伏政策,并核实项目可靠性;第三步,对项目进行DD(due diligence,尽职调查)、签署初期协议,项目锁定;第四步,完成项目权转移,开始EPC,直到并网;第五步,托付优质的运维商进行运行维护。

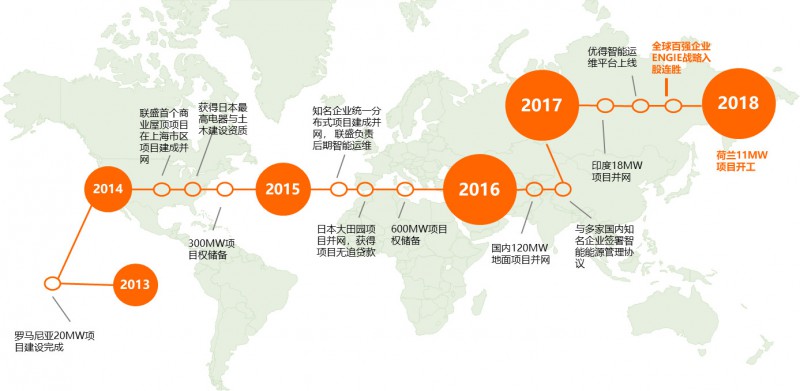

丰富海外市场经验的集团

联盛新能源集团是目前中国最大的分布式能源战略投资商之一,全球领先的清洁能源综合解决方案提供商,中国最大第三方电站资产管理公司和运维服务提供商。目前,集团全球项目储备总量已超过1.5GW,其中分布式储备超过800MW,已为全球数十个国家与地区、超过三十家世界五百强企业提供稳定可靠的清洁能源解决方案,项目遍布全球近百个城市和地区。


责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
十六载品质见证,再携手焕新升级——苏美达辉伦签约捷克35.5兆瓦SRAU项目来源:苏美达能源 发布时间:2026-11-24 10:22:20

苏美达辉伦签约捷克35.5MW光伏电站焕新升级项目,为已稳定运行16年的Veprek电站提供定制化SRAU解决方案。项目累计发电量超预期19.6%,彰显产品长期可靠性。此举标志其从组件供应商向全场景解决方案服务商升级,加速布局全球存量电站改造新蓝海。

聚势协同,共拓海外新机遇 | 中信博受邀出席国际新能源解决方案平台理事会议来源:中信博新能源 发布时间:2026-11-24 10:02:28

INES合肥会议聚焦“智算融合、绿动全球”,中信博发布“跟踪+”生态战略:天际Ⅱ系统适配30°起伏地形,土方成本降90%;智能打桩机器人效率提升75%;清扫协同运维降尘增发。累计出货超110GW,覆盖40国2100项目。

洪都拉斯开始就太阳能产消者余电进行补偿来源:Indexbox 发布时间:2026-11-24 09:57:42

洪都拉斯正式实施太阳能产消者余电补偿机制,萨莫拉诺大学成为全国首个获经济补偿的自发电用户。该校位于圣安东尼奥德奥连特市的太阳能电站总装机容量达1,954.84千瓦峰值,配备双向电表,所发多余电力按监管机构CREE核定标准获得月度电费抵扣:中压用户为111.27美元/兆瓦时,低压用户为92.50美元/兆瓦时。该补偿框架源于2025年生效的新规,将适用范围扩大至装机超1兆瓦的中压商业用户,并首次纳入储能系统规范。萨莫拉诺大学自2015年起分两阶段建成现有光伏设施,2025年5月又与国有电力公司ENEE签署备忘录,合作开发14.5兆瓦峰值的“教育能源”项目,配套锂电储能,售电收益将专项资助低收入家庭学生奖学金。(199字)

2040年实现175GW风光+140GWh储能装机!土耳其获210亿美元清洁能源投资承诺来源:TaiyangNews 发布时间:2026-11-24 09:08:19

在COP31期间,土耳其宣布获得总额210亿美元的清洁能源投资承诺:其中150亿美元来自中土两国签署的可再生能源合作备忘录,涵盖7GW风光装机、4GW输电设施及配套储能系统建设,并推动技术转移与风电设备本土化制造;另60亿美元由欧洲复兴开发银行(EBRD)通过其主导的“可再生能源加速与清洁转型平台”(REACT)在未来五年内投入。该平台旨在协同多边机构,撬动总计3000亿美元投资,全面支持土耳其能源转型。作为核心目标,土耳其计划到2040年实现光伏与风电总装机达175GW(其中光伏112GW),并建成140GWh储能容量。相关项目已获国际金融机构实质性支持。

国际政要莅临东方日升展台,盛赞普惠能源方案来源:东方日升新能源 发布时间:2026-11-23 09:13:30

第九届国际光伏与储能大会在成都举行,东方日升以“光储相融、生态共建”为主题亮相,获欧盟前高官盛赞“能源普惠”方案;发布覆盖三大场景的“昇能・昇企・昇家”全栈光储解决方案;斩获“年度储能系统卓越企业”;技术论坛深度解析海外差异化落地路径。

高景太阳能登榜BNEF Tier1,跻身全球光伏第一梯队来源:高景太阳能股份有限公司 发布时间:2026-11-19 15:22:29

高景太阳能成功入选彭博新能源财经(BNEF)全球光伏组件Tier 1制造商名单,成为国际权威认可的顶级供应商。该榜单以无追索权融资项目为依据,严苛衡量企业资本市场认可度与全球交付能力。此次登榜标志其技术实力、海外拓展与金融信用获双重验证,加速全球化战略落地。

山东:10月光伏结算参考价0.1481元/度,环比降37.03%来源:国网山东电力公司 发布时间:2026-11-19 09:20:51

本文介绍了国网山东省电力公司发布的2026年10月电力市场结算参考价格信息。其中,光伏上网电量的结算参考价为148.122元/兆瓦时,折合0.1481元/千瓦时,较上月大幅下降37.03%;风电结算参考价为328.758元/兆瓦时,环比下降10.46%。该数据出自山东省电力公司面向市场主体发布的月度“明白纸”,旨在公开透明地披露当月新能源电力交易的价格水平。光伏价格显著回落,反映出当月省内光伏出力、供需关系、市场化交易机制或政策调整等因素的综合影响,而风电价格虽同步下调,但降幅相对温和。两者的变动共同体现了山东电力市场中可再生能源价格的动态特征。(199字)

这家美国光伏电池工厂投产, 首期 2GW, 远期 5GW来源:光伏情报处 发布时间:2026-11-19 09:06:13

Nextnova公司在美国俄克拉荷马城新建的太阳能电池工厂正式揭幕,计划于2027年3月启动量产,首期年产能2GW,远期可扩展至5GW,主要生产高效P型单晶双面电池。项目将创造约300个技术岗位,涵盖生产、工艺、质量与运维等领域,助力当地就业与经济发展。工厂强调供应链透明化,实现原材料全程可追溯,以满足客户在合规申报、ESG披露及质量问题溯源等方面的需求。依托先进制程与严格质量标准,该平台旨在增强客户信任、提升美国本土光伏产业链韧性。在美方232关税政策持续影响下,本土组件厂商对国产电池需求上升;Thornova Solar已确认为首批采购客户,双方属独立商业合作。

德国户用光伏政策迎来转机——拟保留25kW级系统上网电价补贴来源:TaiyangNews 发布时间:2026-11-19 08:55:52

德国联合执政的联盟党(CDU/CSU)与社民党(SPD)在EEG 2027修订谈判中初步达成一致,拟保留25kW及以下新建户用屋顶光伏系统的固定上网电价补贴(FIT),逆转了此前联邦内阁批准的逐步取消该类补贴的草案方向。原方案计划推动小型系统转向电力市场化销售,并提供过渡支持,但遭太阳能行业强烈反对,担忧抑制投资。当前协议虽属初步,尚未纳入最终能源改革框架,但已明确将FIT保留与电网扩容改革联动推进,以匹配可再生能源发展需求。与此同时,德国光伏发展势头强劲,2026年前九个月光伏发电已占全国发电量约25%,全年有望首次突破100TWh。行业呼吁简化并网流程、减少行政壁垒,确保政策连续性以维护能源转型 momentum。

中国光伏“点亮”国外社区 中澳绿色能源合作展现广阔空间来源:央视网 发布时间:2026-11-18 10:10:35

本文介绍了澳大利亚新南威尔士州古尔本社区光伏电站的建设与运营实践,展现中澳绿色能源合作的现实成果。该电站于2026年3月建成、7月投运,装机容量1.4兆瓦,配备4兆瓦时储能系统,采用来自中国的太阳能组件及技术支持,由当地社区居民筹资并主导运营,州政府提供专项资助。项目年发电量可满足约500户家庭用电,年发电收益约100万澳元(人民币450万元),通过分时电价策略提升经济性,并计划于2027年7月首次向居民分红,预期年回报率约5%,部分收益将注入社区基金用于公益。此外,一家全球科技公司已签订十年购电协议,承购70%电量。文章指出,这一案例体现了社区参与式能源转型的新路径,也为APEC框架下亚太绿色低碳合作提供了务实范例。(199字)

千亿级新能源大单!7GW风光储项目签约来源:索比光伏网 发布时间:2026-11-18 09:08:13

在第31届联合国气候变化大会(COP31)期间,土耳其能源与自然资源部与中国国家能源局签署谅解备忘录,启动一项总投资约150亿美元(约合1000.5亿元人民币)的新能源合作计划。该项目涵盖7GW光伏与风电新建装机,配套储能系统建设,并同步推进4GW输电基础设施升级。该合作被明确列为土耳其2040国家能源愿景的关键支撑,旨在助力其实现2035年125GW、2040年175GW可再生能源装机目标。此外,土耳其近期还密集推进其他新能源布局:本周已签署八项融资协议,支持2GW光伏项目建设,这批项目属于土沙两国5GW可再生能源合作框架的一部分。目前,具体开发时间表等细节尚未公布。
