1-6月风电新增装机7.53GW同增25% 风电反转不断验证

来源:中泰新电研究院发布时间:2018-07-24 11:06:11

本周新能源发电版块表现回暖,其中光伏设备(申万):857333.SI上涨71.18至5863.57,涨幅为1.23%;风电设备(申万):857332.SI上涨173.69至5441.02,涨幅为3.30%。本周新能源板块回暖主要有以下几个原因:(1)新能源行业的政策已逐步消化完全;(2)上半年装机数据较好,风电反转逻辑再次兑现;(3)电力市场化交易政策出台,力促新能源消纳。

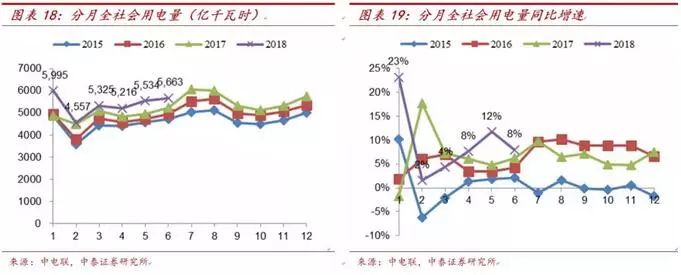

全社会用电量累计增速同比提高,第二产业用电较快增长。1-6月份,全社会用电量32291亿千瓦时,同比增长9.4%,增速比上年同期提高3.1PCT。分产业看,1-6月份,第一产业用电量328亿千瓦时,同比增长10.3%,对全社会用电量增长的贡献率为1.1%;第二产业用电量22336亿千瓦时,同比增长7.6%,占全社会用电量的比重为69.2%,对全社会用电量增长的贡献率为56.5%;第三产业用电量5071亿千瓦时,同比增长14.7%,占全社会用电量的比重为15.7%,对全社会用电量增长的贡献率为23.4%;城乡居民生活用电量4555亿千瓦时,同比增长13.2%,占全社会用电量的比重为14.1%,对全社会用电量增长的贡献率为19.0%。

电力市场化交易推进,促进清洁能源消纳、推动配额制落地。7月16日,国家发改委、国家能源局联合下发《关于积极推进电力市场化交易进一步完善交易机制的通知》,要求加快推进电力市场化交易,完善直接交易机制,深化电力体制改革。其中关于新能源的主要表述包括:

(1)为促进清洁能源消纳,支持电力用户与水电、风电、太阳能发电、核电等清洁能源发电企业开展市场化交易。抓紧建立清洁能源配额制,地方政府承担配额制落实主体责任,电网企业承担配额制实施的组织责任,参与市场的电力用户与其他电力用户均应按要求承担配额的消纳责任,履行清洁能源消纳义务。

(2)推进规划内的风电、太阳能发电等可再生能源在保障利用小时数之外参与直接交易、替代火电发电权交易及跨省跨区现货交易试点等,通过积极参与市场化交易,增加上网电量,促进消纳。各地要结合实际合理确定可再生能源保障利用小时数,做好优先发电保障和市场化消纳的衔接。

(3)有序开展分布式发电市场化交易试点工作。

(4)2018年放开煤炭、钢铁、有色、建材等4个行业电力用户发用电计划,全电量参与交易,并承担清洁能源配额。

风电

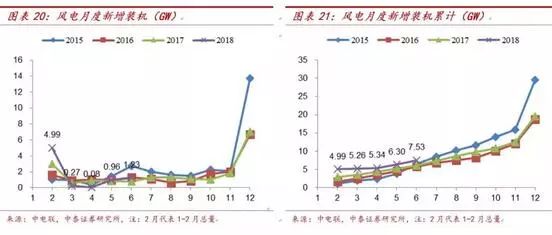

1-6月风电新增装机7.53GW,同增25%,行业反转逻辑持续验证。中电联数据显示,1-6月风电新增装机7.53GW,较去年增加1.52GW,同比增长25%,行业反转逻辑持续验证。其中,6月份,风电新增装机容量1.23GW,同比增加55%。

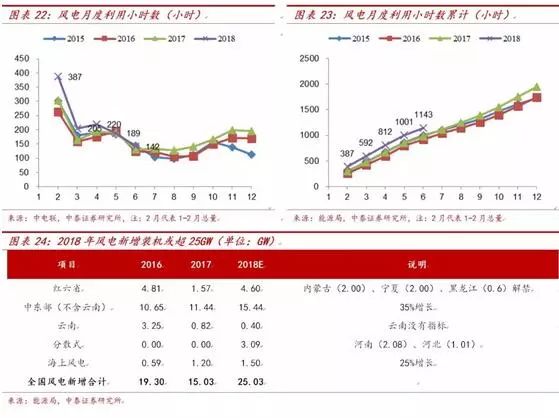

弃风限电改善常态化,风电收益率提升驱动投资热情,2018年风电行业反转逻辑全部兑现。1-6月风电利用小时数为1143小时,较去年增加159小时,同增16%,弃风限电持续改善。同时能源局、发改委多次强调2020年前在全国范围内有效解决弃水弃风弃光问题,同时12条直流特高压为风电消纳提供广阔空间,三北地区弃风限电改善将成为未来几年的主题。目前来看,2018年风电行业反转逻辑全部兑现:(1)由于弃风限电改善,三北红六省中有三个省份解禁;(2)2017年新增装机数据显示,中东部装机释放趋于常态化,而1-2月装机数据高增长也进一步证明中东部常态化;(3)河南、河北、陕西、安徽等地陆续规划了分散式风电项目之后,分散式或呈多点开花态势;(4)海上风电总核准量达到3.98GW,贡献新增量。在这种背景下,我们预计2018年行业新增装机或达25GW,同比增长66%,超过能源局20GW的规划。

三阶段逻辑助力风电长景气周期开启。我们认为由于三阶段的逻辑,风电将迎来长景气周期:

(1)2018年:内部结构调整修复带来行业反转。2015年以来,由于三北弃风限电的影响,风电新增装机向中东部转移,同时中东部建设周期拉长致使风电新增装机在2016、2017年连续下滑,这是内部结构调整带来的阵痛,随着内部结构调整的修复,2018年行业将迎来反转。

(2)2019-2020年:标杆电价下调带来的抢装行情。据金风科技统计,截止2016年底,我国已核准未建设的风电项目容量合计84.0GW(非限电区78GW),其中2016年新增核准32.4GW;同时,2017年7月28日,国家能源局公布2017年将新增核准项目30.7GW,因此到2017年底核准未建风电项目为114.6GW。根据国家能源局的风电电价调整方案,上述项目均需要在2020年前开工建设,以获得0.47-0.60元/千瓦时的上网电价,否则上网电价将被调整为0.40-0.57元/千瓦时。

(3)2021年:平价上网之后的能源转型需求。按照十三五规划,2020年之后,风电实现平价上网,风电与光伏将作为能源转型的主力,新增装机空间将被进一步打开。

来源:中泰新电研究院

责任编辑:shirleyhu
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华能水电:2026年前三季度风光新能源发电量68.53亿千瓦时 同比增长48.43%来源:华能水电公告 发布时间:2026-10-14 09:21:26

华能水电于2026年10月13日发布前三季度发电量公告。数据显示,公司当期总发电量达963.41亿千瓦时,同比微增0.08%;上网电量为955.28亿千瓦时,同比增长0.04%。在能源结构转型背景下,公司新能源业务增长显著:风电、光伏等风光新能源发电量达68.53亿千瓦时,较去年同期大幅增长48.43%,成为整体发电量增长的主要驱动力。该数据反映出华能水电在持续保障传统水电稳定出力的同时,正加速推进清洁能源多元化布局,新能源装机规模与发电贡献率持续提升。(198字)

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布来源:河北省发展和改革委员会 发布时间:2026-10-14 08:58:10

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被限制后续项目预留容量支持。新建项目承建主体须签署共享承诺书并备案,违约将取消资格。费用分摊坚持“谁受益、谁承担”,建设费用按交流侧装机容量比例分摊,运行费用按实际发电量比例分摊,新增项目引发的改扩建或陪停补偿等费用由其单独承担。意见还强化了能源主管部门统筹监管与电网企业公平开放责任。(199字)

520MW!陕西公示2026年分散式风电、小型地面光伏电站项目来源:陕西省发展和改革委员会 发布时间:2026-10-09 09:19:43

陕西省发改委于2026年10月8日公示2026年度分散式风电和小型地面光伏电站项目清单,共确定22个项目,总建设规模达52万千瓦(即520MW)。此举旨在落实全省“三个年”活动部署,推动高碳行业节能降碳,拓展新能源多元化开发路径,支撑“十五五”时期经济社会发展与能源绿色低碳转型的高质量开局。项目遴选在各市申报基础上,经统筹评估后确定,纳入省级年度建设计划。公示期为2026年10月8日至13日,期间接受实名书面异议反馈。

国家能源局:跟踪指导地方科学组织2027年增量项目机制竞价 及时引导纠偏来源:国家能源局 发布时间:2026-10-09 08:38:58

本文报道了国家能源局召开全国可再生能源电力开发建设月度调度会的情况。会议通报了2026年1—8月我国可再生能源发展进展:可再生能源总装机达24.96亿千瓦,占全国电力总装机60.8%;风光装机19.92亿千瓦,占比48.5%,其中光伏装机历史性超过煤电,成为第一大电源;可再生能源发电量占全国总发电量41.6%。会议提出四项重点任务:加快推进新能源重大工程建设;健全新能源价格结算机制,特别强调由主管部门跟踪指导地方科学组织2027年增量项目竞价,并及时引导纠偏;着力解决电力消纳瓶颈,强化电网补强与市场机制创新;发挥新能源在稳投资、促增长中的作用,清理非技术性开发障碍。

西藏那曲150MW光热+1200MW风电项目重新竞配来源:全国公共资源交易平台 发布时间:2026-10-08 14:21:25

西藏那曲市色尼区150MW光热+1200MW风电项目于2024年9月30日重启竞争性配置,旨在科学有序开发当地新能源资源,落实国家“双碳”目标和能源安全战略。项目总规模为15万千瓦光热发电与120万千瓦风电,风电须按不低于装机容量10%、2小时时长配置构网型储能。中标主体须在获开发权后5日内签订协议、15日内完成备案,并确保2026年内实质性开工、2029年9月底前全容量建成投产。该项目曾于2025年3月由广东建工中标,但后续推进中出现投资决策滞后等情况;目前重新竞配,由第三方机构组织,依据“四件大事”带动作用、企业能力、储能方案、前期工作深度、技术设备先进性及综合利用等六方面进行百分制综合评审,强调公平公正与履约刚性约束。(199字)

华能北方公司金桥和林火力发电灵活性改造配套消纳新能源48万千瓦风电项目全容量并网来源:华能北方公司 发布时间:2026-10-08 09:37:52

华能北方公司金桥和林火力发电灵活性改造配套新能源项目于9月30日实现全容量并网发电。该项目位于呼和浩特市和林格尔县,依托金桥热电厂火电机组灵活性改造基础,新建总装机48万千瓦风电场,共安装72台6.7兆瓦风电机组,并配套建设1座220千伏升压站及输电线路,接入渡口500千伏变电站。工程自2024年11月8日开工,通过智慧基建管理手段强化安全与质量管控,实现风机一次吊装成功率100%、工期提前一个月。项目年发电量约11亿千瓦时,可节约标准煤33万吨、减排二氧化碳88万吨,有助于优化区域电源结构,支撑“双碳”目标及地方绿色高质量发展。(199字)

贵州:下发20个风电光伏发电项目建设计划来源:贵州省能源局 发布时间:2026-09-30 09:01:59

贵州省能源局下发2026年风电光伏发电项目年度建设计划,共涵盖纳雍县羊场永和风电场等20个项目,总装机容量达143万千瓦。该计划依据国家及省级新能源产业政策制定,旨在统筹推动省内可再生能源项目建设。其中,风电项目须于2028年3月29日前完成核准,光伏项目须于2027年9月29日前完成备案;逾期未完成核准或备案的,将取消其建设计划指标。文件要求毕节市、黔东南州能源主管部门切实履行属地管理职责,指导项目单位加快开展前期工作,依法依规办理审批手续,并积极推进项目落地实施。贵州电网公司及有关新能源企业需协同配合,保障建设进度与并网条件落实。(199字)

山东:纳入机制电价的风电项目可分两批、延期半年并网来源:山东发改委 发布时间:2026-09-23 10:03:53

9月21日,山东省发展和改革委员会发布《关于新能源机制电价竞价有关事项的函》,就纳入机制电价的风电项目并网管理作出明确安排。文件规定,已纳入机制电价支持范围但尚未并网的风电项目,可分两批实施并网,且整体并网截止时间统一延期半年;同时,对项目容量变更、建设进度调整等情形也提出了相应处理原则。该政策旨在统筹新能源项目建设节奏与电力系统消纳能力,缓解因审批、施工或并网条件限制导致的项目滞后问题,保障机制电价政策平稳落地。文件适用于按山东新能源机制电价政策申报并获确认的风电项目,不涉及光伏及其他类型电源。

国家能源局:1-8月全国电力市场交易电量同比增长19.2%来源:国家能源局 发布时间:2026-09-22 14:36:24

2026年1—8月,全国电力市场交易电量达51800亿千瓦时,同比增长19.2%。其中,省内交易电量40264亿千瓦时,增速达21.5%;跨省跨区交易电量11536亿千瓦时,增长12.1%。交易结构以中长期为主,达46173亿千瓦时;现货交易为5627亿千瓦时。绿色电力交易电量2182亿千瓦时,同比增长6.1%;电网企业市场化代理购电电量为5638亿千瓦时。单看8月数据,当月交易电量7548亿千瓦时,同比增长15.2%,省内与跨省跨区交易分别增长16.0%和11.4%,绿电交易264亿千瓦时,增长7.7%。整体呈现市场规模持续扩大、省内交易主导、绿电稳步增长的特征。

光伏7GW+风电5GW!中广核12GW综合能源项目实施方案招标来源:中广核电子商务平台 发布时间:2026-09-21 14:15:23

中广核新能源于9月17日启动内蒙古呼伦贝尔市陈巴尔虎旗1200万千瓦综合能源项目实施方案的编制招标。该项目总装机规模达1200万千瓦,其中风电500万千瓦、光伏700万千瓦,并拟统筹配置煤电、电化学储能、抽水蓄能及光热等调节性电源,以提升系统灵活性与消纳能力。招标要求编制单位依据国家及地方大型风光基地政策,结合呼伦贝尔沙地中部地区的风光资源禀赋、煤炭与水资源保障条件,以及国家特高压外送通道规划,开展现场踏勘、资源数据收集与边界界定等工作,形成集约化、规模化、技术可行且具备实施优势的整体规划方案。本项目不接受联合体或代理商投标。

华润新能源:1-8月太阳能发电项目售电量同比增加26.99%来源:华润新能源公告 发布时间:2026-09-18 09:33:08

华润新能源于2026年9月17日发布8月及1—8月售电量数据。当月公司总售电量为56.88亿千瓦时,同比增长15.25%,其中风电和光伏分别贡献38.90亿千瓦时和17.99亿千瓦时,同比增幅分别为15.78%和14.13%。1—8月累计售电量达474.56亿千瓦时,整体同比增长6.19%;分电源类型看,风电售电量为355.82亿千瓦时,同比增长0.69%,增速相对平稳;而太阳能发电表现突出,售电量达118.74亿千瓦时,同比大幅增长26.99%,成为拉动公司整体电量增长的主要动力。数据反映出华润新能源光伏业务持续快速扩张的发展态势。
