531新政后广东省光伏项目平价上网总投成本分析

来源:新能源投融资圈发布时间:2018-07-13 11:46:36

广东省地处中国大陆最南部,东邻福建,北接江西、湖南,西连广西,南临南海,珠江口东西两侧分别与香港、澳门特别行政区接壤,西南部雷州半岛隔琼州海峡与海南省相望。全境位于北纬20°09ˊ~25°31ˊ和东经109°45ˊ~117°20ˊ之间。广东省辖广州、深圳、佛山、东莞、中山、珠海、江门、肇庆、惠州、汕头、潮州、揭阳、汕尾、湛江、茂名、阳江、云浮、韶关、清远、梅州、河源21个地级市,本篇文章投融君就来带大家测算一下这21个地级市的的光伏项目总投成本是多少可以满足平价上网收益率,根据531新政,由于今年暂无地面电站指标,所以本文主要分析两种项目类型,包括屋顶全额上网电站和屋顶自发自用电站。

一、光照资源

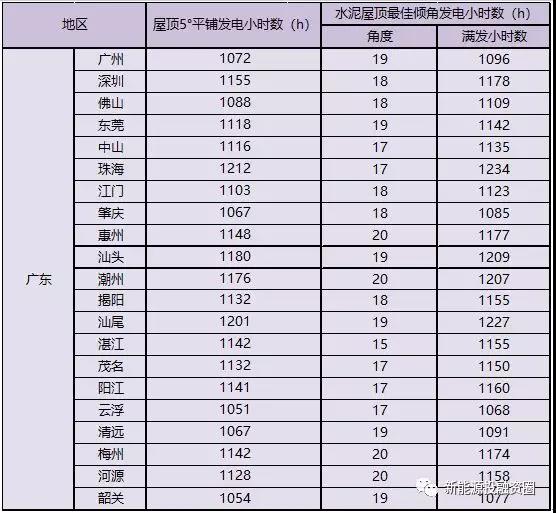

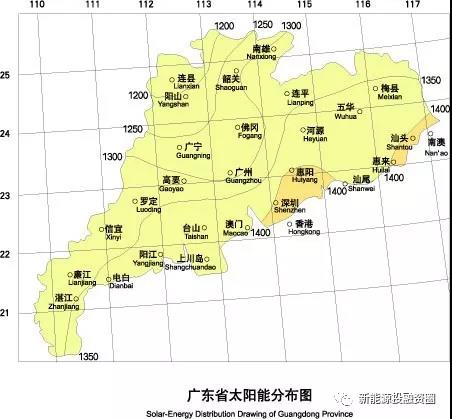

广东省太阳能资源从地域分布来看,从西北向东南逐渐增加。各市的太阳能资源概况见下表。


二、电价政策

1、全额上网

根据531新政及5月31日前全国并网规模,今年已无指标规模可纳入国家认可的规模管理范围,2018年年内建成的可由地方予以支持,本篇文章考虑极端情况,全额上网电价按无地方补贴考虑,即为当地脱硫煤标杆电价0.453元/KWh。

2、自发自用

自发自用项目收益率与折后综合电价有关,折后综合电价又与当地用电电价(电价及峰平谷时间段)、自用比例及EMC能源合同管理里的电价折扣有关,由于目前总投成本较高,收益率难以达到投资要求,所以我们按照以下优质边界条件测算:


(1)广东电价

根据广东省发改委2018年6月26日发布的《关于降低我省一般工商业电价的通知》(粤发改价格〔2018〕306号),全省除深圳市外一般工商业电度电价每千瓦时统一降低0.58分(含税);深圳市的一般工商业电价和大工业电价已合并为工商业及其他电价,其各类工商业及其他电价均每千瓦时统一降低0.12分,规定自2018年5月1日起执行。










(2)折后综合电价测算边界条件

自用比例:90%;

EMC能源合同管理里的电价折扣:9折。

(3)折后综合电价

广东电费较为复杂,真实电费与〔2018〕306号文稍有出入,并且每个地区的峰平谷时间段不一样,以下测算结果为投融君咨询南方电网后测算所得:

测算后广州、佛山、东莞、中山、珠海、江门市折后综合电价为:0.6699元/KWh;

测算后深圳市折后综合电价为:0.7212元/KWh;

测算后肇庆、汕头、潮州、揭阳、汕尾、湛江、阳江、茂名市折后综合电价为:5835元/KWh;

测算后云浮、韶关、清远、梅州市折后综合电价为:0.5332元/KWh;

测算后惠州市折后综合电价为:0.6409元/KWh;

测算后河源市折后综合电价为:0.5082元/KWh。

三、收益率分析

1、全额上网电站主要模型参数设计:

目标全投资收益率:8%

项目建设总量:5MW

屋顶租金:4元/平米/年

屋顶面积:55000㎡

资本金比例:30%

运营费用:0.08元/W

电力增值税率:16%,所得税率:25%

年均可利用小时数:见上表

误差率:∓1%

上网电价:0.453元/KWh

根据上述模型参数测算全额上网屋顶分布式电站投资成本(元/W),见成本分析表格。

2、自发自用电站主要模型参数设计:

目标全投资收益率:9%

项目建设总量:2MW

屋顶面积:25000㎡

资本金比例:30%

运营费用:0.08元/W

电力增值税率:16%,所得税率:25%

年均可利用小时数:见上表

误差率:∓10%

电价折扣:9折

自用比例:90%+

折后综合电价:

测算后广州、佛山、东莞、中山、珠海、江门市折后综合电价为:0.6699元/KWh;

测算后深圳市折后综合电价为:0.7212元/KWh;

测算后肇庆、汕头、潮州、揭阳、汕尾、湛江、阳江市折后综合电价为:5835元/KWh;

测算后云浮、韶关、清远、梅州市折后综合电价为:0.5332元/KWh;

测算后惠州市折后综合电价为:0.6409元/KWh;

测算后河源市折后综合电价为:0.5082元/KWh。

自发自用项目收益率受尖峰平谷时间段、电价、自用比例等因素影响严重,根据上述模型参数测算自发自用屋顶分布式电站投资成本(元/W),见成本分析表格。

投资建议:

1、531新政后,组件价格迅速下降,目前市场上光伏项目投资成本在4.0元/W左右;

2、由于广东省光照资源较好,除云浮、清远、梅州、河源、韶关、肇庆电价较低区域,其余区域自发自用屋顶项目投资成本均在4元/W以上,能满足现阶段投资要求,可着重开发深圳、珠海、广州、佛山、东莞、中山、江门、惠州;

3、全额上网项目在有补贴及无补贴的情况下投资成本均在3.2元/W以下,暂不具备投资价值;

4、随着系统成本继续下降,广东各市自发自用收益率会越来越好。


索比光伏网 https://news.solarbe.com/201807/13/290370.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
晶澳荣获2026年中国安装协会科学技术进步奖来源:晶澳 发布时间:2026-07-16 18:33:04

晶澳公司凭借“高海拔光伏组件能效提升关键技术研究与应用”成果,荣获2026年中国安装协会科学技术进步奖三等奖。该奖项由国家科技部批准设立,权威性强、获奖率不超30%。成果依托四川凉山州盐源县扎拉山光伏项目(海拔3400–4200米),针对高寒、强紫外、大温差及频发冰雹暴雪等极端环境挑战,研发并规模化应用约115万块定制化DeepBlue系列组件。项目实现整体能效提升约0.2%,年新增发电收益超51万元,成为高海拔地区高效组件大规模应用的示范工程。其技术路线契合《光伏组件安全要求》等新实施的强制性国家标准所强调的安全性与长期可靠性导向,体现了晶澳面向多元场景的技术响应能力,支撑“双碳”目标落地。(199字)

菲律宾首次成中国太阳能组件最大单一海外市场来源:俄罗斯卫星通讯社 发布时间:2026-07-16 14:26:00

本文报道菲律宾首次成为中国太阳能组件最大单一海外市场。受中东冲突引发的全球油气市场动荡及亚洲多国能源成本飙升影响,菲律宾加快能源结构转型,家庭与企业对光伏设备需求激增。今年前5个月,中国对菲太阳能组件出口额同比增长超100%,仅3月单月同比增幅达262%,累计采购金额已超5亿美元。依托全球约80%的产能份额及高性价比、先进技术优势,中国企业成为主要供应方;其中晶科能源表现突出,去年在菲销售近1.5吉瓦组件(市占率超25%),今年上半年出货近1吉瓦,其适应热带气候的高端N型产品更推动均价与利润率提升。公司预计下半年菲市场需求将进一步扩大。

2026年山东绿电直连新政深度解读:红区配储可并网 分布式光伏消纳迎新路径来源:索比光伏网 发布时间:2026-07-16 11:45:13

本文深度解读山东省于2026年7月8日出台的《关于加强和规范绿电直连发展的通知》,该政策是国家绿电直连688号文后首个省级落地细则。针对山东作为全国光伏装机第一大省所面临的分布式光伏消纳难、电网红区扩容受限等现实问题,新政明确:在电网无开放容量区域,满足配储、全自发自用及四项安全技术指标前提下,可新建分布式光伏;将源网荷储一体化项目与绿电产业园纳入统一管理,打通多用户绿电直供路径。政策提出四大关键导向:红区破局激活存量屋顶资源;拓展海上油气田、港口、算力中心等新型应用场景;设定60%自用率、20%上网比例等硬性约束,强制配置储能;明确配套储能不得独立入市,聚焦源荷匹配与自用提升。

总投资19.6亿元!宣威市5个光伏发电项目集中签约落地来源:索比光伏网 发布时间:2026-07-16 10:04:44

7月14日,宣威市人民政府与中煤(宣威)新能源有限公司、华能新能源股份有限公司河北分公司、西航投(云南)新能源有限公司签署合作协议,推动宝山、大田坝、大桥、团结、梅子沟五个光伏发电项目集中落地。项目总装机容量56万千瓦,总投资19.6亿元,建成后年发电量预计达6.7亿千瓦时。依托宣威本地优越的光照条件和可利用的闲置荒山坡地资源,该项目旨在提升土地利用效率,优化区域能源结构,并助力当地新能源产业提质增效。(199字)

关于公开征集肇庆市石牌居委会97.92kWp分布式光伏发电项目EPC总承包单位的报名公告来源:广东金叶集团 发布时间:2026-07-16 09:58:30

广东金叶新能源就肇庆石牌居委会97.92kW分布式光伏项目公开征集EPC总承包单位,采用BIPV棚式钢架安装,执行“自发自用、余电上网”,工期60天。单瓦限价3.487元,报价截止7月17日17:30。要求电力施工总包三级及以上资质及承装(修、试)五级及以上许可证,接受联合体投标。

云南宣威市20MW光伏项目优选投资主体来源:云南省公共资源交易信息网 发布时间:2026-07-16 09:55:02

云南宣威市朱屯光伏发电项目(20MW)于7月16日启动第三次社会投资人公开招标,已列入云南省2025年第三批新能源项目建设清单。项目总投资约7000万元,由中标投资人全面负责从开发、建设到并网运营的全过程,包括前期立项、可研报批、勘察设计、施工建设、设备采购、并网接入及25年期运维管理等,并承担全部资金筹措责任,且须具备应对投资增加的保障能力。项目开发时限明确:投资人确定后1个月内完成备案,备案后2个月内开工(前期审批时间可顺延,最长不超过2个月),开工后8个月内具备投产条件,1年内实现全容量并网。招标不接受联合体投标,开标时间为2026年8月6日。

皖能180万千瓦新能源在新疆转入商业运营来源:皖能集团 发布时间:2026-07-15 10:12:33

皖能集团在新疆投资建设的两个大型新能源项目——奇台80万千瓦光伏项目和木垒东吉100万千瓦风电项目,近日顺利完成全部调试工作,成功接入国家电网自动发电控制系统(AGC),正式进入商业运营阶段。两项目总装机容量达180万千瓦,标志着皖能集团在新疆的新能源布局实现重要突破。项目投运后,将依托当地丰富的风光资源,提升清洁能源供给能力,并通过国网AGC系统实现远程监控与功率精准调控,保障并网运行的安全性与稳定性。此举是皖能集团落实国家“双碳”战略、加快省外新能源基地建设的具体实践,也为区域能源结构优化和绿色低碳发展提供支撑。

河北华电昌黎海上光伏试点项目海上光伏区新B标段施工总承包中标结果公示来源:中国华电集团电子商务平台 发布时间:2026-07-15 10:01:16

河北华电昌黎海上光伏试点项目海上光伏区新B标段施工总承包中标结果于7月14日公示,中国电建集团港航建设有限公司以3.45亿元中标。该项目位于河北省秦皇岛市昌黎县,属国内首批海上光伏示范工程之一。中标标段对应海上光伏区第②号施工区域中尚未建设的部分,直流侧装机容量为225.66MWp(该区域总规划直流容量285.91MWp,其中60.25MWp已建成)。工作内容涵盖光伏发电单元、汇流与变电设备、控制保护系统、电缆栈桥等建安工程,以及至海缆转化点的集电线路敷设。合同工期16个月,计划自2026年7月20日启动,至2027年11月20日完工。

2.79元/W!天津18.81MW分布式光伏项目EPC中标结果公示来源:光伏盒子 发布时间:2026-07-15 10:00:05

本文介绍了华能华北分公司杨柳青热电公司长城天津哈弗汽车厂分布式光伏项目EPC总承包的中标结果。该项目位于天津市开发区,规划直流侧装机容量为18.81MWp(即18800.18kWp),由天津华能杨柳青热电有限责任公司作为招标人发起。经公开招标,华兆电力科技(天津)有限公司中标,中标金额为5249万元,折合单价为2.79元/瓦。该价格反映了当前分布式光伏EPC市场的单位投资水平。文章主要呈现了项目的基本信息、实施主体、中标方及关键经济指标,属于典型光伏工程招投标结果公示类信息。

青海省首个采煤沉陷区治理光伏项目成功并网来源:水电四局 发布时间:2026-07-15 09:54:04

青海省海北州祁连县默勒镇3万千瓦光伏项目于7月6日成功并网,系该省首个依托采煤沉陷区治理建设的光伏项目。项目位于高海拔地区,施工环境严苛、工期紧张,水电四局通过科学统筹与精细化管理,克服土建、安装、调试等多重难点,高标准完成建设任务。工程采用“板上发电、板下修复”模式,兼顾生态修复与清洁能源开发,共布置10个3兆瓦发电方阵,配套逆变器、升压变压器及35千伏集电与外送系统,接入默勒110千伏变电站实现统一消纳。投运后年均发电量约5800万千瓦时,年产值约750万元,将助力海北州扩大新能源装机规模、优化能源结构、促进就业与产业协同,为区域高质量发展提供绿色支撑。(199字)

山西:完成19.75GW风、光项目分配,中广核、国电投规模最大!来源:智汇光伏 发布时间:2026-07-15 09:50:50

2026年上半年,山西省完成19.745GW风电、光伏项目指标的竞争性配置,涵盖风电10.415GW、光伏8.98GW及风光同场项目0.35GW。配置工作分四批次推进:2月下达首批大型风光基地项目(600万千瓦),3月新增2个省级绿电直连项目(130万千瓦),5月公布第一批竞争性配置评审结果(449.5万千瓦),6月陆续批复朔州、晋中、运城、吕梁四市第二批新能源大基地项目(795万千瓦)。共计33家企业获得项目指标,其中中广核及其联合体获配规模最大(2350MW),国家电投及其联合体次之(1955MW),国家能源集团、华能集团各获1600MW,晶科及其联合体获1100MW。
