近期光伏组件、逆变器、EPC的中标企业及价格结果汇总

来源:智汇光伏发布时间:2018-07-09 10:05:35

随着第三批领跑者项目逐渐进入实施阶段,各项目的组件、逆变器和EPC招标工作也逐渐完成。本文为大家总结了近期的设备和EPC中标结果。

1、组件中标结果

7月6日,国电投1.338GW组件开标,价格未知

7月5日,国开新能源300MW组件开标,投标价格主要集中在2.2~2.3元/W之间。

7月4日,中能建815MW组件开标。

2、逆变器中标结果

7月6日,国电投1.338GW逆变器开标,价格未知

3、EPC中标结果

6月份,共有9个领跑者EPC开标,中标价格在4.58~6.02元/W之间。

1、组件开标结果

1)国家电投1.338GW组件开标

7月6日,作为第三批领跑基地中标体量最大的企业,国家电投公布了将用于海兴、寿阳、大同二期、达拉特、白城五大领跑基地共计1.338GW的组件中标结果,亿晶光电(511MW)、合肥晶澳(238MW)、锦州阳光(228MW)、泰州中来(144MW)、东方环晟(120MW)五家分食了此次国家电投逾1.2GW的领跑者组件订单。具体如下表。

2)国开新能源300MW组件开标

7月5日上午,国开新能源300MW高效领跑者组件集采开标,此次招标内容为高效单晶PERC 310W组件,共计五个标段,每个标段规模为60MW。

从开标价格来看,各标段均价在2.27-2.28元/瓦左右,最低价为2.08元/瓦,最高价为2.42元/瓦,大部分企业的报价集中于2.2-2.3元/瓦之间,一方面说明不同企业在PERC技术上的成本控制可能还有较大差距,另一方面也跟当前各企业订单及供需情况相关。

中国能建公布2018年下半年光伏组件集中采购中标名单,本次招标容量共815MW,类别分为单晶组件、多晶组件以及双玻组件。详情中标名单如下:

一、多晶组件:270-285Wp,预估总量300MW

二、单晶组件:包含两个标段

#1单晶硅普通组件,280-290Wp,预估总量220MW;

#2单晶硅高效组件,295-310Wp,预估总量145MW

三、双玻组件:包含两个标段

#1单晶硅双玻组件,280-370Wp,预估总量100MW;

#2多晶硅双玻组件270-330Wp,预估总量50MW

2、逆变器开标结果

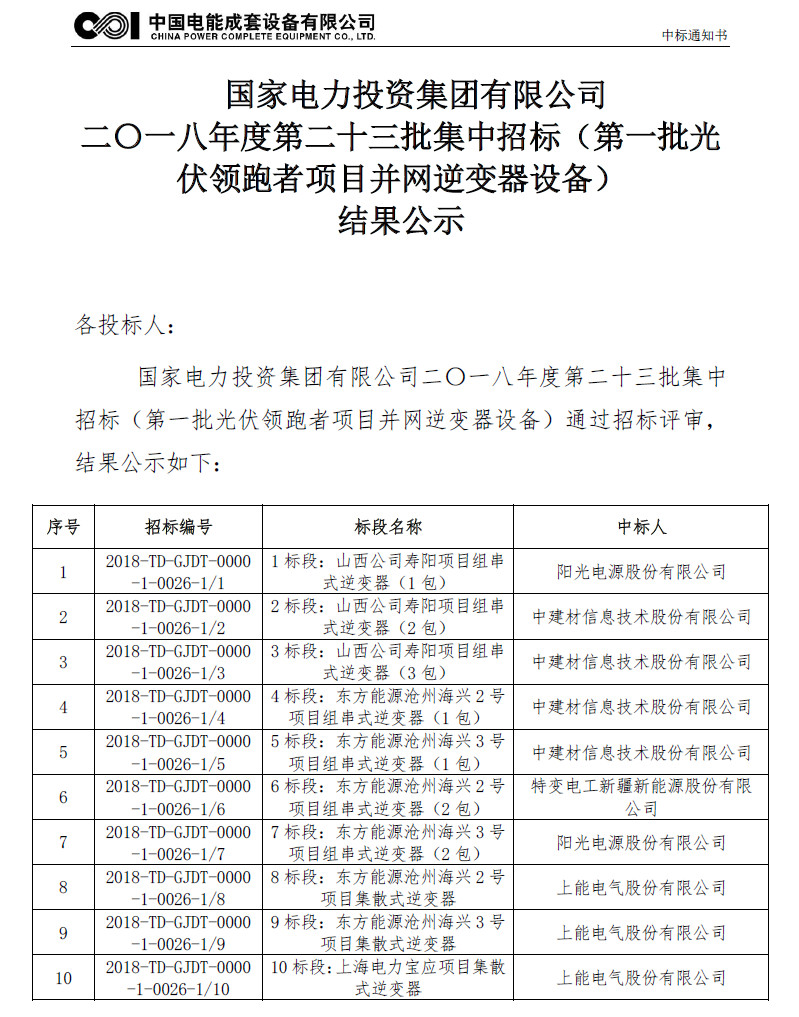

根据中标公告,此次招标分为11个标段。其中:

阳光电源中标2个标段;

华为代理公司中建材中标5个标段;

上能电气中标3个标段;

特变电工中标1个标段;

3、EPC工程开标结果

根据领跑者基地的相关要求,10个应用领跑者基地应该在6月30日前开展相关工作。近日,部分领跑者基地公布了EPC工程的中标结果。本文整理了其中的9个

EPC中标价格发现:

单瓦中标价格差异大,在4.58~6.02元/W之间,其中,

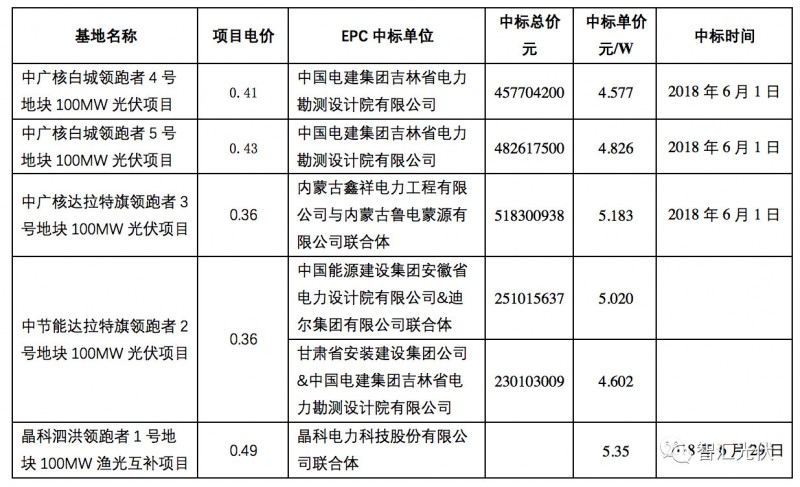

1)白城的建设条件最好,EPC价格最低,在4.58~4.83元/W之间;

2)达拉特旗由于基础要做到4m以上,EPC价格相对偏高,在4.56~5.2元/W之间;

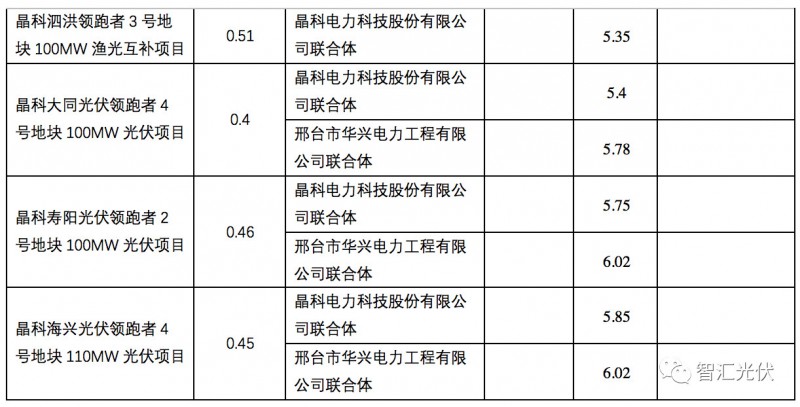

3)渔光互补项目造价最高,寿阳、海兴中标价格最高,达到6.02元/W。

部分内容引用了:光伏盒子、世纪新能源网的资料

索比光伏网 https://news.solarbe.com/201807/09/290029.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
山西首个钙钛矿太空光伏项目立项!来源:钙钛矿工厂 发布时间:2026-05-21 15:41:47

5月12日,晋中市科技局公示2026年度第一批市级立项备案管理科研项目名单,光语能源首席科学家潘婧博士牵头的科“面向空间光伏的全钙钛矿叠层光伏组件研发”研项目成功入选,正式纳入市级备案管理体系。光语能源将持续深耕钙钛矿光伏技术领域,以科技创新赋能晋中市新能源产业高质量发展,助力构建新质生产力。

晶科能源、晶科能源申请太阳能电池相关专利,提供特定结构太阳能电池及光伏组件作用来源:新浪证券 发布时间:2026-05-21 11:54:40

晶科能源、晶科能源申请太阳能电池相关专利,提供特定结构太阳能电池及光伏组件作用5月21日消息,国家知识产权局信息显示,浙江晶科能源有限公司、晶科能源股份有限公司申请一项名为“太阳能电池及光伏组件”的专利。浙江晶科能源有限公司共对外投资了9家企业,参与招投标项目96次,财产线索方面有商标信息7条,专利信息2700条,拥有行政许可35个。

雅砻江公司1GW光伏逆变器采购招标来源:国投集团电子采购平台 发布时间:2026-05-20 17:23:07

5月19日,雅砻江甘孜雅江柯拉二期光伏发电项目光伏逆变器及其附属设备采购公开招标公告发布,招标公告显示,单机额定输出功率为300kW≤Pn400kW,降容后采购容量不低于1000MW。上述采购容量为预计采购容量,具体以合同执行时双方确认的为准,原则上变动不超过预计采购容量的±10%。交货期预计约300天,具体交货时间和数量以买方通知为准。

云南165MW光伏项目EPC招标!来源:中国招投标公共服务平台 发布时间:2026-05-20 16:52:30

5月16日,庆丰村、新桥光伏发电项目EPC总承包工程招标公告发布。此次招标范围为庆丰村、新桥光伏发电项目EPC总承包工程,包含勘察、设计及其他服务、设备采购及安装、建筑安装工程、35kV集电线路、河头光伏电站升压站扩建项目建筑安装工程、设备采购及生态植被恢复、项目协调等工作。该项目接受联合体投标,联合体的成员不超过3家。

2.5元/W!云南80MW工商业分布式光伏EPC候选人公示来源:中国招标投标公共服务平台 发布时间:2026-05-19 08:55:20

5月18日,西航投西双版纳州2026年第一批80MW分布式工商业光伏发电项目EPC总承包中标候选人公示公告发布。根据公示,中国建筑第七工程局有限公司、中冀轩辕建设科技有限公司(联合体)排名第一,投标报价2.5元/W;吴滇建设集团有限公司、中图设计有限公司(联合体)排名第二,投标报价2.46元/W;云南正滇建筑工程有限公司、中元天纬集团有限公司(联合体)排名第三,投标报价2.46元/W2.50元/W。4月20日,该项目招标公告发布。

TOYO: 预计2026年电池片出货5.5–5.8GW,组件出货1-1.3GW来源:光伏情报处 发布时间:2026-05-19 08:50:16

2026年第一季度未经审计财务业绩2026年第一季度营收约1.428亿美元,较2025年同期的5150万美元增长177.0%,增长主要来自太阳能电池及组件销量提升。2026年第一季度毛利润约4780万美元,较2025年同期的480万美元大幅增长894.8%;毛利率从2025年同期的9.3%提升至33.5%。2026年第一季度总运营费用升至1150万美元,2025年同期为610万美元。2026年第一季度基本及摊薄后每股收益均为0.75美元,2025年同期TOYO股东应占基本及摊薄后每股亏损0.10美元。

陕西103MW光伏项目EPC招标!来源:陕西省公路局 发布时间:2026-05-18 09:21:20

5月11日,陕西交控绿色发展集团高速公路路域分布式光伏发电项目设计施工总承包招标公告发布,招标人为陕西交控绿色发展集团有限公司。此次招标不仅要求投标人有良好的商业信誉、财务状况以及相应资质之外,业绩方面要求近三年具有累计不少于1个公路路域内在建或竣工的光伏发电项目设计施工总承包业绩或同时具有1个公路工程勘察业绩、1个光伏发电项目的设计业绩、1个在建或竣工的光伏发电项目施工业绩。

中广核云南200MW光伏项目公示!来源:红河州生态环境局 发布时间:2026-05-18 09:20:11

5月14日,云南省红河州生态环境局公开了西都底光伏发电项目环评文件。文件内容显示,西都底光伏发电项目位于红河州蒙自市冷泉镇、水田乡、文萃街道办事处,总投资72,405万元,交流额定容量为200MW,采用715Wp的单晶硅双面光伏组件,共建设86个光伏方阵,总用地面积约为328.5486h㎡。该项目已于2025年4月27日取得蒙自市发展和改革局出具投资备案证。目前该项目尚未开工。

终止!国家能源集团276MW光伏EPC项目来源:国能e招 发布时间:2026-05-18 09:13:29

5月12日,国家能源集团福建公司福州电厂福清市白鸽山350MW渔光互补光伏电站项目(A标段)EPC工程公开招标终止公告发布。

美国一季度太阳能电池片进口3.8GW, 同比下降16%来源:光伏情报处 发布时间:2026-05-18 09:10:16

从2024年初到2025年中,美国电池片进口量呈现持续增长的态势,在2025年6月达到峰值3523MW;进入2025年下半年后,进口量开始回落,2025年11月大幅增长至2910MW,12月下降至904MW。

突发!一光伏电站被整体拆除,恢复原貌来源:节选自新心相融 发布时间:2026-05-18 08:54:23

5月9日,新沂合沟镇一处25千瓦分布式光伏项目在多方监督下完成全部拆除,场地恢复原貌。发现异常后,新沂供电公司第一时间联合政府相关部门、合沟镇相关部门及属地村开展现场核查,工作人员多次上门宣讲政策,讲解合规流程,阐明违法后果与安全风险。经耐心引导,项目方主动配合整改,自行拆除全部光伏组件及相关电气设施,最终实现风险清零。
