你的项目在名单中吗?光伏扶贫风险或被集中引爆!

来源:智汇光伏(PV-perspective)发布时间:2018-05-07 11:23:03

地方政府政策理解错误,与国家政策打架

近日,某企业人员给我打电话,问我:“集中式扶贫是合法的吗?”

这个问题其实很难准确回答,要分两个方面说:

1)从国家扶贫办的角度来说,除了2016年下发的集中式光伏扶贫项目以外,其他的集中式扶贫项目都不算,都享受不了补贴提前发放的政策;

2)2017年,10多个省的能源局把当年的集中式电站指标全部用作光伏扶贫,总规模超过7GW,这些集中式光伏扶贫是地方政府主导的。

综上所述,目前市场上存在大量的、规模超过7GW的、地方政府主导的、国家能源局和国家扶贫办不承认的、集中式光伏扶贫项目!

再进一步说,就是地方政府对国家政策理解不到位、地方政策和国家政策出现打架的情况!

部分地方电网停止光伏扶贫项目备案

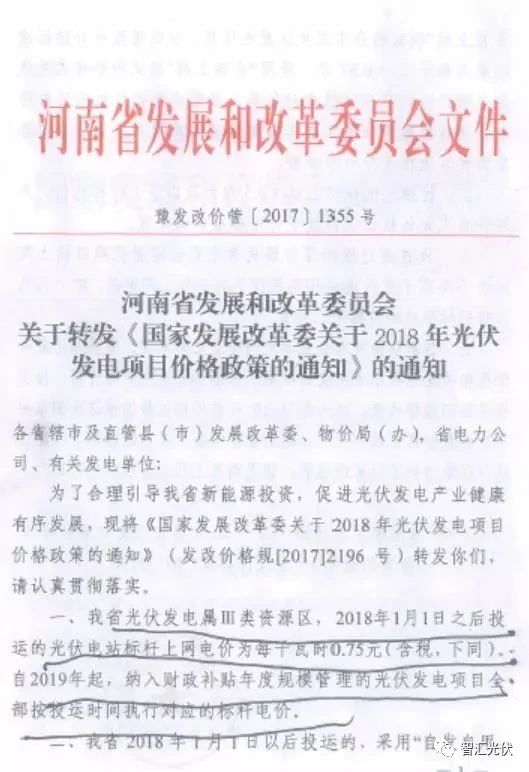

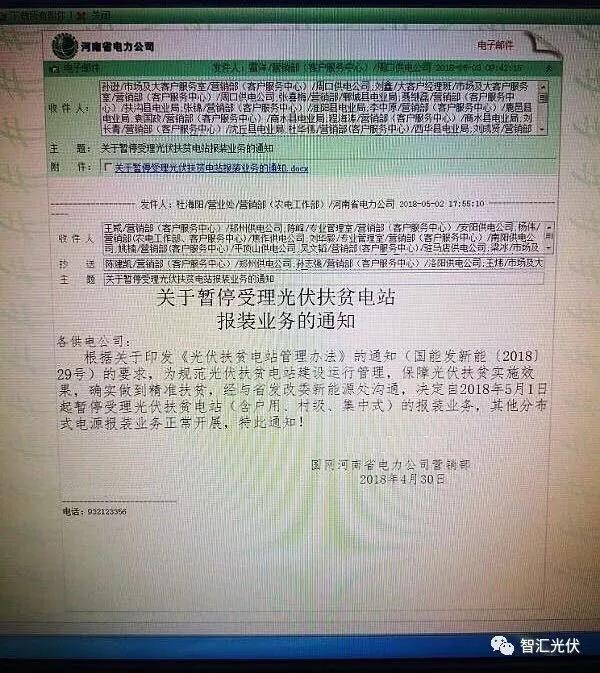

4月30日,河南电力公司发文,要求自2018年5月1日起,暂停受理光伏扶贫电站(含户用、村级、集中式)的报装业务,其他分布式电源业务政策。

据知情人士介绍,不仅河南,河北、山西、新疆、内蒙在建的光伏扶贫项目,2017年底未实现并网的,很多也都暂停并网,开始整顿。


显然,地方政府政策与国家政策出现偏差,后果将由承担项目的企业承担!

哪些光伏扶贫项目是合法的

目前为止,国家能源局和国家扶贫办一共发了3批光伏扶贫项目,只有这3批名单内的项目,国家承认的,是合法的。

第一批:2015年下发,6个试点省份(项目基本都已经并网)

政策依据详见:国家能源局《关于下达2015年光伏发电建设实施方案的通知》(国能新能[2015]73号)

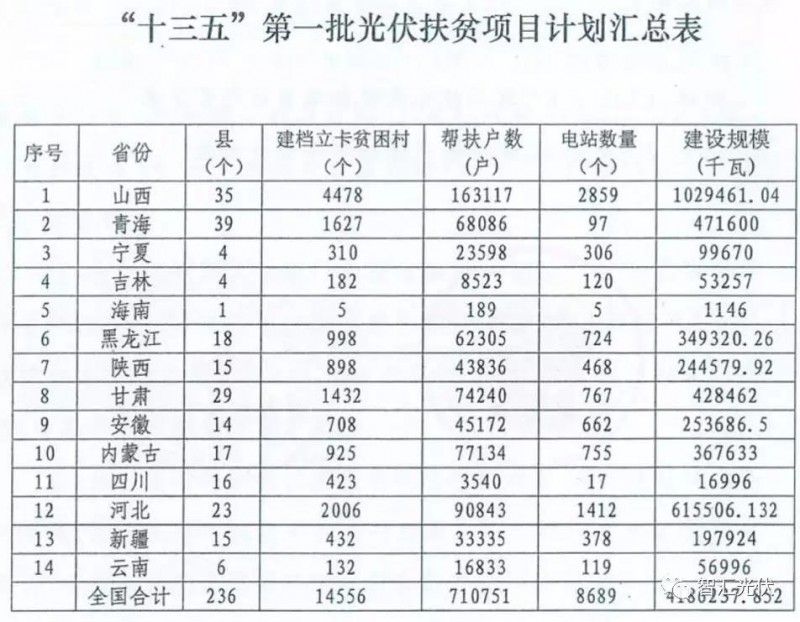

这6个省份的光伏扶贫项目,形式包括:户用、村级电站、集中式电站、光伏农业大棚4种形式,目前都已经并网,基本也都进入了3月份财政部下发的《关于公布可再生能源电价附加资金补助目录(光伏扶贫项目)的通知》目录中,能顺利拿到补贴。

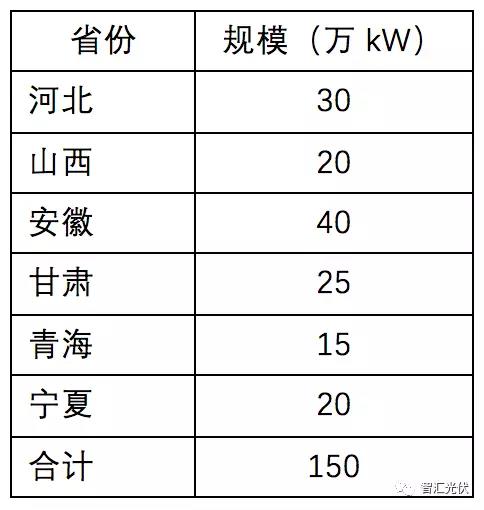

第二批:2016年下发5.16GW(大部分项目基本都已经并网)

政策依据详见:国家能源局国务院扶贫办《关于下达第一批光伏扶贫项目的通知》(国能新能[2016]280号)

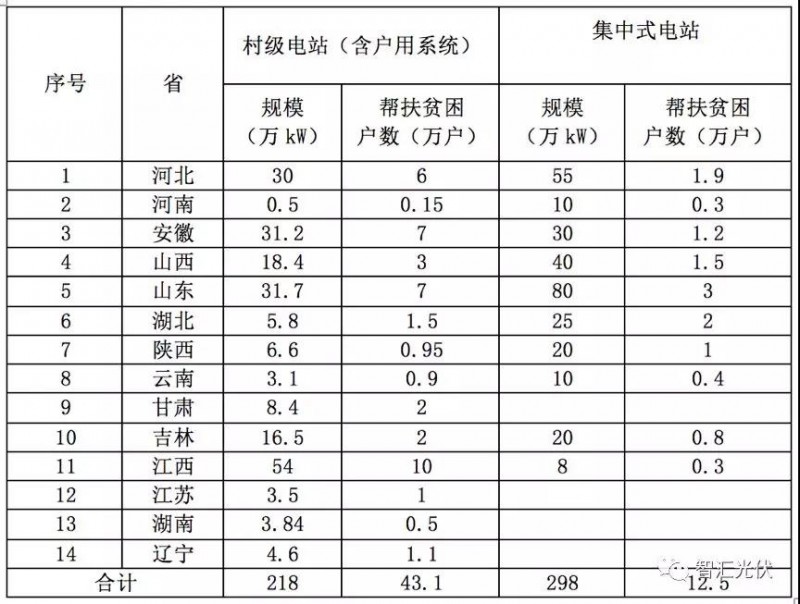

此次共发了2.18GW村级电站(含户用)和2.98GW集中式电站,部分项目也已经进入了前文提到的3.92GW补贴目录当中。

此次名单中,对于村级电站(含户用),具体到每一个县有多少个项目;对于集中式扶贫,具体到每一个项目名称、业主和规模。

由于具体的项目名单很长,在此就不一一列举,仅列出每个省份的规模。感兴趣的,可以自行查询政策原文。


第三批:2017年下发4.2GW

政策依据详见:国家能源局国务院扶贫办《关于下达“十三五”第一批光伏扶贫项目计划的通知》(国能发新能[2017]91号)

同样,在这个名单中,具体到每一个县、村、帮扶户数和规模等关键要素。


由于具体的项目名单很长,在此就不一一列举,仅列出每个省份的规模。感兴趣的,可以自行查询政策原文。


结语

综上所述,除了上述3批名单当中的、10.84GW的项目以外,都是地方政府主导的,理论上国家扶贫办都是不承认的。

自2018年3月26日,国家能源局、国务院扶贫办联合下发《光伏扶贫电站管理办法的通知》(国能发新能〔2018〕29号)之后,明确光伏扶贫仅有“村级电站”的模式以后,很多业主也暂停了集中式光伏扶贫项目的推进。

4月24日,国家能源局在京举行新闻发布会上,李创军副司长进一步解读光伏扶贫电站管理办法,并明确9点:

个别地方盲目扩大光伏电站扶贫对象、一些地方打着扶贫名义要规模上项目、个别地方存在“一光了之”、“一哄而上”现象等;一些地方政府出资不到位或以项目建设单位垫资方式违规出资,一些电站建设运维质量不高,这些问题如果不及时加以解决都会影响光伏扶贫的实施效果,必须制定相关制度规范电站管理,把好事办好。

一是关于光伏扶贫定位。《办法》明确光伏扶贫是资产收益扶贫的有效方式,是产业扶贫的有效途径。也就是说光伏扶贫只是产业扶贫的众多方式之一,不是唯一方式,不能“一光了之”。

二是关于扶贫对象。《办法》明确光伏扶贫对象为列入国家光伏扶贫实施范围的建档立卡贫困村的建档立卡贫困户,优先扶持深度贫困地区和弱劳动能力贫困人口,不能把扶贫对象扩大化。

三是关于建设方式。《办法》明确光伏扶贫电站原则上应在建档立卡贫困村按照村级电站方式建设,根据当地实际情况,确有必要并经充分论证可以采取联建方式建设村级电站。今后光伏扶贫电站不再搞集中式电站,不能打着光伏扶贫名义要规模、建集中式电站。

四是关于建设资金。《办法》明确光伏扶贫电站由各地根据财力可能筹措资金建设,不得负债建设,企业不得投资入股。保证扶贫电站公益性质,地方有钱就干,有多少钱干多少事。

五是关于电价政策。为支持光伏扶贫,《办法》明确光伏扶贫电站不参与竞价,执行国家制定的光伏扶贫价格政策。

六是关于补贴发放。《办法》明确光伏扶贫电站优先纳入可再生能源补助目录,补助资金优先安排,原则上年度补助资金于次年1季度前发放到位。这是国家支持扶贫对光伏扶贫电站实行的优惠政策。

七是目录管理。《办法》明确光伏扶贫电站实行目录管理,国家能源局会同国务院扶贫办按建档立卡贫困村代码,对光伏扶贫电站统一编码、建立目录,纳入目录的,享受光伏扶贫电站政策。今后只有纳入光伏扶贫电站目录的才能享受光伏扶贫优惠政策。

八是关于建设和运行维护。《办法》明确光伏扶贫电站以县为单位,由县级政府按照“规划、设计、施工、验收、运维”五统一的原则实施,运用市场化方式委托专业机构负责光伏扶贫电站的建设、运行和维护,确保建设运行质量与运行安全,并鼓励采用达到“领跑者”技术指标的先进技术。这样规定有利于提高光伏扶贫电站建设运维的专业化程度,保证光伏扶贫电站建设运维质量。

九是厘清职责。《办法》明确“中央统筹、省负总责、市县抓落实”的管理体制,省级政府扶贫、能源主管部门负责本省光伏扶贫工作的统筹协调和管理监督,要对项目的真实性、准确性负责。

地方政府对国家电价政策理解不到位

关于国家标杆电价的调整,文件非常明确:

集中式光伏电站:由于受规模指标影响,因此2017年备案且进入2017年规模指标的项目,只要在2018年6月30日前并网,均可享受2017年的电价;

分布式光伏项目:由于不受规模指标影响,因此无论何时备案,只要2018年1月1日之后并网,都执行2018年1月1日的电价。

但在各地政府的文件中,却会发生偏差。

河南省:地面光伏电站也无630?





FR:智汇光伏(PV-perspective)

责任编辑:wangshujuanzl
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

ContourGlobal在亚利桑那州启动450MW太阳能加储能项目Sterling的建设来源:indexbox 发布时间:2026-10-13 10:00:17

ContourGlobal公司已正式启动位于亚利桑那州莫哈维县的Sterling太阳能加储能混合项目施工。该项目为450MWac光伏电站配套1.4GWh电池储能系统,由300个磷酸铁锂集装箱式储能单元构成,占地超2000英亩,预计2028年投运。建成后,年发电量将超1.1TWh,其中约90%电力通过2026年7月签署的购电协议售予特斯拉,该协议被称作迄今规模最大的同类混合项目承购协议之一。项目采用私人融资,此前获得国际银行银团股权过桥贷款,并新建5.2英里接入66号公路的道路。其设计聚焦客户用电需求,可实现日落后最多16小时稳定供电。此举紧随该公司在科罗拉多州建成324MW太阳能电站之后,凸显其在美加速布局清洁能源资产的战略。

122MWp!四川凉山州光伏项目EPC总承包招标来源:光伏盒子 发布时间:2026-10-13 09:35:52

本文介绍了四川凉山州昭觉县新城光伏项目的EPC总承包招标信息。该项目名为“昭觉6#地块新城光伏项目”,由川能(昭觉)新能源有限公司作为招标人,选址于凉山彝族自治州昭觉县新城镇。项目直流侧装机容量为122.27072兆瓦峰值(MWp),属中大型地面光伏电站。招标范围涵盖工程设计、设备采购、施工建设及整体调试等全过程总承包服务,旨在通过公开招标方式选定具备资质与经验的EPC承包商,推进项目高效落地实施。公告标志着该光伏项目已进入实质性建设准备阶段。

1.23元/W,中电建云南180MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-10-13 09:26:48

本文介绍了中国电建旗下中电建(沧源)新能源有限公司在云南省临沧市沧源县开展的安也光伏发电项目EPC总承包中标公示情况。该项目规划直流侧装机容量180.11MWp、交流侧150MW,于10月12日公布中标候选人,投标单价集中在1.234—1.241元/瓦,其中最低报价为1.23元/瓦。EPC承包范围涵盖全过程建设管理:包括前期手续办理(如林地草地审批、土地复垦、各类规划及施工许可等)、勘察设计(含初设、施工图及概预算)、设备材料采购与管理(光伏组件及储能设备由发包人采购,承包人负责监造与转运)、土建与安装施工、用地协调与青苗补偿、水保环保消防等专项“三同时”落实,以及并网前后的全部涉网手续、试验与验收工作。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

900MW:Doral"巨象"光伏跨越商业运营,还盯着建数据中心来源:国际能源小数据 发布时间:2026-10-12 06:19:50

文章介绍了美国印第安纳州普拉斯基县Mammoth Solar光伏项目的重大进展:其最后三个子项目(Mammoth South、Central I和Central II)共900MWac已进入商业运营阶段,使整个综合体达1.3GW,成为美国最大在运太阳能项目之一。项目采用超百万块美国制造组件,融合农业光伏模式,兼顾发电与农田利用,年供电能力约27.5万户。除发电外,开发商Doral Renewables正规划在场址内建设数据中心,探索“光伏直供AI算力”的新型商业模式,以规避电网价格波动、提升收益稳定性。此举呼应了美国科技企业对稳定绿电的迫切需求,推动电力与算力协同落地。尽管面临地方社区抵制等挑战,该项目仍标志着美国地面光伏规模化发展的关键突破。(199字)

青山集团有意向参与印尼100GW光伏计划,规划4GW光伏项目来源:华桥研究院 发布时间:2026-10-12 06:17:53

青山集团拟携手印尼主权基金Danantara,深度参与100GW国家光伏计划,依托纬达贝、莫罗瓦利两大镍园区土地资源,同步推进自用绿电与IPP外售项目,打造“镍-电池-绿电”一体化低碳产业链,助力印尼能源转型与CBAM合规。

南昌地铁分布式光伏项目二期工程并网发电来源:洪观新闻 发布时间:2026-10-10 14:25:04

南昌地铁分布式光伏项目二期工程(产业园1号、2号地块)近日成功并网发电。该项目利用园区办公楼及厂房屋顶建设光伏电站,总装机容量约1.1兆瓦,年均发电量预计达120万度。自7月开工起,仅用两个半月即完成审批、安装、验收等全流程,建设中严格执行国家电气、防雷、防火等规范,并融合一期经验,配套视频监控、自动冲洗系统及耐腐蚀建材,提升安全与智慧运维水平。二期投运后,园区光伏总装机达6.1兆瓦,采用“自发自用、余电上网”模式,兼顾经济性与环保效益。与此同时,三期工程正加快推进,涵盖昌北停车场、冠山站及枫下停车场,其中昌北停车场与冠山站作为首批示范点,首次将光伏电力接入地铁动照及牵引负荷,旨在探索可复制的分布式光伏在轨道交通场景中的规模化应用路径。(198字)

沙特福里斯2GW光伏电站项目桩基工程全面完工来源:能建国际集团 发布时间:2026-10-10 14:20:48

沙特福里斯2GW光伏电站项目桩基工程已于10月6日全面完工,正式转入支架与组件安装阶段。该项目位于沙特沙漠腹地,面临高温酷暑、昼夜温差大、地质条件复杂及有效作业时间短等多重挑战。承建方中国能建国际集团联合广东火电与西北院组成联营体,通过科学排产、工艺优化、分时段作业及关键工序全过程管控,保障了施工安全与质量,如期完成全部桩基任务。同时,项目积极推进属地化建设,吸纳当地员工并开展技能培训,提升本地团队履约能力。作为沙特“2030愿景”新能源重点工程,项目投运后预计年发电量59.7亿千瓦时,将显著优化当地能源结构,支撑沙特能源转型目标。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。
