春节期间 分布式光伏电站业主及运维人员小心被罚款!!!

来源:固德威光伏社区发布时间:2018-02-23 14:47:24

又到了一年一度的农历新年,所有的光伏从业者和业主也迎来了难得假期。

然而,小编友情提醒,假日期间,您有三大重要问题需要关注:

1)春节期间,由于生产设备用电需求降低,会导致更多的光伏发电送入电网,您的系统收益会有更大部分来自于“余电上网”;

2)由于用电需求降低,这可能带来工商业厂房屋顶电站的功率因数不满足电网要求,最终被罚款,造成很大损失;

3)请提前做好光伏系统巡检工作,并检查通讯功能是否良好,保证随时远程观测系统运行状况。电站安全发电,您也享受一个完美假期。

本文以春节期间电站运维的角度,从最典型问题:功率因数入手,并结合实际案例分析,给您详细建议和实际问题的处理办法。

什么是功率因数?


在交流电力系统中,有三种常用的功率表征量:有功功率P、无功功率Q和视在功率S,他们之间的三角关系如下图:

功率因数是cosφ=P/S=P/(P²+Q²)1/2

有功功率可以看做交流电路中阻性负载消耗的功率,而无功功率主要由电路中感性负载决定。

总体来看,功率因数下降的原因主要是:

Ø 原有补偿设备实际可用补偿容量不足;

Ø 补偿设备检测点选择不正确;

Ø 无功补偿设备的控制器损坏

Ø 电网中负载带来的谐波较大,补偿电容器无法正常投切;

而补偿设备实际可用容量不足和检测点位置选择不正确,是问题的主要原因。

实际项目案例分析

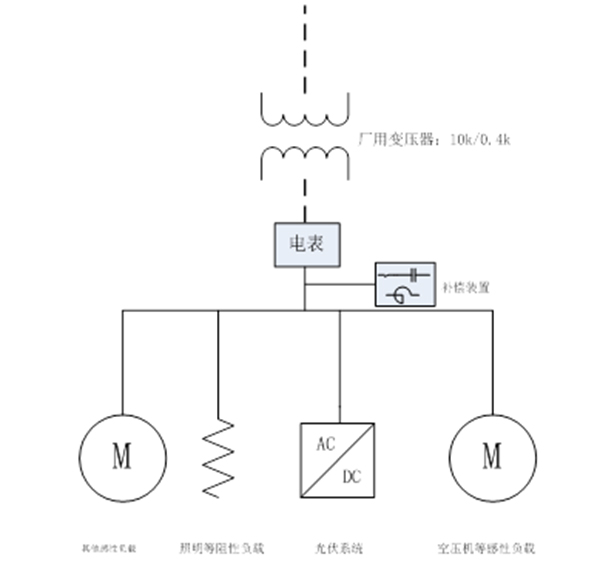

项目现场电网、负载、无功补偿设备和光伏系统接线示意如下:



l 项目现场检查:

1. 检查无功补偿装置,发现由于使用时间过长,有一些交流接触器损坏,同时补偿电容的容量也有所衰减;

2. 在配电网中所有设备工作时,电表显示的有功功率会随着光伏系统功率增大而减小,从而功率因数减小;

3. 暂时关闭“其他感性负载”,电表显示有功功率和无功功率同时降低,计算得出的功率因数较小;

4. 暂时关闭光伏系统,电表显示的有功功率增加,无功功率变化较小,计算得到的功率因数在0.91附近波动,也会有低于0.9的情况;

l 项目功率因素下降的原因分析:

1. 配电网中,无功补偿装置可用容量较小;

2. 没有安装光伏系统之前,配电网的功率因数在临界状态,“其他感性负载”和“照明等阻性负载”决定了配电网功率因数;当安装光伏系统后,由于光伏系统的功率因数接近1,即输出功率基本为有功功率,照明等阻性负载直接从光伏系统取得功率,而“其他感性负载”的无功功率还是来自电网,因此导致配电网功率因数降低;

3. 无功补偿装置的检测点选择错误,现场的无功补偿装置只能补偿“空压机等感性负载”,而不能补偿配电网中的“其他感性负载”,导致并网点的功率因数降低。

l 项目整改措施

1. 将无功补偿装置的检测点后移至变压器的出线侧,即如下图:


2. 评估配电网中感性负载、阻性负载和光伏系统之间关系,按照功率因数三角形得出需要补增的无功补偿容量;

施工完成后,观察一个月,项目功率因数正常。

项目前期设计建议和功率因素下降处理方法

l 项目前期设计建议:

1.自发自用、余电上网的分布式光伏系统的容量尽量不要超过上级变压器容量的30%-40%;

2.补偿装置的检测点要放在配电网检测那一级;

3.分布式商业电站在项目设计之初就要考虑到原有变压器、无功补偿装置、传输线缆、负载类型和功率以及光伏系统的兼容问题;

4.光伏系统的并网点最好选择功率稳定的并网点,频繁的功率波动,可能会出现无功补偿装置无法正常投切的事件;

l 功率因素下降的处理办法:

1.暂时将逆变器的输出功率因数调低(不要低于0.9),让光伏系统暂时输出一定的无功功率;

2.检查无功补偿装置检测点的位置;

3.检查无功补偿装置实际可用容量能不能满足功率因数的要求,不满足的情况下,可以增加或者更换补偿柜。

六.结语

功率因数是工商业分布式光伏项目需要特别关注的问题,但事实上它并没有想象中的那么负责,了解并掌握上文所述的内容,将会对您运维电站有所帮助。在节假日之前,建议可以观察半天整个系统的运转,确保功率因素在正常的范围内,光伏系统稳定发电。希望文章对您有用,更希望我们都开开心心过个好年!


索比光伏网 https://news.solarbe.com/201802/23/283730.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
企业供能系统老化,维护费年年涨?工商业分布式光伏替代规划指南来源:咸宁新闻 发布时间:2026-06-26 18:02:02

本文针对工商业企业普遍面临的供能系统老化问题,系统阐述了以分布式光伏及储能为核心的清洁能源替代方案。文章指出,运行超十年的传统供能系统正面临运维成本攀升、能效持续下降和碳排放压力加大“三座大山”,亟需结构性升级。在此背景下,文中提出三条主流替代路径:分布式光伏实现自发自用、余电上网;工商业储能通过峰谷套利与需量管理优化电费;光储融合则兼顾供电稳定性与经济性。随后重点介绍阳光工商业能源提供的定制化产品体系(如iBuilding BIPV屋顶、iBlock平屋顶电站、iClean智能清洗彩钢瓦电站及灵活储能方案)及零投入、自投等多元合作模式。最后以安利、宝武、蒙牛等标杆案例佐证实效,并强调其依托59GW项目经验、6.5GW工商业光伏实绩及全生命周期服务能力,助力企业实现降本、减碳与能效升级的一体化转型。(199字)

为什么你的企业电费账单越省越贵?智慧能源管理该升级了来源:咸宁新闻 发布时间:2026-06-26 17:52:14

本文探讨企业在“双碳”目标与电价波动加剧背景下,如何同步实现减碳与降本的双重目标。文章指出,当前企业普遍面临碳足迹数据不清(尤其范畴三排放难追踪)、峰谷电价差扩大但人工调度低效等现实困境,传统“手工式”能源管理已难以为继。破局关键在于构建覆盖“发-储-用-管”全链条的智慧能源管理体系,需具备全链路可视化、智能调度(融合电价、生产、气象等多源数据)及碳排放可追溯三大能力。阳光工商业能源依托“魔方”技术平台与iBuilding、iBlock、iClean等场景化产品,提供光伏、储能、数智运维一体化解决方案,并已在宝武钢铁、赛力斯、志邦家居、京东等超1000家客户中落地验证,累计建设工商业光伏项目超6.5GW,显著提升绿电占比、降低用能成本并支撑ESG合规。(199字)

光伏电站无人智能化,正在从趋势走向落地来源:丽天智能 发布时间:2026-06-26 13:39:57

丽天智能在SNEC 2026发布两大升级机器人:自动导航组件铺设机(30秒/块、精度±1mm、效率达人工6倍)与G2D智能清扫机器人(适配90%电站,降本30%)。基于12GW全球项目验证,率先实现GW级电站规模化应用,加速光伏全周期无人化。

大唐天镇丽璟光伏电站单日发电量创新高来源:云冈热电公司 发布时间:2026-06-25 10:04:34

丽璟光伏电站6月21日单日发电量达82.839万kWh,创历史新高。入夏以来,运维团队实施精细化、智能化保障方案,开展全域“拉网式”巡检与闭环消缺,夯实高产基础。电站持续提升绿电产能,助力绿色低碳高质量发展。

沙特阿尔舒巴赫2.6GW光伏电站项目正式签发PCOD证书来源:风光储网 发布时间:2026-06-25 09:57:32

沙特阿尔舒巴赫2.6GW光伏电站(全球单体最大)正式商运!中国能建总承包,全容量并网并获PCOD证书。项目占地52.54平方公里,是沙特“2030愿景”关键工程,35年预计发电2822亿千瓦时,减碳2.45亿吨。

被清理!9户长期在途及不发电分布式项目来源:明光市政府网站 发布时间:2026-06-24 17:54:24

安徽明光市发改委于2026年6月22日发布公示,拟清理13个分布式光伏项目。其中,4个项目长期未发电,现场已无发电设备且不具备恢复条件;其余9个项目虽已完成备案并取得电网接入意见,但在12个月内未建成并网,违反安徽省能源局相关管理规定。此次清理依据滁州市发改委关于“长期不发电项目治理”的要求及安徽省能源局《分布式光伏发电开发建设管理办法》实施细则(皖能源新能函〔2025〕40号)第三条规定,旨在规范分布式光伏项目建设与运行秩序。公示期为2026年6月22日至7月21日,接受社会监督与情况反映。(198字)

深天马A子公司拟与关联方签订分布式光伏电站合同能源管理协议来源:索比光伏网 发布时间:2026-06-23 17:09:58

深天马A(000050.SZ)公告披露,其六家子公司——上海天马、上海光电子、武汉天马、武汉天马上海分公司、成都天马及芜湖天马,拟与关联方中航国际成套设备有限公司签署分布式光伏电站合同能源管理协议。协议约定,由中航成套负责在各子公司指定建筑物屋顶建设、运营及维护分布式光伏电站;电站投运后,中航成套以优惠电价向各子公司供应所发电力。项目合作期限为25年,预计25年内累计交易金额约6.72亿元。该安排旨在通过合同能源管理模式推进绿色能源应用,降低子公司用电成本,同时体现公司对可持续发展的战略布局。

绿色辽港 | 营口港荟源分布式光伏电站累计发电量突破1.5亿度来源:辽宁港口 发布时间:2026-06-23 09:34:14

全国低碳日之际,营口港荟源分布式光伏电站累计发电突破1.5亿度!该项目装机18兆瓦,利用28座库房屋顶铺设6.5万块组件,实现“自发自用、余电上网”,节约标煤4.88万吨,减碳14.1万吨,打造港口绿色低碳发展标杆。

光伏电站有了“空中消防员”来源:中国三峡集团官网 发布时间:2026-06-23 09:29:50

三峡宾川岩淜100MW山地光伏电站成功投运“察打一体”火灾综合管控系统:融合双光摄像头智能识别、Mesh网络全覆盖与3套消防无人机自动巡航抛投灭火弹,实现火情“秒级识别—精准定位—无人扑救”闭环,推动山地光伏防火从“人防”迈向“智防”,已获4项专利、2项软著及行业创新二等奖。

乐高集团启动丹麦116兆瓦光伏电站建设来源:索比光伏网 发布时间:2026-06-23 09:20:11

乐高集团在丹麦比隆市启动建设一座116兆瓦光伏电站,为其迄今规模最大的可再生能源项目。该电站并网装机容量为80兆瓦,预计2027年底投入商业运营,总占地100公顷,其中65公顷用于铺设光伏组件,其余35公顷将恢复为自然栖息地、湿地及开放式景观区,兼顾生态修复与公众休闲功能。项目所发电量将全额满足乐高比隆总部基地的用电需求。乐高集团强调,该电站是其实现全球可再生能源布局与温室气体减排目标的关键举措,体现了能源转型与生物多样性保护协同推进的战略方向。

2.12元/W!福建诏安150MW光伏电站项目EPC中标结果公示来源:光伏盒子 发布时间:2026-06-22 10:06:12

福建诏安四都150MW渔光互补光伏项目EPC中标揭晓:信息产业电子十一院以4.399亿元(2.12元/W)中标。项目由中节能太阳能投资,直流侧容量达202.5MW,是闽南地区大型复合型清洁能源示范工程。
