2017年光伏规模指标分配梳理及部分省分配目录

来源:智汇光伏(PV-perspective)发布时间:2018-01-18 08:59:46

根据国家发改委对光伏项目的电价调整,要想获得2017年的电价,必须符合三个条件:

1)2017年备案;2)进入2017年规模指标盘子; 3)2018年630前并网。

如今已经是2018年1月中旬,如果再不确定是否能获得2017年指标,则项目很难抢上630,获得高的上网电价!

根据统计,

在2017年底前,13省(河北、山西、山东、吉林、黑龙江、安徽、江西、贵州、云南、广东、广西、海南、宁夏)公布了本省的项目目录分配情况;2省(内蒙古、江苏)将本省的规模指标分配到地级市,江苏部分地级市分配到具体项目。

2018年1月,3省(湖南、四川、浙江)公布了2017年指标分配情况,1省(河南)公布了部分规模指标分配情况。

目前仍然有4个省未公布本省的规模指标分配情况。

表:各省光伏项目指标发放情况

说明:国家给河北省100万kW指标,单独给了张家口新能源示范城市71万kW指标。

从上表中可以看出,一共13个省将2017年的指标全部用于光伏扶贫,累计规模为891万kW。

将近期(2018年1月份)公布的光伏指标的省份的名单整理如下。

1、湖南省

国家给湖南省2017年规模的指标为50万kW。

1月16日,湖南省下发了本省2017年地面光伏电站的指标。根据国家之前的要求,湖南省2017年50万kW的地面光伏电站指标全部用于扶贫,共分配给20个项目,具体如下表所示。

湖南省2017年集中式光伏扶贫项目表

2、四川省

国家给四川省2017年规模的指标为50万kW。

2018年1月5日,四川发展改革委发布,截至目前2017年集中式光伏扶贫项目19个47万千瓦已完成备案,涉及17个县,预计2018年6月底前并网发电,可保障5.4万人稳定脱贫。

四川省2017年集中式光伏扶贫项目表

3、浙江

国家给浙江省2017年规模的指标为100万kW,2018年的指标为50万kW。浙江省将2年的指标进行了一并分配。

2018年1月17日,浙江省发改委公布了“2017年度及2018年度普通地面光伏电站建设规模竞争性分配专家评审结果”,共42个项目入围,总规模为177.067万kW,大于浙江省指标。

其中前16个项目规模合计为100.85万kW,前29个项目规模合计为150.57万kW。

预计排名在前100万kW的项目可进入2017年规模指标盘子,在6月30日前并网,可以获得0.85元/kWh的电价;之后50万kW预期能进入2018年规模指标盘子,可以在12月31日前抢0.75元/kWh的电价。

浙江省2017年、2018年集中式光伏项目分配排名表

4、河南省

国家给河南省2017年规模的指标为90万kW。

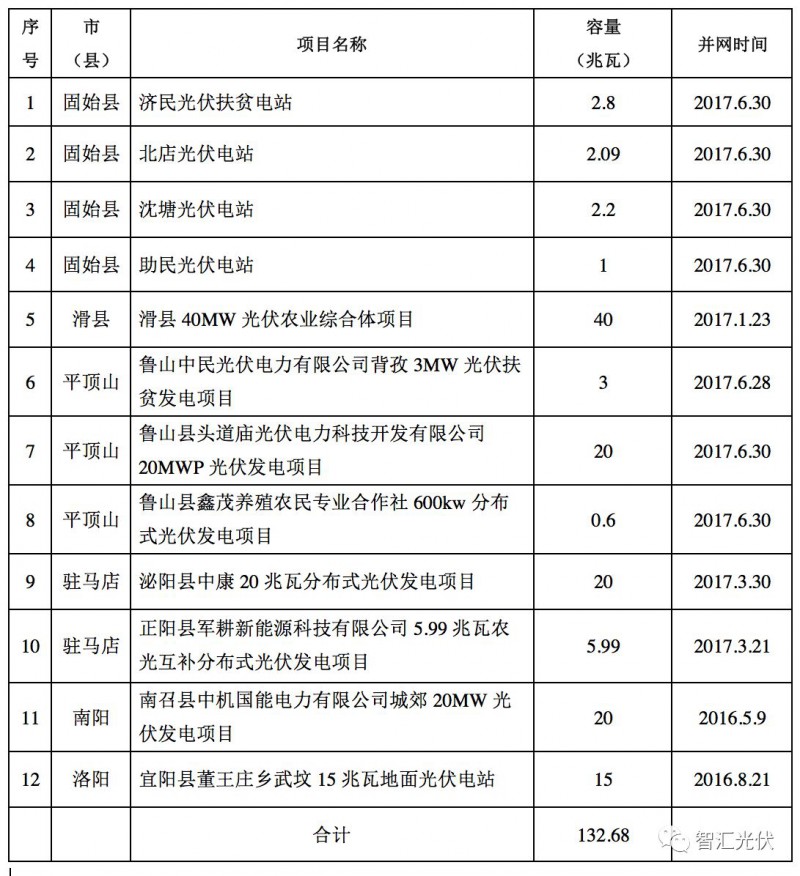

2018年1月10~15日,河南省发改委对16个已经并网的、总规模为20.7万kW的光伏扶贫电站建设规模申报情况进行公示,并会同国家能源局河南监管办公室、国网河南省电力公司对项目上报材料进行核实。结合公示及材料核实情况,最终确定了12个已经并网的、总规模为13.268万kW的项目名单,如下表所示。剩余的77万kW的规模指标分配给哪些项目尚不明确。

河南省2017年部分光伏扶贫项目表

FR:智汇光伏(PV-perspective)

索比光伏网 https://news.solarbe.com/201801/18/123460.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
山西200MW光伏电站项目获批!来源:晋中市生态环境局 发布时间:2026-08-31 07:28:34

山西榆次至臻系统友好型新能源电站项目于8月22日正式获批环评。该项目位于晋中市榆次区长凝镇与东赵乡,由榆次至臻新能源有限公司投资建设,总投资7亿元,建设周期12个月。项目主体为集中式光伏发电系统,规划交流侧装机容量200MW,直流侧容量250MWp,拟安装约35.7万块700Wp单晶硅光伏组件。环评文件于8月14日受理,榆次分局经审查后批准其建设性质、规模、选址及所列环保措施。该项目是山西省推进清洁能源发展的重要落地工程之一,建成后将提升区域可再生能源供给能力。(198字)

广州发展:拟投资8.53亿元建设渔光互补光伏电站项目来源:金融界 发布时间:2026-08-31 07:11:57

广州发展(600098.SH)拟通过其全资子公司广州发展新能源集团,投资约8.53亿元建设南靖山城200MW渔光互补光伏电站项目。项目选址福建省漳州市南靖县,采用“水上光伏、水下养殖”的复合开发模式,规划总装机容量200兆瓦,并同步配套建设20兆瓦/40兆瓦时储能系统及一座220千伏升压站。目前,项目已取得政府备案许可和电网接入批复,具备开工条件。此举旨在加快公司新能源业务布局,扩大清洁能源装机规模,并首次实质性拓展至福建省市场,推动区域绿色能源结构优化与可持续发展。

蝉联4A!苏美达能源再度荣膺中电联光伏电站运行指标对标省域标杆来源:苏美达能源 发布时间:2026-08-28 06:57:24

苏美达能源柳堡清能光伏电站蝉联中电联“AAAA级光伏电站”认证,彰显智慧运维与精益管理领先实力。其25MW电站年发电3800万度,依托四大智慧平台实现“监测—预警—运维—交易”全链路数智化。公司全球运维超6GW,获多项国际权威认证,树立存量时代光伏高效运营新标杆。

上海电气电站工程公司正式签署英国贝灵顿光伏电站项目来源:上海电气电站工程公司 发布时间:2026-08-27 14:33:37

上海电气电站工程公司于8月24日与英国客户正式签署贝灵顿光伏电站项目合同,标志着其在英国及欧洲高端新能源市场的持续拓展。该项目位于英国什鲁斯伯里郡,采用EPC总承包加全周期运维服务模式,涵盖设计、设备采购、土建施工、安装调试、并网验收、性能试验及长期运维等全部环节。建成后预计年发电量可满足约7000户英国家庭用电需求,有助于当地优化能源结构、降低化石能源依赖,并为区域电网提供稳定绿色电力。项目团队将严格遵循国际高标准,统筹资源配置,优化施工组织,严控安全与质量,确保高质量履约。(198字)

福建漳州梳理滞后项目清单,推进集中式光伏电站项目建设来源:漳州市发改委 发布时间:2026-08-27 08:52:10

漳州市发改委近期赴漳浦、云霄、东山等地开展实地督导,聚焦集中式光伏电站滞后项目,系统推进问题整改与建设提速。文章围绕三大核心举措展开:一是精准梳理滞后项目清单,按用地报批、土地流转、送出工程等关键环节分类识别堵点,区分客观制约、协调困难及企业主观不力等因素,实行差异化处置;二是优化跨部门协同服务,强化发改牵头作用,联动自然资源、林业、水利及属地乡镇,打通审批、要素保障与并网投产全流程,实施全过程闭环督办;三是严守安全底线,压实企业安全生产主体责任,将安全管控覆盖土建、安装、架设全周期。后续将依托“44336工作机制”,压实三方责任,加快项目落地并网,支撑现代化滨海城市建设。

甘肃:支持民营企业直接参与电力市场交易 优化绿电消纳和市场交易机制来源:兰州市发展和改革委员会 发布时间:2026-08-25 08:53:26

本文介绍了甘肃省发布的《民营经济助力护航行动方案》,旨在深入贯彻“两个毫不动摇”,系统性破解民营企业发展的痛点难点,推动其高质量发展。方案设定了到2030年的量化目标,包括民营经济占GDP比重超45%、科技型与高新技术企业中民企占比分别达90%和80%、营商环境全国一流等。全文围绕七大行动展开:优化公平竞争与政务服务环境;培育壮大市场主体并推动招商引资与出海拓展;强化产业创新,支持民企参与重大科技攻关、技术改造及未来产业布局;加强融资、用地、用能、人才等要素保障,特别提出支持民企直接参与电力市场交易、优化绿电消纳机制;激发民间投资活力,扩大项目推介与政策资金支持;实施法治护航,规范执法、清理欠款、强化产权保护。方案强调统筹协调与制度落实,力求全面提升民营经济支撑力与竞争力。(199字)

华能集团:获云南300MW光伏项目指标!来源:智汇光伏 发布时间:2026-08-24 08:02:07

8月21日,云南省昭通市巧家县公示2025年第三批新能源项目投资主体优选结果,共推出4个光伏项目,总装机容量达300兆瓦。所有项目均由华能(巢湖)智慧能源有限责任公司中标,该公司系中国华能集团下属企业。此次中标标志着华能在云南新能源布局取得新进展,进一步拓展其在西南地区的清洁能源开发版图。项目位于巧家县,属昭通市下辖的滇东北地区,具备较好的光照资源和土地条件,符合云南省加快构建新型电力系统、推动可再生能源规模化发展的整体规划。目前,相关项目尚处于投资主体确认阶段,后续将进入建设实施环节。

87GW新能源项目指标分配情况!来源:智汇光伏 发布时间:2026-08-24 08:00:41

2026年上半年,内蒙古、山西、云南等15个省份共下达87.073GW省级新能源项目指标,涵盖风电(49.2GW)、光伏(35.9GW)和风光互补(1.97GW)三类。这些指标分配给165家(或联合体)企业,其中21家企业获超1GW,合计62GW(占总量71%);10家企业获超2GW,合计47GW(占54%)。中广核以超8GW居首,主要布局于蒙、晋、滇三省;五大电力央企合计获26.7GW(占比30%),仍为投资主力;国家能源集团与三峡集团获配规模明显偏低(分别为2.7GW和1.5GW),较往年同期下滑;贵州、蒙西、云南等地能源集团则依托属地优势集中获取项目;宝丰集团、晶科科技等民企则凭借产业协同获得可观指标。整体呈现央企主导、地方国企崛起、民企差异化参与的格局。

暂无可分配财产,这家光伏企业破产清算程序终结来源:摩尔光伏 发布时间:2026-08-21 09:11:19

江苏涌泉光伏科技有限公司因不能清偿到期债务且明显缺乏清偿能力,于2025年7月25日被镇江经济开发区人民法院裁定受理破产清算申请,同年11月27日正式宣告破产。该公司成立于2006年,注册资本3000万元,主营光伏项目研发、工程施工及设备销售等,但后期经营异常,企业状态已为吊销。经破产清算程序,管理人核查确认公司暂无可供分配的财产。2026年7月17日,管理人据此申请终结清算程序;法院审查后认为符合《企业破产法》相关规定,于8月18日裁定终结其破产清算程序,该裁定自即日起生效。

云南能源集团:获云南80MW光伏项目指标来源:智汇光伏 发布时间:2026-08-19 09:28:14

云南能源集团下属云南省绿色能源产业集团有限公司成为师宗县柠檬谷80兆瓦光伏发电项目第一中标候选人。该项目位于曲靖市师宗县,估算总投资约3.2亿元,建设内容为装机容量8万千瓦的光伏电站。招标范围涵盖项目全生命周期管理,包括前期立项、可研报批、资金筹措、勘察设计、施工建设、设备采购、并网调试及25年运营维护等。中标社会投资人需在开工后8个月内实现部分并网、12个月内完成全容量并网投产。项目合作期包含建设期与25年运营期,期满后按国家规定办理后续事宜。

河北华电廊坊安次东沽港150MW光伏项目建设用地获批来源:河北省自然资源厅(海洋局) 发布时间:2026-08-18 14:34:09

河北省自然资源厅于8月17日正式批复同意河北华电廊坊安次东沽港150兆瓦光伏项目建设用地申请。该批复明确,批准转用并征收集体农用地共计0.9952公顷,不涉及耕地;土地将以出让方式供应,专项用于该项目的建设实施。项目位于廊坊市安次区东沽港区域,属大型地面光伏电站,建成后将提升当地清洁能源供给能力。此次用地获批标志着项目前期关键审批环节完成,为后续开工建设奠定基础。批复依据国家及河北省关于能源项目用地管理的相关规定,强调依法依规保障可再生能源发展所需合理用地需求。
