福建连城发改局:第二批次光伏扶贫项目申报光伏产业扶贫奖补资金公示 共计1471KW

来源:连城县发改局发布时间:2017-12-11 16:27:16

索比光伏网讯:根据《龙岩市人民政府办公室关于印发龙岩市光伏产业扶贫奖补办法的通知》(龙政办〔2016〕286号)精神,各乡镇对符合申报条件的光伏项目的申报材料进行初审,5月25日至6月1日、12月1日发改局、财政局、经信科技局、农业局(扶贫办)、供电公司等单位组织相关人员对申报项目进行现场核查、认定。现将核查、认定情况予以公示,公示日期为2017年12月11日至2017年12月15日止。

公示期内如有异议,可向县发改局、农业局(扶贫办)反馈。来访来电接待时间为正常上班时间。欢迎广大干部、群众监督。联系人:刘天洪:15080209150(发改局),蒋文暌:13507501696(农业局扶贫办)。

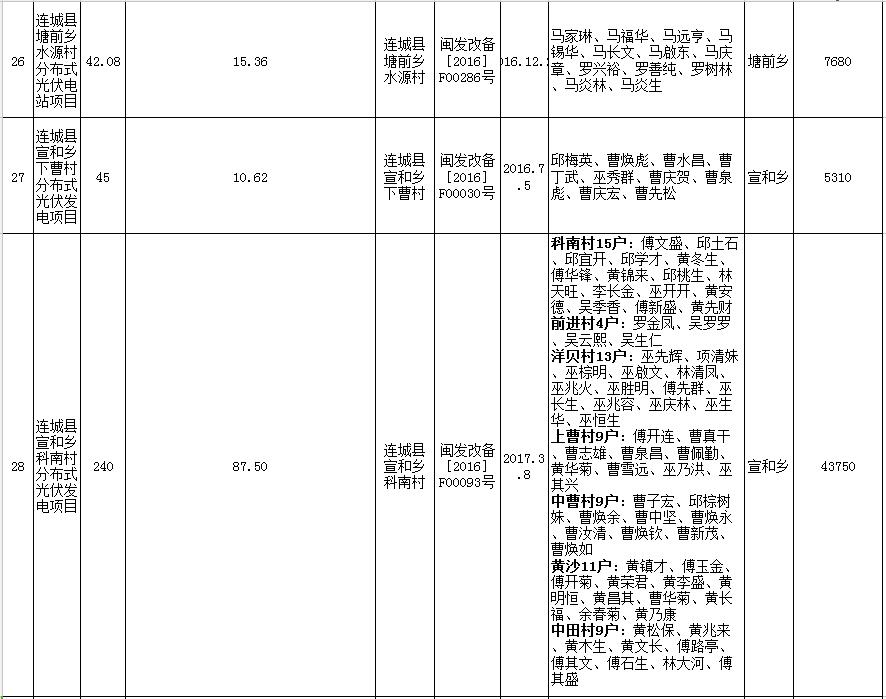

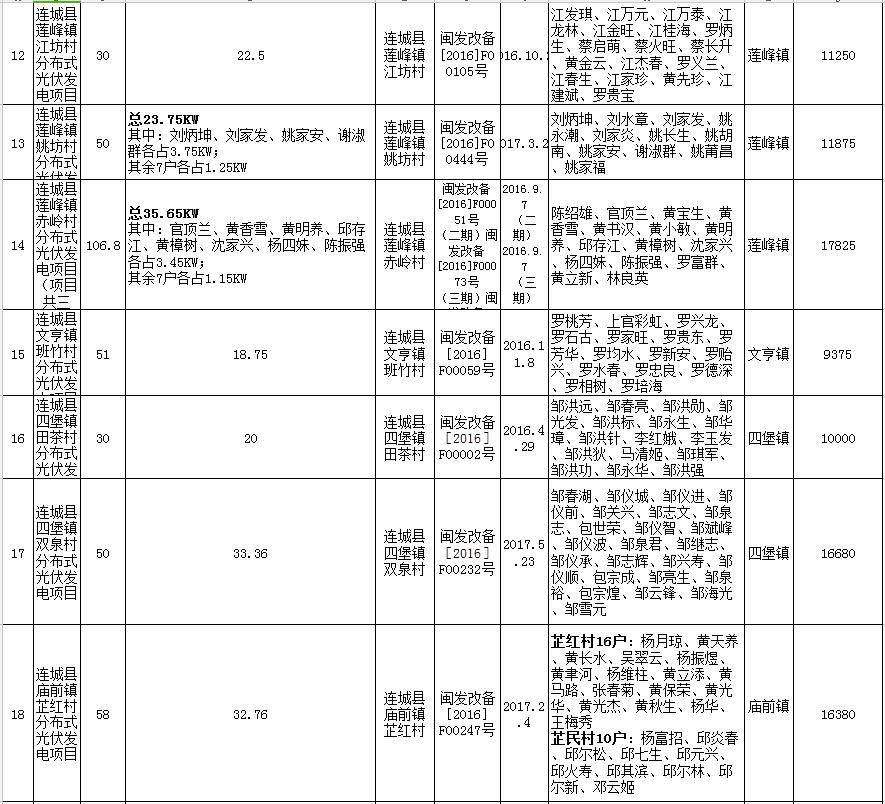

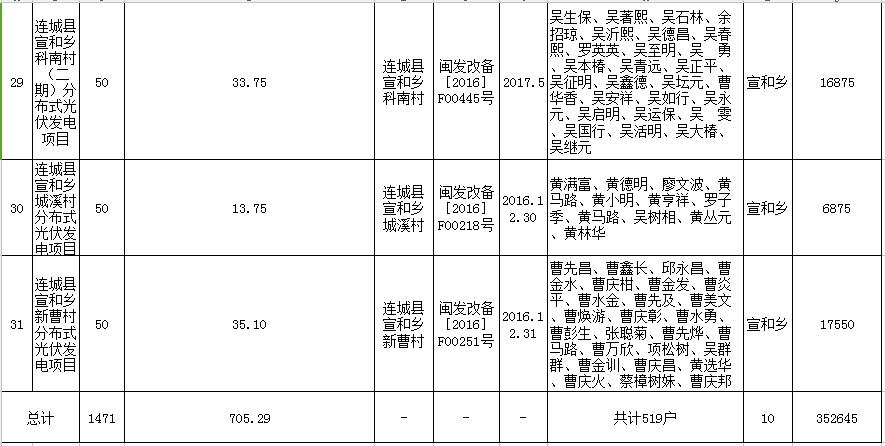

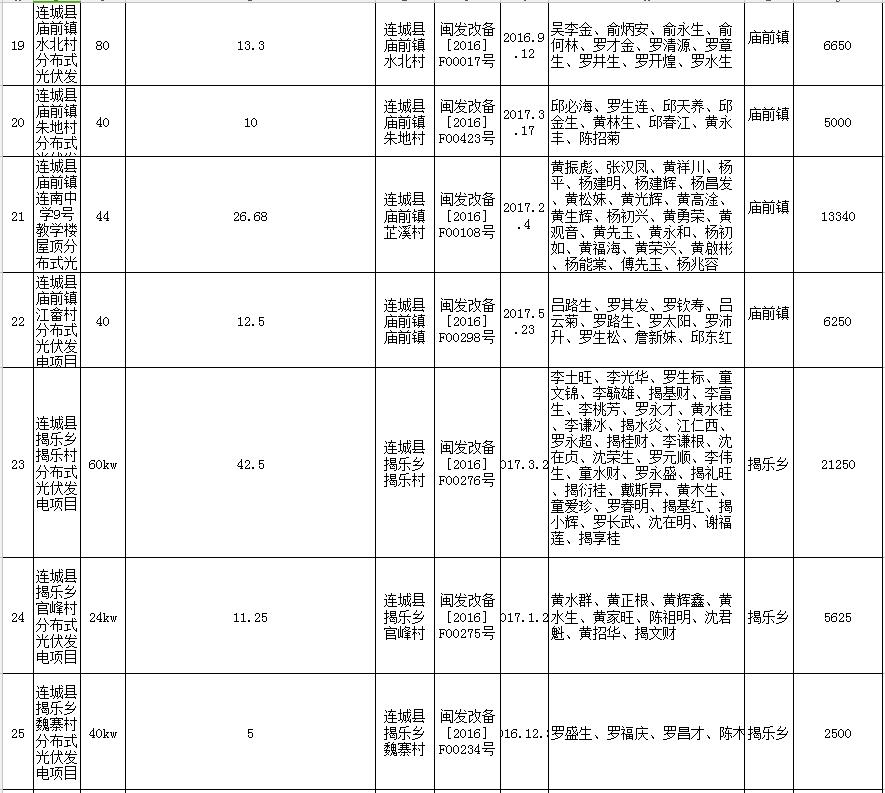

附件:连城县光伏扶贫项目申报奖补汇总表(第二批)

连城县发展和改革局

2017年12月11日

附件:连城县光伏扶贫项目申报奖补汇总表(第二批)



原标题:连城县发展和改革局关于第二批次光伏扶贫项目申报光伏产业扶贫奖补资金的公示


索比光伏网 https://news.solarbe.com/201712/11/126874.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
不推倒重建,存量光伏如何开启第二价值周期?来源:正泰电源 发布时间:2026-08-13 09:46:53

正泰电源在意大利成功落地光伏技改项目,通过4.8MW/10MWh中压耦合储能系统,实现存量电站“零推倒”升级。方案无需改造原有直流系统,显著降低增储难度与成本,提升新能源消纳能力与电网调节灵活性,为全球光伏资产增值提供可复制范本。

2.289元/Wp!蜀道清洁能源集团甘孜500MW光伏项目EPC中标候选人公示来源:光伏盒子 发布时间:2026-08-13 09:09:21

本文介绍了甘孜道孚亚日二期500MW光伏发电项目EPC工程总承包中标候选人公示情况。该项目由蜀道清洁能源集团全资子公司道孚蜀道清洁能源有限公司招标,位于甘孜州道孚县色卡乡海拔3850–4290米的天然牧草地区域,属道孚光伏3号基地剩余场址,规划直流侧装机容量约548.85MWp,交流侧500MW,并配套25%、2小时储能系统(以批复为准)。项目采用“1+N”开发模式,拟建220kV升压站及集电线路,接入道孚500kV变电站。公示显示,中国水电五局与七局并列第一候选人,投标总价约12.57亿元(折合单价约2.2897元/Wp),西北电建位列第三(单价约2.3029元/Wp)。该项目是甘孜州280万千瓦光伏项目群组成部分,蜀道集团已在此批项目中中标230万千瓦。

工厂分布式光伏项目找谁做?海尔新能源全链路“发储管售”实力解析来源:海尔新能源 发布时间:2026-08-12 17:04:16

本文围绕工商业分布式光伏项目集成服务商的选择问题,系统解析海尔新能源的全链路服务能力。在“双碳”目标与电力市场化改革背景下,我国工商业分布式光伏市场快速增长,企业亟需具备综合能力的合作伙伴。海尔新能源作为海尔集团唯一新能源主体,聚焦“发、储、管、售”全环节,提供数智化清洁能源解决方案。文章从四大维度展开:一是品牌实力,依托海尔产业基础,建成“多研发中心+双生产基地”研产体系,实现核心设备自研自制;二是项目经验,覆盖国内高耗能工厂、物流园区、钢铁基地及海外泰国等典型场景,验证降本、增效、减碳实效;三是全周期服务,以纳晖能源互联网平台支撑规划、建设、运维、交易闭环管理;四是供应链与设备品质,通过AI逆变器、能源机器人、智能云平台等保障高效稳定运行。

华能68MW光伏项目公示!来源:南京市生态环境局 发布时间:2026-08-12 09:41:21

8月6日,南京市生态环境局公示了华能六合区马鞍街道68MW农光互补光伏发电项目环评文件受理情况。该项目位于南京市六合区马鞍街道黄赵村,由华能(南京六合)新能源开发有限公司投资建设,总投资4.5亿元,占地约1151亩,计划施工期为7个月。项目采用农光互补模式,建设一座直流侧装机容量80MWp、交流侧额定输出68MW的集中式光伏电站,共安装625Wp单晶硅双玻双面光伏组件131,154块。环评公示标志着项目进入环境影响审批关键环节,旨在评估其对当地生态环境的影响并推动绿色能源落地实施。(199字)

澳大利亚拟立法,AI数据中心用电100%匹配可再生能源来源:TaiyangNews 发布时间:2026-08-12 09:04:02

澳大利亚政府拟于2027年初立法确立全国性AI数据中心能源标准,核心要求是新建大型AI数据中心的电力消耗须100%由新增可再生能源覆盖。为此,运营商须通过2025年11月启动的可再生能源原产地保证(REGO)计划获取数字证书,证明其用电与新投产的清洁能源项目严格匹配。框架还规定:数据中心须全额承担输电建设成本(遵循“谁发起谁付费”原则),具备“可靠电力”保障能力,并在电网承压时主动调降功耗;同时鼓励与现有清洁能源设施共址建设以提升效率。政策旨在平衡AI产业扩张与电网稳定、减排目标及民生电价安全,明确禁止各州以牺牲国家统一标准为代价吸引投资。据预测,数据中心用电占比将从当前2%升至2050年的10%,相关投资储备已超1500亿澳元。

滨海投资投建分布式光伏发电项目利好来源:天津泰达投资控股有限公司 发布时间:2026-08-12 08:57:14

滨海投资(HK2886)与德清启源智控能源服务有限公司合作,分别与德清县新市镇白彪村集体经济组织及德清鑫合汇建设发展有限公司签署协议,共同投建分布式光伏发电项目。项目利用合作方屋面资源,总装机容量达3.51兆瓦,全部发电收益、国家补贴及绿证收入归启源智控所有。作为滨海投资首个对外投资建设的分布式光伏项目,此举标志着其在综合能源服务领域的实质性突破,是公司加速向综合能源供应商转型的重要里程碑。项目不仅有望为公司带来长期稳定现金流,还将积累可复制的分布式光伏开发与运营经验,为其后续规模化拓展综合能源市场奠定基础,助力股东价值的可持续增长。(198字)

100MW!内蒙古户用分布式光伏发电项目招标来源:中国招标投标公共服务平台 发布时间:2026-08-12 08:55:15

内蒙古乌兰察布市启动100MW户用分布式光伏发电项目招标,由中峰岳盛(内蒙古)新能源有限公司作为招标人,项目已获相关部门审批核准。总投资约3.5亿元,建设范围覆盖四子王旗、兴和县、化德县等多个县域。项目采用“农户庭院+分布式”模式,光伏组件直接安装于农户自有院落内,逆变器、并网柜等电气设备依托壁挂或光伏支架就地布置,不额外占用耕地或公共空间。工程地质条件暂按天然地基设计,最终基础方案将在施工图阶段依据实地勘察报告优化确定。该项目旨在推动农村能源结构转型,提升可再生能源就地消纳能力,是内蒙古推进整县屋顶分布式光伏开发的重要实践之一。(198字)

浙江杭州2026年三季度分布式光伏可开放容量公示来源:杭州市发改委 发布时间:2026-08-11 14:09:25

杭州市发改委于2024年8月11日公示《杭州市2026年三季度各县(市、区)分布式光伏可开放容量信息明细表》。该文件显示,全市下辖13个县(市、区)在2026年第三季度的分布式光伏项目具备并网条件的总容量为411万千瓦,其中允许备案申报的容量为364万千瓦。公示内容旨在明确各地分布式光伏发电项目的接入空间,为后续项目规划、备案和电网接入提供依据。可开放容量数据按行政区划逐项列出,反映区域间资源承载能力与电网消纳潜力的差异,是支撑杭州分布式光伏有序发展的重要基础性信息。

苏发改能源发695号解读|江苏省分布式光伏发展实施方案 2026-2030 核心目标与政策全梳理来源:索比光伏网 发布时间:2026-08-11 09:45:57

苏发改能源发〔2026〕695号江苏省分布式光伏发展实施方案2026-2030年深度解读,2030年装机目标1.2亿千瓦,详解新建厂房100%配光伏、集中汇流、绿电直连、整村开发政策,分析行业机遇与收益变化,完整版报告扫码获取。

2.1元/W!杭州31MW集中式光伏EPC中标结果公示!来源:光伏盒子 发布时间:2026-08-11 09:19:47

本文介绍了广东能源富阳区鹿山街道集中式光伏项目EPC总承包中标结果。该项目位于浙江省杭州市富阳区鹿山街道的三和村、南山村、汤家埠村等地,总装机容量为交流侧31.15MW(直流侧31.38156MWp),分为四个子项目,规模分别为5.78MW、4.27MW、2.72MW和18.56MW。招标方为杭州富阳粤电新能源有限公司,中标单位为中国葛洲坝集团第一工程有限公司,中标金额为6590.9万元,折合单价约2.1元/瓦。公告同步披露了项目的基本构成与地理分布,明确了EPC总承包范围及中标关键信息。

总投资2.25亿元的农光互补光伏发电项目落户西林来源:人民网-广西频道 发布时间:2026-08-11 09:09:03

西林县周帮农光互补光伏发电项目总投资2.25亿元,占地1037亩,装机容量45兆瓦,年均发电量约6312.49万千瓦时。该项目依托八达镇龙保村荒山资源,采用“板上发电、板下种植”的农光互补模式,推动生态修复、产业提质与农民增收协同发展。前期工作中,当地党委政府及村干部深入群众开展政策宣传,仅用两个月即完成千余亩土地流转,保障项目高效落地。截至当前,已完成投资1.5063亿元,计划9月实现全容量并网,新建220kV升压站接入句町变电站。建设期间吸纳50人次技术工人就业,年发放劳务工资约300万元;运营后预计年税收贡献约400万元。
