630未并网光伏项目11月底全部并网 张家口市可再生能源示范区建设工作报告

来源:河北发改委发布时间:2017-10-30 17:13:46

今年“6·30”未并网张家口的109万千瓦光伏廊道、普通光伏项目,国家电网公司表示于11月底前全部并网,按照第四次协调推进会会议要求以6月30日前的价格进行结算。张家口可再生能源和绿色产业围绕新能源发电前沿技术、光伏+、智能微电网、互联网+智慧能源等方面组织了27个示范性项目,截止目前已完成7项,基本完成3项,其余17项正在积极推进。

以下是详细报告:

为落实张家口可再生能源示范区建设第四次协调推进工作会议要求,河北省和张家口市按照职责分工,进一步细化任务、明确责任、积极跑办、狠抓落实,相关工作取得了积极进展。

一、关于议定的六个重大事项进展情况

(一)示范区电力外输通道建设与可再生能源基地化、规模化开发

国家能源局电力司正在抓紧统筹研究评估张北-北京西1000千伏特高压输电通道和张家口到雄安新区的输电通道等项目建设的必要性、安全性和经济性,争取年内提出补列入国家《电力发展“十三五”规划》的相关意见建议。

(二)大力支持张家口可再生能源和绿色产业发展

1.张家口市围绕新能源发电前沿技术、光伏+、智能微电网、互联网+智慧能源等方面组织了23个示范性项目,经省发改委审核,已于2017年5月16日以发改能源﹝2017﹞552号文件上报国家能源局,目前国家能源局正在对项目的示范性、创新性等问题进行研究。

2.张家口市正在配合国网公司、冀北公司,结合低碳奥运专区、低碳城市、低碳特色小镇、电供暖规划,修订电网建设规划,以便加大张家口市配电网改造投资力度,加快相关工程建设,保障涉奥和电供暖等相关项目顺利推进。

3.按照中央投资支持方向,张家口可再生能源与储能技术创新发展专项已由张家口市按程序向国家发改委高技术司申报,争取2018年批复实施。

(三)支持张家口电力体制改革先行先试和已建成项目并网价格

1.9月28日,国家能源局华北监管局在张家口市组织召开了京津唐电网冀北(张家口可再生能源示范区)可再生能源市场化交易规则座谈会,近日国家能源局新能源司和华北能监局还将开会专题协调。

2.经国家能源局积极协调,今年“6·30”未并网张家口的109万千瓦光伏廊道、普通光伏项目,国家电网公司表示于11月底前全部并网。9月27日,国家能源局新能源司要求冀北电网公司尽快解决张家口未并网光伏项目问题,且按照第四次协调推进会会议要求以6月30日前的价格进行结算。

(四)支持在张家口建设国际可再生能源技术创新中心和可再生能源实验室

1.国际可再生能源署阿明总干事一行拟近期访问河北,并就合作共建创新中心、共同举办国际论坛等事项进行商谈。省发改委正在组织张家口市和有关方面加紧筹备相关事宜。

2.张家口市已与中科院就设立国家清洁能源实验室可再生能源试验基地达成共识,正在积极争取中科院在张家口市设立可再生能源实验室(隶属国家清洁能源实验室)。

(五)加快冀北地区可再生能源并网消纳和建立可再生能源市场化交易规则

京津冀三省市部门近日将联合印发《京津冀能源协同发展行动计划(2017-2020年)》,明确提出优化电网运行模式,完善可再生能源配套输送通道,优先安排张家口可再生能源示范区等可再生能源和清洁能源上网,实现在京津冀区域一体化消纳。重点加快推进张北-北京500千伏柔性直流电网示范工程、承德东-阳乐500千伏输变电工程,规划布局张北-石家庄1000千伏特高压输电通道,力争实现可再生能源协同消纳的重大突破。

(六)支持张家口市推进机构建设

1.省编委办已原则同意成立张家口市可再生能源示范区规划建设办公室。目前,请示文件已由张家口市报送省编委办待批。

2.省推进办和市发改委已初步建立了示范区建设月报、季报制度,开始定期向国家发改委、国家能源局和示范区专咨委相关领导报送。

二、关于突出“三个全力”实现“三个确保”落实情况

(一)全力抓好组织保障,确保做好四个衔接

1.积极做好示范区建设和2022年冬奥会的衔接,张家口市已组织编制完成《低碳奥运专项规划》;力争10月底前编制完成《张家口市分散式风电建设规划2017年-2020年》、《张家口市电供暖实施规划》、《氢能源示范城市发展规划》;力争11月底前编制完成《张家口可再生能源示范区发展规划实施方案》。

2.省市主动加强与雄安新区建设的工作对接、服务保障和协同联动,积极谋划建设“张家口-雄安新区”可再生能源电力输送通道,使张家口成为雄安新区绿色电力供应基地。参照雄安地热开发模式,充分发挥辖区内地热能、风能、太阳能、生物质能等资源禀赋,全面推动张家口市2000万平米清洁能源供暖工程。

3.省能源局积极指导张家口市加强与京津两市绿色发展需求的衔接,重点推进能源战略、能源设施、能源治理、能源绿色发展、能源管理、能源创新、能源市场、能源政策的协同,加快构建绿色低碳、安全高效、区域协同的现代能源体系。

4.省市有关部门加强与国家有关部门对接,就示范区外送通道、可再生能源电力交易平台、可再生能源基地化、规模化开发、土地政策、财政政策、示范性项目申报、产业布局等方面,多次进行跑办、沟通,争取获得更大支持。2017年9月,国土资源部、国务院扶贫办、国家能源局联合印发了《关于支持光伏扶贫和规范光伏发电产业用地的意见》(国土资规[2017]8号),明确了光伏扶贫、光伏复合、光伏发电等项目的用地政策。

(二)全力聚焦重大事项,确保三大任务落实

1.张家口市可再生能源总装机容量已达1132.2万千瓦,占全部电力装机容量的70.7%,位居全国前列。目前,市政府正在全力推动2000万平米清洁能源供暖工程,包括1500万平方米电供暖工程。亿华通张家口基地一期生产线于8月25日投产,沽源20万千瓦风电制氢项目年底前可完成安装调试,崇礼风光耦合制氢项目已完成核准。已委托清华大学工业开发研究院编制《氢能源示范城市发展规划》,计划在全市区域内建设加氢站,应用氢燃料电池客车,构建氢能源利用体系。主城区出租车替代方案也正在研究制定。

2.张家口市已编制完成《张家口可再生能源装备制造产业园规划》。目前,金风科技装备制造项目11月中旬具备生产条件,英利、阿特斯光伏组件生产项目正在进行选址。森源阳光总部基地项目、英利公司“熊猫”组件项目、国家太阳能高倍聚光产业联盟项目、阿特斯高倍聚光联盟项目已经完成签约。同时,正在积极谋划成立示范区企业家顾问委员会。

3.绿巨人张北风光热储输等2个多能互补集成优化示范工程已开工建设。张北县“互联网+智慧能源”等2个“互联网+”项目已获国家能源局批复。

(三)全力发挥专家咨询委作用,确保示范区建设科学有序推进

1.经多方沟通,河北省张家口可再生能源示范区建设第五次协调推进会暨专家咨询委员会第一次全体会议拟于近期召开,并对示范区建设相关重大事项进行专家咨询,有关筹备工作正在加紧进行。

2.经张家口市与中科院领导多次沟通,9月22日,中科院可再生能源领域20余名专家赴张家口市考察,与相关部门、企业进行项目初步对接。

3.根据国家能源局推荐,张家口市组织示范区专家咨询委员会有关专家、相关部门和企业赴黑龙江伊春市热电厂就高压固体蓄热项目进行了学习考察。

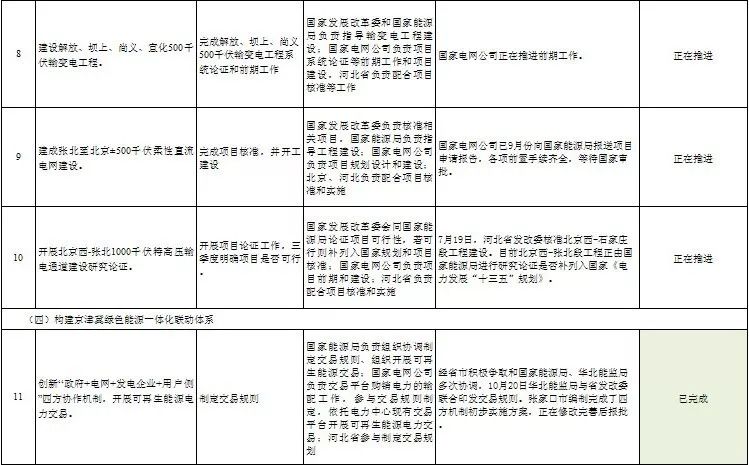

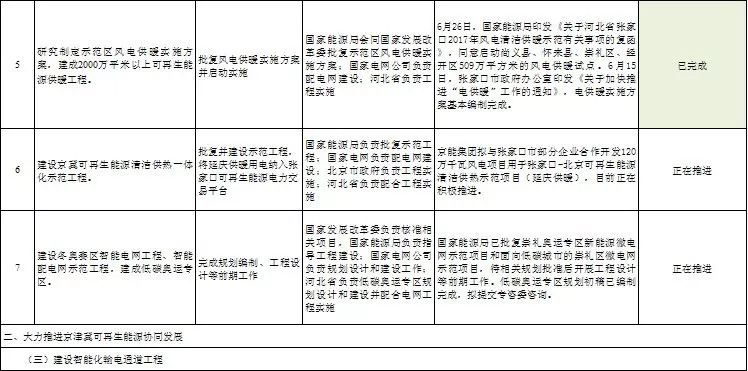

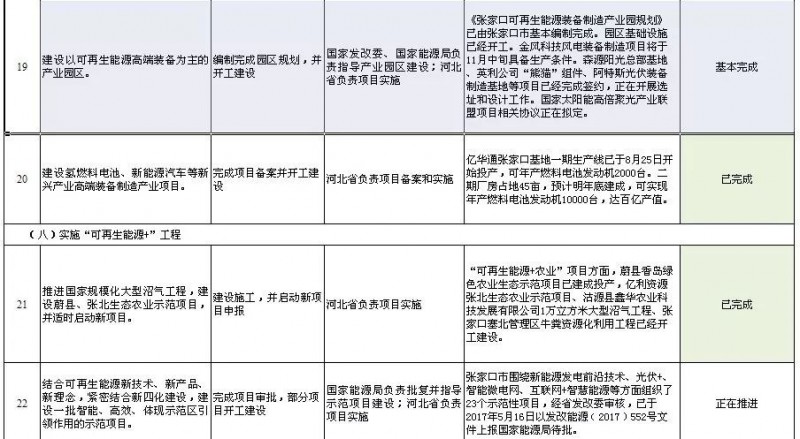

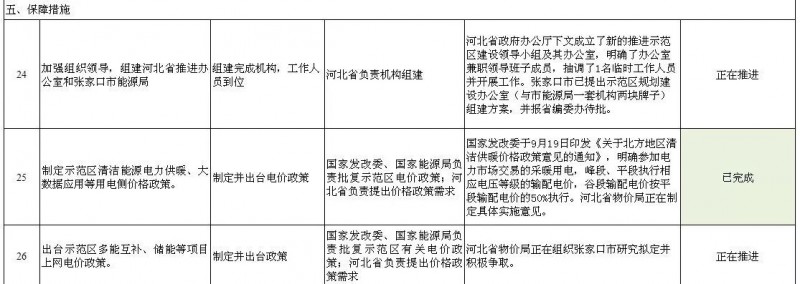

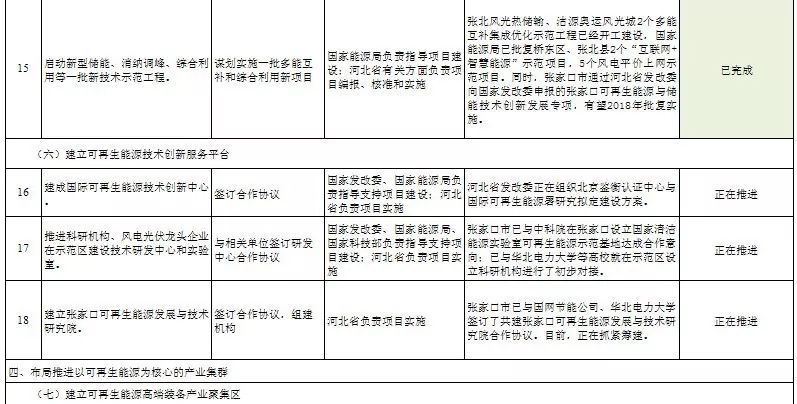

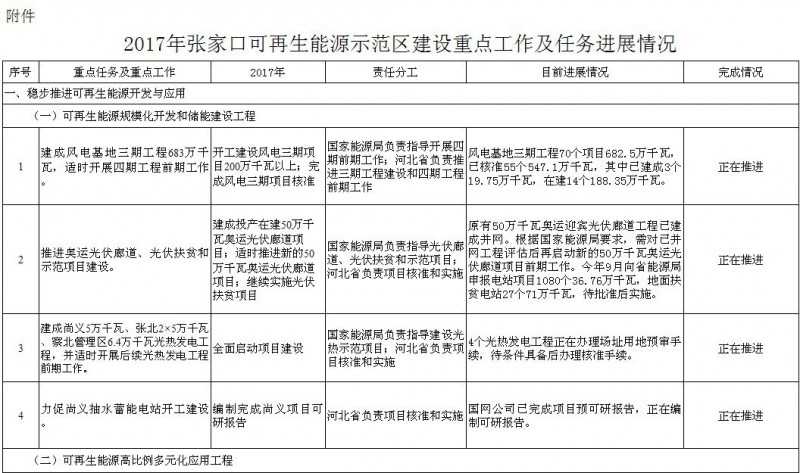

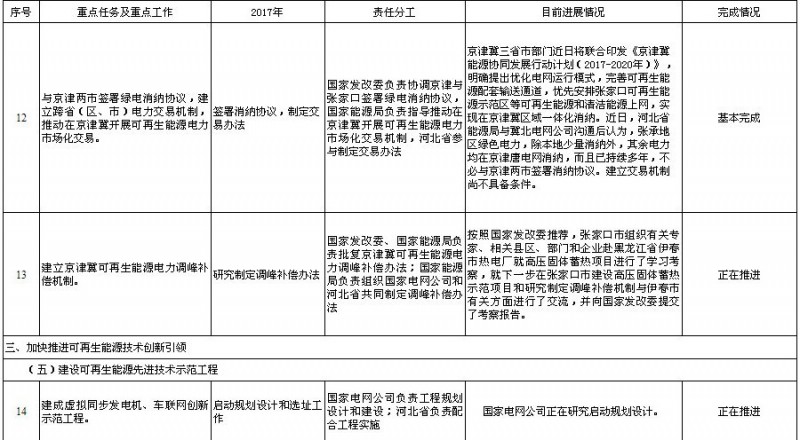

在各方共同努力下,各项工作取得了积极进展。按照2017年工作进度要求,截止目前已完成7项,基本完成3项,其余17项正在积极推进(具体进展情况见附表)。











索比光伏网 https://news.solarbe.com/201710/30/119999.html
责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
点亮川西高原!马尔康大藏光伏项目全容量并网来源:中国水电四局 发布时间:2026-09-01 09:13:11

马尔康大藏光伏项目于8月24日实现全容量并网发电,标志着这一四川省“十四五”重点新能源工程正式投产。项目位于四川阿坝州马尔康市高原地带,总装机容量400兆瓦,所发电量通过220千伏线路接入马尔康500千伏变电站,打通了高原清洁电力外送通道。作为阿坝州优化能源结构、盘活绿色资源的重要民生与生态工程,项目自开工以来坚持安全、质量与生态并重,克服高寒缺氧、场地分散、生态保护要求高等挑战,高效完成组件安装、电缆敷设及升压站调试等关键任务。投运后年均发电超6亿千瓦时,每年可节约标准煤约20万吨、减排二氧化碳约54万吨,显著推动川西高原绿色低碳发展。(199字)

云南省能源局关于2025—2026年第二批集中式新能源项目全容量并网时间确认公示来源:云南省能源局 发布时间:2026-08-31 16:21:42

云南省能源局于2026年8月28日发布公示,对2025—2026年第二批集中式新能源项目全容量并网时间予以确认。此次确认依据《云南省能源局关于优化新能源项目全容量并网事宜的通知》(云能源新能〔2026〕148号)等文件要求,面向申报在2025年6月1日及之后并网发电的项目开展。经该局会同相关部门审核,形成《云南省2025—2026年第二批集中式新能源项目全容量并网时间确认清单》并随文附件公布。公示期为2026年8月31日至9月4日,期间相关单位或个人可就公示内容提出书面异议,须提供事实依据、证明材料、有效联系方式,并按要求加盖公章或签署真实姓名及身份证信息。逾期反馈不予受理。

山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)

冀东油田29.35MW分布式光伏项目并网来源:中国电建西北院 发布时间:2026-08-19 14:12:25

冀东油田杨凌工业园区分布式光伏项目(总装机29.35MWp,交流侧24.24MW)近日由西北院以EPC总承包模式建成并实现全容量并网发电。项目盘活富海、富隆、富通、富昌四大园区闲置厂房屋顶资源,采用“自发自用、余电上网”模式,在降低企业用电成本的同时,显著提升绿电就地消纳率。建设过程中,团队针对屋顶分散、老旧厂房加固难、多系统联调复杂等挑战,实施分园区精细化施工组织与定制化技术方案,严格落实网格化安全管理,实现全过程零事故、零隐患、零违规。该项目树立了工商业分布式光伏规模化、标准化建设的示范样板,为同类园区绿色低碳转型提供了可复制的工程实践参考。(198字)

河北华电廊坊安次东沽港150MW光伏项目建设用地获批来源:河北省自然资源厅(海洋局) 发布时间:2026-08-18 14:34:09

河北省自然资源厅于8月17日正式批复同意河北华电廊坊安次东沽港150兆瓦光伏项目建设用地申请。该批复明确,批准转用并征收集体农用地共计0.9952公顷,不涉及耕地;土地将以出让方式供应,专项用于该项目的建设实施。项目位于廊坊市安次区东沽港区域,属大型地面光伏电站,建成后将提升当地清洁能源供给能力。此次用地获批标志着项目前期关键审批环节完成,为后续开工建设奠定基础。批复依据国家及河北省关于能源项目用地管理的相关规定,强调依法依规保障可再生能源发展所需合理用地需求。

江苏:7月份光伏并网发电投诉33件,涉违规并网/标准不一等来源:江苏能监办 发布时间:2026-08-18 09:08:38

2026年7月,国家能源局江苏能监办通报了12398能源监管热线江苏区域投诉举报申诉处理情况。当月共收到工单296件,其中投诉、举报、申诉类152件,新能源和可再生能源类占比37.16%,光伏并网发电相关问题达49件,占新能源类近九成。用户集中反映容量受限导致无法并网、供电公司违规操作、各地并网标准不统一及备案流程不畅等问题,徐州(24件)、淮安(6件)、盐城(3件)为高发地区。整体工单已办结149件,监管机构与电网企业协同推进问题处置,旨在保障能源市场主体合法权益、规范并网秩序。(199字)

河北围场200MW光伏储能示范项目全容量并网来源:中国电建河北工程公司 发布时间:2026-08-17 10:44:52

河北建投围场200兆瓦光伏储能示范项目近日实现全容量并网发电,由中国电建河北工程公司承建,是河北省“十四五”重点新能源工程。项目总装机容量200兆瓦,配套建设220千伏升压站及30兆瓦/120兆瓦时储能系统,具备削峰填谷、调峰调频功能,可有效平抑光伏发电波动、提升电网稳定性与新能源消纳能力。作为承德百万千瓦清洁能源基地的重要组成部分,该项目旨在推动坝上地区风光资源绿色转化,夯实冀北地区绿色低碳发展能源基础。其“光伏+储能”一体化运行模式,为探索新能源协同开发路径、支撑河北“双碳”目标落地提供了可复制的实践范本。(198字)

清理光伏项目 告别“跑马圈地”来源:经济日报 发布时间:2026-08-17 09:41:07

今年以来,全国集中清理超1000个长期圈占光伏建设指标却迟迟不开工、不落地的闲置项目,涉及备案终止、撤销或销户。这些项目普遍存在“纸面年龄大、实际建设零”的现象,占用电网接入容量等稀缺资源,实为囤积待涨、成本观望或盲目跟风所致。清退行动旨在破除资源套利乱象,释放空间给具备真实建设能力与稳定收益能力的优质项目。文章进一步提出系统性治理路径:提高备案门槛,强化开发主体资质、资金与经验审核,探索保证金及开工约束机制;实施全过程动态监管,推行“有效期管理”,按季度通报进度并精准管控各建设节点;优化指标再分配,优先支持有在建项目、并网业绩和真实投资记录的企业,并建立“负面清单”限制曾被清退企业短期内重新申报。最后强调,企业需转向重质量、强运营的精细化发展模式。

2026上半年各省光伏装机数据出炉,江苏、河南、云南领跑全国来源:国家能源局 发布时间:2026-08-14 11:52:18

2026年上半年全国光伏装机数据于8月14日由国家能源局发布。上半年全国新增光伏并网容量7176.8万千瓦,其中分布式光伏占主导,达4222.1万千瓦(占比58.8%),集中式光伏为2954.7万千瓦。截至6月底,全国光伏发电累计并网容量达127199.4万千瓦,集中式与分布式分别占69623万千瓦和57576.4万千瓦,户用光伏规模为23366.6万千瓦。区域分布上,江苏、河南、四川三省新增装机位居前三,分别为860.9万千瓦、758万千瓦和581.8万千瓦;广东、浙江等七省新增均超200万千瓦。在分布式光伏领域,河南、广东、江苏新增量居前三位,凸显中东部省份在分布式开发中的领先优势。

屋顶光伏“接得上” 咸丰2548户受益来源:湖北日报 发布时间:2026-08-14 09:37:55

本文报道了湖北咸丰县推进户用屋顶分布式光伏并网工作的成效。为保障光伏项目“接得进、送得出、用得好”,国网咸丰县供电公司成立专项工作专班,坚持规划引领与“先到先接”原则,科学安排并网时序,并通过电网升级改造和储能协同调度提升消纳能力。在业务办理中,公司实施全流程闭环管理,覆盖受理、方案答复、设计审查、验收及并网等环节,严控时限、标准与档案质量,确保流程规范透明。截至报道时,全县已受理2548户户用光伏报装,总容量11.17万千伏安,表计安装率与并网率均为100%,实现零投诉、零问题线索,切实惠及当地居民。

印尼首个太阳能供电数据中心配套光伏项目通过竣工验收来源:中国能源新闻网 发布时间:2026-08-14 08:46:08

印尼西爪哇省佩尔蒂维·莱斯塔里工业园36兆瓦地面光伏项目近日通过竣工验收,获得业主颁发的PAC证书,正式进入质保期。该项目由中国电建以EPC总承包模式承建,是印尼首个为数据中心提供绿色电力的太阳能项目,位于卡拉旺工业园区东北角。工程采用720瓦单晶硅N型双面双玻组件与330千瓦组串式逆变器,配套固定支架及外送线路、对侧改造等全套设施。投运后年均发电量约5200万千瓦时,每年可减排二氧化碳4.2万吨,相当于种植23万棵树;所发电力将专供园区DISM国家数据中心使用。项目不仅助力优化西爪哇区域能源结构,也为印尼实现2025年可再生能源占比23%的国家目标提供重要支撑,是“光伏+工业”融合发展的标志性工程。(199字)
