广西500MW指标展开评优工作:禁止倒卖项目

来源:广西发改委发布时间:2017-10-23 09:08:40

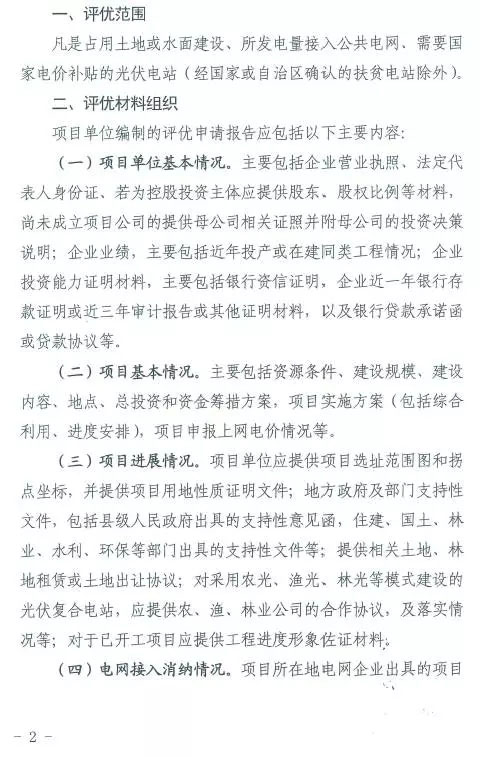

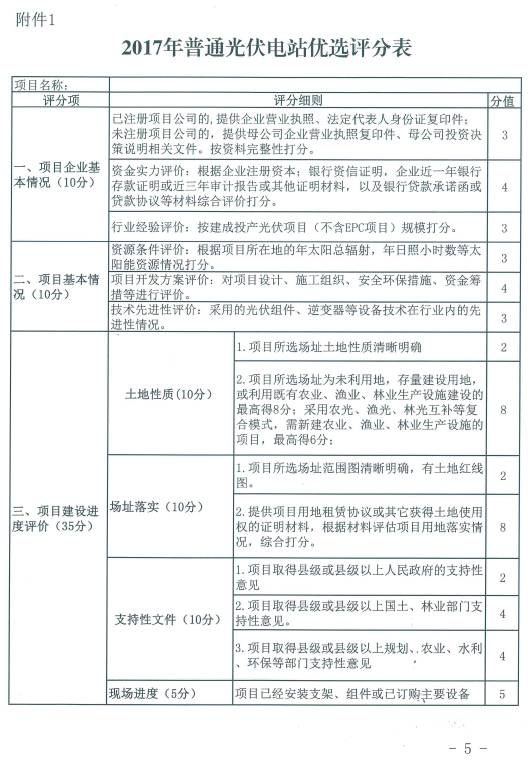

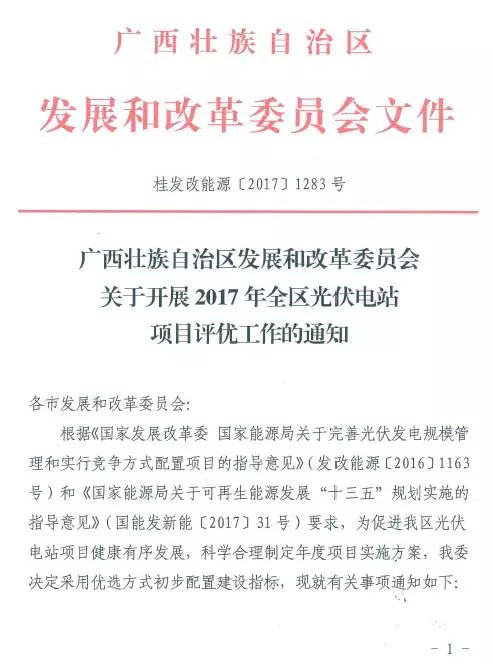

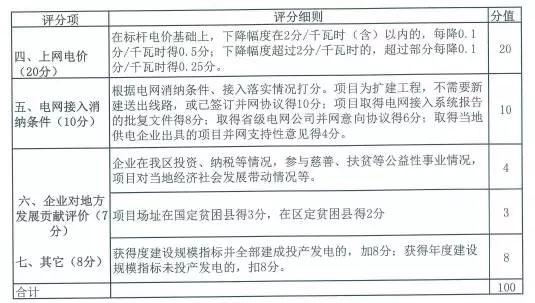

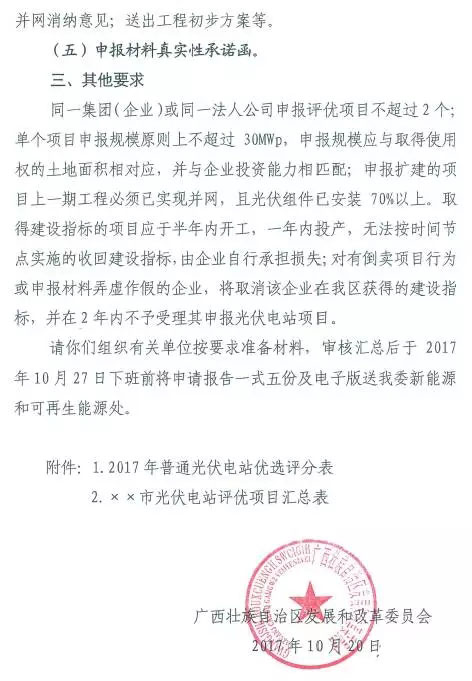

索比光伏网讯:近期,广西自治区发改委开展了2017年全区光伏电站项目评优工作,要求同一集团(企业)或同一法人公司申报项目不超过2个,单个项目申报规模原则上不能超过30MW;此外如果有倒卖项目行为或者申报材料弄虚作假的企业,将取消建设指标并且两年内不予受理项目申报。




索比光伏网 https://news.solarbe.com/201710/23/130515.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
华能、三峡、云南能源、中广核:获云南880MW风、光项目指标!来源:智汇光伏 发布时间:2026-07-14 08:59:29

本文报道了云南三地新能源项目投资主体优选结果:普洱市、迪庆州和保山市于2025年7月陆续公布第二批、第三批新能源项目中标名单,总规模达880MW。其中,三峡集团云南能源公司中标普洱市270MW光伏项目,要求备案后2个月内开工、开工后1年内全容量并网;华能澜沧江水电中标迪庆州300MW光伏项目,建设期为1年、运营期25年;保山市310MW新能源项目(含风电与光伏)由多家企业联合或分别中标,明确区分了风电与光伏项目的开工、投产及并网时限要求,并强调投资主体须承担前期工作、建设、运营及管护全过程责任。

广西100MW光伏项目开工建设来源:中国能建安徽电建二公司 发布时间:2026-05-08 09:17:01

5月2日,由中国能建安徽电建二公司PC总承包的广西平南丹竹矿山修复100兆瓦光伏项目开工建设。据了解,该项目位于广西贵港市平南县丹竹镇,占地面积约151.39公顷,将依托当地废弃矿山场地规划建设。项目直流侧总装机124.72472MWp,交流侧总装机100MW,光伏区共设置26个子方阵,计划安装715Wp和610Wp两种规格的单晶硅光伏组件。项目建成后,年发电量约1.4亿千瓦时。

广西下发3.74GW再分配风、光指标:中石油、华能等领衔来源:广西能源局 发布时间:2026-03-09 02:02:18

日前,广西能源局下发第二批新能源回收指标再分配项目建设方案。

山地电站的高效样本:爱旭ABC组件助力大唐广西100MW项目全容并网来源:爱旭 发布时间:2026-02-06 09:10:35

近日,由中国大唐广西桂冠电力股份有限公司投资建设的广西融安县泗顶马田100MW光伏项目实现全容量并网发电。作为桂北地区清洁能源领域的重点工程,马田项目单体规模达100MW,占地1800亩,地形起伏大、土地红线限制严苛。爱旭ABC组件功率领先同版型TOPCon组件30W,在同等装机容量下,大幅减少了支架数量、桩基及直流线缆用量。

中国能建广西院签约印尼100兆瓦光伏项目来源:微信公众号《出海港》 发布时间:2026-01-07 09:01:03

近日,中国能源建设集团广西电力设计研究院(以下简称“中国能建广西院”)正式签约印度尼西亚 PLTS Pasuruan 100 兆瓦光伏项目总承包合同,标志着中资企业在印尼新能源领域布局再获重要进展。

广西2026年电力市场化交易:纳入省级电网平衡新能源项目全电量参与交易来源:广西壮族自治区发展和改革委员会 发布时间:2025-12-24 15:58:16

通知提到,新能源发电企业纳入省级电网(含广西电网有限责任公司、广西新电力投资集团有限责任公司)平衡的新能源发电项目(包括陆上集中式光伏发电和集中式风电、海上风电项目,以及分布式光伏发电和分散式风电项目,下同)全电量参与市场化交易。分布式光伏发电和分散式风电项目完成市场注册,由虚拟电厂运营商聚合后可直接参与市场化交易。

中石油、华能、国家电投领衔,广西5.17GW风、光指标分配结果公布来源:钦州市人民政府 发布时间:2025-12-23 09:21:05

近日,广西河池市、钦州市、玉林市2025年新能源项目回收指标再分配竞争性配置评分结果公示,叠加此前南宁市、柳州市、贺州、百色、崇左公示了回收再分配新能源指标竞配评分结果来看,规模总计已达5.17GW。

广西:参与机制电价竞价项目开始登记来源:广西电力中心 发布时间:2025-12-01 10:36:36

11月28日,广西电力中心发布《关于开展广西增量新能源项目机制电量竞价预登记的通知》,根据通知,对参与新能源增量项目机制电量竞价的项目,开展预登记。项目预登记的条件:2025年6月1日(含后已投产(全容量并网)、计划未来12个月内(截至2026年12月31日)投产含2025年6月1日之前未全容量并网项目)、且未纳入过机制电价执行范围的集中式及分布式新能源项目。

广西分布式光伏:新建项目须实现“可观、可测、可调、可控”来源:广西壮族自治区能源局 发布时间:2025-11-26 16:14:10

日前,广西壮族自治区能源局关于完善分布式光伏发电项目管理的通知。通知明确,全面落实国家《分布式光伏发电开发建设管理办法》要求,加强分布式光伏发电项目开发建设管理。明确分布式光伏划分标准,区分自然人户用、非自然人户用、一般工商业和大型工商业四种类型。各市要统筹集中式与分布式光伏发展需求,提出地区发展规模,保障各类投资主体平等参与开发建设。明确备案机关及权限,按“谁投资、谁备案”确定备案主体,加强备案信息真实性、合法性和完整性。项目需取得电网企业并网意见后方可开工,利用非自有场所建设的,须与所有权人签订使用或租用协议。电网企业要差异化制定接入制度,优化简化流程,做好接入电网承载力评估及信息公开。

曾负责湖南省电力、科技等工作,副省级曹志强履新广西来源:中国石油广西石化公司微信公众号、长安街知 发布时间:2025-10-23 10:38:32

稍早前,已有公开报道显示,曹志强自湖南调任广西。曹志强长期在湖南华菱钢铁集团工作,2017年12月任集团党委书记、董事长,2021年4月被中华全国总工会授予“2021年全国五一劳动奖章”。2021年11月,曹志强出任常德市委书记。2024年2月,他升任湖南省副省长。

总投资500万元,一石英砂生产项目落户广西北海来源:北海市行政审批局 发布时间:2025-09-08 11:42:32

我局受理了北海市恒润建筑材料有限公司石英砂生产加工项目环境影响评价文件许可申请材料,经审查,拟作出同意审批意见。文件显示北海市恒润建筑材料有限公司投资500万元建设石英砂加工生产线一条及购置相关生产设备一套,项目占地面积22.96亩。本项目生产区、成品堆场已建设完毕,生产设备已入场,项目办公区及水电已建设完毕。
