全国四分之三的光伏电站市场面临较大投资风险

来源:彭博新能源财经发布时间:2017-09-05 10:01:04

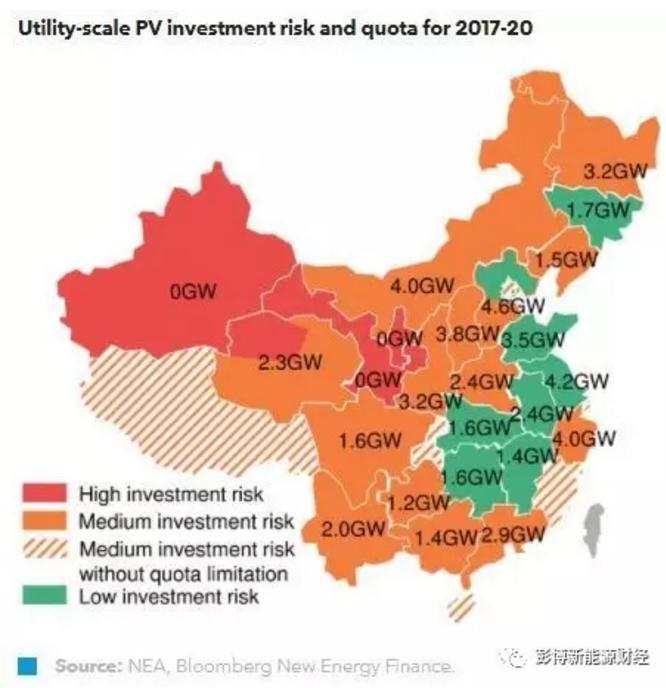

索比光伏网讯:中国国家能源局最近发布了光伏电站市场监测评价体系的征求意见稿。根据该意见稿的评分方法,2017-20年新增电站建设规模的86.5GW中,有76%都处于有较大投资风险的地区。在接受评估的38个区域中,仅有8个被评为“低投资风险”地区。然而,我们认为,这些“低风险”地区也存在着不少不利因素。

投资风险的衡量主要通过两个方面:一个是根据上一年数据得出的限电风险,另一类则是竞争力指标(即当地政策支持力度),包括土地成本、政府和电网公司是否有支持措施等等。归根结底,基本上所有的评价维度都会对项目未来的现金流产生影响。

能源局已经对风电和煤电都出台了类似的评估办法。总体来说,无论是从审批流程、开发商或是投资方北京,光伏行业比煤电或风电更加分散,因此管理与评估难度也更大。评估结果有可能每年更新一次。我们即将出版一份综合性的报告和一个相关模型,综合地对中国各地风电、光伏、煤电的风险做出评估和预测。

受评估的38个地区中,其中仅有8个被评为“低风险”地区、24个为“中等风险”,另外6个则为“高风险”地区。然而,即使是一些“低风险”省份也面临着不容忽视的问题。首先,许多这些省份的地面电站备案规模已经超过2017-20的指标,这意味着指标竞争将相当激烈,争取指标过程当中的风险和成本也会增加。其次,对于项目开发而言,省级的评估并不足够详细,在这些“低风险”省份当中,已经有不少地区已经面临较高的投资风险(比如限电)。

此外,这份评价体系出台的时间,刚好是在能源局公布2017-20年86.5GW地面电站指标之后的大约一个月。指标规模远超行业预期,也很有可能是多方妥协之下的结果,毕竟光伏行业和地方政府都乐见更多的光伏项目投资。再考虑到仅有极少数几个地区被列为“低风险”地区,能源局极有可能希望通过评估结果,提醒地方政府以及开发商重视风险所在。

这个评价结果,其实也呼应了我们在分析86.5GW电站指标时所提出的问题:是否所有指标都会被建成?目前,我们对装机量仍然保持较乐观态度,但对部分地区项目未来的发电量、现金流保持谨慎。关于规模和未来需求预测的详细分析,请见8月8日发布的报告“China Wants Solar to Reach Parity with Coal from 2021”。

以下是几组数据:

21GW

2017到2020年,“低风险”地区的光伏电站新增建设指标。

34%

截止至2017年6月,“低风险”地区并网光伏容量占全国的比例。

5个

截止至2017年6月,电站备案规模超出指标规模的“低风险”地区

原标题:四分之三的中国光伏电站市场面临较大投资风险


索比光伏网 https://news.solarbe.com/201709/05/133379.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
钟宝申李振国谈全栈隆基:BC做深壁垒,储能做长服务来源:隆基绿能 发布时间:2026-06-11 09:21:45

本文介绍了隆基绿能面向产业新阶段的战略转型路径。面对光伏市场由设备交付转向全生命周期能源服务的趋势,隆基确立“客户思维”,推动从技术导向转向以场景定义产品,并依托原有品牌、渠道与服务网络,加速光储融合布局。通过并购精控能源,隆基构建覆盖光伏制造、储能装备、调度算法及数字化服务的“全栈隆基”能力,实现系统级协同与价值最大化。其核心竞争力锚定于BC电池技术——通过持续迭代提升效率,并以专利布局、生态协同、“黑匣子”保密设计及人才保护构筑四层技术壁垒。同时,隆基将安全可靠作为创新底线,牵头筹建国家光伏质量标准实验室,推动行业从被动合规迈向主动可靠性体系建设。全文展现了隆基以客户价值为原点、以技术纵深与系统集成双轮驱动的绿色能源服务商升级逻辑。(199字)

Foxconn、Brookfield 拟在越南开发 1 GW风光新能源项目来源:索比光伏网 发布时间:2026-06-10 17:35:00

富士康(鸿海科技集团)与全球投资机构布鲁克菲尔德(Brookfield)达成战略合作,拟在越南联合开发总装机容量达1吉瓦的风光储一体化可再生能源项目,涵盖风电、光伏及电池储能系统。该项目旨在为富士康在越南的生产基地及其本地供应链提供长期、稳定、高性价比的清洁电力支持。作为全球领先的电子制造服务商,富士康在该领域市占率超40%,并为苹果等国际品牌供货。双方将通过长期购电协议(PPA)保障电力消纳,并共同负责项目投资与资产运营管理。合作亦反映出在越南政府政策推动下,当地企业对可靠可再生能源需求持续上升的趋势。(199字)

巴西光伏太阳能协会及当地新能源企业代表团再访禾迈,共探拉美光储市场新机遇来源:禾迈 发布时间:2026-06-10 09:14:26

巴西光伏太阳能协会(ABSOLAR)、SEBRAE及多家当地新能源企业与EPC承包商共37人组成代表团,再度访问禾迈杭州总部,深化双方在拉美光储市场的合作。此次交流聚焦分布式光伏发展、储能需求增长、产品本地化适配及服务体系建设等议题,禾迈介绍了其在拉美十年来的业务演进——从微型逆变器起步,逐步拓展至户用与工商业储能、智慧能源管理,并已建成覆盖研发、制造、销售与服务的本地化运营体系,包括墨西哥制造基地和巴西子公司。代表团实地参观了智能制造基地与测试产线,直观了解禾迈技术实力与质量管控能力。目前禾迈稳居巴西最受关注光储品牌前十,正以巴西为战略支点,持续推动拉美能源转型。(198字)

欧盟批准奥地利1亿欧元清洁能源技术扶持计划来源:索比光伏网 发布时间:2026-06-09 17:22:35

欧盟委员会批准奥地利一项1亿欧元的清洁能源技术扶持计划,旨在扩大该国在电池、光伏组件及风电设备等战略性领域的制造产能。该计划依据2025年6月生效的《清洁工业协议国家援助框架》(CISAF)设立,以优惠贷款形式向中小企业和大型企业提供支持,有效期至2026年12月31日。此举被认定具备必要性、合理性和适度性,有助于推动清洁能源技术、核心零部件及关键原材料的本土化生产,加速实现净零排放目标,并支撑《清洁工业协议》相关产业发展。该计划是奥地利继2025年12月获批的同规模1亿欧元直接补贴项目后的补充措施,后者截止期为2026年10月31日,聚焦净零技术产能扩建。此前,欧盟已陆续批准德国、希腊、卢森堡等多国类似扶持计划。

荷兰:电网承压,能源企业推行光伏出力调控措施来源:索比光伏网 发布时间:2026-06-08 17:35:13

荷兰电网正面临户用光伏激增引发的严重拥堵问题,尤其在正午光照高峰时段,配电网负荷过载频发。为应对这一挑战,电网运营商埃内克西斯公司扩大“光伏调光计划”,新增约5.5万户家庭参与自愿限发,在局部电网紧张时临时下调其光伏上网功率,覆盖格罗宁根等四个高渗透率地区。该措施已从试点转入全面推广,并配套补偿机制与APP监测功能。与此同时,另一运营商利安德尔因容量不足大幅延后新装申请,最长等待达三年;监管机构ACM将于2026年实施电网容量优先分配制度,保障公共服务用电,但居民与工商业用户接入将更趋困难。行业则呼吁加快推广“光伏+储能+智能管理”模式,并就发电企业分摊电网成本的新规展开争议。

23家欧洲光伏机构联手!要求欧盟出台更强进口限制来源:PV光圈见闻 发布时间:2026-06-03 16:30:06

欧洲太阳能制造委员会(ESMC)联合其他22家行业机构发表公开信,呼吁欧盟强化进口限制措施,以应对来自“非市场经济体”的不公平贸易行为对本土供应链的冲击。信中要求修订WTO相关规则、充实欧盟贸易总司人员编制、加快贸易救济调查,并灵活运用《外国补贴条例》(FSR)及反倾销/反补贴税(AD/CVD)等工具,尤其针对受国家补贴支持的进口产品。尽管未点名具体国家或企业,但背景直指中国主导的全球光伏产业链——中国2024年生产了全球超90%的关键光伏材料,其低价出口加剧了欧洲制造业萎缩。当前欧盟正就太阳能玻璃产品展开两项AD/CVD调查,涉及44家企业。ESMC强调,唯有及时、有力地使用现有贸易防御工具,才能重建公平竞争环境,挽救濒临枯竭的欧洲光伏制造能力。(199字)

超越巴西法多国!这个国家跃升为中国光伏组件第二大出口市场来源:PV光圈见闻 发布时间:2026-06-03 08:31:54

本文基于能源智库Ember的报告,指出菲律宾已跃升为中国光伏组件第二大出口市场,2026年对菲出口量创纪录,前四个月累计运抵超4.13GW,远超巴西、西班牙等国。进口激增反映其屋顶光伏市场正加速扩张:2025年组件净进口额达4.83亿美元(5068MW),是当年大型地面电站装机量的五倍以上;卫星与电网数据表明,2025年4月以来已新增约600MW未统计的屋顶光伏装机。高电价(过去一年零售、商业、工业电价分别上涨17%、18%、14%)显著缩短投资回收期,叠加能源紧急状态及地缘风险,屋顶光伏经济性与战略价值凸显。Ember预测,未来24个月内新增3500MW屋顶光伏装机具备可行性,但需政府出台针对性支持政策。(199字)

昆明市生态环境局拟审批《120MW夕阳光伏发电项目一期环境影响报告表》的公示来源:昆明市晋宁区人民政府 发布时间:2026-06-02 17:01:32

昆明市生态环境局拟对《120MW夕阳光伏发电项目一期环境影响报告表》进行审批公示。该项目位于昆明市晋宁区夕阳乡荒山荒地,由国能昆明新能源有限公司建设,总投资约4.29亿元,环保投资335.95万元,新建120MW光伏电站及110kV升压站,不包含送出线路。报告全面分析了施工期与运营期的环境影响:施工期重点管控扬尘、施工废水、噪声及固废,采取洒水抑尘、废水回用、低噪设备、分类处置等措施;运营期聚焦油烟与恶臭控制、生活污水再生利用、变压器油等危废防渗管理、噪声达标排放及固体废物分类处置与风险防控。项目各项环保措施可行,环境影响总体可控。公示期为5个工作日,公众可依法提出意见或申请听证。(199字)

超14GW!印度Q1新增光伏爆了来源:PV光圈见闻 发布时间:2026-06-02 16:27:52

2026年第一季度,印度光伏新增装机达14.26GW,同比增长约95%,其中大型地面光伏占12.12GW、屋顶光伏占2.14GW。全年(2026财年)光伏新增装机达44.62GW,较上年增长87.16%,主要由政府招标驱动——当季完成9项可再生能源招标,总规模6.3GW。屋顶光伏增长受益于“苏利亚家园:免费电力计划”,而离网光伏则小幅下滑。截至2026年3月底,印度光伏累计装机150.26GW,占全国可再生能源装机的55%。本土制造加速扩张,Waaree以17.2%市占率成最大组件供应商,一季度新增组件产能14.4GW;但逆变器市场仍由中国企业主导,阳光电源出货超10GW。值得注意的是,行业投资显著放缓,当季吸引外资仅21亿美元,同比大幅下降。

印度首次否决中国光伏专家组设立申请!来源:光伏见闻 发布时间:2026-06-01 09:51:33

本文报道了中印光伏贸易争端的最新进展:2024年5月22日,印度在WTO争端解决机构会议上首次否决中国设立专家组的申请,该申请旨在审理印度针对进口光伏及高科技产品实施的多项贸易限制措施。争端源于中方自2023年12月提起申诉后,双方经多轮磋商未果。中方指控印度加征进口关税、推行本土采购优先政策、实施生产挂钩激励计划(PLI)及型号制造商核准清单(ALMM)等举措,构成对华歧视,违反WTO《关贸总协定》《补贴与反补贴措施协定》及《与贸易有关的投资措施协定》。印度否认违规,并反指中国主导全球光伏供应链却限制他国产业发展。依据WTO规则,中国可于下次会议二次提交申请,届时专家组将自动成立,重点审查印度进口关税与本土扶持政策的合规性。该争端是中方就印度汽车、可再生能源等领域发起的多项WTO申诉之一,背后折射出双边贸易规模扩大(2025–2026财年达1511亿美元)与巨额逆差(1121.6亿美元)并存下的产业博弈加剧态势。(199字)

香港已修复堆填区中规模最大太阳能发电设施启用来源:新华社 发布时间:2026-05-29 09:32:07

香港将军澳新界东南堆填区太阳能发电场于28日正式启用,是该市已修复堆填区中规模最大的太阳能设施,也是首个接入上网电价计划的同类项目。该电站占地约1.3公顷,安装约1850块太阳能板,预计年发电量达120万度,可满足约360户家庭年用电需求。项目由内地、香港与海外企业组成的联营公司自资建设并运营,属香港第二个在已修复堆填区建成的太阳能发电系统。其多功能设计整合了堆填区修复、沼气利用与太阳能发电,每年可减少碳排放53万公斤,相当于种植约2万棵树。特区政府强调,此举助力落实《香港气候行动蓝图2050》,推动2035年前零碳能源占比升至60%—70%,最终实现2050年净零发电目标。
