“德国犯过的最大错误是:光伏补贴时间太长 消减太慢”——听德国能源署署长讲能源转型

来源:中国能源报发布时间:2017-07-31 08:50:24

索比光伏网讯:德国可再生能源革命犯过的最大错误是,光伏补贴持续时间太长,消减速度太慢”——安德烈亚斯.库尔曼

7月28日下午,在北京国电科环大厦,记者见到了德国能源署署长安德烈亚斯.库尔曼,这是一场关于中德能源转型的小型研讨会,他一进屋便热情地跟所有人打招呼并一一握手,整个研讨会过程中,库尔曼思路清晰、语言活动,举了大量案例,回答问题更是一针见血、直击要害。原本以为枯燥的会议,俨然成了一节生动的《德国能源转型》课。

在回答能源转型过程中的经济性问题时,库尔曼直言光伏电站的高额补贴让德国能源转型负担沉重。由此,德国政府在2015年开始改可再生能源的固定电价补贴制度为招标电价制度,实施1年多来,可再生能源价格下降了10%——20%。“有一家海上风电企业还曾报了零补贴,他们相信到2025年,成本将进一步降低,电价也会回复到高位,仍然有利可图。”库尔曼对招标电价的实施效果频频肯定。

研讨会由原科技部秘书长、原国务院参事石定寰教授主持,中德可再生能源合作中心执行主任陶光远担任翻译。

德国能源转型是怎么做的?相信您没少听相关演讲、没少看类似资料吧?但请相信!这绝对是内容最全、最好的一篇,毕竟德国能源署署长本人讲解的机会错过了可就没了~~(温馨提示:专访看完后,继续下拉将有德国能源转型的详细ppt)

可再生能源的持续动力

Q:德国如何保障可再生能源发展有持续的动力?

库尔曼:德国可再生能源发电都有优先上网的权利,优先权必须要贯彻。

德国发展可再生能源之初,大家也是议论纷纷,可再生波动性问题怎么解决?可再生能源占比不能超过5%……但到现在可再生能源的占比远远不止5%。

2015年3月20日发生过一次日全食,当天太阳“辐射”以极快的速度下降,又以极快的速度上升。十年前大家都预言过了:德国要出事、德国电网绷不住、会大面积停电……所以大家对日全食的到来做好了充分的准备,要将电厂、网络、灵活用电、虚拟电厂的作用都发挥起来。而真到了那一天什么事情都没有,紧急措施也没用上。

很多事情大家都很忧虑,事实上大家潜力很大,重要的是要把潜力充分发挥出来。

Q:德国发展可再生能源是否有过失误?

库尔曼:德国犯过的最大一个的错误就是:给予光伏发电补贴的时间太长,消减的速度太慢,由此给德国能源转型带来了沉重的负担。

德国政府在2015年开始将再生能源发电的固定补贴制度改为招标电价制度。通过招标我们发现可再生能源的价格可以很低很低。

Q:招标电价和固定补贴之间的价格差有多少?

库尔曼:政府会给出一个补贴额度,企业来申报他要多少补贴,有一家海上风电企业报出了最低电价——零电价,他们认为:到2025年建成时海上风电的成本还将进一步降低;现在电力市场的价格过低,电价也会回复到高位,基于这两点他们认为仍有盈利空间,所以报了零电价。

招标电价实行一年半来,可再生能源价格下降了10%——20%。

要是早一点放弃固定电价,德国能源转型的成本不会这么高。

Q:招标电站的质量怎么保证?出了问题电力缺口如何填补?

库尔曼:质量问题是企业自己的事,质量低发电量少倒霉的是企业自己。我们招标招的是容量,并不是招发电量。拿到标以后,企业巴不得多发一些电。

有时候电很多,有时候电很少。电多的时候电就贵,电少的时候电就很便宜,电力现货市场15分钟一个电价,完全靠市场来调节。电少的时候有些发电公司宁愿自己拉了电闸,来买电。

德国能源转型已经迈入2.0,其核心环节就是要有灵活用电的能力。

Q:德国建立电力市场用了多少年?

库尔曼:德国电力市场建设开始的比较早,讨论过、试点过很长时间,基本完善起来是在2000年——2005年。

大家都知道推动电力市场建设对弃风弃光问题的解决至关重要,但建立电力市场时,有的人会获得利益,有的人会损失利益。利益参杂进去,人们的看法就不一样了。

中国建立电力市场还有许多事情要做,还需要一段时间。好在欧洲的电力市场可以给中国做一个样板。

Q:德国是如何制定标准的?

库尔曼:我们在工作前,会先做基础性的分析研究,为什么要这么做?怎么做?然后制定标准,接着制定标准的监督方法,让标准去落实后,再把标准一步步往前推。

德国有很多中小企业是隐形的世界冠军,德国制定标准的时候就在引导企业生产世界上最先进的东西。你不生产最先进的东西你就卖不出去,企业生产出来以后就成了世界最先进的企业。别人再来的时候,市场已经被占领。

强大的天然气储存能力

Q:太阳能计划曾经轰动一时,该计划旨在利用北非太阳能发电来缓解欧洲能源的紧张,但在不断遭遇挫折后,宣告流产,您怎样看?

库尔曼:当时的眼光很长远,计划很多,当然困难也不少,主要有三个问题:

电网的稳定性,从北非到欧洲电网能有多稳定?欧洲特别是德国越来越倾向分布式能源;北非发展可再生能源首先得满足自用,全部上网,负荷太大了。

现在形式发生了一些变化大家都在讨论,通过Power-to-Gas技术让可再生能源变为身天然气,气比较好输送和存储,加之使用低谷时的电,成本也很低。如果将来有大量的风光电来合成甲烷,当然对我们也是一个很好的解决方案。

Q:德国天然气有多大储存能力?

库尔曼:利用盐矿储存,在没有天然气供应的情况下能保障德国3个月的天然气用量。

Q:可再生能源剩下的部分是使用化石能源还是其它能源?

库尔曼:德国煤矿资源丰富,特别是褐煤,开采成本很低很低。核电、煤电,大家都说不能同时退出,我们就面临着一个问题:从煤电退出要以多大的力度?现在辩论的很激烈。

我个人认为德国煤电的退出速度可以快一点,煤炭这一部分空缺天然气完全能够填补。

Q:德国核电退出既定了是2022年?

库尔曼:德国核电占比最高的时候达到了25%,政策已经明确2022年要退完,2023年开始将没有一度电来自核电。

我是学物理的,我个人赞成先从煤电退,再从核电退,现在的做法恰恰相反,先退核电再退煤电,当然,这是一个文化的问题,这是人民的意志。

法国也在开始消减核电,邻居之间也是要相互讨论的,退出核电是个大趋势。

下面安德烈亚斯.库尔曼先生给大家讲讲德国能源转型是怎么做的

1.认识德国能源署

德国能源署是政府所属的一个机构,但不仅仅只为政府工作。他为所有可再生能源参与者服务,并起到一个桥梁的作用,把企业对政府的要求传递出来,以便改变市场的条件和规则。

库尔曼表示:“我们属于政府但不是政府,是公司组成的咨询机构。既然不是政府,就可以和政府发生矛盾,甚至激烈的争论。在能源转型过程中不可能声音是一致的,我们也需要这样的争论。”

德国能源署现在同时开展的项目有100多个,每年有很多人到此访问。

过去大家讲经济不讲能效,对能效不重视。现在大家认识到能效对经济性提高是有很大的好处,很多的技术创新也是提高能效而出现的。

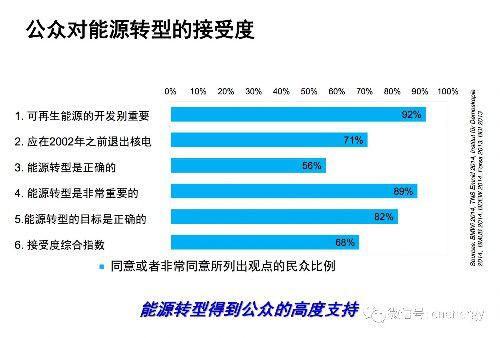

2.德国能源转型得到公众的高度支持

3.德国能源转型升级2.0

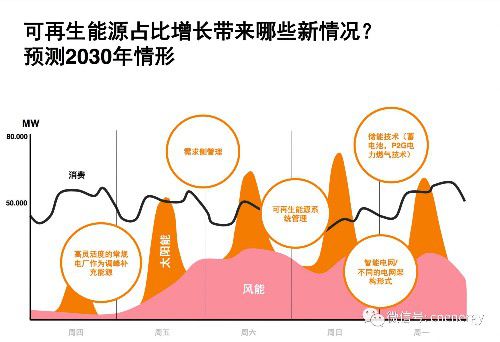

能源转型光靠发展可再生能源是不够的,我们需要把可再生能源对电网的冲击等问题解决,发展可再生能源需要解决系统上的问题,而这些比发展可再生本身更为重要。

德国能源署要与各个能源转型所涉及的领域,和政府来进行合作讨论,找出解决方案。特别是帮助政府修订规则。

能源转型1.0:发展可再生能源是政府从上到下的规划,引导其发展。

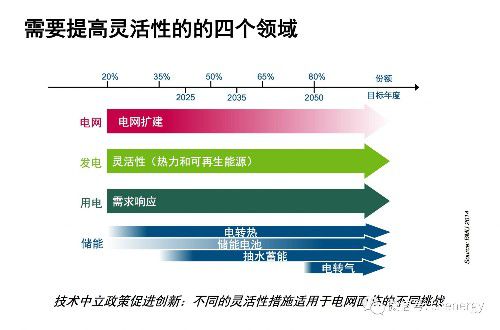

能源转型2.0不一样了,我们出现了系统集成问题、消纳补偿问题,这不是一个由上到下,而是由下到上,靠下面的创新解决波动问题。2.0阶段的工作更有吸引力,也是更困难。

把北部风电输送到南部,需要电力系统进行良好的调节,否则会出现弃风弃光。当然调节不光是电网的事,发电方面、用电方面,还有蓄电,大家是要相互配合的,不是靠哪一方就能解决问题。

数字技术将在可再生能源发展中发挥重要作用,通过数字技术使得电网各个单元之间,能够进行很好的通讯。

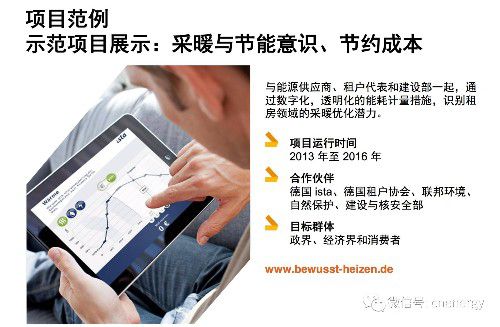

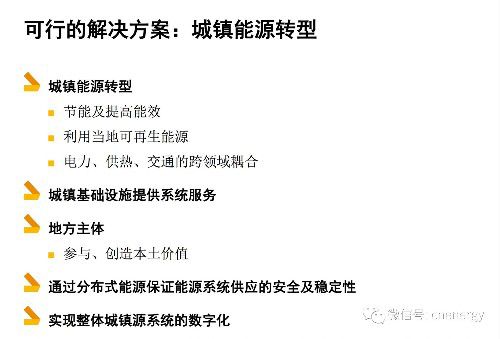

4.城镇能源转型

库尔曼表示,世界气候保护离开中国是不行的,不只因为中国是一个大国,还因为在创新方面中国做的非常好。

德国可再生能源署与中国的合作已经有11年了,两国领导人对能源转型都非常重视,政治领导人的态度对能源投资的影响很大,只有政治领导人坚定,投资人才会安心。

问及德国城镇化转型在能源应用方面有什么可以借鉴?库尔曼表示没有统一的解决方案,只有因地制宜的解决方案,这点非常重要。

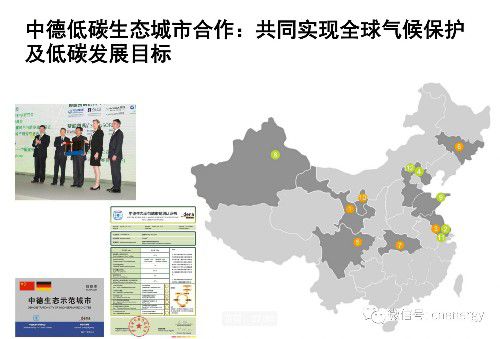

对城市的基本数据、未来发展、能源特点包括可再生能源的发展特点做出详尽的分析,才能做出优化方案。没有千篇一律的解决方案,一定是一城一方案。据了解德国可再生能源署跟河北省已展开了合作,为河北大气污染治理提供方案。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
德国前8月光伏新增11.25GW,固定上网电价拟调整引发担忧来源:TaiyangNews 发布时间:2026-09-23 09:40:25

2026年前8个月,德国新增光伏装机11.25GW,累计达129.25GW,但8月单月新增仅1.688GW,环比、同比均下滑,各应用场景(地面电站、屋顶光伏、阳台光伏)装机量均低于7月。为达成2030年215GW的装机目标,全国需维持月均约1.65GW的新增速度,当前进展面临压力。与此同时,德国政府拟修订《可再生能源法》(EEG),以市场化售电机制替代固定上网电价(FIT),引发行业担忧。德国太阳能协会(BSW-Solar)指出,该调整或将推高新建光伏项目度电成本超0.01欧元/kWh,抑制投资与建设节奏。研究还显示,2025年光伏已为德国降低电力采购成本157亿欧元,若无光伏,批发电价或上涨约20%。(199字)

国家电网董事长张智刚:加快建设主配微协同的新型电网、“十五五”力争建成投产特高压直流15回以上、跨省区输电能力达到5亿千瓦!来源:中国电力报 发布时间:2026-09-23 09:10:45

文章介绍了国家电网董事长张智刚关于“十五五”时期新型电力系统建设的战略部署。面对碳达峰与能源强国建设的关键任务,国家电网将以“主配微协同”为方向,加快构建新型电网架构:一方面加大投资力度,力争“十五五”建成投产特高压直流15回以上,跨省区输电能力达5亿千瓦,并提升城乡供电可靠性、分布式新能源承载力及末端微电网自平衡能力;另一方面聚焦保供、转型、创新与安全四大维度,强化余缺互济与需求侧管理,服务新能源并网与电能替代,攻关核心技术特别是人工智能应用,并健全大电网安全治理与防灾应急体系,全面支撑清洁低碳、安全高效、灵活智能的新型能源体系建设。(199字)

绿电赋能千行百业:共探能源转型的技术、市场与产业机遇来源:索比光伏网 发布时间:2026-09-18 14:54:35

本文报道了2026年绿色能源创新发展大会在天津召开的情况,聚焦我国绿色能源转型进入“十五五”关键阶段的系统性演进。会议围绕绿电规模化消纳与高质量发展,深入探讨零碳园区建设、绿电交易机制、算电协同、AI赋能可再生能源等核心议题。文中梳理了当前进展:我国可再生能源装机占比超六成,光伏装机首次超过煤电;天津非化石能源消费占比达17%,新能源已成为本地第一大电源。同时指出多重挑战——绿证绿电机制不完善、风光负荷错配、系统调节能力不足、退役设备回收体系待建、新业态权责不清等。国家能源局、行业协会及龙头企业提出对策:强化长时储能、绿氢绿醇等技术创新;推动绿电直连、虚拟电厂、源网荷储协同等模式落地;完善绿证管理、分时电价、碳电衔接等体制机制;构建覆盖开发、应用、回收的全生命周期闭环。大会还发布多项倡议,签约一批产业项目,并启动AI电力交易平台,标志着绿色能源发展正从规模扩张迈向系统协同、消费引领与价值实现的新阶段。(199字)

加码本土制造业!西班牙就清洁技术制造资助计划公开征求意见来源:TaiyangNews 发布时间:2026-09-17 08:57:57

西班牙启动新资助计划,扩大光伏、风电、氢能等清洁能源设备及零部件本土制造,强化关键原材料加工能力。该计划延伸自RENOVAL,已支持73个项目,助力光伏零部件国产化超60%、风机零部件近100%。资金来自欧盟区域发展基金,公众咨询截至2026年9月25日。

晶科能源签约德国151MW飞虎3地面电站订单来源:晶科能源JinkoSolar 发布时间:2026-09-16 09:17:32

晶科能源签约德国151MW大型地面电站,全部采用飞虎3 N型TOPCon组件。凭借670W超高功率、24.8%转换效率、85%双面率及优异弱光性能(200W/m²下输出达95%—98%),显著提升土地利用率与发电量,LCOE较BC技术降低6%以上,助力德国复杂气候与地形下的高效能源开发。

亚太创新样本!JA 助力韩国首个欧资地面光伏项目落地来源:JA 晶澳 发布时间:2026-09-11 09:17:54

晶澳签约韩国90MW灵光光伏项目,首期采用高绝缘边界密封技术高效组件。项目开创欧洲资本、韩国业主、中国龙头三方协同新模式,为亚太跨境绿能合作提供范本。凸显晶澳全球交付、本地服务与技术适配综合能力。

光伏余电用于比特币算力并供热,德国企业推出新方案来源:TaiyangNews 发布时间:2026-09-11 08:41:00

德国企业Bison Pro推出名为BisonPro Max的新型能源综合利用方案,旨在高效消纳光伏电站的富余电力。该方案以高性能计算服务器(如Antminer S21+ Hyd矿机)为载体,在无储能或储能经济性不足的场景下,将光伏系统未被消纳的电量用于比特币挖矿运算,并同步回收运算过程中产生的大量热能(热能转化效率约90%)。所产热量可供给建筑供暖、区域供热、温室、泳池及工业干燥等多元用热场景;同时,挖矿所得比特币作为数字资产直接计入客户钱包。配套BiHerder软件可智能匹配光伏发电曲线与负荷需求,实现自动调度。该方案已在波兰一座1MW地面光伏电站开展实测,当前运行25台矿机,全部36台投运后预计年产生约0.5枚比特币,并实现热能的规模化回收利用。

能源转型进入深水区:直面产业现实矛盾,2026GEID大会共寻破局之道来源:索比光伏网 发布时间:2026-09-11 08:28:07

本文介绍了2026 GEID绿色能源创新发展大会的背景与核心议题。当前能源转型已进入“深水区”,面临一系列现实矛盾:绿电“发得出、消纳难、交易繁”;零碳园区建设受制于高投入、长周期与商业模式不闭环;AI算力爆发加剧东西部“算电错配”;交通脱碳亟需车-路-网-储一体化供能体系;AI赋能能源仍受数据壁垒、标准缺失和落地成本制约。大会聚焦五大关键卡点——零碳园区可持续运营、绿电市场化交易与认证、算电协同机制、零碳交通系统构建、AI在能源场景的规模化应用,邀请政产学研多方代表,立足项目实操,剖析政策堵点、成本难题与商业模式瓶颈,旨在提供可复制、可落地的破局路径。(198字)

云南昭通:梭山光伏发电项目奏响清洁能源转型的新乐章来源:中国日报网 发布时间:2026-09-08 14:33:12

云南昭通梭山光伏发电项目是中国能建西南院投资建设的典型山地光伏工程,位于牛栏江畔溶蚀侵蚀高山峡谷地貌区。项目克服地形破碎、坡度陡峭(局部达50度)、运输困难等挑战,仅用13个月完成全容量并网,配套89.28公里送出线路3个月内建成投运。项目采用“固定+柔性”支架混合布置与预应力索网技术,提升土地利用率10%以上;依托无人机航测、三维建模与数字孪生运维系统,实现精准设计与高效管理。建设期间吸纳近半本地劳动力,带动道路升级与产业链发展,年发电4亿度,相当于节约标煤13.02万吨、减排二氧化碳35.33万吨,并预留储能场地,构建“源网荷储”协同的绿色能源新格局。(199字)

我国光伏发电装机历史性超过煤电 成为装机规模最大的电源品类来源:国家能源局 发布时间:2026-09-01 10:48:32

截至2024年7月底,我国光伏发电装机容量达12.86亿千瓦,首次超过煤电(12.85亿千瓦),成为全国装机规模最大的电源类型。其中,集中式光伏占7.04亿千瓦,分布式光伏占5.82亿千瓦。当月新增装机1373万千瓦,同比增长43%;1—7月累计新增8565万千瓦,同比下降62%,主要因去年同期抢装推高基数。同期,光伏发电量达8024亿千瓦时,同比增长15.5%,增速高出全社会用电量增速10.8个百分点,占全社会用电量比重升至13%,较上年全年提高1.7个百分点。光伏在电力保供与能源转型中的支撑作用持续增强。

限价€0.10/kWh,德国启动296MW屋顶及噪声屏障光伏招标来源:TaiyangNews 发布时间:2026-09-01 10:01:42

德国联邦网络局于2026年8月26日启动第二类屋顶及噪声屏障光伏项目招标,总规模为296.3MW,投标电价上限设为€0.10/kWh。该项目面向装机容量超1000kW、且须建于或附着于建筑物屋顶或交通噪声屏障上的光伏系统,投标方须明确并锁定项目地点,单笔投标容量不超20MW,并按35欧元/kW缴纳项目保证金。招标截止日期为2026年10月1日,属该类别年度第三次常规招标(另两次分别于2月1日和6月1日举行)。值得注意的是,本轮招标最终实施规模可能受欧盟委员会对德国《太阳能一揽子计划I》相关国家援助修订案审批结果影响而调整。此前同类别招标已于2026年4月启动,规模相同,6月1日截止。
