为什么组件都是中国生产的 但是印度的光伏系统比中国便宜

来源:国际能源小数据发布时间:2017-06-29 09:05:28

索比光伏网讯:根据GTMResearch提供的数据,2017年大型地面光伏系统价格日本最高,达到2.07美元/瓦(DC),而印度最低,仅为0.65美元/瓦;而中国的成本为0.80美元/瓦。

那么问题来了,无论是日本还是印度,世界各国的光伏电池或组件大多是从中国进口,那么为什么日本光伏成本会高出那么多,而且中国的成本会比印度还高?

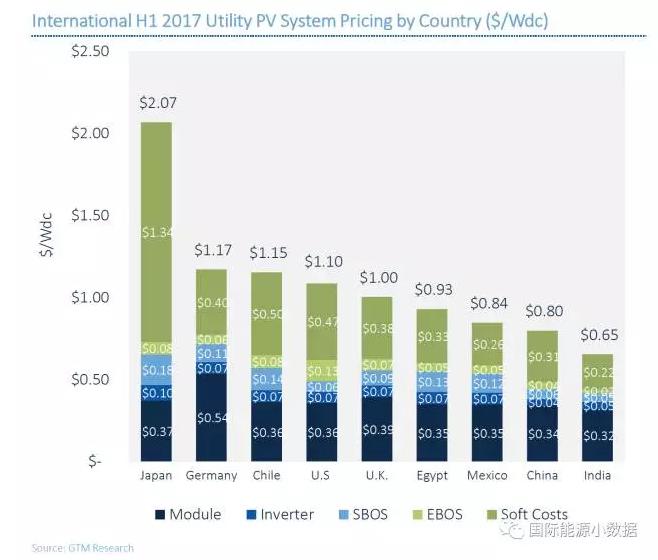

如下图可见,在日本,组件成本为0.37美元/瓦,而其他各类非组件的硬、软成本高达1.70美元/瓦;而印度的组件成本为0.32美元/瓦,而其他非组件成本为0.33美元/瓦。在中国,组件成本为0.34美元/瓦,其他非组件成本高达0.49美元/瓦。

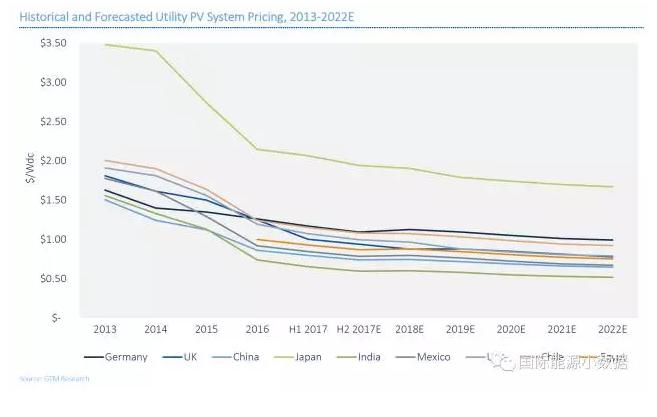

GTM Research预计,到2022年光伏系统价格会比目前下降27%,平均每年下降4.4%。

原标题:为什么组件都是中国生产的 但是印度的光伏系统比中国便宜


索比光伏网 https://news.solarbe.com/201706/29/137881.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
湖南 150MW光伏项目获批!来源:益阳市生态环境局 发布时间:2026-04-30 17:35:04

4月23日,湖南省益阳市生态环境局发布“关于安化汇升新能源有限公司安化县乐安镇一期光伏发电项目环境影响报告表审批决定公开”。同时,原环评报告表及批复同时废止。项目占地2828.4亩,规划装机容量150MMp,总装机容量199.1310IMMp。主要建设光伏场区和220kV升压站,其中光伏场区安装安装342721块550W、590W高效单晶硅光伏组件。相较而言,该项目此次重新报批主要涉及项目地点变更,项目总容量未发生改变。

掐指一算,这个品牌的组件功率遥遥领先了!来源:晶澳科技 发布时间:2026-04-30 17:34:48

TaiyangNews榜单显示,BC组件以25%的效率领先于晶澳TOPCon的24.1%,账面效率差约为0.9个百分点。这才是“功率遥遥领先”的真正含义:不是纸面数字的领先,而是每一缕阳光都变成真金白银的领先。写在最后TaiyangNews榜单告诉我们,BC组件在“标准效率”上领先约0.9个百分点;扬州实证告诉我们,晶澳TOPCon在“真实发电”上反超约3.5个百分点。当您下一次比较组件参数时,不妨也掐指算一算:在效率、发电量和碳足迹三个维度上,都谁敢说“遥遥领先”?

动工!中国能建援藏投资首个光热项目来源:中国能建 发布时间:2026-04-30 17:25:44

4月29日中国能建投资公司投资建设中电工程西北院设计的中能建当雄县100兆瓦光热+800兆瓦光伏一体化项目在藏正式动工建设该项目是中国能建深入贯彻习近平总书记关于西藏工作的重要论述和新时代党的治藏方略,主动落实国资央企助力西藏高质量发展推进会精神的重要支撑项目,也是中国能建聚焦主责主业、在藏自主投资的首个光热发电项目。项目规划装机容量为900兆瓦,采用中国能建自主知识产权的8.6米大开口、纯熔盐、槽式聚光集热技术。

湖北华创逐光出海,共赴东南亚绿色能源新征程来源:华创天晟 发布时间:2026-04-30 16:57:11

直击展会签约现场逐光致远共绘绿色合作蓝图本次印尼之行,不仅是一次技术展示与市场拓展之旅,更是湖北华创践行“一带一路”绿色能源战略、推动公司深耕海外、擦亮“湖北华创”国际化品牌、拓展区域合作的关键举措,旨在以顶尖技术为媒,与印尼及全球业界伙伴共探绿色能源发展新机。从中国光谷到印尼雅加达,从立足国内到走向世界,湖北华创正以坚定步伐迈向世界舞台。

丽天智能圆满完成秘鲁178MW光伏组件全自动铺设项目来源:丽天智能 发布时间:2026-04-29 11:27:52

深耕光伏能源智能机器人研发与落地应用的头部企业——LEAPTING丽天智能近日宣布,其自主研发的自动导航组件铺设机器人已圆满完成秘鲁178MW光伏电站的组件全自动铺装任务,项目现场顺利通过业主方验收。自2025年11月项目达成签约,丽天智能并未局限于单一安装机器人的输出,而是为项目量身定制全套光伏组件全自动铺设整体解决方案。

印度又一硅片工厂动工,6.5GW产能计划2年内投产来源:TaiyangNews 发布时间:2026-04-29 08:40:15

印度知名可再生能源企业ReNewEnergy宣布投资约420亿卢比,在安得拉邦建设一座6.5GW的铸锭、切片工厂。工厂预计在24个月内投入运营,届时将创造2100多个直接和间接就业岗位。这一时间节点恰逢印度政府计划扩充其“批准型号与制造商清单”,拟于2028年6月起强制要求硅锭和硅片符合List-III规范。目前,该公司拥有6.5GW的光伏组件产能,并计划在2026年12月前将电池产能提升至6.5GW。截至同期,其总装机容量达到20GW,并在该财年内生产了超过4.1GW的光伏组件和近1.86GW的电池。

中国电建贵州130MWp光伏项目被冒名开展非法募资!签订虚假合同来源:山东电建 发布时间:2026-04-28 09:32:28

4月20日,中国电建集团山东电力建设有限公司发布关于近期在关岭县岗乌简庄光伏电站项目中出现冒用我司名义开展非法募集资金、签订虚假合同情况的严正声明。

2.6万吨半导体级多晶硅产能获批!来源:索比光伏网 发布时间:2026-04-28 08:48:14

荷兰经济部近期对外公布,RESILICON公司计划在格罗宁根省Farmsum建设的13GW绿色多晶硅工厂,已被纳入《净零工业法案》框架内的“战略项目”范畴。获得这一“战略标签”,表明该项目上升至国家优先发展层级,后续将享受“快速行政处理流程”与“加速许可审批”的特殊待遇,旨在助力强化欧洲本土光伏供应链的稳定性。目前,该项目可行性研究已圆满完成,正式进入基础工程设计阶段。该工厂规划的年产能达2.6万吨,换算后约为13GW。

RVO报告:荷兰非住宅建筑外立面具备36GW光伏装机潜力来源:TaiyangNews 发布时间:2026-04-27 09:16:03

根据荷兰企业管理局发布的最新调研报告,荷兰境内办公楼、商业建筑、学校等非住宅建筑的外立面预计可承载约36GW的光伏组件装机容量。RVO认为,荷兰建筑外立面集成光伏及挂钩系统具有广阔的商业化前景。RVO的分析指出,外立面光伏目前仍面临审批流程繁琐、投资成本偏高以及建筑美学规范限制等瓶颈。RVO建议政府通过简化许可流程、加强知识共享来降低行业准入门槛。

云南普洱205兆瓦“茶光互补”项目首并成功来源:中国电建 发布时间:2026-04-27 08:56:03

日前,中国电建承建的云南省普洱市205兆瓦光伏发电项目首批光伏方阵顺利并网发电正式投产运营为助力云南绿色发展和乡村全面振兴贡献电建力量云南省普洱市205兆瓦光伏发电项目位于云南省普洱市墨江哈尼族自治县龙坝镇,项目规划交流侧装机容量205兆瓦,共建设67个光伏发电单元,预计年发电量约3.51亿千瓦时,全周期总发电量可达87.76亿千瓦时。中国电建所属水电十四局承建项目2标段。

尼日利亚吸引4.25亿美元太阳能组件本土生产投资来源:光伏情报处 发布时间:2026-04-27 08:48:35

近期,尼日利亚新能源产业迎来重磅突破,该国成功吸引4.25亿美元外资落地,重点投向太阳能制造领域,落地建设8座可再生能源生产工厂。依托大额资本加持,尼日利亚将全面扩大光伏组件本土产能,全力打造西非区域清洁能源制造核心枢纽。他表示,大批外资持续涌入,充分印证了全球投资者对尼日利亚可再生能源赛道的长期看好。阿巴阿利尤对此表示,本土光伏量产与外贸落地,标志着尼日利亚正式扛起西非清洁能源产业发展大旗。
