湖北能源局:分布式光伏发电项目免于办理相关并网确认

来源:湖北省发展和改革委员会发布时间:2017-06-26 09:48:48

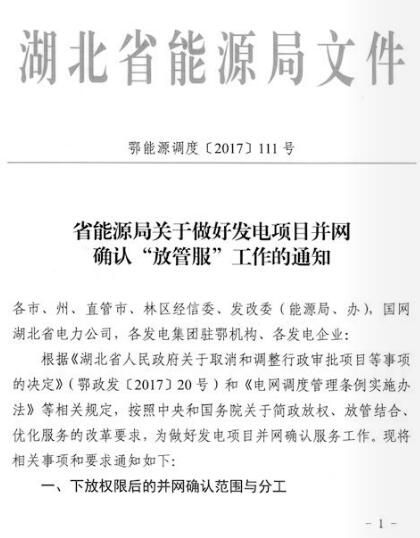

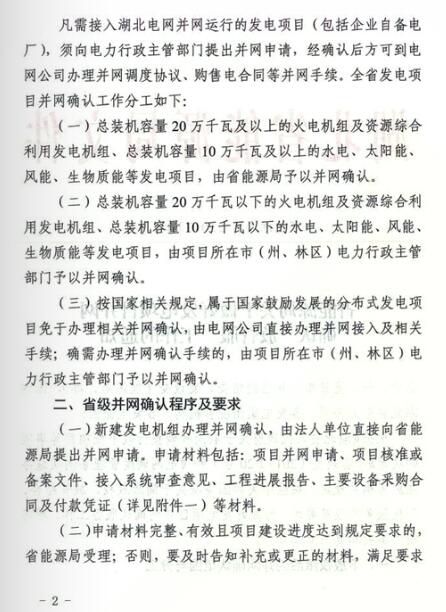

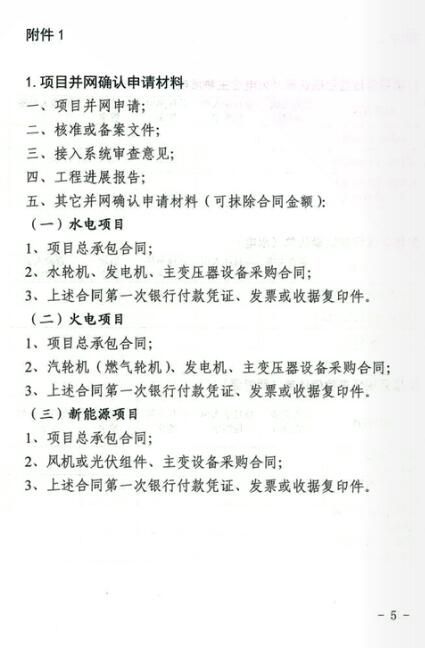

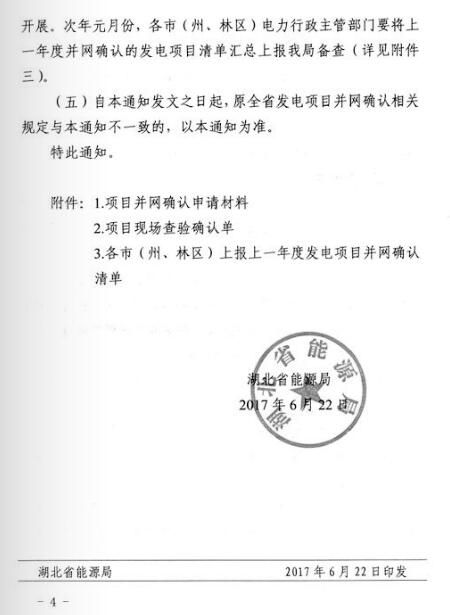

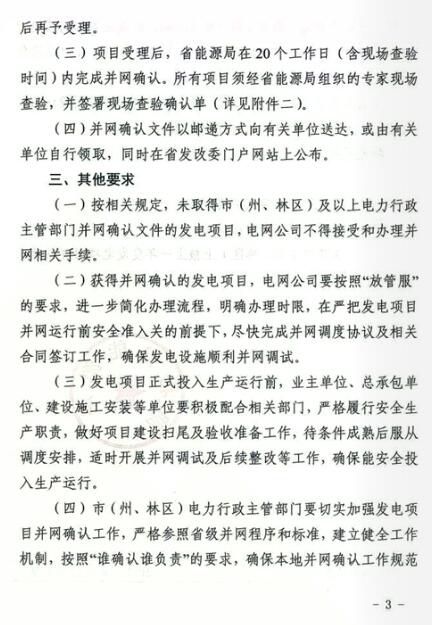

索比光伏网讯:日前,湖北省能源局印发《关于做好发电项目并网确认“放管服”工作的通知》,明确了全省发电项目并网确认工作分工:(1)总装机容量20万千瓦及以上的火电机组及资源综合利用发电机组、总装机容量10万千瓦及以上的水电、太阳能、风能、生物能等发电项目,由省能源局予以并网确认;(2)总装机容量20万千瓦以下的火电机组及资源综合利用发电机组、总装机容量10万千瓦以下的水电、太阳能、风能、生物能等发电项目,由项目所在市(州、林区)电力行政主管部门予以并网确认;(3)按国家相关规定,属于国家鼓励发展的分布式发电项目免于办理相关并网确认,由电网公司直接办理并网接入及相关手续;确需办理并网确认手续的,由项目所在市(州、林区)电力行政主管部门予以并网确认。

原标题:省能源局关于做好发电项目并网确认“放管服”工作的通知

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南墨江龙坝光伏发电项目并网发电来源:水电十四局 发布时间:2026-09-10 14:23:01

云南墨江龙坝光伏发电项目近日正式并网发电,由水电十四局承建,位于墨江哈尼族自治县龙坝镇打东村茶园山坡地带。项目额定容量98.88兆瓦,占地146.4公顷,建成35个光伏方阵、17.8千米35千伏集电线路,安装逆变器309台、箱变35台,并接入新建的220千伏龙坝光伏电站35千伏侧。项目因地制宜采用“茶光互补”模式,在山坡茶园上方布设光伏设施,实现清洁能源生产与茶叶种植协同发展。建设中克服雨季施工、山地作业等困难,统筹安全、质量与进度,顺利完成土建、设备安装及系统调试。投运后将稳定输出清洁电力,支撑普洱市新型电力系统建设,助力云南省“双碳”目标实现。(199字)

汇广航一汽物流四期车棚光伏项目备案通过 总投资1600万元来源:观点新媒体 发布时间:2026-09-10 14:16:18

佛山市汇广航新能源科技有限公司申报的一汽物流四期车棚分布式光伏项目,于9月10日通过广东省投资项目备案复核,备案已于当日办结。项目位于佛山市南海区狮山镇官窑前进东路2号,依托一汽物流(佛山)有限公司自有空地建设约4.5万平方米车棚,并在其上部署光伏发电系统。项目总投资1600万元,总装机容量为4.45MW(交流侧),直流侧容量为5403.45kWp,设计年发电量约540万千瓦时。项目采用“自发自用、余电上网”模式,计划于2026年10月1日正式实施。

6大项目16MW集中开工!天合富家工商业EMC开启规模化落地新征程来源:天合富家 发布时间:2026-09-10 09:34:44

9月8日,天合富家工商业EMC首批6大项目集中开工,总容量16MW,覆盖纸业、食品、电子等多行业及皖鲁粤鄂四省。公司以“零投入、共享收益”EMC模式,依托AI预审、智控运维、数智赋能与资产流转四大实力,加速绿电规模化落地,标志其工商业业务迈入新阶段。

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-09-10 09:31:07

京能国际北京平谷峪口镇燕谷0.7MW分布式光伏项目于9月8日完成备案,采用“自发自用、余电上网”模式,年发电约70万千瓦时,年减碳636吨,助力首都能源结构优化与“双碳”目标实现。

2.8元/W!48MW光伏项目EPC中标结果公示来源:索比光伏网 发布时间:2026-09-10 08:48:35

近日,山西明合新能源有限公司招标的宽禾杏花岭区48MW乡村振兴分布式光伏项目EPC总承包中标结果公示。该项目位于太原市杏花岭区,属山地地形,涵盖48MW光伏场区(适配土坡、石坡施工)、1座110kV升压站及约8公里110kV外送架空线路(含杆塔、光缆、接地及通道清理等全部工程内容)。中国建筑第二工程局有限公司与元工电力技术有限公司组成的联合体中标,中标总价为13460万元,折合单价约为2.80元/瓦。该项目建设旨在服务乡村振兴战略,推动当地清洁能源发展与产业融合。

投资转向!上市公司叫停七省工商业光伏项目来源:索比光伏网 发布时间:2026-09-10 08:45:56

英力股份于9月8日公告,拟终止原定在安徽、四川、黑龙江、重庆、甘肃、贵州、江苏七省市实施的分布式光伏电站投资项目,将1.09亿元募集资金调整用于两大主业项目:金属结构件生产项目(总投资8834万元,建设期18个月)和笔记本结构件研发及自动化改造项目(总投资2110万元,建设期15个月),均落地安徽六安舒城杭埠园区。公司表示,因光伏行业外部环境变化、产能持续扩张导致竞争加剧,组件价格与电站投资收益出现阶段性波动,原项目预期税后内部收益率16.30%、投资回收期7.60年的目标已难以实现,故决定优化资金配置,聚焦笔记本结构件等核心业务,提升自动化水平与主业竞争力。(199字)

华能陕西50MW光伏发电项目公示来源:商洛市人民政府 发布时间:2026-09-09 09:31:10

华能陕西丹凤5万千瓦光伏发电项目位于商洛市丹凤县龙驹寨街道南沟村,由华能陕西(丹凤)发电有限公司投资建设,总投资1.59亿元,占地679.32亩,计划工期6个月。项目直流侧装机容量为54.9952MWp,交流侧额定输出容量为50MW,配套建设一座35kV开关站、集电线路及场内道路等设施。光伏组件采用N型650Wp单晶双玻双面产品,共计84,608块。项目建设单位为华能陕西(丹凤)发电有限公司,其控股股东为华能陕西发电有限公司,最终控制方为中国华能集团有限公司。该项目环评文件已由丹凤县生态环境分局完成审批并予以公示。

上市公司叫停七省工商业光伏项目,1.09亿资金火速改投来源:英力股份 发布时间:2026-09-09 09:29:25

英力股份于9月8日公告,决定终止原募投项目“安徽飞米新能源分布式光伏电站投资项目”,并将该项目募集资金专户中剩余的1.09亿元,分别投入“年产1500万套金属冲压件及800万套金属压铸件项目”(投资8834万元)和“笔记本结构件研发及自动化改造项目”(投资2110万元)。调整主因是光伏行业外部环境发生重大变化:产业链持续扩产、市场竞争加剧,叠加组件价格与分布式电站投资收益出现阶段性波动,导致原项目难以实现预期回报。原光伏项目拟在安徽、四川、黑龙江等七省多地工商业屋顶建设分布式电站,计划建设期24个月,预计税后内部收益率16.30%;而新投向聚焦公司主业,分别用于新建金属结构件产能及升级现有笔记本结构件产线自动化水平,建设周期分别为18个月和15个月。

国家能源集团河南电力民权公司厂区分布式光伏累计发电量突破1亿千瓦时来源:豫电视角 发布时间:2026-09-09 08:52:54

国家能源集团河南电力民权公司厂区分布式光伏项目自投产以来,截至9月6日累计发电量达10648.36万千瓦时,突破1亿千瓦时大关。该项目充分利用厂区闲置屋顶与空地资源,科学布局光伏组件,构建因地制宜的分布式绿色能源系统。运行中推行精细化、标准化、智能化运维管理,通过常态化巡检、清洁、故障排查与数据分析,有效应对环境与设备因素影响,持续提升发电效率与系统稳定性。所发电量全部自发自用、就地消纳,在降低企业用电成本、缓解电网压力的同时,显著减少碳排放及污染物排放,等效于大规模植树造林,实现生态、经济与安全效益协同提升。未来,公司将以此次突破为起点,深化新能源布局与节能降碳改造,坚定不移走绿色低碳高质量发展之路。(199字)

工商业分布式光伏进入快车道,选对品牌就是选对未来来源:中华网 发布时间:2026-09-08 18:07:21

本文聚焦工商业分布式光伏加速发展的趋势与服务商遴选标准。在“双碳”目标深化、组件及逆变器成本下降、工商业电价上行(0.8–1.2元/度)及碳考核压力传导等多重驱动下,屋顶光伏正从“可选项”转向企业用电与减碳的“必选项”。文章指出,服务商选择实为关乎二十年用电成本与碳指标的战略决策,并系统提出四大评估维度:一是技术方案需基于实地踏勘的定制化能力;二是核心设备(尤指逆变器)的品牌力、效率(如阳光电源SG系列最高达98.8%)、可靠性与智能运维水平;三是覆盖全工序、可追溯的施工质量管控体系;四是依托稳健经营背景与全国服务网络的长期运维可持续性。全文强调,全链条能力完备的服务商方能保障项目长期收益与稳定性。(198字)

南广南县那朵光伏发电项目(二期)投资优选来源:广南县发展和改革局 发布时间:2026-09-08 14:38:37

广南县发展和改革局发布《那朵光伏发电项目(二期)投资开发主体优选公告》,面向社会公开遴选项目投资主体。该项目位于广南县境内,总装机容量5万千瓦,已纳入云南省2025年第三批新能源项目建设清单。公告明确坚持“公开透明、生态优先、融合发展、合法合规”四大配置原则,强调项目须统筹生态保护、国土空间规划与乡村振兴,落实就近接入、就地消纳要求,并严禁炒卖资源、虚假投资等行为。申报企业须具备新能源开发资质、良好信用记录及相应投融资与建设运营能力;评选采用100分制综合评分法,涵盖企业资信、建设管理、联农带农、财税贡献及就业带动等六方面。中选企业须在规定时限内完成协议签订、备案、开工及全容量并网(原则上自开工起1年内),并严格遵守用地、环保、安全及技术标准要求。报名截止至2026年9月14日,优选会议定于9月18日举行。(199字)
