建一座光伏电站 靠太阳赚钱(附电站建设流程)

来源:能源新闻网发布时间:2017-05-23 23:59:59
坐在了大风口,充分调动了各方参与热情。在一座面朝大海,春暖花开的屋顶上,建设一座家庭光伏发电站,边晒太阳边赚钱成为了很多人的梦想。

马云说:“梦想是要有的,万一实现了呢?坦率的说,建一个分布式光伏电站不像万达集团王健林赚一个亿那样遥不可及,很多企业、自然人只要想去做,就会轻松的实现这个“小目标”。

注:下文中的光伏电站,如无特别提及是集中式,所指的均为分布式光伏电站

不过,在打开一扇窗户,让太阳把梦想照进现实之前,您还得做足了有光伏电站的各项功课,方可知己知彼,百战而无一殆。

对此,搭建光伏电站的前期准备工作以分篇的形式予以梳理、概括、总结和点评,方便您对建设光伏电站有个充分的认识。

搭建一座光伏电站不是到商场里买衣服看上了刷一下卡就OK了,它涉及到国家、地方的补贴政策、选址、项目调研、屋顶结构、资质审批、项目并网、项目备案、发电量测算、投资收益估算和系统安装、维护等多个层面,技术性和专业性十足,需要逐一了解。

现在,就从政策篇开始、带您去实现家家都成“发电机”,人人都是“电力人”的目标。

01

政策篇


项目未动,政策先行。了解国家和地方政策动向是做光伏电站的头等大事,现实点儿说,不靠国家补贴,仅靠企业或个人的自身财力来做光伏电站确实有一定难度。因此,在做光伏电站之前,您必须了解当前的国家的财政补贴,还有地方的支持政策,把这块纳入成本核算,您才能敲明白算盘。

按照相关规定,分布式光伏每发一度电国家就会补贴0.42元(税前),由国家电网按月代结,补贴期限为20年。

此外,为了支持光伏产业的发展,除了国家补贴外,一些省、市、县也出台了相关的补贴政策。补贴的模式各地也有差异,有实行上网电价不忒的,有实行一次性初装补贴的。所以,投资者要视各地的政策情况进行独立核算。

02

审批流程篇


光伏电站还需要到相关部门办理安装和备案手续,也就俗称的“跑路条”,有了相关部门的批准,您才能“撸起袖子,加油干”!

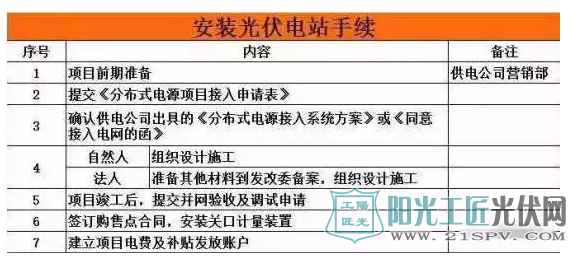

小型分布式光伏电站手续区别,主要体现在投资主体上,即自然人和法人。但总的手续大体相同,基本流程如下:

安装<a href=光伏电站手续" />

如上表所示,自然人投资项目和法人投资项目,手续区别在第四步,法人投资项目需要先立项备案,才能组织施工;而自然人投资项目并非不需要备案,只是由供电公司统一集中代办,所需材料较少(不需要进行承载说明、能评等)。

上述流程为正常情况下的顺序,实际过程中,顺序可能存在变化,如同步进行、手续补办、流程简化等。

03

环境资源篇


在熟悉国家和地方政策后,接下来您要看一下当地的环境、资源情况,如属地的太阳能资源状况以及当地的电力供应情况。按照太阳能年辐射量的多少,我国的太阳能资源分为三类地区。同时:根据不同地区的光照资源情况,上网标杆电价的标准也不尽相同。了解这个情况的好处就在于,如果您是在一个天无百日晴的地区,一年阳光辐射量极低,即使补贴高,您也要考虑是否划算。另外,全国的电力供应情况也因地区而异,如果您所在的地区电力供大于求,那么有关光伏发电的补贴和扶持意愿就不会那么强烈,这也是一个建站前要考虑的因素。

04

选址篇


做完了政策和环境资源等前期调研工作,确定您所在的地区建设光伏电站的可行性很大,接下来就进入了光伏电站选址工作,也就是在哪里建的问题。与农村家庭屋顶产权明确清晰相比,城镇工商业分布式项目的选址相对复杂一些,涉及的技术性问题也多一些。在城镇,除了有限的屋顶资源外,酒店屋顶、厂房、园区、公共绿地是主要的安装地。在这些地方安装光伏电站不仅牵涉到产权和收益分配问题,而且需要履行的相关手续和考虑的其他问题都要多一些。以酒店屋顶建站为例,既兼顾到光照、产权和收益等问题,又要考虑到就近消纳、并网和维护等细节。

05

实地勘察篇


千淘万漉虽辛苦,吹尽黄沙始到金。在经过政策、资源和选址等层层筛选后,确定光伏电站的建设位置后,还要对屋顶结构展开勘查。不是所有的屋顶、厂房、园区都具备搭建光伏电站的条件,安装光伏面板、逆变器、支架等部件需要考虑到屋顶、地面的承载力情况。举例来说,房龄在10年以上的房子就不适合安装光伏电站

06

成本核算篇


建设光伏电站,需量力而行,有多大的钱就办多大的事儿。在此问题上,不建议个人利用P2P及借高利贷等方式来建站,这样有可能得不偿失。同时,您还要熟悉一下电站成本构成,以便更好的选择部件。打个通俗的比方,要攒一个既高配又经济的电脑,那您要了解一下系统部件、成本和功能等,这样您在采购时才不至于被宰,才能搭建一个高性价比的电站。

据机构初步测算,光伏组件、逆变器、支架、光伏电流、辅助料、配电箱、施工在电站中的成本占比分别为48%、11%、2%、6%、5%、2%和32%。

据了解,通常2-5千瓦功率的项目可以满足一个家庭的自发自用。按照常规屋顶电站项目10元/瓦的报价,以家庭安装3千瓦的光伏发电系统为例,安装成本大约为3000×10=3万元左右。

谁也不想拿钱打水漂,做光伏电站的目的是获取投资收益,所以在做出建站决定前一定要了解相关的投资收益、回本期限等实际问题。对此,举例如下:

以一个5千瓦的家庭光伏电站为例,其装机容量是5KW,占地面积40-50平米,投资金额约5万,发电量日均20度左右,年发电7300度,并网模式是自发自用,余电上网。

投资收益估算:

补贴收入:0.42元/度(这里只算国家补贴)×7300度=3066(元)

节省电费:0.56元/度×3650度 = 2044元

卖电收入:0.56元/度×3650度=2044元

年总收益:2044+2044+3066=7154元

回本:5万元÷0.7154万元=6.986元,约为7年

经济账:光伏上站设计使用年限为25年,剩下18年全是纯利。

目前,市场上分布式光伏电站装机费用在8-10元/瓦,通常建一个小型分布式电站预计要6-8年内收回成本。

07

项目流程篇


如果满意这个收益,想要装系统了,接下来就要付诸实施了。这个流程看似繁琐,分了10步,操作起来可能系那个对简化一些。

都要哪十步呢?

第一步,寻找安装公司

第二步 现场勘查

第三步 电站设计方案

第四步 电力局申请

第五步 施工准备

第六步 电力采购

第七步 施工

第八步 电力局验收并网

第九步 完工

第十步 电站售后维护

08

施工流程篇

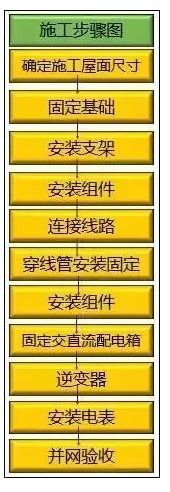

电站立项后,接下来就是施工了,看看如何施工,一起涨姿势。

施工步骤:第一步,施工一次准备(项目组成立、施工进度表、施工图纸、材料清单、进场手续)

第二步,施工二次准备(物料采购、租赁设备、工程保险、工程特包)

第三步,送货(开箱验收);

第四步,施工(确定施工屋面尺寸、固定基础、安装支架、安装组件、连接线路、穿线管安装固定、固定交直流配电箱、逆变器、安装电表、并网验收)

第五步,业主验收

第六步,电力局验收并网;

第七步,完工。

完工

09

并网流程篇

在确定并网模式后,紧接着就是并网流程这一步骤。

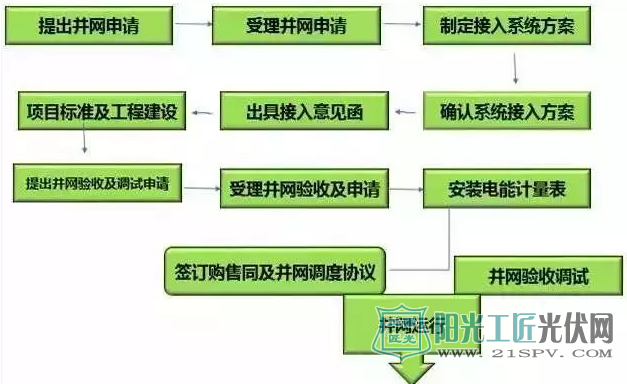

并网通常是这个程序:提出并网申请,电力局受理并网申请后,制定系统接入方案,双方确认接入方案,由电力局出具接入意见函,根据项目标准及工程建设,提出并网验收及调试申请,然后受理并网验收及调试申请,安装电能计算装置,签订购售电合同及并网调度协议,并展开并网验收调试,最后并网运行。

并网流程篇

10

后期维护篇

到这里,您的光伏电站已经安装完成了,恭喜您从此可以晒太阳赚钱了。不过,还有友情提醒一下,您还要对这个电站进行运营和维护,以保持电站的高性能运转。大的光伏电站,需要安排专业的技术人员维护,家用型的可在掌握相关运维技巧后自己简单维护。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
从环保餐具到自产绿电,昱能科技携手众鑫股份打造4.6MW微逆光伏电站来源:昱能科技 发布时间:2026-09-20 09:58:45

浙江众鑫环保科技打造“会发电”绿色工厂,4.6MW分布式光伏电站年发绿电500万度,100%覆盖厂区用电。采用昱能QT2D微型逆变器,直流电压≤120V保安全,组件级MPPT提升遮挡场景发电效率,IP67防护+智能运维保障长期稳定运行,减碳4985吨/年。

1.32元/W!福建100MW渔光互补光伏电站EPC中标结果公示!来源:光伏盒子 发布时间:2026-09-18 08:49:27

福建国投电力北岸经济开发区东乌垞A区二期100MW渔光互补光伏电站EPC总承包项目于9月16日公示中标结果,中国电建集团福建省电力勘测设计院有限公司以1.589亿元中标,折合单价约1.32元/W。项目位于莆田市湄洲岛山亭镇东乌垞村滨海养殖区,占地约1235.55亩,地理条件优越、交通便利。工程规划交流侧装机100MW,直流侧容量不低于120MWp,采用N型TOPCon或BC双面双玻组件为主、少量异质结组件为辅的技术方案;配套建设10MW/20MWh储能系统(10%、2h)及能量管理系统。项目不新建升压站,依托一期110kV升压站扩建35kV配电楼、主变、SVG等设施,并接入既有送出线路。初步设计工作已完成。

固德威正式发布巨蟹OASIS移动电站:移动,正在成为光伏电站的新变量来源:中华网 发布时间:2026-09-16 17:19:27

固德威正式推出巨蟹OASIS移动电站,旨在应对工程建设、矿区作业、农牧生产及偏远地区等流动性强、电网薄弱或离网场景下的能源需求。该产品突破传统固定式光伏电站限制,采用高度集成的可运输设计,实现快速部署、灵活转场与多次复用。系列产品包括OASIS Plus(91.2kWp,集装箱式,12小时完成整机部署)和OASIS Mini(5.7kWp,轻量化,两人1分钟即可展开),分别适配规模化与轻量级移动用能需求。依托“源—网—荷—储—智”协同架构,系统支持并网、并离网及纯离网三种运行模式,可构建适应不同电网条件的移动微电网。产品已在广州光伏展首次线下亮相,标志着固德威向多元化、场景化绿电解决方案迈出关键一步。(199字)

复材边框选长C边还是短C边?14mm的差距,100MW电站25年差出182万来源:索比光伏 发布时间:2026-09-16 17:15:48

本文探讨光伏电站中复材边框C边长度对项目全生命周期经济性的影响。在相同组件版型与材质前提下,短C边(19mm)相较长C边(33mm)减少约74%的背面遮挡面积,使双面率从79.24%提升至81.75%,实现2.5个百分点的绝对值增益。基于浙江衢州地区实证参数(100MW电站、年等效利用小时数约1003.75小时、上网电价0.415元/kWh、背面发电占比7%),测算显示:短C边组件可带来年均额外收益约7.2万元;25年运营周期内累计增收近182万元。此外,短C边还降低材料用量,兼具降本与增效双重价值,凸显“微结构创新”对度电成本优化的关键作用。(199字)

天合光能助力乌兹别克斯坦126MW光伏电站全面投运来源:天合光能 发布时间:2026-09-16 09:26:00

乌兹别克斯坦萨里迈126MW光伏项目全面投运,全部采用天合光能至尊N型700W+组件,年发清洁电力252GWh,减碳超14万吨。项目直面荒漠严苛环境,以高功率、双面发电与卓越耐候性保障长期高效运行,有力支撑乌国“2030年可再生能源占比40%”目标。

200MW!河北交投集团晟德基建公司天际峰光伏电站并网成功来源:河北交投晟德基建公司 发布时间:2026-09-16 09:11:21

2026年9月11日,河北交投集团晟德基建公司投资建设的天际峰光伏电站(装机容量200MW)在承德市隆化县中关镇等三镇成功并网运行。项目总投资9.98亿元,依托当地山地荒坡资源建设,配套220kV升压站及送出线路,接入蓝旗变电站。电站年均发电约3.6亿千瓦时,可满足5.5万户家庭用电需求,每年节约标准煤10.8万吨、减排二氧化碳28.8万吨;预计年售电收入1.1亿元,利润总额3200万元,上缴税费约1000万元。项目建设期间强化协同调度与质量安全管理,顺利通过各项调试试验。并网标志着项目正式转入运营阶段,是晟德基建公司拓展新能源布局的重要成果,后续将聚焦精细化运维与安全生产,持续发挥绿色低碳效益。

波黑:土耳其公司Girişim Elektrik将为EPBiH建设两座太阳能电站来源:中东欧能源观察 发布时间:2026-09-14 15:05:43

土耳其EPC承包商Girişim Elektrik与波黑国有电力公司EPBiH签署价值5300万波黑可兑换马克(约2710万欧元)的合同,承建格拉查尼察1号和2号光伏电站。这是EPBiH首个公用事业规模太阳能项目,总装机容量50 MWp,选址于布戈伊诺市原格拉查尼察煤矿的外部排土场,体现废弃工业用地的生态再利用。项目涵盖工程设计、采购、施工、调试及合同期内运维。EPBiH强调此举是其能源转型战略的关键一步,旨在提升可再生能源占比、增强能源安全、降低化石燃料依赖,并提高电力系统韧性与可持续性。融资由欧洲复兴开发银行(EBRD)与UniCredit Bank d.d.联合提供,EPC招标于2023年11月启动,项目特许权早在2012年中期已获批。(199字)

福建漳州104MWp光伏电站项目EPC公开招标来源:光伏盒子 发布时间:2026-09-14 09:09:11

福建诏安四都80MW渔光互补光伏电站EPC总承包启动招标,交流侧装机80MW,直流侧不低于104.16MWp,项目落地漳州诏安县,采用“渔业+光伏”立体开发模式,凸显绿色低碳与土地集约利用双重价值。

上海零碳园区建设工作方案:推动分布式光伏应建尽建来源:上海市政府 发布时间:2026-09-11 08:42:59

《上海市零碳园区建设工作方案》于2024年9月9日正式施行,旨在推动全市各类园区绿色低碳转型,探索超大城市零碳发展路径。方案明确以省级及以上开发区、特色产业园区等为建设主体,按工业园区、研发商办园区、物流园区三类设定差异化能耗或规模门槛。核心任务包括:加快用能结构转型,重点推进分布式光伏“应建尽建”,并探索分散式风电、微电网、多能互补及氢电耦合;深化节能降碳,提升电气化与数字化水平,梯次建设“绿色工厂—零碳工厂”;强化资源循环利用,推进“无废园区”建设;升级绿色基础设施,布局光储充氢一体化设施;加强绿色技术应用与能碳智慧管理,构建覆盖全环节的数字化平台。方案还明确了统筹协调、标准建设、资金支持等组织保障机制,计划到2030年建成一批国家级和市级零碳园区。(199字)

光伏余电用于比特币算力并供热,德国企业推出新方案来源:TaiyangNews 发布时间:2026-09-11 08:41:00

德国企业Bison Pro推出名为BisonPro Max的新型能源综合利用方案,旨在高效消纳光伏电站的富余电力。该方案以高性能计算服务器(如Antminer S21+ Hyd矿机)为载体,在无储能或储能经济性不足的场景下,将光伏系统未被消纳的电量用于比特币挖矿运算,并同步回收运算过程中产生的大量热能(热能转化效率约90%)。所产热量可供给建筑供暖、区域供热、温室、泳池及工业干燥等多元用热场景;同时,挖矿所得比特币作为数字资产直接计入客户钱包。配套BiHerder软件可智能匹配光伏发电曲线与负荷需求,实现自动调度。该方案已在波兰一座1MW地面光伏电站开展实测,当前运行25台矿机,全部36台投运后预计年产生约0.5枚比特币,并实现热能的规模化回收利用。

贵州150MW农光互补光伏项目公示来源:安顺市生态环境局 发布时间:2026-09-10 09:29:13

贵州安顺市平坝区拟建羊昌龙潭光伏电站项目,已由当地生态环境局受理环评文件。该项目位于平坝区白云镇及羊昌布依族苗族乡,总投资约6.23亿元,总占地近2000亩,规划装机容量150MW,实际安装容量202.86MWp,拟采用32.2万块630Wp N型单晶硅双面双玻组件。项目以“农光互补”为开发模式,兼顾光伏发电与农业种植功能,施工周期为12个月。建设单位为贵州能源集团平坝新能源有限公司。该公示标志着项目进入环评审批关键环节,是贵州省推动可再生能源与乡村振兴协同发展的具体实践之一。(199字)
