大同光伏“领跑者”基地验收三步走 逆变器最大转换效率均值99.08%

来源:索比光伏网发布时间:2017-05-21 21:37:11
 2017年5月10日,首届创新领跑解决方案研讨会在陕西西安拉开帷幕,吸引了来自全国各地发改委、能源局、光伏企业、媒体数百位嘉宾。中国电科院国家能源太阳能中心主任张军军在会议中表示,行业内非常关注大同光伏领跑者基地的验收工作,大同基地是我国实施的第一个光伏领跑者先进技术示范基地,它的验收结果直接决定后续领跑者政策的走向与制定。

确立复合性验收原则 基地验收三步走

由于大同领跑者基地的特殊性,国家能源局相关领导高度关注大同光伏领跑者基地的验收工作。从2016年9月-2016年12月期间,国家能源局多次召开验收方案讨论会,新能源与可再生能源司梁志鹏副司长提出复合性验收原则,要求必须进行定量化的验收。具体而言,就是实验室认证与现场验收结合;短期测试与长期监测结合;以确保设备领先、电站领先、基地领先;确保基地当下领跑、长期领跑。

在2017年2月24日国家能源局大同领跑者基地召开验收启动会上梁志鹏副司长强调: “验收的关键是先进指标能否达到, 必须用长期的实证数据证明企业产品达标与否; 同时后续领跑者基地应建立先进技术、先进目标的管理与验收机制;最终,验收结果要在后续基地评审中得到体现,评分高的要在后续评审中优先采用!


国家太阳能中心和水规总院落实国家能源局关于领跑者基地监测与验收的相关精神,确定验收工作分三步开展:

◆ 一是项目验收,由国家能源主管部门组织,针对领跑者基地各项目承诺满足的先进技术指标开展验收。

◆ 二是实证监测,由国家能源主管部门组织,依托信息中心和实证平台,对领跑者项目承诺的指标进行长期实证监测。

◆ 三是并网验收,由当地电网公司组织,针对电站并网性能开展并网验收,进行现场测试并提交电站模型,获取并网认证证书。

现场项目验收严格考核基地各项指标

大同领跑者基地项目验收内容主要包括:对光伏电站项目主体工程的验收;对光伏电站项目技术先进性的验收(光伏组件、逆变器等关键设备先进性验收);对光伏电站系统效率的验收;对光伏电站项目示范性工作,特别是一些新开发利用模式示范性的验收等。

中国电科院受国家能源局委托开展验收工作,作为国内唯一一家具备全类型光伏逆变器现场测试能力的检测机构,独立承担了基地内13家光伏电站共30台不同类型光伏逆变器转换效率的现场测试工作,其中包括集中式逆变器11台,集散式逆变器6台,组串式逆变器13台。中心组成了经验丰富的验收团队,集中最先进的测试仪器派驻大同开展现场验收。



测试结果显示各型号中最大转换效率均值最大为99.08%,最小为97.48%。中国电科院国家能源太阳能发电研发(实验)中心针对不同结构的逆变器做了梳理,下图分别为集散式逆变器、集中式逆变器、组串式逆变器的转换效率曲线图。



并网验收采用先进模式 开展国内首次光伏电站并网认证

2016年6月5日,山西大同采煤沉陷区国家先进技术光伏示范基地建设领导组办公室函复大同国投资本经营有限责任公司,同意委托中国电科院按照《光伏发电站接入电力系统技术规定》(GB/T19964-2012)标准要求开展大同光伏“领跑者”基地并网检测与认证工作。


中国电科院是目前我国最权威的光伏发电站并网检测机构,拥有国内唯一的光伏发电站全项并网性能现场检测能力和光伏发电站并网性能建模评估能力,具备国家认监委要求开展检测业务的第三方测试机构必须具备的CNAS和CMA资质。


中国电科院运用光伏模型参数测试技术,采用先进的并网检测与认证模式,全面准确反映光伏电站并网性能指标,高质量完成涉网试验方案编制,快速开展光伏电站并网性能检测评估与认证工作,全力保障大同光伏“领跑者”基地如期高质量顺利建成并网发电,保障电站并网后的电网安全稳定运行,促进基地光伏电站实现电网友好接入,推动基地光伏电站全面实现并网性能指标领跑。


建设实证平台 创新长期监管模式

光伏项目的验收工作只是解决基地在建成之后光伏组件、光伏逆变器等产品是否满足要求。但光伏电站能否在25年持续满足光伏领跑者的要求,必须通过实证手段进行监测。

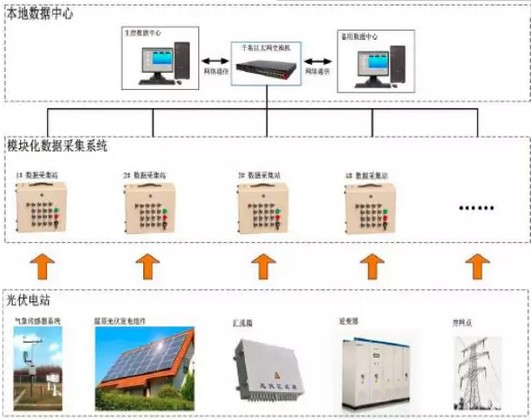

在国家能源局和大同基地办的指导下,中国电科院太阳能发电研发(实验)中心依托中广核100MW的电站建立实证平台,作为光伏电站长期监管数据来源。

大同光伏“领跑者”实证平台分为三部分:组件实证测试区、逆变器实证测试区、并网实证测试区。为保证实证测试得到更精确的结果,采用了许多非常规的技术和测试手段。平台内设置大量高精度的气象要素传感器,可测试不同倾角下的辐照监测,为精确聘雇光伏组件及逆变器PR效率提供了保障。

在组件实证测试区内:

◆ 第一,光伏组件实证测试区适应各类型组件,并覆盖大同领跑者基地内使用的所有型号。每个厂家抽取5块光伏组件,进行多倾角对比测试。

◆ 第二,组件配置在线I—V测试仪,间隔十分钟采样一次,可长期监测单块组件I-V特性,实现对大同光伏领跑者基地内不同厂家、不同型号的产品实现同步测量。

◆ 第三,光伏组件在线同步测量装置和微型逆变器协调使用,测量同时实现并网发电,使组件运行环境与生产完全一致。

为测量组件的衰减特性就必须精确测得组件的初始功率,大同光伏“领跑者”实证平台利用中国电科院自主研发的3A级移动式组件检测车在现场对组件原始值进行标定,不需将组件运输至常规实验室检测再运回实证平台测试,避免了组件送往实验室过程中的运输损坏风险。组件检测车的测试精度与实验室完全一致,大幅高于常用的便携式IV测试仪,完美解决了光伏组件的现场测试精度问题。


逆变器实证区目前覆盖了主流的多种组串式逆变器、集散式逆变器,对比不同技术路线的光伏逆变器发电量、效率、可靠性等指标。通过采集分析光伏计量柜监控各类逆变器交直流发电量,同时结合气象装置,实现不同型号组串式光伏逆变器效率对比,准确评价光伏逆变器运行性能。

同时,逆变器实证测试区还包括40个光伏发电单元实证测试模块,分别部署在基地各项目内,通过集成多种光伏发电单元性能测试模块,实现对光伏逆变器性能的长期监测。


光伏逆变器并网实证测试区主要作用是通过对光伏发电单元并网性能实证性测试,来保障光伏电站安全稳定并网。该测试区采用多台检测集装箱的组态设计,灵活组合不同检测回路,能够实现对不同容量光伏发电单元开展并网性能测试。测试项目包括:光伏电站电网故障穿越、光伏电站电网适应性、光伏电站功率特性测试、电站有功/无功控制能力测试、电能质量测试等。

中国电科院紧密围绕国家清洁能源战略和光伏行业需求,全面服务“领跑者”基地规划、建设与运行,通过技术创新、模式创新充分发挥技术优势,对领跑者项目使用的高性能产品、先进技术、新模式运行情况定期上报相关政府管理部门,为各地领跑者基地建设、并网、验收与监管提供技术支持,为行业内新技术推广、补贴机制等相关政策的制定提供实际的数据支持,为国家和地方的决策提供依据。

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
400MW海上光伏项目PC工程中标候选人公示来源:索比光伏网 发布时间:2026-10-22 08:52:29

华能江苏公司清能分公司灌云400兆瓦海上集中式光伏项目PC工程于10月20日公示中标候选人,中交第三航务工程局有限公司以约18.88亿元投标价位列第一候选人,按直流侧容量477.36MW折算,单瓦报价约3.95元。该项目计划工期14个月,涵盖设备采购(含光伏组件、逆变器、海缆、主变、SVG、GIS等一二次及辅助设备)、海上施工(桩基、光伏平台组拼与安装、35kV/66kV海缆敷设、箱变平台建设等)、陆上升压站建安、原海风场站改造、全系统调试并网,以及全过程项目管理与专项验收服务。投标人须具备港口与航道施工总承包一级或同等海洋工程资质,并持有有效安全生产许可证。公示期至10月23日。

滞销!欧洲一保税仓光伏组件积压严重来源: 索比光伏网 发布时间:2026-10-19 06:28:36

欧洲鹿特丹、安特卫普等地保税仓库光伏组件严重滞销,据抽样调研推算,两地库存总量约3.4吉瓦,相当于70万户家庭屋顶装机需求。部分组件自冬季入仓后长期积压,个别货盘存放时间已超叉车司机合同期限。受市场供需失衡影响,当前主流组件报价跌至9.8欧分/瓦,较一年前下降约30%,而部分库存采购成本高达16欧分/瓦,导致货主面临账面浮亏。虽保税仓储可暂缓缴税并保留出口灵活性,但需持续承担仓储费用,叠加库存贬值压力,已有分销商计提大额减值准备。尽管低价利好安装商采购,但受制于电网并网审批周期长,价格下行未能有效刺激装机增长,短期内库存去化仍显乏力。

9月欧洲光伏指数: 组件价格回落来源:Sun.store 发布时间:2026-10-16 08:57:02

2026年9月欧洲光伏市场呈现结构性分化特征:组件价格普遍下行,四大品类均价均环比下降,其中背接触组件跌幅最大(-4%),全黑组件以0.129欧元/瓦保持最高单价;逆变器价格走势相反,小型混合逆变器(1–20 kW)上涨5.8%,而大功率机型(>20 kW)普遍下跌,组串式并网逆变器降幅达10.5%,反映商用机型性价比优势凸显;同期光伏采购经理人指数(PMI)为67,较8月上升2点,略低于历史均值68,显示需求整体平稳——47%受访采购方计划增购,40%维持原计划,仅13%拟减量。

疯抢!缅甸光伏组件价格翻倍,单日价格波动剧烈来源:索比光伏网 发布时间:2026-10-15 06:22:36

受厄尔尼诺气候预警与全国轮流限电政策双重影响,缅甸光伏市场需求短期内急剧攀升,引发价格剧烈波动。2022—2023年售价约30万缅币的400W组件,目前已被主流620W产品取代,单价飙升至80万—90万缅币,较8月初的55万缅币涨幅显著;部分储能蓄电池两天内涨价达200万缅币。市场出现恐慌性抢购,供应商普遍实行“当日报价、次日作废”机制。优质带质保的逆变器及储能电源库存告罄,而质量与售后无保障的杂牌产品大量涌入。分析指出,本轮缺货涨价由民众自发抢装、进口物流延迟、上游制造成本上升及本币汇率波动等多重因素共同驱动。零售商呼吁消费者理性选购,防范劣质产品风险。(199字)

Waaree投产1.1GW逆变器产线,目标出口欧美市场来源:TaiyangNews 发布时间:2026-10-13 08:58:37

Waaree Energies旗下子公司Waaree Power在古吉拉特邦萨罗迪工厂投产一条1.1GW光伏逆变器新产线,使其年产能由3.05GW提升至4.15GW。该产线适配多种技术路线,是公司原定2027财年达4GW产能规划的重要进展。Waaree计划依托本土制造与零售网络,提供一站式光伏解决方案,并瞄准欧美出口市场。公司指出,印度地缘政治稳定性、自由市场合规性、能源安全需求及数据本地化政策(如限制向邻国传输数据)正推动本土制造业发展。其战略聚焦制造自主、数据安全与供应链独立,以减少对海外供应的依赖。此外,Waaree还通过新设子公司切入特种气体领域,服务半导体与光伏电池制造商。(199字)

姚安县65MW光伏发电项目水土保持方案报告书拟审批公示来源:姚安县行政审批局 发布时间:2026-10-10 09:29:00

本文为姚安县行政审批局关于《大龙潭光伏发电项目水土保持方案报告书》的审批前公示。项目位于姚安县栋川镇大龙口村和白龙寺村,属新建65MW光伏发电工程,建设内容包括10个光伏大方阵、22个子方阵、249台组串式逆变器、130208块650Wp单晶硅双面组件及22台不同容量箱式变压器;配套建设35kV地埋电缆线路1.55公里、场内道路3.36公里,并占用土地54.65公顷(含永久占地3.56公顷、临时占地51.09公顷)。项目主要占地类型为林地与草地。公示期为2026年9月30日至10月12日,旨在依据相关法律法规征求公众意见。

1-7月美国组件进口观察: 东南亚领跑, 非洲崛起来源:光伏情报处 发布时间:2026-09-29 05:43:21

2026年1—7月,美国光伏组件进口总量为12.7GW,同比2025年同期(20.38GW)下降38%。其中,2026年7月单月进口1948MW,环比有所增长。进口来源呈现明显区域分化:东南亚国家仍居主导地位,菲律宾(3822MW)和印度尼西亚(1854MW)分列前两位;非洲国家快速崛起,埃塞俄比亚(1548MW)、肯尼亚(1317MW)和尼日利亚(1037MW)跻身前三梯队,合计贡献近4GW;其余供应国包括吉布提、越南、马来西亚等,进口量相对较小。整体格局由“东南亚领跑、非洲跃升”构成,反映全球光伏制造产能布局与贸易流向的结构性变化。

1-8月逆变器出口数据出炉来源:光伏情报处 发布时间:2026-09-22 09:19:49

2026年1—8月,中国逆变器出口呈现“量微降、额显著增长”的特征:累计出口3416万台,同比下降2.1%;出口总额达76.3亿美元,同比增长26.1%。8月单月出口494万台、金额10亿美元,环比回升。区域分布上,欧洲以29.36亿美元居首,其中荷兰、德国等十国为最主要市场;亚太(24.38亿美元)、中东(8.2亿美元)、非洲(6.79亿美元)、拉美(5.53亿美元)和北美(2.03亿美元)依次递减。新兴市场如印度、巴西、沙特、巴基斯坦、尼日利亚及菲律宾表现突出,成为主要增量来源。分省份看,广东(27.5亿美元)、浙江(22.4亿美元)、江苏(11.9亿美元)和安徽(7.4亿美元)为前四大出口省份。

变天了!光伏上了欧盟碳关税清单来源:光伏智库 发布时间:2026-09-20 08:51:57

欧盟碳边境调节机制(CBAM)拟于2028年正式扩围,首次将光伏组件、太阳能追踪器及安装支架系统等下游成品纳入征税范围。此举突破此前仅覆盖钢铁、铝等基础原材料的框架,清单产品由约200种增至457种,光伏相关品类被明确单列。纳入主因在于其大量使用高碳排的铝边框与钢支架,而现行规则下进口光伏设备无需承担相应碳成本,被指造成对欧企的不公平竞争。碳成本将通过上游原材料排放全额传导至终端产品;若企业无法提供经认可的实测排放数据,须适用远高于实际水平的惩罚性默认值。此外,CBAM同步收紧反规避规则,豁免门槛降至5吨,并要求电力碳排放核算须满足“小时级”绿电匹配等严苛条件。目前欧委会与欧洲议会仍在谈判,最终落地时间与细则尚存不确定性。

抢装潮促进美国 Q2 光伏装机激增 45%,截至9月本土组件产能超75GW来源:TaiyangNews 发布时间:2026-09-15 09:06:28

本文介绍了2026年第二季度美国光伏市场因“安全港”截止日期(7月4日)引发的抢装潮,推动当季新增装机达11.4GW,同比增45%、环比增43%,其中地面电站贡献9.6GW(同比增61%),主要为锁定第48E/45Y税收抵免。同期分布式光伏表现疲软,户用装机仅995MW(五年最低),同比下降12%,主因2025年第25D条款终止及商业模式转型受阻;工商业和社区光伏则呈温和增减。尽管短期项目储备达216–240GW,但审批延误、并网困难、政策不确定性及新贸易措施(如15%关税、最低进口价格、逆变器管制)正加剧供应链压力。截至2026年9月,美国已投运光伏组件产能升至75.3GW,电池产能10.6GW。长期来看,行业预期仅小幅上调,2026–2031年年均新增装机预计维持在约44GW。(199字)

助力浙能 “陇电入浙”沙戈荒大基地建设, 爱旭ABC开启国内最大单体BC集中式光伏项目交付来源:爱旭股份 发布时间:2026-09-11 09:03:57

爱旭中标浙能甘肃腾格里沙漠120万千瓦光伏项目II标段,首批ABC高效组件已交付。作为国内单体最大BC集中式光伏项目(677.99MW),ABC组件凭借26.5%+转换效率、优异低辐照与耐沙尘性能,25年年均等效利用小时达1674h,度电成本降低1.87%,全面适配沙戈荒极端环境。
