土地成本推迟光伏平价上网进程 光伏项目土地使用税是什么鬼?

来源:发布时间:2017-05-10 09:01:59

一、光伏项目全部占地为建设用地

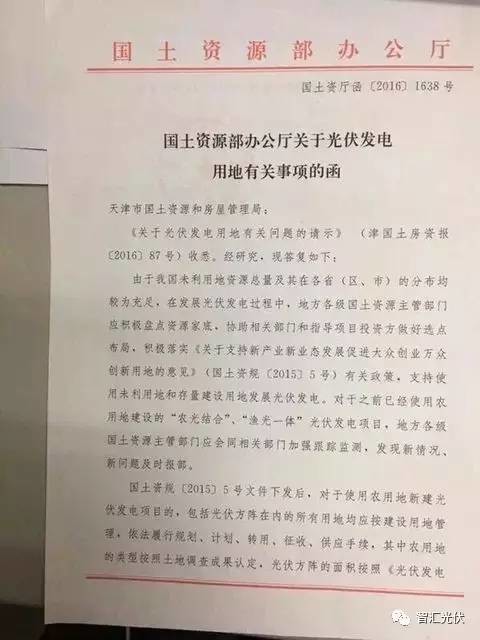

2016年10月13日,国土资源部向天津市国土局回复《关于光伏发电用地有关事项的函》(原件附后),文件中强调:

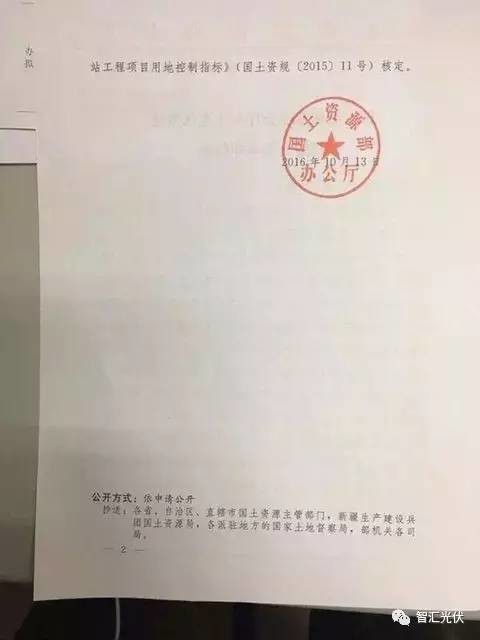

对于使用农用地新建光伏发电项目的,包括光伏方阵在内的所有用地均应按建设用地管理,依法履行规划、计划、转用、征收、供应手续,其中农用地的类型按照土地调查成果认定,光伏方阵的面积按照《光伏发电站工程项目用地控制指标》(国土资规[2015]11号)核定。

随着“国土5号文”的落实,全部面积为建设用地已经基本成为既定政策。建设用地的成本高,将大大增加光伏项目的负担。

目前,已经有很多大企业致力于推动“国土5号文”的修改。但在此之前,土地性质问题成为悬在农光互补项目头上的一把利剑。一日不解决,农光互补项目就很难大规模发展。

二、土地使用税雪上加霜

近日,某东部省份的税务局就“光伏项目土地使用税”的问题,向国家税务总局请示,具体的请示和回复如下。

太阳能光伏发电清洁便利无污染,但占地面积较大,建议太阳能光伏发电企业土地使用税实行税收优惠。现在地税机关面临着这样一个困境:全额征收该类企业土地使用税,将大大加大企业负担,企业面临关停,将对当地企业发展相当不利,政府意见很大。如果对企业“放水”管理,地税机关将面临渎职刑责。另外,有的光伏发电设备在上面采集光能发电的同时,下面还中只有农作物,而按规定用于种植的土地应予以免税,该如何处理?

光伏企业项目占用农业用地,是否缴纳城镇土地使用税?光伏企业为节约占地成本,大面积处理荒山、鱼塘、牛舍屋顶、甚至农村居民房顶等,在上年用于建设光伏发电板,对于直接租用或占用农业生产用地的,因是占用的土地上方空间,不影响农业生产,建议依据条例第六条第五款直接用于农、林、牧渔、业的生产用于免税。

经请示总局,结合财政部和总局内部沟通的对光伏发电土地使用税的处理意见,明确以下问题:

一是按照现行规定,光伏发电没有税收优惠政策。

二是应税面积的确认,凡符合财税[2006]56号规定,由光伏发电企业作为实际使用人、缴纳土地使用税的情况下,按照合同约定的土地面积作为应税面积。

三是对目前存在的“农光互补”经营形式,财政部与总局内部沟通的意见是,没有税收优惠政策。

从上文可以看出:光伏项目用地,不分地类(包括未利用地、农用地、建设用地等),都要缴纳土地使用税。那土地使用税到底要收多少呢?

城镇土地使用税是每年缴纳。其标准为:

(一)大城市1.5元至30元;

(二)中等城市1.2元至24元;

(三)小城市0.9元至18元;

(四)县城、建制镇、工矿区0.6元至12元。

从上表可以看出,土地使用税征收的范围比较大,在0.6~30元之间。

据了解,该省按照5元/m2进行征收。以一个20MWp的项目为例,大约占地0.4km2。

5×0.4×106=2000000元=200万元。

根据我国的太阳能资源水平,全国的光伏项目如果采用最佳倾角,年满发小时数在800~1800h之间,大部分地区集中在1100~1500h之间。

假设该项目在太阳能资源相对较好的地区,年满发小时数为1300h,20MWp的年发电量为2600万kWh。

仅仅由于土地使用税一项,折合一度电增加0.077元/kWh!!

如果项目在太阳能资源相对较差的地区,年满发小时数为1100h,20MWp的年发电量为2200万kWh,则仅仅由于土地使用税一项,折合一度电增加0.091元/kWh!!


除此之外,光伏项目还要缴纳:林业补偿金(涉及林地的都要交,宜林地6块一平,林地18块)、水土保持费等等土地相关费用。具体参照《什么性质土地可用、土地审批流程及土地税》。

三、结语

为了早日实现平价上网,光伏产业从上游到下游一直在降本增效。近10年来,光伏系统成本下降了90%以上。目前,部分地区的度电成本已经与当地的工商业用电电价相同。

然而,国土资源部给天津国土局的回复、国家税务总局给该东部省份的回复,都大大增加了光伏项目的土地成本。仅仅一个土地成本,就可以将整个行业的平价上网步伐不断向后推若干年。

想起那句名言:打败你的,不是技术上的障碍,或者是竞争对手,往往是一张薄薄的纸(政策文件)!

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
12天高效交付!弘元绿能助力华电腾格里河西新能源基地80万千瓦光伏项目建设来源:弘元绿能 发布时间:2026-10-15 06:39:35

弘元绿能12天高效交付华电甘肃腾格里沙漠80万千瓦光伏项目320MW组件,彰显全产业链协同与紧急履约硬实力。文章揭秘其快速响应机制与沙戈荒基地供应保障能力,并预告10月22日兰州“新能源大基地+算电协同”零碳大会。

墨江龙坝205MW光伏项目全容量并网投运 绿色动能赋能“双碳”目标来源:墨江发布 发布时间:2026-10-15 06:28:58

中广核墨江龙坝205MW光伏项目于2026年9月20日实现全容量并网投运,标志着该项目正式投产运营。项目自2025年9月17日开工,历时一年,历经升压站受电(2026年2月8日)、首批单元试运行等关键节点,如期完成建设目标。建设过程中,地方政府与项目方协同攻坚,通过逐户协调化解租地矛盾,并采取“雨天备料、晴天上人”等弹性施工策略应对雨季挑战,保障工程进度。项目在带动地方发展方面成效显著:累计吸纳当地劳动力约5000人次,促进劳务增收约500万元;优先采购本地建材与服务,拉动相关产业增收约1200万元,有力支撑了墨江县绿色能源转型、“双碳”目标落实及乡村全面振兴。(199字)

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目成功并网发电来源:京能国际 发布时间:2026-10-14 10:42:34

京能国际北京平谷马坊镇金港0.64MW分布式光伏项目于10月12日实现全容量并网发电。该项目位于北京市平谷区马坊镇,总装机容量为0.64兆瓦,采用“自发自用、余电上网”的运行模式。作为京能国际服务首都绿色低碳发展的重要实践,项目投产后预计年均发电量约79.71万千瓦时,可节约标准煤约240吨,减少二氧化碳排放约699吨。其建设与运营兼顾环境效益与经济价值,既助力北京市能源结构优化和“双碳”目标落实,也推动区域清洁能源应用与可持续发展。

重大变更!江苏60MW光伏项目公示!来源:兴化生态环境局 发布时间:2026-10-14 10:38:54

本文介绍了江苏兴化市临城街道60MW渔光互补光伏项目环评文件受理公示情况。该项目由兴化市绿能聚光能源有限公司建设,选址于临城街道南山社区与安洲村,占地57.27万平方米,总投资约2.19亿元,工期6个月。项目采用660Wp光伏组件共106,488块,直流侧装机容量约70.28MWp,交流侧额定容量60MW。需特别说明的是,该项目系对原24MW渔光互补项目的重大调整:装机容量由24MW提升至60MW,所利用坑塘水面面积由412亩增至859亩,建设地点未变;相关调整已于2026年7月完成备案变更并取得新版备案证,环评文件亦按重大变动要求重新报批。目前项目尚未开工。

总投资超3亿!湖南90MW光伏项目开工来源:京能清洁能源 发布时间:2026-10-14 10:35:53

湖南耒阳余庆90MW林光互补光伏发电项目于10月3日正式开工,总投资约3.04亿元。项目位于衡阳市耒阳市余庆街道,直流侧装机容量115.0045MW,交流侧并网容量90MW,采用720Wp单晶硅双面双玻组件,通过4回35kV集电线路接入哲桥110kV升压站,最终并入220kV烟洲变电站。建设单位为北京京能清洁能源电力股份有限公司西南分公司。项目创新采用林光互补模式,在保障光伏发电效益的同时,注重林地复合利用与林下植被恢复,兼顾生态修复与能源开发。整体建设周期为12个月,计划于2026年底实现全容量并网发电,目标打造湘南地区林光互补示范工程。(199字)

122MWp!四川凉山州光伏项目EPC总承包招标来源:光伏盒子 发布时间:2026-10-13 09:35:52

本文介绍了四川凉山州昭觉县新城光伏项目的EPC总承包招标信息。该项目名为“昭觉6#地块新城光伏项目”,由川能(昭觉)新能源有限公司作为招标人,选址于凉山彝族自治州昭觉县新城镇。项目直流侧装机容量为122.27072兆瓦峰值(MWp),属中大型地面光伏电站。招标范围涵盖工程设计、设备采购、施工建设及整体调试等全过程总承包服务,旨在通过公开招标方式选定具备资质与经验的EPC承包商,推进项目高效落地实施。公告标志着该光伏项目已进入实质性建设准备阶段。

1.23元/W,中电建云南180MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-10-13 09:26:48

本文介绍了中国电建旗下中电建(沧源)新能源有限公司在云南省临沧市沧源县开展的安也光伏发电项目EPC总承包中标公示情况。该项目规划直流侧装机容量180.11MWp、交流侧150MW,于10月12日公布中标候选人,投标单价集中在1.234—1.241元/瓦,其中最低报价为1.23元/瓦。EPC承包范围涵盖全过程建设管理:包括前期手续办理(如林地草地审批、土地复垦、各类规划及施工许可等)、勘察设计(含初设、施工图及概预算)、设备材料采购与管理(光伏组件及储能设备由发包人采购,承包人负责监造与转运)、土建与安装施工、用地协调与青苗补偿、水保环保消防等专项“三同时”落实,以及并网前后的全部涉网手续、试验与验收工作。

内蒙古固阳县分布式光伏项目优选结果公示来源:固阳县人民政府 发布时间:2026-10-13 09:05:53

本文为内蒙古固阳县分布式光伏项目竞争性配置优选结果的公示文件。为贯彻落实国家“双碳”战略,推动能源结构绿色转型,盘活闲置资源,并服务乡村振兴与低碳发展目标,固阳县发改委依据国家及自治区、包头市相关政策要求,委托内蒙古旭安能源科技有限公司组织专家委员会开展项目优选工作。经专家组评审并提交意见,固阳县发改委研究决定对拟入选的分布式光伏项目予以公示,公示期为2026年10月12日至15日。公示期内,参与优选的项目业主如对评审结果有异议,可提交书面质疑,县发改委将在三个工作日内予以书面答复。

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

900MW:Doral"巨象"光伏跨越商业运营,还盯着建数据中心来源:国际能源小数据 发布时间:2026-10-12 06:19:50

文章介绍了美国印第安纳州普拉斯基县Mammoth Solar光伏项目的重大进展:其最后三个子项目(Mammoth South、Central I和Central II)共900MWac已进入商业运营阶段,使整个综合体达1.3GW,成为美国最大在运太阳能项目之一。项目采用超百万块美国制造组件,融合农业光伏模式,兼顾发电与农田利用,年供电能力约27.5万户。除发电外,开发商Doral Renewables正规划在场址内建设数据中心,探索“光伏直供AI算力”的新型商业模式,以规避电网价格波动、提升收益稳定性。此举呼应了美国科技企业对稳定绿电的迫切需求,推动电力与算力协同落地。尽管面临地方社区抵制等挑战,该项目仍标志着美国地面光伏规模化发展的关键突破。(199字)

青山集团有意向参与印尼100GW光伏计划,规划4GW光伏项目来源:华桥研究院 发布时间:2026-10-12 06:17:53

青山集团拟携手印尼主权基金Danantara,深度参与100GW国家光伏计划,依托纬达贝、莫罗瓦利两大镍园区土地资源,同步推进自用绿电与IPP外售项目,打造“镍-电池-绿电”一体化低碳产业链,助力印尼能源转型与CBAM合规。
