2016年20家光伏企业业绩超2GW

来源:智汇光伏发布时间:2017-04-18 08:57:12
 2017年,中国国内新增光伏项目并网容量为34.54GW,全球新增装机约66.7GW。根据PVP365发布的20强全球的业绩统计数据,各类企业20强的累计业绩如下图所示。

图1:国内20强企业累计业绩(单位:GW)

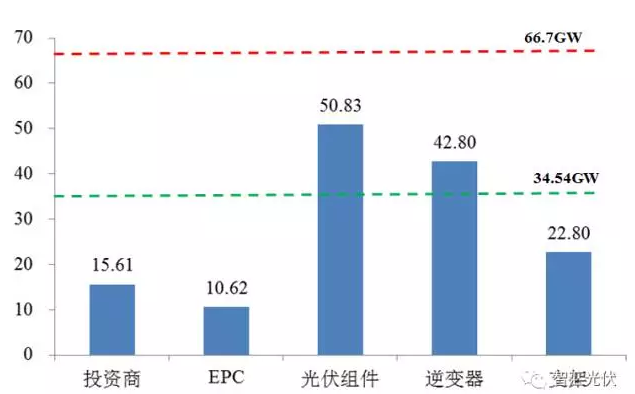

从上图可以看出,组件、逆变器的产业集中度非常高,20强的累计业绩已经分别占到全球新增装机容量的76%和64%。EPC的集中度最低,其次是电站投资商。

本文统计了各类型业绩超过2GW的企业,共20家。包含:

逆变器企业4家,

光伏组件企业11家,

支架企业4家

投资商1家。

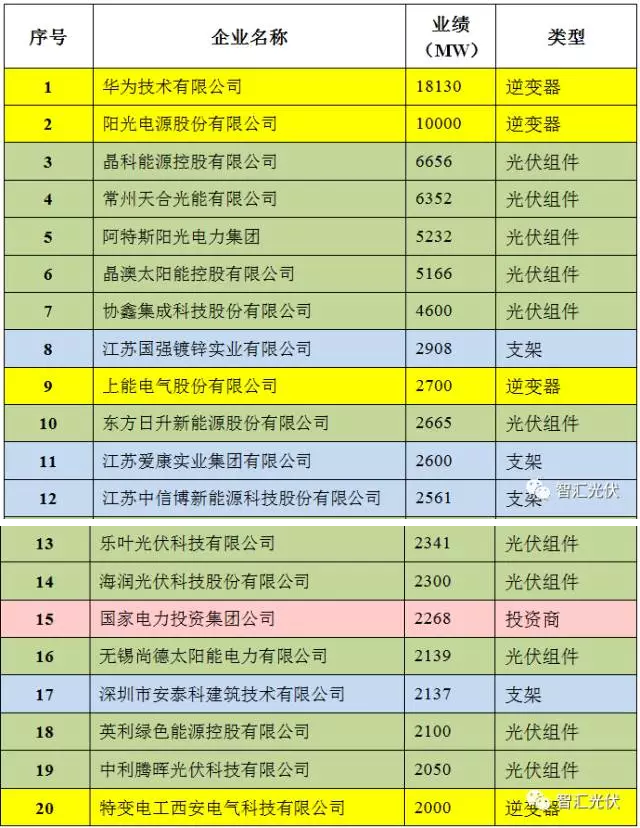

表1:2016年业绩超过2GW的企业

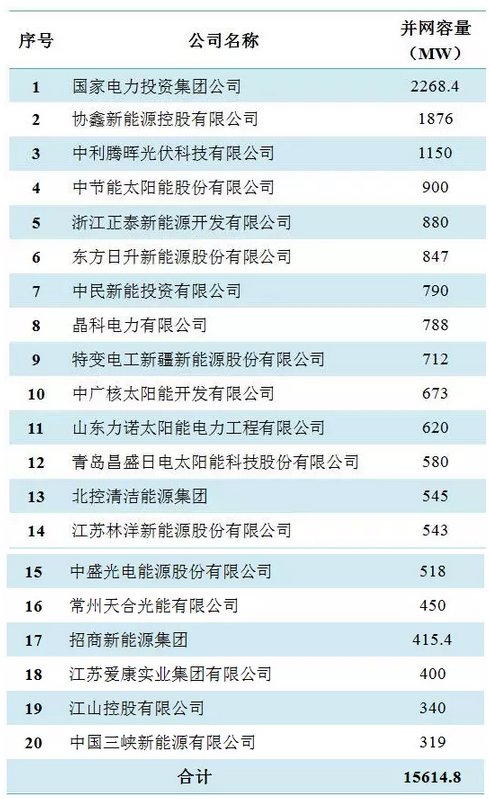

表2:2017年中国光伏投资企业20强

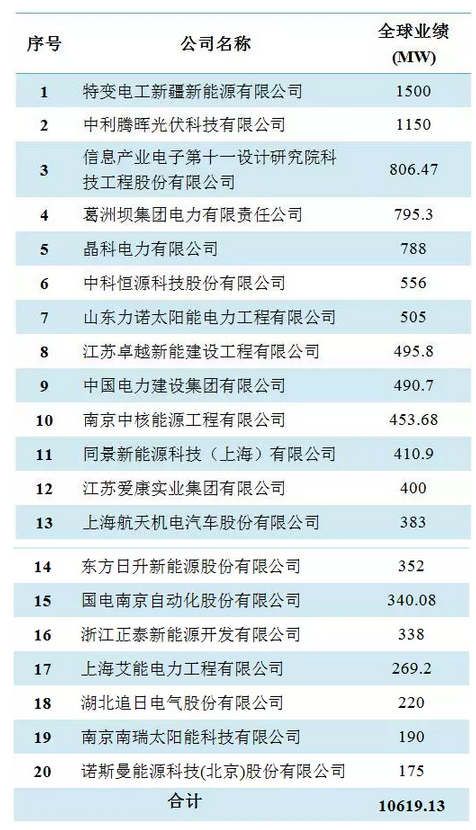

表3:2017年中国光伏EPC企业20强

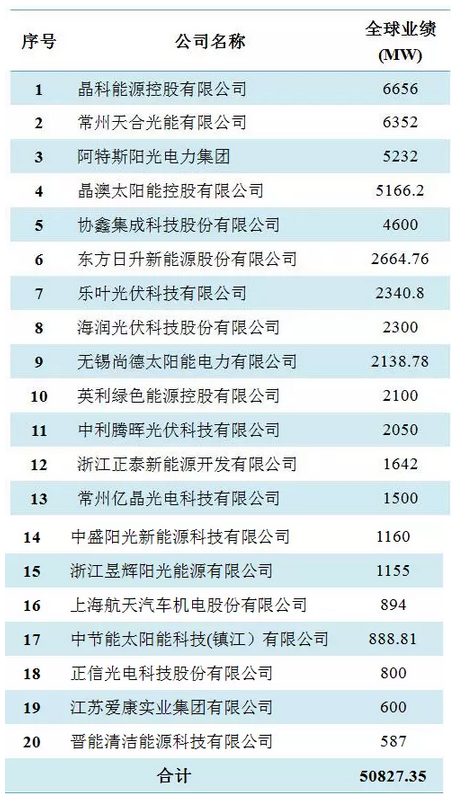

表4:2017年中国光伏组件企业20强

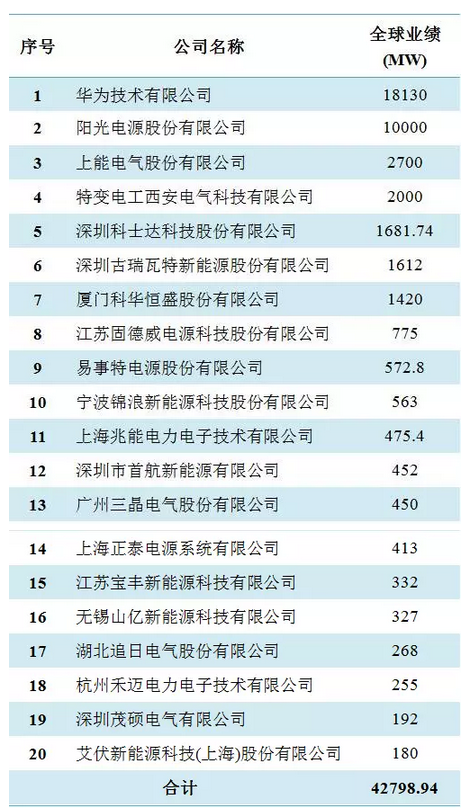

表5:2017年中国光伏逆变器企业20强

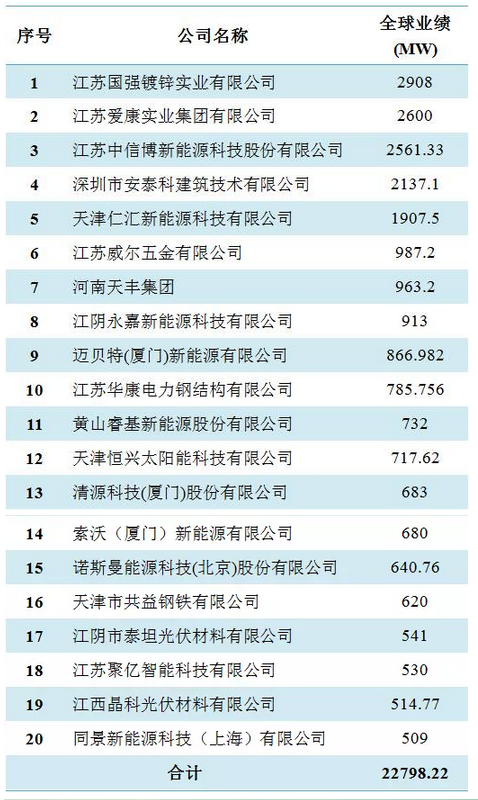

表6:2017年中国光伏支架企业20强




FR:智汇光伏

责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
总投资超3亿!湖南90MW光伏项目开工来源:京能清洁能源 发布时间:2026-10-14 10:35:53

湖南耒阳余庆90MW林光互补光伏发电项目于10月3日正式开工,总投资约3.04亿元。项目位于衡阳市耒阳市余庆街道,直流侧装机容量115.0045MW,交流侧并网容量90MW,采用720Wp单晶硅双面双玻组件,通过4回35kV集电线路接入哲桥110kV升压站,最终并入220kV烟洲变电站。建设单位为北京京能清洁能源电力股份有限公司西南分公司。项目创新采用林光互补模式,在保障光伏发电效益的同时,注重林地复合利用与林下植被恢复,兼顾生态修复与能源开发。整体建设周期为12个月,计划于2026年底实现全容量并网发电,目标打造湘南地区林光互补示范工程。(199字)

安徽一光伏企业“讨债”来源:索比光伏网 发布时间:2026-10-14 08:51:29

安徽旭合新能源科技有限公司(蓝丰生化控股子公司)因货款纠纷,向南京仲裁委员会申请仲裁,向北京银燕涵海智慧科技有限公司追索欠款。双方于2025年4月签订光伏组件购销合同及补充协议,后于2026年5月6日达成还款协议;旭合科技已依约完成全部组件发货义务,但北京银燕未按期支付货款,截至仲裁申请时,尚欠本金2262.25万元。旭合科技据此请求裁决对方返还等值光伏组件,并承担仲裁费、财产保全费等全部费用。该事件反映出光伏产业链下游回款风险对上游供应商经营的影响。(198字)

宁夏电力灵武新能源一期2GW光伏运维招标终止来源:国能E招 发布时间:2026-10-13 13:40:01

宁夏电力灵武新能源一期2GW光伏项目原计划开展运维服务公开招标,但于10月12日发布招标终止公告。公告明确指出,此次终止系因招标人——宁夏电力公司调整自身采购计划所致,与投标响应情况或市场因素无关。本次终止涉及的是该项目第001标段的运维服务招标工作,该标段旨在为一期200万千瓦(即2GW)光伏电站遴选专业运维服务商,保障电站建成后的安全、稳定与高效运行。目前项目整体建设进度及后续招标安排尚未披露,本次终止仅针对当前启动的运维服务采购环节,不涉及工程EPC或设备采购等其他阶段。

Waaree投产1.1GW逆变器产线,目标出口欧美市场来源:TaiyangNews 发布时间:2026-10-13 08:58:37

Waaree Energies旗下子公司Waaree Power在古吉拉特邦萨罗迪工厂投产一条1.1GW光伏逆变器新产线,使其年产能由3.05GW提升至4.15GW。该产线适配多种技术路线,是公司原定2027财年达4GW产能规划的重要进展。Waaree计划依托本土制造与零售网络,提供一站式光伏解决方案,并瞄准欧美出口市场。公司指出,印度地缘政治稳定性、自由市场合规性、能源安全需求及数据本地化政策(如限制向邻国传输数据)正推动本土制造业发展。其战略聚焦制造自主、数据安全与供应链独立,以减少对海外供应的依赖。此外,Waaree还通过新设子公司切入特种气体领域,服务半导体与光伏电池制造商。(199字)

1:1.53!上半年澳大利亚户用储能增速反超光伏来源:TaiyangNews 发布时间:2026-10-13 08:57:08

澳大利亚清洁能源委员会(CEC)发布的《2026年上半年屋顶光伏及储能市场报告》显示,2026年上半年该国户用光伏与储能装机均创历史新高:新增屋顶光伏装机1.894GW(同比增长41%),安装系统180,878套(同比增长35%);同期新增户用电池储能系统276,011套(同比增长52%),增速首次反超光伏,达1:1.53的配套比例。这一增长主要受益于2025年7月启动的“更便宜的家庭电池计划”。报告指出,当前安装速度已显著高于澳大利亚能源市场运营机构(AEMO)预测,若持续此趋势,到2029–30财年,NEM小型光伏总容量将达40.3GW、用户侧储能达59.2GWh,分别较AEMO“阶梯式变革”情景高出13%和79%。(199字)

1-8月美国进口光伏电池12.6GW,非洲产地崛起来源:光伏情报处 发布时间:2026-10-12 06:12:11

2026年1—8月,美国累计进口光伏电池片12.57GW,同比减少22%,反映进口需求明显收缩,主因包括贸易政策收紧、本土组件产能扩张及库存调整。进口量呈现先抑后扬再小幅回落的波动趋势:前4个月低位震荡,5—7月显著回升,8月环比回落但仍处高位。产地结构发生显著变化:传统东南亚供应(如印尼、泰国)大幅萎缩,非洲国家快速崛起,埃塞俄比亚(1368MW)、肯尼亚(1309MW)跻身前五进口来源国。同期,美国密集出台多项贸易限制措施,包括启动对埃塞俄比亚出口的规避调查、依据“232条款”对所有含多晶硅光伏产品加征15%关税,并对印度、印尼、老挝产电池片裁定高额反倾销与反补贴税。整体凸显美国光伏供应链加速向非洲等新兴地区转移及多元化布局态势。

仿冒知名品牌!超500万元侵权光伏产品被海关查获来源:中国新闻网 发布时间:2026-10-12 05:42:15

本文报道了上海海关2024年1至9月在口岸一线查获16起仿冒知名品牌光伏产品案件,涉案货值超500万元。作为中国外贸“新三样”核心品类和全球产能占比超八成的支柱产业,光伏组件频遭不法分子仿冒,以低价冲击海外市场,损害企业商标权益、扰乱外贸秩序并影响“中国制造”国际形象。为此,上海海关强化知识产权保护:运用商标智能识别工具,从包装、防伪标签及工艺等多维度提升查验精准度;优化维权机制,推动权利人备案与总担保,简化担保流程;联合技术专家开展实操培训,提升关员识别能力;牵头成立“科创企业跨境知识产权服务工作站”,签署协同保护协议,覆盖企业培训、案件查办与信息共享;并在长三角区域联动南京、杭州等地海关,构建多点布局、跨域协同的立体化知识产权保护网络。(198字)

沙特福里斯2GW光伏电站项目桩基工程全面完工来源:能建国际集团 发布时间:2026-10-10 14:20:48

沙特福里斯2GW光伏电站项目桩基工程已于10月6日全面完工,正式转入支架与组件安装阶段。该项目位于沙特沙漠腹地,面临高温酷暑、昼夜温差大、地质条件复杂及有效作业时间短等多重挑战。承建方中国能建国际集团联合广东火电与西北院组成联营体,通过科学排产、工艺优化、分时段作业及关键工序全过程管控,保障了施工安全与质量,如期完成全部桩基任务。同时,项目积极推进属地化建设,吸纳当地员工并开展技能培训,提升本地团队履约能力。作为沙特“2030愿景”新能源重点工程,项目投运后预计年发电量59.7亿千瓦时,将显著优化当地能源结构,支撑沙特能源转型目标。(198字)

印度ALMM太阳能电池产能超37吉瓦来源:光伏情报处 发布时间:2026-10-10 09:45:10

印度新能源和可再生能源部(MNRE)最新更新《型号与制造商核准名录》(ALMM)第二部分,新增529兆瓦单晶硅PERC太阳能电池产能,使全国ALMM登记的太阳能电池总产能达37393兆瓦(即37.393吉瓦)。其中,Premier Energy Photovoltaics新增产能后,其PERC电池总登记产能升至2454兆瓦,并新增1358兆瓦G12R N型TOPCon电池产能,整体登记产能达3812兆瓦。此前,Jupiter Solar Tech和Renusol India亦分别扩充了N型TOPCon电池产能。ALMM-II对公用事业级项目设定了2025年8月31日的执行截止期,但净计量及开放接入式项目豁免期延至2026年12月31日。此外,MNRE已于2026年3月启动ALMM第三部分,将硅锭、硅片纳入监管,计划自2028年6月1日起强制实施,前提是至少三家独立硅片制造商完成登记且合计产能达15吉瓦。

98.2万就业!欧盟光伏储能迎来就业峰值来源:索比光伏网 发布时间:2026-10-09 08:29:59

欧洲太阳能协会《2026年欧盟太阳能就业报告》显示,2025年欧盟光伏与电池储能行业合计创造98.2万个就业岗位,接近百万规模,其中光伏占87.4万、储能占10.8万。光伏岗位同比增长1%,增速为欧盟整体就业增速的两倍,主要受益于全年新增装机达69吉瓦,超出预期,扭转了此前岗位收缩趋势。岗位结构以安装部署为主,制造业仅占4%,且集中于逆变器生产;德国、西班牙和意大利为就业核心市场,吸纳近半数从业人员。报告预测,受装机增速放缓及生产效率提升影响,2030年光伏岗位将回落至76.6万个,属行业成熟化转型的正常调整。当前仍面临弃光加剧、负电价频发及灵活调节能力不足等挑战。(199字)

安徽明光市:拟清退4户超合理建设周期未开工分布式光伏项目来源:明光市发展和改革委员会 发布时间:2026-10-08 15:18:05

安徽明光市发展和改革委员会联合国网明光市供电公司,依据滁州市发改委关于规范分布式光伏建设管理的相关文件,拟对4个超期未开工的分布式光伏项目予以清退。这些项目均已取得备案及电网接入意见,但自取得接入意见之日起满12个月仍未建成并网,不符合“合理建设周期”要求。此次清退工作旨在加强项目全过程监管,提升光伏资源利用效率,保障行业有序发展。相关清退决定已进入公示阶段,公示期为2026年10月8日至11月8日,为期30天;期间如有异议,可拨打公示电话0550—2600000反映情况。附件同步列出了涉及的4个项目清单。
