江山控股斥资约7亿元收购80兆瓦光伏电站 强化华北、华东业务布局

来源:索比光伏网发布时间:2017-03-31 08:57:26
 3月30日,从事投资及营运太阳能光伏发电项目的江山控股有限公司(「江山控股」或「公司」,连同其附属公司统称「集团」,港交所股份代码:00295)欣然宣布,集团以合共约人民币7亿元收购四个分别位于山西省大同市、河北省平山县、江苏省溧阳市及山东省济南市每个20兆瓦的光伏发电站项目。目前,该四个光伏发电站已完成建设,并已成功接驳至电网。集团将透过内部资源支付该等收购代价。

江山控股董事会行政总裁、董事会主席及执行董事曾俭华先生表示:「集团一直物色合适的投资机会,以收购具长远发展潜力及稳定收入的太阳能发电站。是次收购的四个发电站项目,不仅加强集团现有之太阳能发电站组合及完善集团于华北、华东的地区业务布局,四个已成功接驳至电网的发电站项目亦可实时增加集团的收入。集团现时的总装机容量已进一步增加至1,230.3兆瓦,凭借集团稳健的财务状况及务实的经营策略,我们将紧抓市场机遇大力发展国内光伏发电站业务,继续发掘合适的光伏电发站项目,进一步扩大集团的业务规模,提升股东回报。

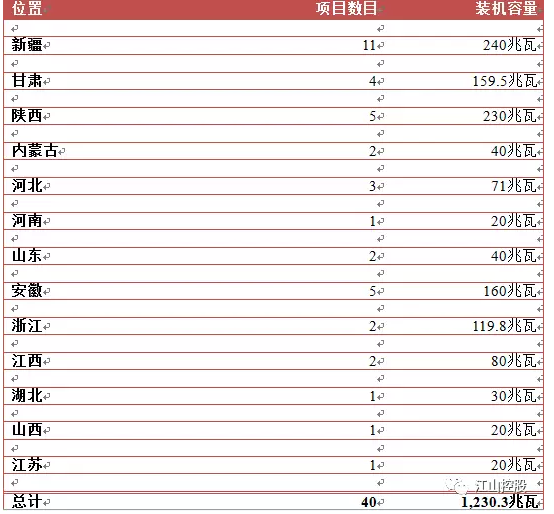

江山控股持有建成光伏发电站一览表:


责任编辑:suna
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
故障毫秒级关断,火源不传导:阳光智能组件守牢园区“生命线”来源:投稿 发布时间:2026-10-28 08:46:19

广东佛山某产业园2MW屋顶光伏电站应用阳光智能组件的实践案例。面对金属加工企业聚集、火灾风险高、运维压力大的园区环境,该组件通过毫秒级故障关断与25秒内全站电压降至安全水平等技术,从源头防控电气火灾,筑牢能源安全防线。同时,其远程监控、主动预警及自清洁功能显著降低运维成本;依托“电子护照”实现全生命周期数据存档,支撑企业碳足迹核算与绿电凭证获取,助力产品出海与园区绿色招商。业主方评价其在安全、效率与资产增值三方面带来超出预期的综合价值,并计划在后续园区项目中全面推广。

87.01亿元收购!华能水电光伏业务扩容来源:索比光伏网 发布时间:2026-10-27 09:33:58

华能水电拟以87.01亿元现金收购控股股东华能集团持有的HNYL公司100%股权,交易采用非公开协议转让方式。HNYL为华能集团全资子公司,专注西南及周边区域的水电、风电、光伏等清洁能源项目投资建设与运营,截至2026年5月底已投产装机154.14万千瓦(其中水电87万千瓦、新能源67.14万千瓦),在建装机83万千瓦。收购完成后,HNYL将纳入华能水电合并报表,使其投产水电装机增至2898.58万千瓦,并推动业务由澜沧江核心流域向西南多区域拓展,形成水电与新能源协同发展的跨流域、多元化资源布局,从而增强经营稳定性、抗风险能力及中长期可持续发展能力。(199字)

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

一束阳光 三笔绿账 生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-26 09:20:10

生态城生物医药产业园分布式光伏电站近日并网发电,建成总装机容量2兆瓦的屋顶光伏系统及光储充一体化微电网,年发电量约240万千瓦时,年减排二氧化碳约2000吨。文章围绕“三笔绿账”展开:用电账体现就地消纳与余电上网带来的电费节省(年约60万元)和售电收益(年约35万元),并依托储能保障生物医药企业高可靠性供电;减碳账突出碳排放可量化、可核查、可交易,通过CCER机制转化碳资产,并实施“五步降碳法”系统推进零碳建设;金融账创新引入绿色信贷挂钩机制,由北京绿色交易所核验减排成效,北京银行据此动态下调贷款利率,获中新绿色金融合作重点支持。三重效益叠加,助力园区降本增效与产业绿色升级。(199字)

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)

甘肃200MW光伏项目招商引资!来源:张掖市人民政府 发布时间:2026-10-22 09:58:07

甘肃张掖市人民政府于10月16日发布招商引资公告,面向社会公开引进投资方参与“甘肃河西硅业200兆瓦光伏发电绿电直连项目”。该项目拟建设一座装机容量为200兆瓦的光伏电站,所发电力将通过绿色电力直连方式,专项供应河西硅业二期硅基新材料生产线,实现源网荷协同。项目总投资约7.09亿元,目前实施方案已上报,正根据审核意见补充完善相关印证材料。建成后,预计年均可节约标准煤9.6万吨,减少二氧化碳排放18.25万吨,兼具能源保障、产业配套与节能减排效益。

广州发展拟斥资超7.33亿元建设重庆黔江200MW集中式光伏项目来源:索比光伏网 发布时间:2026-10-22 09:20:32

广州发展(600098.SH)公告拟由全资子公司广州发展新能源集团投资约7.33亿元,在重庆黔江建设城东200MW/262MWp地面集中式光伏项目。该项目是公司优化新能源产业布局、推动新能源业务高质量发展的关键举措。选址黔江旨在拓展西南地区新能源项目版图,通过规模化开发提升区域运营效率,降低单位运营成本。项目建成后,将增强公司在西南地区的装机规模与资源整合能力,支撑新能源板块的持续稳健增长。本次投资属公司正常经营决策,不构成关联交易,亦不构成重大资产重组。

乌拉圭签署史上最大投资!拟开发500MW光伏供电数据中心来源:TaiyangNews 发布时间:2026-10-22 09:01:37

乌拉圭与西班牙可再生能源企业Solaria Energía y Medio Ambiente签署总额57亿美元的投资协议,拟建设该国史上最大规模的光伏供电数据中心园区。项目总容量达500MW,分两期实施:一期在卡内洛内斯省建设200MW数据中心及350MW光伏电站,预计2029或2030年投运,将创造超3000个就业岗位;二期在圣何塞省新增300MW数据中心容量,并可能扩展光伏发电。光伏设施集中于佛罗里达省,由国家电力机构UTE提供土地并签订40年购电协议,Solaria负责开发运营、电网接入(500kV)及“通电土地”服务。该项目契合乌拉圭2030年新增500–600MW光伏的目标,亦响应其打造数字枢纽与绿色能源中心的国家战略。

天合跟踪Buildex安装机器人启运欧洲,以自动化重塑光伏电站施工模式来源:天合光能 发布时间:2026-10-20 09:55:43

天合跟踪Buildex光伏安装机器人首批设备启运葡萄牙,落地示范电站。该机器人具备坡面自适应调平、毫米级精度安装、柔性抓取防损及全维度安全防护,效率提升3-4倍,成本降22.2%。携手ESI Robotics构建中欧协同交付体系,加速欧洲地面光伏自动化进程。

突尼斯启动50MW光储及600MWh独立储能招标来源:TaiyangNews 发布时间:2026-10-20 09:03:22

突尼斯国家电力和天然气公司(STEG)近期启动两项大型可再生能源储能项目招标:一是位于泰塔温省贝尼米拉的50MW AC光伏电站,配套10MW/20MWh电池储能系统,由欧洲复兴开发银行(EBRD)资助,涵盖设计、建设、并网及18个月运维;二是覆盖全国北部、中部和南部共10个中压变电站的300MW/600MWh独立电池储能系统(BESS),分三个区域标段实施,要求符合国际性能与安全标准。两项招标分别于2026年9月底和10月12日发布,投标截止日为10月29日和12月10日。此举是突尼斯推进能源转型的关键步骤,配合此前已启动的多个光储项目,旨在实现2027年太阳能占比达14%、2030年可再生能源发电占比达30%的国家目标。

中核汇能150MW光伏项目重新报批!来源:黔西南州生态环境局 发布时间:2026-10-19 07:07:28

本文介绍了贵州省望谟县两个农业光伏电站项目因建设方案调整而进行环评重新报批的情况。其中,乐业农业光伏电站原于2024年3月获环评批复、5月开工,但因实际地形限制,部分原定地块不适宜布设光伏方阵,故优化调整了方阵位置,并在条件更适宜区域扩大了建设面积,构成“重大变动”,需重新履行环评审批程序;截至2026年9月,原批复范围已完工,新增用地尚未开工,正开展前期准备。同日,桑郎农业光伏电站也因类似原因发布重大变动环评文件。两项目均由望谟汇新能源有限公司建设,该公司为中核汇能贵州能源开发有限公司全资子公司,最终实控方为中核汇能有限公司。项目总装机150MW,总投资约7.21亿元,占地超320万平方米。
