粤发改能新函〔2016〕6322号 广东省能源局做好2016年普通光伏电站建设指标配置工作的通知

来源:广东省能源局发布时间:2016-12-27 23:59:59
编者按:《国家能源局关于下达2016年光伏发电建设实施方案的通知》(国能新能〔2016〕166号)下达我省2016年普通光伏电站建设规模50万千瓦,由于近年来企业在我省投资建设光伏电站的积极性较高。

各地级以上市发展改革局(委)、顺德区发展规划和统计局,各有关企业:

《国家能源局关于下达2016年光伏发电建设实施方案的通知》(国能新能〔2016〕166号)下达我省2016年普通光伏电站建设规模50万千瓦,由于近年来企业在我省投资建设光伏电站的积极性较高,目前,除水电水利规划设计总院《关于确认广东省2014、2015年光伏建设实施方案的函》(水电规信息函〔2016〕15号)确认的我省2014、2015年光伏建设实施方案内项目外,仍有部分已备案的光伏电站项目没有落实建设规模指标。为此,我委积极向国家能源局争取,支持增加我省2016年普通光伏电站建设规模指标。近日,国家能源局《关于调整2016年光伏发电建设规模有关问题的通知》(国能新能〔2016〕383号,见附件1)同意各省

追加建设规模指标,同时明确追加规模在2017年应下达的建设规模中相应扣减,每个省追加规模最多不超过100万千瓦,超过50万千瓦以上的明年不再下达其新增建设规模,并要求追加规模按竞争性配置方式确定。为确保我省光伏电站发展的可持续性,我省此次追加规模原则上控制在50万千瓦以内。现将国能新能〔2016〕383号文转给你们,结合我省实际,我委制定了《广东省2016年普通光伏电站建设规模指标配置方案》(以下简称《方案》,见附件3)。请有关项目业主单位按照《方案》,抓紧做好2016年普通光伏电站建设规模指标的申报工作。有关要求通知如下:

一、请我省2015年和2016年已备案、未落实年度建设规模指标的光伏电站项目(具体项目见附件2)业主单位于12月28日18:00前将申报材料连同电子版报所在地地级以上市发展改革局,同时一并报送省发展改革委(自评分表和涉及项目上网电价竞价信息的材料请密封后直接邮寄至我委新能源产业处)。

二、请地级以上市发展改革局对有关项目是否符合申报条件进行审核后,于12月29日12:00前将有关资料报送我委(新能源产业处)。

三、由于时间紧迫,我委按照已完成征求意见的《广东省普通光伏电站建设规模竞争性配置办法(暂行)》(仍需完成规范性文件审查程序)主要精神,组织开展项目竞争性配置工作,确保在国能新能〔2016〕383号文要求的2016年12月31日前,将我省2016年光伏电站项目规模配置方案报国家能源局。



四、业主逾期未报的,视为自动放弃。

1.《国家能源局关于调整2016年光伏发电建设规模有关问题的通知》(国能新能〔2016〕383号)

2.广东省2015、2016年已备案、未落实年度普通光伏电站建设规模指标项目表;

.广东省2015、2016年已备案、未落实年度普通<a href=光伏电站建设规模指标项目表" />


附件3

广东省2016年普通光伏电站建设规模指标配置方案

为落实《国家能源局关于下达2016年光伏发电建设实施方案的通知》(国能新能〔2016〕166号)、《国家发展改革委国家能源局关于完善光伏发电规模管理和实行竞争方式配置项目的指导意见》(发改能源〔2016〕1163号)、《国家能源局关于调整2016年光伏发电建设规模有关问题的通知》(国能新能〔2016〕383号)要求,确保建设规模总量可控,倒逼电价下调,促进光伏电站有序健康发展,结合我省普通光伏电站备案规模和实际建设情况,制定本方案。

一、申报范围

1.2015年备案、在建、且2017年6月30日前确保能够并网(以电网企业并网验收日期为准,下同)、但尚未获得建设指标的项目。

2.2016年备案、在建、且2017年6月30日前确保能够并网的项目。

二、指标安排方式

1.国能新能〔2016〕166号下达我省的50万千瓦普通地面光伏电站指标,主要用于安排解决2015年备案但尚未安排指标的项目,以及2016年备案且在2016年12月31日前确保能够并网的项目。

2.根据国能新能〔2016〕383号文要求,我省追加的2016年普通光伏电站建设指标原则上控制在50万千瓦以内,主要用于安排2016年备案项目。按照国能新能〔2016〕383号文要求,申报项目采取竞争性配置,竞争性配置遵循“公正公平、科技进步、成本下降、综合利用”的原则,我委将组织专家对申报项目进行评分排序,根据评分结果,择优选择项目安排2016年建设指标。

三、申报材料要求

拟申报的项目业主应提出申请,并填写项目情况表(附件1)。同时附以下材料。

1.项目已开工建设证明材料。电网公司出具的电网接入系统报告的批复文件;项目EPC或主设备招标确认文件;支架已开始打桩、电网送出工程塔基已开始建设或升压站已开始浇筑混凝土(或打桩)的实景照片等。

2.项目并网时间承诺函。项目业主出具的确保能够在2017年6月30日前(或2016年12月31日前)并网的承诺函(格式见附件3)

3.竞争性配置各项评分内容证明材料。参与竞争性配置的项目须填写提交《2016年广东省普通光伏电站建设指标竞争性配置自评表》(见附件2),还要提供自评表中涉及评分的每一项内容的所有证明文件材料。

4.电价降价承诺函(格式见附件4)。参与竞争性配置的项目业主须出具电价降价承诺函。



四、有关要求

1.申报规模要求。根据项目建设进展和计划并网时间等情况,项目业主申报列入2016年广东省普通光伏电站建设指标的规模不超过项目备案规模。

2.项目承诺并网时间要求。如项目未能按承诺时间投产并网,2017年原则上不再安排该公司新的建设项目。

3.项目承诺上网电价降价要求。承诺电价降价不设下限,严格控制项目上网电价上限,对明显高于平均电价水平的项目不予认可。项目业主应充分考虑光伏发电成本下降实际情况,科学合理确定竞价标准并出具降价承诺函。

4.申报材料的真实准确性要求。业主提交的项目有关材料必须真实、准确、可靠,不容易产生歧义,以确保项目评优的公正性、科学性。省将适时组织开展实地抽查,一经发现申报材料有弄虚作假的行为,将取消其已获得的建设指标,并不得参与今后的指标竞配工作。

5.项目业主认真评估风险,谨慎决策申报。当前,光伏电站项目建设面临着上网电价下调、补贴资金不能及时到位、违规用地用林、税收缴纳等政策风险,各项目业主应认真评估风险,审慎做出是否申报的决策。

附件:1.申报2016年广东省普通光伏电站建设指标的项目基本情况表;

申报2016年广东省普通<a href=光伏电站建设指标的项目基本情况表" />




2.2016年广东省普通光伏电站建设规模竞争性配置自评表;

2016年广东省普通<a href=光伏电站建设规模竞争性配置自评表" />

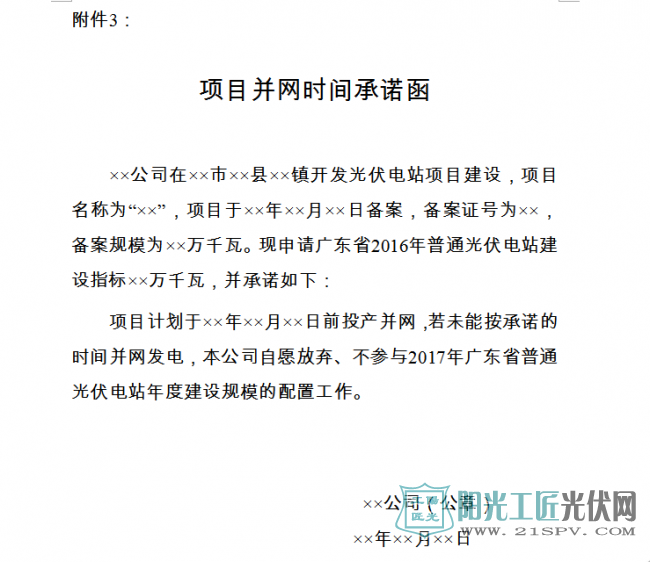

3.项目并网时间承诺函;

项目并网时间承诺函

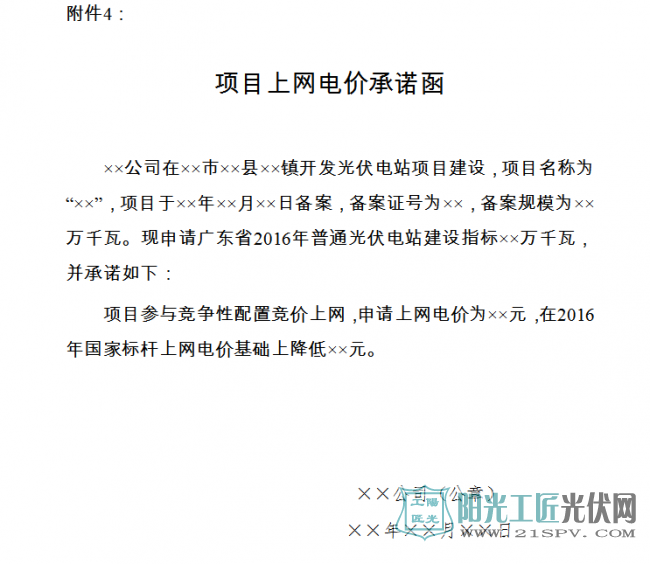

4.项目上网电价承诺函。

项目上网电价承诺函



索比光伏网 https://news.solarbe.com/201612/28/150218.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
我国能源绿色转型取得又一重要标志性成果 光伏发电成为装机第一大电源来源:国家能源局 发布时间:2026-09-01 15:28:29

截至2026年7月底,我国光伏发电装机容量达12.86亿千瓦,首次超过煤电(12.85亿千瓦),占全国总装机的31.5%,成为第一大电源,标志着能源绿色转型取得标志性进展。1—7月光伏发电量8024亿千瓦时,占全社会用电量13%,相当于每8度电中超1度来自光伏。我国已建成全球最完整、最具竞争力的光伏产业链,组件产量占全球约80%,技术持续领先。分布式光伏惠及超830万户居民,“沙戈荒”地区集中式光伏协同生态治理成效显著。光储充换、零碳园区等融合应用加速拓展,未来将着力提升系统友好性与可靠替代能力,推动光伏向“可调度、可预测”升级。

我国光伏发电装机历史性超过煤电 成为装机规模最大的电源品类来源:国家能源局 发布时间:2026-09-01 10:48:32

截至2024年7月底,我国光伏发电装机容量达12.86亿千瓦,首次超过煤电(12.85亿千瓦),成为全国装机规模最大的电源类型。其中,集中式光伏占7.04亿千瓦,分布式光伏占5.82亿千瓦。当月新增装机1373万千瓦,同比增长43%;1—7月累计新增8565万千瓦,同比下降62%,主要因去年同期抢装推高基数。同期,光伏发电量达8024亿千瓦时,同比增长15.5%,增速高出全社会用电量增速10.8个百分点,占全社会用电量比重升至13%,较上年全年提高1.7个百分点。光伏在电力保供与能源转型中的支撑作用持续增强。

16.13亿元!中来股份中标浙能能服户用光伏项目来源:中来股份公告 发布时间:2026-09-01 09:58:28

中来股份控股子公司中来民生与全资子公司中来智联组成的联合体,中标浙江浙能能源服务有限公司(浙能能服)第三批户用光伏项目EPC及运维总承包框架协议,中标金额约16.13亿元。该项目为关联交易,招标方浙能能服系中来股份控股股东浙能电力的全资子公司,但因属公开招标,经董事会审议通过后免于提交股东大会审议。EPC工程覆盖浙江省全域,涵盖前期手续、资源开发、设计施工、设备采购、并网协调及运维移交等全周期工作,建设总容量目标750MWp,分阶段完成:2026年底前不少于100MWp,2027年底前累计不少于300MWp,2028年底前累计不少于500MWp。框架协议有效期至2028年12月31日或达标之日止。运维服务同步覆盖已移交电站,期限至2030年12月31日,费用按年度分三期支付,并设抢修费实报实销机制。(199字)

正泰新能亮相Intersolar South America 2026,以尖端技术与全球化布局深耕拉美市场来源:正泰新能Astronergy 发布时间:2026-09-01 09:36:40

正泰新能亮相2026 Intersolar South America,携ASTRO N7 Pro(670W,24.8%效率)与N8系列(745W,24.0%效率)高效TOPCon组件重磅出征,全面覆盖拉美地面电站与分布式场景。依托本地化团队、物流及技术合作,加速深耕巴西等高增长市场,以硬核技术与全链条服务助力拉美能源转型。

停牌!一光伏上市企业筹划控制权变更来源:索比光伏网 发布时间:2026-09-01 08:44:18

宇邦新材(创业板上市光伏焊带企业)于8月28日公告,其控股股东苏州聚信源及实际控制人肖锋、林敏正筹划公司控制权变更事项,交易完成后可能导致控股股东和实控人发生变更。鉴于该事项存在重大不确定性,为保障信息披露公平、防范股价异常波动,公司向深交所申请自8月31日起停牌,预计不超过2个交易日,并将及时披露后续进展。作为光伏上游核心材料供应商,宇邦新材主营互连焊带与汇流焊带,产品广泛应用于地面电站及分布式光伏项目。当前光伏行业处于产能调整期,产业链资本运作趋于活跃。此次控制权变更若顺利实施,或推动公司战略与业务方向的调整,公司亦提示投资者关注相关风险。

吉尔吉斯斯坦的首座大型光伏电站来源:央视新闻客户端 发布时间:2026-08-31 06:52:29

吉尔吉斯斯坦首座大型光伏电站——詹泰光伏电站于2025年12月正式投入运营,标志着该国清洁能源发展取得重大突破。项目位于北部楚河州克明区,占地230公顷,安装光伏组件19.3万块,设计年发电量2亿千瓦时,可稳定供应周边居民点及城市用电,终结了当地长期存在的“拉闸限电”问题。电站采用高度自动化运行系统,由中吉双方技术人员共同运维,中方提供成熟技术与设备支持,吉方员工在实践中提升专业能力。作为上合组织框架下绿色合作及共建“一带一路”的标志性成果,该项目不仅强化了区域能源互联互通,也体现了资源与技术优势互补、互利共赢的合作模式。

美国加码光伏制造!新建2GW太阳能电池产能来源:索比光伏网 发布时间:2026-08-31 06:45:17

美国光伏制造迎来新进展:总部位于俄克拉荷马城的Nextnova Solar公司宣布,将在俄州尤肯市新建一座大型太阳能电池生产基地。该工厂建筑面积约4.26万平方米,计划于2026年11月动工,2027年3月投产,初期年产能为2GW,可创造约300个就业岗位。项目设计具备扩展性,未来可根据市场需求将年产能提升至最高5GW,并同步增加就业。此举旨在增强美国本土光伏电池的自主供应能力,缓解对进口产品的依赖,同时推动当地清洁能源制造业发展与产业链完善。

江西一光伏企业被申请破产清算来源:破产重整案件信息网 发布时间:2026-08-31 06:44:35

2023年8月25日,自然人郭冬华、胡世年以江西鬲羽光伏能源有限公司不能清偿到期债务、明显缺乏清偿能力为由,向江西省共青城市人民法院申请对其破产清算。该公司成立于2023年5月,法定代表人为张皓然,注册资本200万元,主营业务为太阳能发电技术服务。截至申请时,该公司已被法院列为被执行人,累计被执行金额达37.34万元;同时因未履行生效法律文书确定的义务,被纳入失信被执行人名单,并被限制高消费。其涉及的全部案件总标的额为40.49万元。上述情况反映出该公司自成立不足一年即陷入严重债务危机与经营困境,资不抵债状态已较为明确,成为破产清算申请的直接动因。

蝉联4A!苏美达能源再度荣膺中电联光伏电站运行指标对标省域标杆来源:苏美达能源 发布时间:2026-08-28 06:57:24

苏美达能源柳堡清能光伏电站蝉联中电联“AAAA级光伏电站”认证,彰显智慧运维与精益管理领先实力。其25MW电站年发电3800万度,依托四大智慧平台实现“监测—预警—运维—交易”全链路数智化。公司全球运维超6GW,获多项国际权威认证,树立存量时代光伏高效运营新标杆。

一图读懂 | 广东省绿电直连新通知来源:广东省发展和改革委员会 发布时间:2026-08-28 06:35:01

8月13日,广东省发展改革委与能源局联合印发《关于有序推动我省绿电直连发展有关事项的通知》(粤发改能源〔2026〕267号),系统规范绿电直连项目管理。通知明确,绿电直连项目由民营企业等各类经营主体投资建设,电网企业不得作为投资主体;项目主责单位须具备法人资格,并签订多年期购电协议。并网型项目须整体参与电力市场交易,按节点现货价格结算;配建储能不得独立入市;上网电量占比原则上不超总可用发电量的20%。项目实行清单制管理,须经企业申报、市级初审、省级评审后方可纳入清单并启动建设。此外,对运行绩效提出刚性要求:5年内累计3年运行指标不达标,须主动申请退出运营。

浙能兰电分布式光伏发电项目太阳能光伏组件招标来源:中国电力招标网 发布时间:2026-08-27 10:41:19

浙能兰电分布式光伏发电项目于8月24日启动太阳能光伏组件公开招标。招标方为浙江浙能兰溪发电有限责任公司,计划采购单块尺寸为2382mm×1134mm的光伏组件共计3810块。本次招标不接受代理商及联合体参与投标,强调供应商须具备直接供货能力。投标及远程开标统一通过浙能集团智慧供应链一体化平台和“浙江能源投标管家”系统在线完成,全流程实行数字化管理。投标截止与远程开标时间为2026年9月14日9时30分。该项目是浙能集团推进清洁能源布局、实施厂内分布式光伏建设的重要环节,旨在提升自有厂区绿色电力自给能力。(198字)
