山东下发2016年光伏发电项目竞争性配置有关工作方案

来源:发布时间:2016-12-26 08:59:59

各市发展改革委:

近日,国家能源局下发《关于调整2016年光伏发电建设规模有关问题的通知》(国能新能〔2016〕383号),对各省(区、市)通过竞争性方式做好2016年光伏发电增补建设规模工作作出安排部署。根据国家通知要求,现就我省竞争性配置有关工作方案通知如下:

一、申报范围和条件

1、根据国家要求,本次申报项目为2016年12月31日前建成并网、尚未纳入国家建设规模的光伏电站项目,或目前已经实质性开工且确保2017年6月30日前建成并网、尚未纳入国家建设规模的光伏电站项目(以电网企业并网验收日期为准)。考虑到我省土地资源、电网接入及消纳、国家分配规模等因素,单个项目申报的建设规模原则上不超过3万千瓦。

2、申报项目应纳入本地区光伏发电发展规划;项目业主依法成立,企业投资能力强,具备项目投资所需的资金实力;在以往项目开发、运营过程中未出现较大及以上安全事故;技术先进,示范带动作用强;工作条件成熟,电网接入和市场消纳条件好;积极参与上网电价竞争,有效降低光伏发电建设成本。

二、项目安排方式

本次所有建设规模全部采用竞争性方式进行分配。竞争采取综合性竞争模式,由我委制定项目竞争性配置方案,报请国家能源局审定并向社会公布后,委托第三方机构按照竞争性配置方案负责组织实施,配置方案评分表见附件1。按照国家通知要求,本次竞争性配置方案对上网电价不设下限,要严格控制上网电价上限,对于明显高于平均电价水平的项目不予认可。

三、工作程序

1、申报项目单位通过县级发改部门向项目所在设区市发改部门提交《申请报告》、《光伏电站竞价上网承诺书》(附件2)及相关支持性材料,其中《光伏电站竞价上网承诺书》企业填写后需进行密封盖章,由评审专家启封,中途任何人不得开启。

2、各设区市发展改革部门按照省里统一安排,依据国家和省里的相关要求及标准,组织对各县(市、区)申报项目进行准确核实与合格性审查,将符合条件的项目汇总填报《2016年光伏电站项目建设规模申报表》(附件3)。

3、省发展改革委委托具有相应资质的第三方机构组织行业内专家开展优选评审工作。评审过程中专家不得与被评选对象单独接触。

4、专家组根据评选内容和竞争性配置方案评分细则对各市上报的项目依次打分,按照项目评审的高低依次确定入选项目,并以书面形式出具评审意见。

5、专家评审意见经审定后在省发展改革委门户网站公示。公示结束后,省发展改革委将项目汇总后上报国家能源局。

四、有关要求

1、各市要高度重视此次申报工作,按照国家和省里的要求,做好工作的组织实施。要本着公开公平公正的原则,严把项目申报关口,确保项目真实可靠,未实质性开工或2017年6月30日以前不能并网的项目不得纳入本次申报的范围。

2、按照国家要求,今后我省的光伏电站项目必须严格按照国家下达的建设规模来组织实施。自2017年1月1日起,国家建设规模外再自行建设的项目,一律不再安排建设规模,也不得纳入国家可再生能源发展基金补贴的范围;由此造成的损失,由企业及项目所在地方政府承担。

由于时间紧急,请各市务必于12月27日17点前将申报项目正式文件,包括项目申报统计表(一式3份)、企业竞价上网承诺函(盖章密封,一式3份)以及装订成册的其他证明材料(一式12份)一并报送我委;申报统计表以及其他证明材料还需上报电子版。所有材料以地市为单位集中上报,我委不接受企业单独报送的任何材料。凡逾期未报的均视为自动放弃。

此件同时在山东省发展和改革委员会门户网站上公布,请各市通知有关企业下载相关材料。

联系人:李宁 0531-86062813 sdfgwnyjtc@163.com

韩帅 0531-86191931

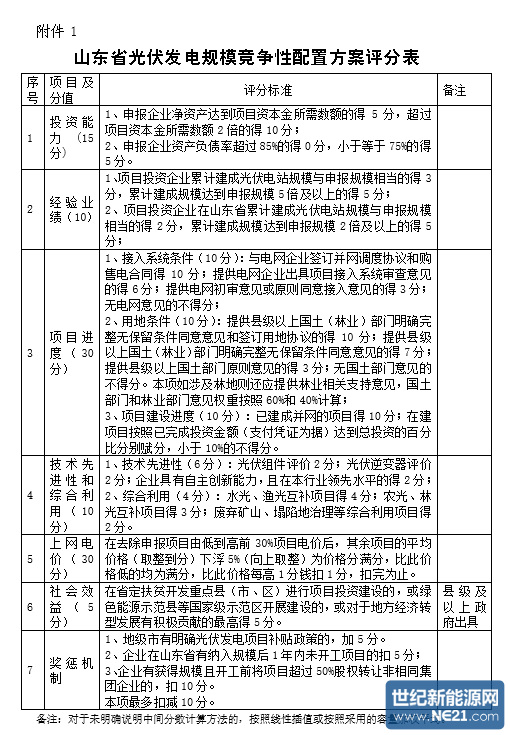

附件:1:山东省光伏发电规模竞争性配置方案评分表

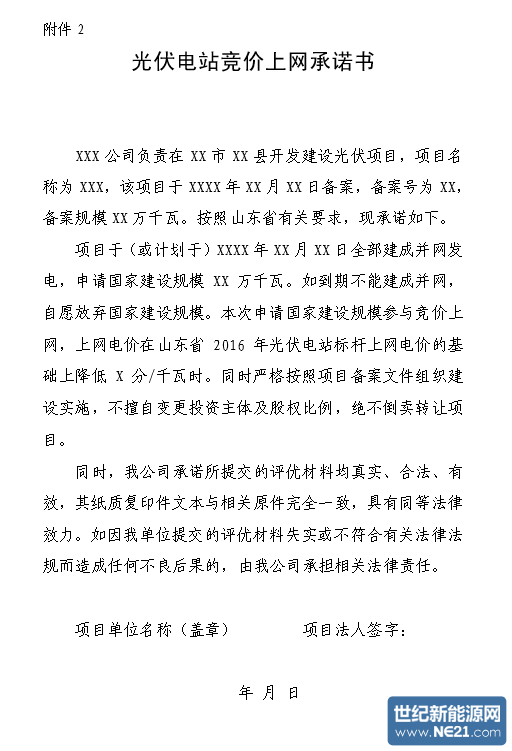

2:光伏电站竞价上网承诺书

3:2016年光伏电站建设规模项目申报表

山东省发展和改革委员会

2016年12月24日

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
三沃机电分布式光伏发电项目正式开工!来源:中国新能源网 发布时间:2026-09-11 10:37:33

三沃机电分布式光伏发电项目近日正式开工,是企业践行国家“双碳”战略、推动绿色低碳转型的重要举措。项目采用“光储充”一体化模式,规划建设150kW光伏电站、50kWh储能系统及20台智能充电桩,优先满足厂区用电与职工通勤充电需求,富余绿电经储能调峰后提升就地消纳能力。项目由三沃机电党总支统筹实施,创新推行“党建+绿色能源”融合机制,将党组织建在一线,组织党员骨干全程参与前期筹备、方案设计、施工建设等环节,强化组织共建与协同攻坚。作为公司新能源业务的先行样板,该项目旨在打通技术路径、优化运营模式、锤炼专业队伍,为“十五五”时期规模化布局新能源产业夯实基础,同时切实解决职工充电难、续航焦虑等民生关切,实现企业发展、能源转型与职工福祉的有机统一。(198字)

云南墨江龙坝光伏发电项目并网发电来源:水电十四局 发布时间:2026-09-10 14:23:01

云南墨江龙坝光伏发电项目近日正式并网发电,由水电十四局承建,位于墨江哈尼族自治县龙坝镇打东村茶园山坡地带。项目额定容量98.88兆瓦,占地146.4公顷,建成35个光伏方阵、17.8千米35千伏集电线路,安装逆变器309台、箱变35台,并接入新建的220千伏龙坝光伏电站35千伏侧。项目因地制宜采用“茶光互补”模式,在山坡茶园上方布设光伏设施,实现清洁能源生产与茶叶种植协同发展。建设中克服雨季施工、山地作业等困难,统筹安全、质量与进度,顺利完成土建、设备安装及系统调试。投运后将稳定输出清洁电力,支撑普洱市新型电力系统建设,助力云南省“双碳”目标实现。(199字)

华能陕西50MW光伏发电项目公示来源:商洛市人民政府 发布时间:2026-09-09 09:31:10

华能陕西丹凤5万千瓦光伏发电项目位于商洛市丹凤县龙驹寨街道南沟村,由华能陕西(丹凤)发电有限公司投资建设,总投资1.59亿元,占地679.32亩,计划工期6个月。项目直流侧装机容量为54.9952MWp,交流侧额定输出容量为50MW,配套建设一座35kV开关站、集电线路及场内道路等设施。光伏组件采用N型650Wp单晶双玻双面产品,共计84,608块。项目建设单位为华能陕西(丹凤)发电有限公司,其控股股东为华能陕西发电有限公司,最终控制方为中国华能集团有限公司。该项目环评文件已由丹凤县生态环境分局完成审批并予以公示。

南广南县那朵光伏发电项目(二期)投资优选来源:广南县发展和改革局 发布时间:2026-09-08 14:38:37

广南县发展和改革局发布《那朵光伏发电项目(二期)投资开发主体优选公告》,面向社会公开遴选项目投资主体。该项目位于广南县境内,总装机容量5万千瓦,已纳入云南省2025年第三批新能源项目建设清单。公告明确坚持“公开透明、生态优先、融合发展、合法合规”四大配置原则,强调项目须统筹生态保护、国土空间规划与乡村振兴,落实就近接入、就地消纳要求,并严禁炒卖资源、虚假投资等行为。申报企业须具备新能源开发资质、良好信用记录及相应投融资与建设运营能力;评选采用100分制综合评分法,涵盖企业资信、建设管理、联农带农、财税贡献及就业带动等六方面。中选企业须在规定时限内完成协议签订、备案、开工及全容量并网(原则上自开工起1年内),并严格遵守用地、环保、安全及技术标准要求。报名截止至2026年9月14日,优选会议定于9月18日举行。(199字)

云南昭通:梭山光伏发电项目奏响清洁能源转型的新乐章来源:中国日报网 发布时间:2026-09-08 14:33:12

云南昭通梭山光伏发电项目是中国能建西南院投资建设的典型山地光伏工程,位于牛栏江畔溶蚀侵蚀高山峡谷地貌区。项目克服地形破碎、坡度陡峭(局部达50度)、运输困难等挑战,仅用13个月完成全容量并网,配套89.28公里送出线路3个月内建成投运。项目采用“固定+柔性”支架混合布置与预应力索网技术,提升土地利用率10%以上;依托无人机航测、三维建模与数字孪生运维系统,实现精准设计与高效管理。建设期间吸纳近半本地劳动力,带动道路升级与产业链发展,年发电4亿度,相当于节约标煤13.02万吨、减排二氧化碳35.33万吨,并预留储能场地,构建“源网荷储”协同的绿色能源新格局。(199字)

内蒙古鄂尔多斯市康巴什区2026年分布式光伏发电项目第二批次优选启动来源:鄂尔多斯市康巴什区发展和改革委员会 发布时间:2026-09-08 09:21:30

内蒙古鄂尔多斯市康巴什区正式启动2026年分布式光伏发电项目第二批次开发主体优选工作。本次优选面向第一批次优选后剩余的分布式光伏指标,总规模为5万千瓦中未分配部分,不涉及分散式风电。优选由康巴什区发改委委托第三方机构组织实施,坚持公开竞争原则,重点考察申报企业的综合实力、技术方案合理性及建设保障措施等维度,依据评分排名确定推荐开发主体。申报企业须具备独立法人资格,遵守信用、环保、土地、能耗等政策要求,承诺按期完成备案与投产(备案3个月内、投产12个月内),并接受全过程监管与数据报送。申报材料须于9月14日上午提交至康巴什区政府指定地点。(199字)

571.5块异质结组件!甘孜丹巴巴底光伏发电项目示范方阵2000v及1500v异质结双玻双面单晶光伏组件谈判采购公告来源:大唐电子商务平台 发布时间:2026-09-08 08:47:48

本文介绍了大唐国际丹巴新能源发电有限公司就甘孜州丹巴县巴底光伏发电项目示范方阵,发布异质结光伏组件采购公告的情况。公告于2026年9月6日通过大唐电子商务平台发布,拟采购571.5块2000V及1500V规格的异质结双玻双面单晶光伏组件,用于该示范方阵建设。采购采用公开谈判方式,由中水物资集团成都有限公司代理执行,首轮应答截止时间为2026年9月9日17时,报价有效期延至2026年12月12日。采购要求供应商按明细清单填报含税单价,具体技术参数、规格要求及售后服务等内容详见附件表格,付款方式以正式合同约定为准。(198字)

中核山东570MW光伏项目公示来源:昌邑市人民政府 发布时间:2026-09-04 09:27:40

中核昌邑570MW光伏发电项目位于山东潍坊昌邑市下营镇,总投资29.69亿元,建设工期12个月。该项目因原规划用地部分未能如期征用(涉及养殖坑塘、盐田及已建大棚等现状),经昌邑市政府同意调整用地范围,总用地面积由约14000亩缩减至11025亩,减少21.3%。为适应用地变更,建设单位重新报批环评文件,对设备配置进行优化:维持交流侧装机容量570MW不变(直流侧684MWp),调整光伏组件型号、数量及逆变器台数与功率。目前环评已进入拟审批公示阶段,项目尚未开工建设。

2.28GW!山西公示2026年第二批拟废止风光项目规模清单来源:山西省能源局 发布时间:2026-09-03 08:59:51

山西省能源局于2026年9月2日公示《2026年第二批拟废止风电光伏发电项目规模清单》,拟对全省40个长期未实质推进的存量新能源项目予以废止,总规模达228.38万千瓦(即2.28GW)。此举旨在加快存量项目建设进度,优化电网接入条件和资源要素配置,提升新能源项目落地转化效率。所涉项目主要来自大同市云冈50MW风力发电等各地上报的滞后项目,经市级梳理、省级汇总后形成该清单。公示期为5个工作日(2026年9月2日至8日),相关单位或主体如有异议,须在期限内通过书面形式向所属市能源局提出,并由市级部门统一上报省能源局。

山东2026年集中式光伏发电项目建设第二批共20个装机规模183.3073万千瓦来源:山东省能源局 发布时间:2026-08-31 06:59:34

山东省能源局于8月28日公布2026年集中式光伏发电项目建设第二批名单,共纳入20个项目,总装机容量183.3073万千瓦。这批项目经企业申报、市县审核及省级评审等程序确定,须于2027年前实现全容量并网;逾期未投运的将被移出名单,并影响企业后续项目申报及所在市可再生能源消纳责任权重。通知要求各市能源主管部门强化用地、用海等要素保障,落实三级责任人机制,推动项目如期开工投产;国网山东电力需优化电网接入流程,促进接网工程与主体工程同步建设;开发企业须依法合规建设,同步建成配套储能,压实安全主体责任,并及时完成项目建档立卡和绿色电力证书申领工作。(199字)

江苏120MW光伏发电项目签约落地!来源:中节能太阳能华东区 发布时间:2026-08-28 06:22:06

8月20日,江苏省如皋市吴窑镇人民政府与中节能太阳能华东区签署投资合作协议,正式落地中节能如皋吴窑120MW渔光互补光伏发电项目。该项目位于如皋市吴窑镇,采用“水上光伏发电、水下渔业养殖”的复合开发模式,旨在统筹利用闲置坑塘水面资源,在保障清洁能源发电的同时,兼顾水产养殖功能。通过空间立体化利用,项目推动新能源产业与传统农业融合发展,提升土地(水面)综合产出效益。作为重点清洁能源项目,其建设将助力当地优化能源结构、促进绿色低碳发展,并为区域乡村振兴提供产业支撑。
