安徽省先建先得光伏电站建设形势分析报告

来源:安徽省能源局发布时间:2016-11-04 11:12:49

索比光伏网讯:为进一步做好新形势下光伏电站先建先得管理工作,安徽省能源局对全省先建先得光伏电站建设情况进行了调研分析,形成了《我省先建先得光伏电站建设形势分析报告》,现印发给你们,供各市有关部门和投资企业参考。请各有关市高度重视先建先得光伏电站建设遇到的挑战和困难,进一步加强项目备案管理,有效控制项目备案规模,引导投资企业合理投资,共同营造光伏电站投资建设环境,促进安徽省光伏电站持续健康发展。

2014年以来,安徽省探索采用先建先得方式管理分布式光伏电站建设规模。经过2年多的实践,这种配置方式极大地调动了企业积极性,对加快全省光伏电站投资建设起到了明显的促进作用。但在实施过程中也遇到了一些挑战和问题,特别是今年又面临的竞价压力,将对全省继续推进先建先得项目建设产生重大影响。

一、建设情况

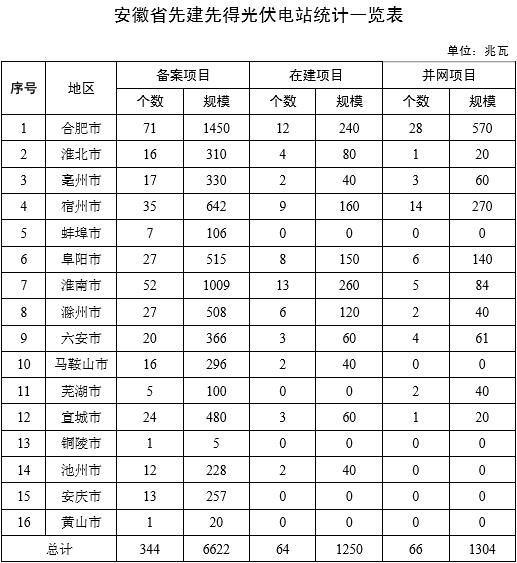

初步统计,截止2016年8月底,全省已备案20兆瓦及以下先建先得光伏电站项目344个,装机6622兆瓦。其中,并网项目66个,装机1304兆瓦,占全省并网光伏电站装机54%;在建项目64个、装机1250兆瓦。并网项目中,有53个项目、装机1024兆瓦确认了光伏电站规模指标,约占已建成并网装机规模的80%。

从项目备案情况看,合肥、淮南等2市备案规模超过1000兆瓦,宿州、阜阳和滁州等3市备案规模超过500兆瓦,前5个市合计备案规模4124兆瓦、占全省备案总规模比重超过60%。

从项目并网情况看,合肥市并网规模超过500兆瓦、居首位,宿州、阜阳等2市并网规模超过100兆瓦,前5个市合计并网规模1185兆瓦、占全省并网总规模比重超过90%。

从项目在建情况看,淮南、合肥等2市开工在建规模超过200兆瓦,宿州、阜阳和滁州等3市在建规模超过100兆瓦,前5个市合计开工规模930兆瓦、占全省在建总规模比重超过70%。

预计到2016年底,未落实规模指标的先建先得光伏电站并网装机规模将达600兆瓦以上。

二、面临形势

从全国形势看,当前光伏电站建设发展迅猛,产业资本密集涌入,市场形势变化较快,国家电价等宏观政策正在酝酿调整,有望近期推出。总的来看,主要有以下3个方面压力:

(一)光伏投资成本下降明显,市场无序竞争和投资盲目性不断增大。“630”抢装潮过后,光伏组件成本一路下跌,已从今年初的3.6元/瓦下降到3元/瓦左右,降幅超过20%。在当前电价尚未下调的情况下,光伏电站投资收益率较高,大量社会资本正不断涌入该投资领域,有可能引发无序竞争。一旦国家规模指标和电价补贴等宏观管理政策收紧,大量的先建先得电站可能无法获得预期的年度规模指标,从而不能享受原设计的标杆电价,将导致项目预期收益大幅度下降。

(二)光伏电价下调预期较大,光伏电站投资收益存在较大的不确定性。据报道,国家用于补贴的可再生能源电价附加资金存在550-600亿元的缺口。由于近期光伏投资成本下降明显,国家将下调2017年光伏电站标杆上网电价。根据《国家发展改革委关于调整新能源标杆上网电价的通知》(征求意见稿),安徽省所处国家第3类地区光伏标杆上网电价将调整为0.75元/千瓦时,比之前0.98元/千瓦时下降近四分之一,如此大的下降幅度将严重影响光伏电站的收益率。

(三)国家引导开展竞争性配置规模,各方竞相下降电价成为新一轮隐患。2016年,国家发展改革委、国家能源局印发了《关于完善光伏发电规模管理和实行竞争方式配置项目的指导意见》等文件,主要鼓励采用竞争方式配置项目,并将上网电价作为主要竞争条件,引导各地在国家标杆电价的基础上继续下降电价,同时采取领跑技术基地单列规模的形式,引导光伏技术进步和成本及电价下降。2016年以来,为获得各地的配置规模,光伏电站投资企业均不同程度的主动下降了上网电价,尤其国家批复的光伏领跑者基地为甚。由于未来市场空间和标杆电价的不确定,中标最低电价不断刷新记录,有的下降幅度达30%以上,这将更加坚定国家采取电价竞争配置的政策措施。

综上所述,解决先建先得项目建设过多过快和规模指标严重不足的矛盾,是当前面临的重大挑战。此外,根据国家最新要求,国家追加规模指标必须采取竞争电价方式配置,也将进一步加大先建先得项目的风险。

三、意见建议

要推进安徽省光伏电站建设持续健康发展,应进一步加强政策研究和形势判断,强化光伏电站规划管理,有效控制备案规模,及时发布信息,加强政策宣传,引导企业理性参与光伏电站投资。

(一)进一步强化项目备案管理。各市发展改革委要综合考虑已备案光伏电站项目规模,组织市供电公司编制本地光伏电站电网接纳能力研究报告,按照审查确认后的接纳规模开展各市光伏电站2016-2018年建设计划编制工作。以三年建设计划作为项目备案依据,对不具备建设条件的备案项目应及时清理。合肥、淮南、宿州、阜阳、六安和滁州等备案规模较大的市,在未确认电网接纳能力前应暂停备案20兆瓦及以下的光伏电站项目。

(二)调整规范规模指标分配方式。先建先得规模指标分配实行备选目录和确认目录2个目录管理,备选目录作为项目办理并网依据,确认目录作为指标分配依据。为确保列入先建先得备选目录内项目尽早实现全容量并网发电,将申请进入备选目录条件提高为完成光伏电池组件铺装50%以上。为保证国家建设规模分配与项目装机规模一致性,将确认先建先得规模指标依据调整为按照项目全容量并网时间,同时在此范围内按国家要求采取竞价方式落实规模指标。

(三)积极引导企业理性投资。各市发展改革委应关注国家光伏发电补贴缺口和补贴方式改革等方面信息,以及全省先建先得光伏电站项目备案、在建、并网信息和规模指标确认信息。加大对有关投资企业的光伏电价调整、竞价配置规模政策宣传和全省先建先得规模指标缺口现状的信息和风险告知工作,主动引导企业合理分析项目投资风险,理性投资,避免不必要的损失。

原标题:安徽省先建先得光伏电站建设形势分析报告

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
为应对美国关税冲击,印度计划通过进出口银行提供信贷额度以推动光伏组件出口来源:商务部网站 发布时间:2026-10-14 14:58:42

为应对美国加征高额关税带来的出口冲击,印度政府拟通过其进出口银行向非洲和拉丁美洲国家提供贷款及信用额度,以促进本国光伏组件出口。此前,美国是印度太阳能组件的最大出口市场,但近期美方对印度产太阳能电池和组件征收高达126%的反补贴税与反倾销税,导致印方对美出口几近停滞。在此背景下,印度新能源与可再生能源部正推动出口市场多元化,重点开拓非洲、拉美等新兴市场,并借助政策性金融工具降低海外采购方的资金门槛,增强印度光伏产品的国际竞争力。该举措旨在缓解贸易壁垒带来的产业压力,维持国内光伏制造业的出口动能。

福建漳州市:累计获批集中式光伏电站项目47个、总装机规模6423MW来源:漳州发改委 发布时间:2026-10-14 09:08:34

福建漳州市依托本地清洁能源资源禀赋,以建设能源枢纽为目标,系统推进光伏产业发展。文章围绕“资源开发、龙头招商、服务赋能”三大路径展开:一是统筹集中式与分布式光伏开发,已累计获批集中式光伏项目47个、总装机6423MW,其中12个并网投产(879MW),获批与投产规模均居全省首位;二是以旗滨光伏玻璃等龙头企业为牵引,精准招引逆变器、支架、储能等配套企业,构建覆盖制造、应用、出口的光伏先进制造集群,强化对国内及东南亚市场的供应链支撑;三是强化全周期服务,推动安泰新能源等企业贯通“资源—制造—应用”链条,促进产业向高附加值环节升级。下一步将持续补链、延链、强链,加快培育具有区域竞争力的光伏产业集群。

安徽出台行动方案 全链条保护光伏和新型储能产业知识产权来源:安徽省市场监督管理局 发布时间:2026-10-14 09:01:32

安徽省出台《加强先进光伏和新型储能产业知识产权保护行动方案(2026–2027年)》,聚焦光伏与新型储能两大战略性新兴产业,实施覆盖创造、运用、保护、管理、服务全链条的知识产权保护举措。方案以破解行业“内卷式”竞争、支撑“1188”现代化产业体系和“三地一区”建设为目标,提出到2027年完善知识产权治理体系、扩大高价值专利布局、提升海外风险应对能力等具体目标。重点任务包括:强化前沿技术领域核心专利储备,优化专利预审服务并推行“一企一策”精准指导;健全产业链全环节风险监测与预警机制;构建行政、司法、调解、仲裁协同保护格局;推动专利开放许可、专利池建设及成果转化落地;加强海外维权援助与商标品牌培育;并系统开展企业知识产权人才培训与能力建设。(199字)

安徽一光伏企业“讨债”来源:索比光伏网 发布时间:2026-10-14 08:51:29

安徽旭合新能源科技有限公司(蓝丰生化控股子公司)因货款纠纷,向南京仲裁委员会申请仲裁,向北京银燕涵海智慧科技有限公司追索欠款。双方于2025年4月签订光伏组件购销合同及补充协议,后于2026年5月6日达成还款协议;旭合科技已依约完成全部组件发货义务,但北京银燕未按期支付货款,截至仲裁申请时,尚欠本金2262.25万元。旭合科技据此请求裁决对方返还等值光伏组件,并承担仲裁费、财产保全费等全部费用。该事件反映出光伏产业链下游回款风险对上游供应商经营的影响。(198字)

安徽阜南县在途接入方案超一年分布式光伏项目清单发布来源:阜南县发展和改革委员会 发布时间:2026-10-13 09:02:24

阜南县发改委联合县供电公司开展分布式光伏项目清理工作,针对全县28个接入系统方案超期一年(有效期届满)的在途光伏项目发布专项公告。依据安徽省《分布式光伏发电开发建设管理办法》及相关文件要求,此举旨在优化电网承载能力、保障电力系统安全稳定运行。公告明确:供电公司将向相关项目单位书面告知,要求其5个工作日内提交建设计划,并在15日内启动建设(以安装逆变器或10%以上组件为标志),同步办理接入方案延期手续;逾期未落实的,将终止并网流程。清理后释放的电网容量,优先满足前期积压用户的接网需求,后续项目按报装时序和电网消纳能力分批接入。(199字)

Waaree投产1.1GW逆变器产线,目标出口欧美市场来源:TaiyangNews 发布时间:2026-10-13 08:58:37

Waaree Energies旗下子公司Waaree Power在古吉拉特邦萨罗迪工厂投产一条1.1GW光伏逆变器新产线,使其年产能由3.05GW提升至4.15GW。该产线适配多种技术路线,是公司原定2027财年达4GW产能规划的重要进展。Waaree计划依托本土制造与零售网络,提供一站式光伏解决方案,并瞄准欧美出口市场。公司指出,印度地缘政治稳定性、自由市场合规性、能源安全需求及数据本地化政策(如限制向邻国传输数据)正推动本土制造业发展。其战略聚焦制造自主、数据安全与供应链独立,以减少对海外供应的依赖。此外,Waaree还通过新设子公司切入特种气体领域,服务半导体与光伏电池制造商。(199字)

900MW:Doral"巨象"光伏跨越商业运营,还盯着建数据中心来源:国际能源小数据 发布时间:2026-10-12 06:19:50

文章介绍了美国印第安纳州普拉斯基县Mammoth Solar光伏项目的重大进展:其最后三个子项目(Mammoth South、Central I和Central II)共900MWac已进入商业运营阶段,使整个综合体达1.3GW,成为美国最大在运太阳能项目之一。项目采用超百万块美国制造组件,融合农业光伏模式,兼顾发电与农田利用,年供电能力约27.5万户。除发电外,开发商Doral Renewables正规划在场址内建设数据中心,探索“光伏直供AI算力”的新型商业模式,以规避电网价格波动、提升收益稳定性。此举呼应了美国科技企业对稳定绿电的迫切需求,推动电力与算力协同落地。尽管面临地方社区抵制等挑战,该项目仍标志着美国地面光伏规模化发展的关键突破。(199字)

1-8月美国进口光伏电池12.6GW,非洲产地崛起来源:光伏情报处 发布时间:2026-10-12 06:12:11

2026年1—8月,美国累计进口光伏电池片12.57GW,同比减少22%,反映进口需求明显收缩,主因包括贸易政策收紧、本土组件产能扩张及库存调整。进口量呈现先抑后扬再小幅回落的波动趋势:前4个月低位震荡,5—7月显著回升,8月环比回落但仍处高位。产地结构发生显著变化:传统东南亚供应(如印尼、泰国)大幅萎缩,非洲国家快速崛起,埃塞俄比亚(1368MW)、肯尼亚(1309MW)跻身前五进口来源国。同期,美国密集出台多项贸易限制措施,包括启动对埃塞俄比亚出口的规避调查、依据“232条款”对所有含多晶硅光伏产品加征15%关税,并对印度、印尼、老挝产电池片裁定高额反倾销与反补贴税。整体凸显美国光伏供应链加速向非洲等新兴地区转移及多元化布局态势。

沙特福里斯2GW光伏电站项目桩基工程全面完工来源:能建国际集团 发布时间:2026-10-10 14:20:48

沙特福里斯2GW光伏电站项目桩基工程已于10月6日全面完工,正式转入支架与组件安装阶段。该项目位于沙特沙漠腹地,面临高温酷暑、昼夜温差大、地质条件复杂及有效作业时间短等多重挑战。承建方中国能建国际集团联合广东火电与西北院组成联营体,通过科学排产、工艺优化、分时段作业及关键工序全过程管控,保障了施工安全与质量,如期完成全部桩基任务。同时,项目积极推进属地化建设,吸纳当地员工并开展技能培训,提升本地团队履约能力。作为沙特“2030愿景”新能源重点工程,项目投运后预计年发电量59.7亿千瓦时,将显著优化当地能源结构,支撑沙特能源转型目标。(198字)

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

印度ALMM太阳能电池产能超37吉瓦来源:光伏情报处 发布时间:2026-10-10 09:45:10

印度新能源和可再生能源部(MNRE)最新更新《型号与制造商核准名录》(ALMM)第二部分,新增529兆瓦单晶硅PERC太阳能电池产能,使全国ALMM登记的太阳能电池总产能达37393兆瓦(即37.393吉瓦)。其中,Premier Energy Photovoltaics新增产能后,其PERC电池总登记产能升至2454兆瓦,并新增1358兆瓦G12R N型TOPCon电池产能,整体登记产能达3812兆瓦。此前,Jupiter Solar Tech和Renusol India亦分别扩充了N型TOPCon电池产能。ALMM-II对公用事业级项目设定了2025年8月31日的执行截止期,但净计量及开放接入式项目豁免期延至2026年12月31日。此外,MNRE已于2026年3月启动ALMM第三部分,将硅锭、硅片纳入监管,计划自2028年6月1日起强制实施,前提是至少三家独立硅片制造商完成登记且合计产能达15吉瓦。
