怎样以逆向思维将屋顶建成百万光伏电站?

来源:日经BP社发布时间:2016-10-18 10:46:36

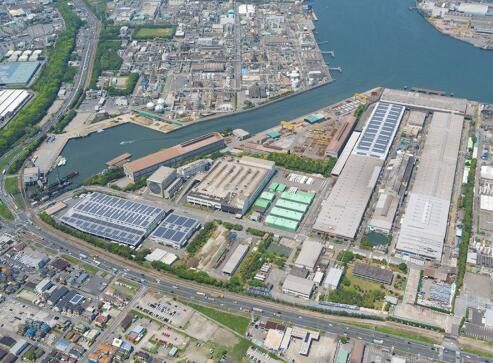

索比光伏网讯:日本千叶县市原市海岸,石油、化学、机电等大型工厂林立。经营铝合金窗等大厦和住宅用建材的FUJISASH的千叶事务所(千叶工厂)就在其中一角(图1)。

图1:FUJISASH的千叶工厂

从铝的熔接到成型材料、挤压成型、表面处理、窗框等的加工和组装一条龙制造。左下方的2栋仓库和中央的铝制造栋的一部分设置了太阳能电池板(摄影:FUJISASH)

这座工厂的厂房屋顶上设置了百万光伏电站。

FUJISASH建设百万光伏电站是为了“加固建筑和改建屋顶”,目的虽然与光伏发电没有直接的关系,但却成为了建设电站的一大因素。

自从泡沫经济破灭后,因为需求减少,该公司一直在困境中挣扎。2008年的雷曼危机又雪上加霜。工厂等的设备投资因为资金不足,难免有一部分遭到搁置。

1965年建成的千叶工厂也是如此,虽然设想的运转寿命为几十年,但应对老化的投资却只能一拖再拖。

后来,该公司的业绩渐渐好转,连续7年实现盈利。之前的债务也得以偿还,时隔18年后,该公司在2015财年恢复了分红。包括千叶工厂的老化对策在内,也具备了向工厂改造等进行投资的条件。

就在此时,日本实施了可再生能源固定价格收购制度(FIT)。该公司不禁产生了一个念头:能不能灵活利用通过FIT获得的光伏发电事业的收益,为千叶工厂等主力工厂改造屋顶、加固厂房?

将改建屋顶和建筑抗震加固打包租赁

要在工厂或建筑物屋顶设置太阳能电池板时,就要对耐荷载不足加以补足的屋顶改修等,会成为额外负担。甚至有因此而放弃导入的情况。

对此,不二sash发挥了逆向思维:将无论如何也避免不了的改修和补强工程,与光伏发电系统的设置加在一起,作为一体化投资业务,从而将改修与补强的追加负担最小化。

具体来说,就是签订包括屋顶和建筑的改建、加固和光伏发电系统的租赁协议,用售电收入来支付租金。O&M(运营及维护)也包含在租赁范围之内。

按照计划,售电收入基本上会高于租金,因此还有助于增加利润。这个计划不仅无需初期投资,就能解决建筑的改建、加固的难题,还能带来新的收益来源,对于FUJISASH可谓好处多多。

在向多家企业征集的计划方案中,FUJISASH最终选中了欧姆龙现场工程公司(东京都目黑区)的方案。将EPC(设计、采购、施工)服务和O&M承包给了该公司。租赁方式中的融资由芙蓉综合租赁负责。

FUJISASH在财报中公开了“售电+改建事业”收支情况。2014财年(截至2015年3月)的售电收入为5200万日元,售电费用(租金)为4400万日元,2015财年(截至2016年3月)的售电收入为5100万日元,租金为5000万日元,一直保持盈利。

FUJISASH从2013年开始研究这一机制。首先敲定的应用对象,是千叶工厂已不使用,而作为仓库租给物流公司的厂房(图2)。

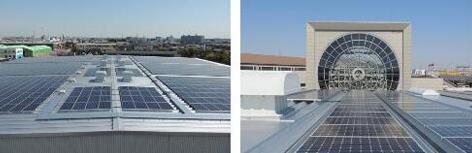

图2:首先在作为仓库出租的2栋设置

屋顶也进行了改建。在右下图中,远处是世界最大级别的室内型测试设施“幕墙测试中心”(摄影:FUJISASH)

这两栋厂房不需要全面加固,只要稍加修缮,解决屋顶的漏雨即可。收购价格为36日元/kWh(不含税),输出功率为1.376MW的光伏电站已于2014年3月开始售电。这是市原市第一座建在工厂和仓库屋顶的光伏电站。

因为最初建设的光伏电站的发电量超过了预期,所以对于千叶工厂的其他厂房和工厂,该公司也考虑沿用相同的机制。

上游工序栋温度高,不能铺设电池板

千叶工厂铝制造栋的发电系统,是以首先在仓库建设的1.376MW光伏发电系统为基础进行的“增设”,太阳能电池板的输出功率为1.375MW(图3)。整体的总输出功率为2.751MW。

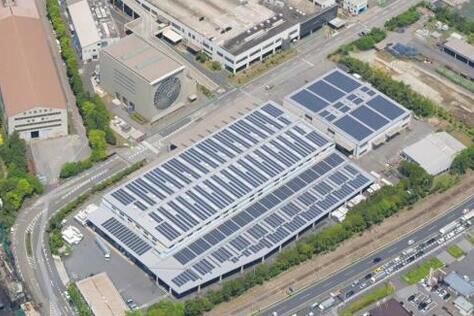

图3:铝制造栋也通过“增设”设置

在负责加工和组装工序的部分设置(摄影:FUJISASH)

增设后功率调节器(PCS)的输出功率为1.99MW,是高压配电线的并网上限。逆变器采用东芝三菱电机产业系统(TMEIC)的产品。

不停运,不影响生产效率

出于维持业务运营的需要,很难让千叶工厂的铝材制造流程停止运转。因此,在改建屋顶、加固建筑和设置光伏发电设备的时候需要采取相应措施,以防影响铝材和加工产品的制造、供货(图4)。

图4:铝制造栋的加固

设置不能影响制造和供货。在建筑外支柱(上)、内支柱间的垂直支撑(左下)、支柱脚部追加了加固材料(右下)(摄影:FUJISASH)

加固建筑采用的方式是在建筑外支柱(外框架)、内支柱之间的垂直支撑、内支柱的脚部追加加固材料。其中,加固内支柱颇费了一番工夫。

因挤压成型后的铝材长度约50m,加工和组装工序使用的铝材也长达约6m等,为了高效率处理这些长材料,铝制造厂房很长。

在宽40m、长500m的狭长空间中,为了提高生产效率,内部没有设置间壁等。一般来看,保持这样的结构不变,追加抗震加固很难实现。

此次,FUJISASH通过将外框架、支柱间的垂直支撑,以及支柱脚部的加固材料加以合理组合,在维持生产效率的同时,使厂房加固也达到了所需的水平。

还考虑到了厂内的通行

需要考虑的因素不只是建筑内的生产工序。在宽敞的千叶工厂内,铝材和产品的进出货、施工人员和材料的进出非常频繁(图5)。

图5:进出货和施工相关的人员、货物出入非常频繁

通过协调安排,没有影响工厂的整体生产安排。图像是作为仓库出租的厂房。可以看到安装了用来检查光伏发电设备的简易楼梯(摄影:日经BP社)

因此,改建屋顶和加固建筑、运入设置太阳能所需的资材和施工都要见缝插针地进行。按照建筑抗震加固、改建屋顶、设置太阳能的次序进行了施工。

根据工厂的整体日程安排,在周六周日工厂进出少的时候运入光伏发电设备,在工作日则根据工厂的运营情况施工。

负责EPC的欧姆龙现场工程公司也参加了协调抗震加固和屋顶改建日程的会议,实现了信息共享,从而使工厂运营所受的影响降到了最小。

原标题:市原的铝合金工厂以逆向思维将屋顶建成百万光伏电站

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
澳大利亚维州扩大公寓光伏计划,并拨款500万澳元支持农场能源项目来源:TaiyangNews 发布时间:2026-10-28 08:53:19

澳大利亚维多利亚州政府近期同步推进两项关键能源支持计划:一是扩大“公寓光伏(Solar for Apartments)”计划,取消房产价值中位数限制,并允许50—150户的中大型住宅楼申请豁免,使更多公寓、单元房及联排别墅居民可获最高2800澳元/套、14万澳元/栋的安装返款(覆盖约76%成本),目标是每年节省电费最高500澳元;二是启动500万澳元的“农场能源与电气化示范(OFEED)”拨款计划,资助20万至75万澳元/项目,支持农业领域在真实场景中示范能效提升、可再生能源发电、储能及电气化技术,强调成果共享与可复制性。两项计划均服务于维州2035年新增25GW可再生能源与储能容量、屋顶光伏达7.6GW、电力结构中可再生能源占比最高95%的气候目标。

故障毫秒级关断,火源不传导:阳光智能组件守牢园区“生命线”来源:投稿 发布时间:2026-10-28 08:46:19

广东佛山某产业园2MW屋顶光伏电站应用阳光智能组件的实践案例。面对金属加工企业聚集、火灾风险高、运维压力大的园区环境,该组件通过毫秒级故障关断与25秒内全站电压降至安全水平等技术,从源头防控电气火灾,筑牢能源安全防线。同时,其远程监控、主动预警及自清洁功能显著降低运维成本;依托“电子护照”实现全生命周期数据存档,支撑企业碳足迹核算与绿电凭证获取,助力产品出海与园区绿色招商。业主方评价其在安全、效率与资产增值三方面带来超出预期的综合价值,并计划在后续园区项目中全面推广。

越南要求各省份在2026年12月底前出台屋顶光伏激励政策来源:索比光伏网 发布时间:2026-10-27 10:15:10

越南政府于2024年10月22日发布行政公文,要求全国各省市最迟于2026年12月底前制定并实施针对家庭自发自用屋顶光伏的支持政策,以加快分布式光伏与储能协同发展,缓解电力紧张、降低高峰负荷、提升本地能源自给率。工贸部须在10月30日前向各地下达差异化装机目标,尤其聚焦北部缺电地区,并将落实成效纳入干部绩效考核。政策不设全国统一补贴标准,由地方自主设计激励机制。与此同时,越南计划2026年底前出台储能专项配套政策,推动北部工业园区发展“光伏+储能”模式。此前第243/2026/ND-CP号议定已将余电上网比例上限由20%提高至50%。截至2026年8月底,全国屋顶光伏项目达13.4万处、总装机超11.45GW,但仅北宁、莱州两省出台家庭支持细则,整体地方政策落地滞后。国家电力保障目标包括年节电3%、夏季高峰负荷下降10%、系统高峰负荷削减3GW。

焕新升级!通威TNC 2.0 FULLX,全球屋顶的高效新选择来源:通威集团 发布时间:2026-10-27 09:39:29

通威TNC 2.0 FULLX G12R-48光伏组件焕新升级:同等屋顶面积装机更多、前期投入更省、早晚微光发电更强;全面屏设计美观融景,安全性能再提升。全球屋顶光伏高效新选择,让绿色能源更经济、更安心、更美好。

辉通山丹东乐滩十万千瓦光伏发电项目全容量并网发电来源:每日甘肃网 发布时间:2026-10-26 16:06:05

辉通山丹东乐滩10万千瓦光伏发电项目于10月19日实现全容量并网发电,标志着张掖市新增一座百万千瓦级绿色能源基地的重要组成部分。该项目由张掖市发展投资集团甘兴能源公司投资建设,位于山丹县东乐滩,总装机容量100兆瓦,占地2600亩。建设过程中克服地形复杂、并网标准高、工期紧张等困难,高效完成前期审批、工程建设与生产准备,确保如期投产。项目年均发电量约1亿千瓦时,与同期建成的辉宇10万千瓦项目共同形成5200亩光伏矩阵,年总发电量超2亿千瓦时。投运后每年可节约标准煤约3万吨,减排二氧化碳约5.8万吨,对优化张掖能源结构、支撑“双碳”目标、提升生态与经济社会效益具有重要意义。

兴中能源:收购33MW光伏电站!来源:智汇光伏 发布时间:2026-10-26 09:27:48

中山兴中能源发展股份有限公司(中山市国资委控股地方国企)于10月23日发布公告,拟以1238万元收购四川汇木光沅新能源有限公司90%股权,从而获得其全资持有的两家子公司所运营的合计32.64MW工商业分布式光伏电站资产。本次收购标的公司注册资本为500万元,交易对应其450万元实缴资本;交易完成后,兴中能源还将主导对标的公司增资,将其注册资本由500万元增至1290万元,并按90%持股比例实缴出资1161万元。目前,四川汇木光沅新能源有限公司仍由汇木新能源全资持有,尚未完成股权变更。该交易旨在拓展兴中能源在光伏新能源领域的资产布局与运营规模。(199字)

一束阳光 三笔绿账 生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-26 09:20:10

生态城生物医药产业园分布式光伏电站近日并网发电,建成总装机容量2兆瓦的屋顶光伏系统及光储充一体化微电网,年发电量约240万千瓦时,年减排二氧化碳约2000吨。文章围绕“三笔绿账”展开:用电账体现就地消纳与余电上网带来的电费节省(年约60万元)和售电收益(年约35万元),并依托储能保障生物医药企业高可靠性供电;减碳账突出碳排放可量化、可核查、可交易,通过CCER机制转化碳资产,并实施“五步降碳法”系统推进零碳建设;金融账创新引入绿色信贷挂钩机制,由北京绿色交易所核验减排成效,北京银行据此动态下调贷款利率,获中新绿色金融合作重点支持。三重效益叠加,助力园区降本增效与产业绿色升级。(199字)

屋顶生绿电!天津生态城生物医药产业园光伏电站并网发电来源:北方网 发布时间:2026-10-23 14:27:25

天津生态城生物医药产业园近日建成并网一座分布式光伏电站,同步投用光储充一体化微电网系统。该系统由生态城绿色建筑研究院与协鑫锦天新能源联合建设,光伏装机容量2兆瓦,年发电量约240万千瓦时。系统通过屋顶光伏板白天发电,优先供园区企业就地使用;富余电力一部分储存于配套储能设备,一部分上网;在光照不足或用电高峰时,储能系统放电补供,保障供电稳定。系统具备实时监测功能,可追踪发电量、储能状态及碳排放数据,实现能源与碳排放的精细化管理。项目预计每年减少二氧化碳排放约2000吨,为园区提供清洁、可靠、低碳的绿电支撑。(198字)

光伏行业迈入“定制化”时代:晶科飞虎5用TAC技术重新定义高端屋顶来源:晶科能源 发布时间:2026-10-22 17:44:57

文章介绍了晶科能源在“全球科技日”发布的全新高端屋顶光伏组件——飞虎5(Tiger Neo 5.0)。该产品是全球首款专为豪华别墅及高端住宅屋顶定制的光伏组件,采用48片版型(1762×1134mm),最高功率达510W,转换效率25.52%。其核心在于自主研发的TAC“坦克”技术,融合TOPCon、HJT与BC优势,实现正面无栅线设计,电池效率达28%,并显著提升弱光发电、耐热性(功率温度系数低至–0.24%)与长期可靠性(提供终身质保)。外观上采用全黑双玻封装与低剖面边框,兼顾建筑美学与安装适配性。飞虎5标志着光伏行业从通用型产品向“一场景一技术”的精细化定制转型,也体现了晶科以AI驱动科研、依托实证数据推动技术落地的发展路径。(199字)

甘肃200MW光伏项目招商引资!来源:张掖市人民政府 发布时间:2026-10-22 09:58:07

甘肃张掖市人民政府于10月16日发布招商引资公告,面向社会公开引进投资方参与“甘肃河西硅业200兆瓦光伏发电绿电直连项目”。该项目拟建设一座装机容量为200兆瓦的光伏电站,所发电力将通过绿色电力直连方式,专项供应河西硅业二期硅基新材料生产线,实现源网荷协同。项目总投资约7.09亿元,目前实施方案已上报,正根据审核意见补充完善相关印证材料。建成后,预计年均可节约标准煤9.6万吨,减少二氧化碳排放18.25万吨,兼具能源保障、产业配套与节能减排效益。

乌拉圭签署史上最大投资!拟开发500MW光伏供电数据中心来源:TaiyangNews 发布时间:2026-10-22 09:01:37

乌拉圭与西班牙可再生能源企业Solaria Energía y Medio Ambiente签署总额57亿美元的投资协议,拟建设该国史上最大规模的光伏供电数据中心园区。项目总容量达500MW,分两期实施:一期在卡内洛内斯省建设200MW数据中心及350MW光伏电站,预计2029或2030年投运,将创造超3000个就业岗位;二期在圣何塞省新增300MW数据中心容量,并可能扩展光伏发电。光伏设施集中于佛罗里达省,由国家电力机构UTE提供土地并签订40年购电协议,Solaria负责开发运营、电网接入(500kV)及“通电土地”服务。该项目契合乌拉圭2030年新增500–600MW光伏的目标,亦响应其打造数字枢纽与绿色能源中心的国家战略。
