【深度】分布式光伏项目运行的意外风险防范

来源:发布时间:2016-09-19 10:24:59

分布式光伏项目要运行25年,期间难免有意外发生。

  1)自然灾害。

近年来我国极端气候发生频率增加。龙卷风、水灾、雪灾等,都会给电站带来极大伤害。不久前刚报道过江苏盐城的龙卷风带来的损失,还有湖北麻城光伏电站被淹事件,都严重威胁了光伏电站长期的稳定收益率。

2)意外事故。

由于设计、施工、维护等原因,光伏电站火灾也发生过多起。

对于自然灾害和意外事故,应购买相应的保险,在遇到灾害才能通过保险理赔最小化损失。

  3)房屋拆迁

城市发展迅速,大多数房屋未到寿命期就会面临拆迁。如果屋顶安装了光伏电站,则电站也将面临拆迁的命运。这种情况下,光伏电站也可以拿到补偿。

一、光伏电站保险的分类

  1财产保险

1)直接损失类保险

财产一切险:承保自然灾害、意外事故等导致的光伏电站的直接财产损失。

2)间接损失保险

运营中断与额外费用保险:承保自然灾害、意外事故等导致光伏电站运营中断的间接损失,包括预期发电量和补贴的减损以及固定成本的增加。

  3)工程延误保险

承保光伏电站建设工期延期竣工导致的间接损失、包括贷款利息与固定成本的增加。

2责任保险

1)商业综合责任险

承保除雇主责任与机动车责任之外的商业责任风险,包括场所、运营、产品与工程完工等责任风险导致的损失。

2)伞式责任保险

商业综合责任保险的超赔保单,为光伏电站提供高限额的责任风险保障。

  3质量保证保险

1)光伏组件质量保证保险

为光伏组件因材料与制造工艺缺陷提供二十五年的维修、退换保证。

2)光伏系统保证保险

为光伏系统(包括逆变器、汇流箱、跟踪系统等)的材料与制造工艺缺陷提供十年的维修、更换保证。

二、需要购买哪些保险

1运营过程中的风险

从自然灾害和意外事故的角度来看,光伏电站可以通过投保“财产一切险”规避电站自身的损失,并需要注意在保单中特别约定一些特殊风险;同时,建议考虑投保“营业中断险”转嫁由于前述事故造成的发电收入损失。

对于屋顶分布式电站(特别是租用或EMC),要特别考虑电站运行期间对第三者(包括屋顶业主)造成的损失,需要投保“公众责任险”。

2施工过程中的风险

有很多人认为项目在施工过程中的风险都是EPC负责,其实不尽然,一旦发生事故,无论是项目业主还是EPC都要承担相当的损失,建议投保“建筑安装工程一切险”。

3小结

买保险都是要花钱的!

保险是要用最少的钱带来最大的保障!每个项目要具体分析,关注的风险点在哪里,哪些风险是不需要特别考虑的,哪些风险可以转嫁给第三方,如何设定合理的保险金额和责任限额等等。

三、购买保险注意事项

有一种错误的观念,认为只要投保了保险,保险公司就一定会赔偿,完全不是这么回事。

1遵守相应的法律法规

保单中有明确的约定“投保人/被保险人的义务”,其中一项就是保单赔偿的前提是“投保人/被保险人”遵守了相应的法律法规。

这个范围非常宽,包括从设计、材料采购、施工、运维各个环节,“投保人/被保险人”都已经遵照了国家的相关规定,比如不同地区/ 地理位置的防洪设计要符合相关要求,为了减成本而降低设计标准,很可能造成保险公司拒赔。保险公司不是慈善机构,承保时是有一定的要求的。


  2如何理赔

对于“投保人/被保险人”来说,需要积极做好几点:

1)第一时间报案,通知保险公司前来查勘;

2)积极采取措施,减少损失程度;

3)及时收集所有损失证据,以便将来与公司沟通;

4)较大赔案,聘请第三方专业“保险顾问”协助处理。

  四、理赔案例

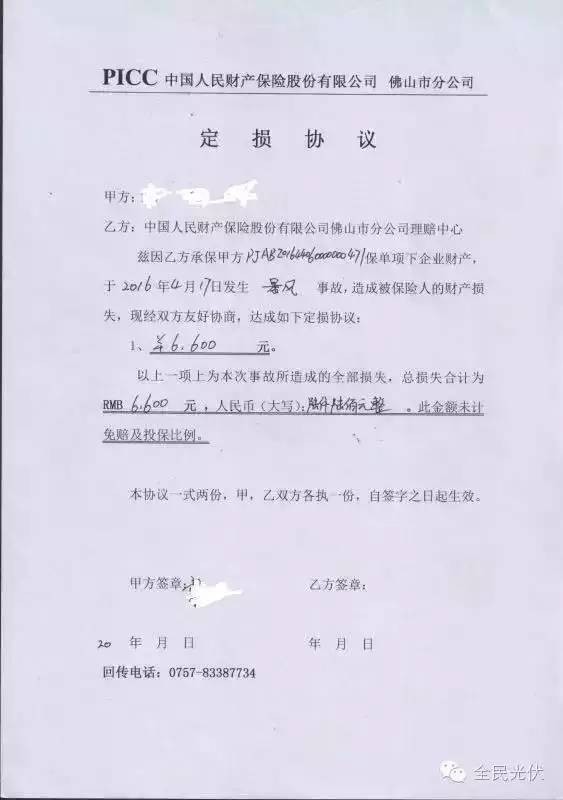

下图为广东省佛山市禅城区的一张光伏保险理赔报告和定损协议。该保险理赔单清楚地展示了被保险的投保金额、理赔金额和事故概况,真实展示了光伏电站的理赔全过程。

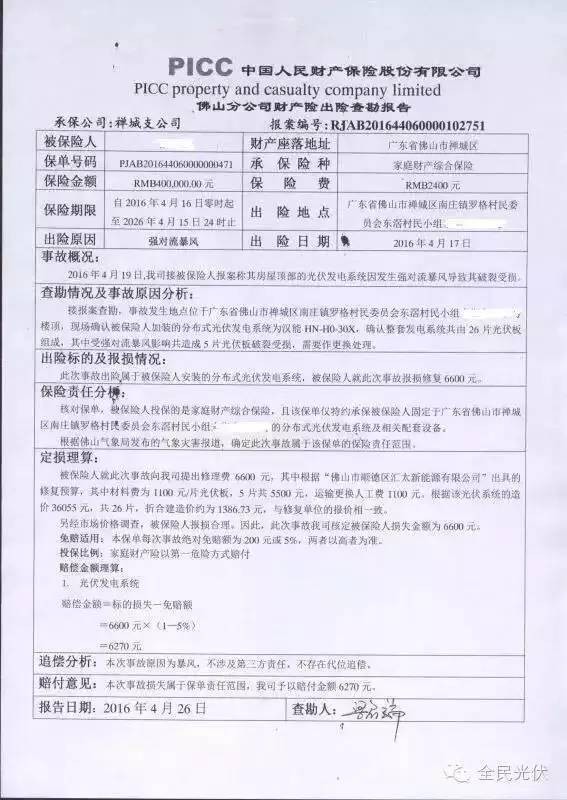

通过以上“中国人保佛山分公司财产险出险查勘报告”,我们可以了解到,黎生给自家的光伏电站投保了2400元的家庭财产综合保险,最高可理赔40万元人民币,保险期限为10年。

今年4月17日,南庄罗格村黎生家的分布式光伏发电设备因强对流天气导致部分损坏。黎生19日报案,人保公司查勘员当天查勘完毕,黎生25日交齐索赔资料,人保公司26日支付赔款6270元。“查勘报告”中简述了事故原因:事故发生地点位于广东省佛山市禅城区某楼顶,现场确认被保险人加装的分布式光伏发电系统为XX,确认整套发电系统共由26片光伏板组成,其中受强对流暴风影响共造成5片光伏板破损受损,需要更换处理。

保险公司进行了责任分析:根据佛山气象局发布的气象灾害报道,确认此次事故属于该保单的保险责任范围。并给出了定损理算:被保险人就此次事故提出修理费6600元,其中根据“XX”公司出具的修复预算,其中材料费为1100元/片光伏板,5片共5500元,运输更换人工费1100元,根据该光伏系统的造价36055元,共计26片,折合建造价约为1386.73元,与修复单位的报价相一致。另经市场价格调查,被保险人报损合理。因此此次事故核定被保险人损失金额为6600元。

该保单理赔中有一定的免赔额,每次事故绝对免赔额为200元或5%,两者以高者为准。计算出赔偿金额=标的损失-免赔额=6600元*(1-5%)=6270元。这就是黎生家的光伏电站因暴风受灾后获得6270元理赔的全过程。

下一页>

  五、光伏电站所在房屋拆迁案例

光伏发电系统拆迁应当依据《国有土地上房屋征收与补偿条例》进行补偿。

政策依据:

《国有土地上房屋征收与补偿条例》第十七条规定:作出房屋征收决定的市、县级人民政府对被征收人给予的补偿包括:

(一)被征收房屋价值的补偿;

(二)因征收房屋造成的搬迁、临时安置的补偿;

(三)因征收房屋造成的停产停业损失的补偿。(光伏电站因拆迁停产,造成未来发电收益损损失)

根据此条列,如果家里装了光伏系统又面临拆迁,则应补偿业主:光伏电站未来几年发电总收入。

然而,要想获得上述补偿,应提供相应的证据。因此,应保留以下两项文件:

1)许可证明:光伏居民并网申请表,电力公司盖章文件,非居民大的项目需要发改委备案文件(证明项目的合法性)

2)购销合同:和安装商签订的合同盖章原件,付款凭证。(证明光伏电站的价值)

3)与电网公司的发电量计量、电费、补贴结算发票。(证明光伏电站的年收益情况)

在网上看到一个拆迁补偿案例,个人觉得该案例不应是个典型案例,处理方法不合理,应该算是个特例。

上海市刘老太的子女为她安装了一套5kW光伏电站用于养老,共计花费了6万元,每年的电费收入大约8000元左右。

今年由于地产开发商征用刘先生的房屋,刘老太先后咨询了当地的拆迁办及政府相关部门,询问自己的光伏电站是否给予补偿。

刘老太自己主动找到政府相关部门,按当时安装的全部费用及15年的发电量补偿进行商谈,政府相关部门经过相关的讨论及论证结合当地政府的补贴标准,最后给予刘老太初装费及12年的发电量的电费补偿。

个人认为,由于在运行过程中,光伏电站初始投资的价值逐渐转移到电费收益中。考虑到国家补贴为20年,因此,比较合理的补偿应该是:

项目年发电量8000元×(20-运行年份)+残值(5%初始投资)

如果补偿100%的初始投资,则就不应该补偿未来的电费收益。

本文为转载全民光伏的两篇原创文章:

《【独家】遭受灾害不怕了!专家教你如何利用光伏保险减少损失》

《收益保证!一张保险公司的理赔单,真实展示光伏电站理赔全过程》

另外,转载了太阳能光伏发电的文章:

《应对光伏拆迁补偿?你知道应该怎么做吗?》

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
光伏+医疗 | 邢台医学院第二附属医院屋顶分布式光伏项目顺利并网!来源:晶澳智慧能源 发布时间:2026-11-18 09:52:15

晶澳智慧能源在邢台医学院第二附属医院建成0.5MW屋顶光伏项目,采用801块N型高效组件,实现“自发自用、余电上网”。年发电55.25万度,年减碳455吨,节能降碳融入医疗日常。项目拓展绿色能源在民生场景应用边界,树立公共建筑低碳示范。

山西邮政首个光伏发电项目并网发电来源:央广网 发布时间:2026-11-17 09:52:47

山西邮政首个光伏发电项目——太原邮区中心屋顶“光伏发电+储能”系统于11月13日正式并网发电。该项目是落实国家“双碳”目标、推进绿色邮政建设的重要举措,由山西山安茂德能源科技有限公司投资建设运营,利用约2.3万平方米屋顶空间,建成2.2MWp分布式光伏系统及1MW/2.088MWh储能系统。所发电力优先保障本地生产用电,太原邮区中心以优惠价格采购绿电,实现降本增效;储能系统支持“削峰填谷”,平抑负荷波动。项目年发电量约262万度,预计年节约电费33.7万元,相当于年节约标准煤782吨、减排二氧化碳1632吨。施工期间兼顾邮件处理效率,保障按期投运。目前山西邮政正推广经验,加快长治、临汾等地光伏项目建设。

华密新材:拟投1094万元建设分布式光伏发电项目来源:财中社 发布时间:2026-11-17 09:32:59

华密新材于11月16日发布公告,拟投资1094万元,在现有厂房屋顶建设装机容量为5000.18kWp的分布式光伏发电项目。该项目旨在响应国家“双碳”目标和能源转型政策,通过自发自用、余电上网模式降低企业用电成本,提升盈利能力。同时,项目有助于优化能源结构,推动绿色低碳发展,契合公司长期战略规划。公告发布前,公司2026年前三季度实现营业收入3.60亿元,归属于母公司股东的净利润为3682万元,具备实施新能源项目的财务基础与运营条件。(198字)

综合单价3.05元/瓦!5.916MW分布式光伏项目中标结果公示!来源:索比光伏网 发布时间:2026-11-17 08:45:52

11月16日,苏州中鑫新能源有限公司公示河北衡水烨和祥新材料5.916MW分布式光伏项目中标结果。该项目已完成审批备案,具备招标条件,整体划分为一个标段。安徽省源尚电力工程有限公司为中标单位,其投标综合单价为3.05元/瓦。项目建设需满足双重要求的并网节点:全容量并网须不晚于2027年6月30日,且须在开工后240天内完成;最终以二者中较早的时间为准。该中标结果标志着项目进入实施阶段,是华东企业承建华北地区工商业分布式光伏项目的具体实践。(198字)

福建连城县分布式光伏发电项目备案服务指南公布来源:连城县发展和改革局 发布时间:2026-11-12 10:28:28

连城县发展和改革局于2026年11月10日公开发布《连城县分布式光伏发电项目备案服务指南》,旨在规范辖区内分布式光伏项目备案管理,提升审批效率,优化营商环境。指南依据国家及福建省最新政策文件制定,明确备案坚持“谁投资、谁备案”原则,区分自然人户用、非自然人户用、一般工商业和大型工商业四类项目主体,细化备案机关权限、申报路径、信息填报要求(含项目命名规则、装机容量、上网模式、建设地点等)及备案证明领取方式。同时,指南同步梳理了并网业务全流程,涵盖并网意向申请、现场勘查、接入方案编制与答复、工程建设、并网检验等环节,并对产权归属、信息真实性责任、变更管理及运维义务等作出提示性规定,为各类投资主体提供系统化、可操作的办事指引。(199字)

绿电入芯,智造升级丨TCL光伏科技携手远景动力20MW分布式光伏项目宜昌开工来源:TCL光伏科技 发布时间:2026-11-09 09:46:14

11月5日,TCL光伏科技与远景动力在宜昌猇亭区启动20MW分布式光伏项目,覆盖厂房屋顶、车棚及地面,年发绿电超2214万度,减碳1.66万吨。项目直供远景动力高负荷储能电池产线,打造“绿电+零碳智造”标杆,推动先进制造业低碳升级。

2874.3kWp!面对台风高风压、多屋面并行,源光宝告诉你该如何托住屋顶光伏来源:源光宝 发布时间:2026-11-05 15:06:41

本文介绍了深圳宝安区一处装机容量达2874.3kWp的分布式光伏项目,覆盖7栋厂房屋顶,共安装4422片650W组件。项目面临三大核心挑战:沿海高风压环境下的抗风抗拔要求、多雨气候中既有屋面的防水与排水协调、以及多屋面并行施工带来的供货、安装与运维衔接难题。针对这些需求,源光宝提供新一代BIPV光伏支架系统,通过分屋面定制化连接设计、下压块组件固定方式强化节点可靠性;采用结构与水槽一体化方案,主梁与檩条兼作导水构件,实现二级排水;支架以锌铝镁高强钢工厂预制、分批配套供货,全螺栓装配免焊接,降低现场动火风险与人工依赖;同步配置运维板保障后期巡检通行。项目最终在安全性、防水性、工期与成本间取得平衡,形成可复制的高风压地区多屋面光伏建设协同解决方案。

华银电力:拟斥资2181.99万元投建分布式光伏项目来源:华银电力公告 发布时间:2026-11-05 09:26:31

大唐华银电力拟投资2181.99万元,在湖南湘潭市岳塘区湘潭中环水务三水厂建设5MW分布式光伏项目。该项目依托水厂稳定用电负荷,所发电量优先就地消纳,已取得投资备案及建设指标,建设周期约4个月。经测算,项目全投资税前财务内部收益率达公司既定标准,具备良好盈利性。公司提示了审批滞后、工期延误及政策变动等风险,并提出四项应对措施:优化设计提升发电利用小时数、加强招采与施工管控以降低造价、实施精细化运维压降成本、拓展电力交易与绿电碳交易增加收益。项目旨在加快公司新能源转型、增强长期盈利能力,同时服务地方低碳发展目标。

贵州双龙航空港经济区3个物流园区光伏项目发电超千万度来源:贵阳网 发布时间:2026-10-30 08:59:57

贵州双龙航空港经济区积极推进“零碳园区”建设,以物流园区为载体大力发展分布式光伏发电。目前,博凯医药、宝湾物流和顺丰丰泰贵阳产业园三个物流园区均已建成并投运光伏项目,累计发电超1000万千瓦时。其中,博凯项目利用4万平方米屋顶,实际发电800余万千瓦时,远超原规划;宝湾项目年发电约53.6万千瓦时,已累计发电31万千瓦时,并同步推进新能源货车采购与充电桩布局;顺丰丰泰项目年发电214.3万千瓦时,累计达440万千瓦时。各项目在满足园区用电需求的同时,显著实现节能降碳——合计节约标准煤约1772吨,减少二氧化碳排放约4856吨,有力支撑了绿色能源就地消纳与物流产业低碳协同发展。

1943个!安徽又一地集中清理逾期未建成并网分布式光伏项目来源:濉溪县发改委 发布时间:2026-10-29 08:59:05

濉溪县集中清理1943个逾期未建成并网的分布式光伏项目。这些项目均在取得电网接入意见后超过12个月仍未完成建设与并网,依据安徽省及淮北市关于分布式光伏管理的相关规定,为规范建设秩序、缓解并网容量占用、保障电网安全稳定运行,濉溪县发改委联合国网濉溪县供电公司启动专项核查清理工作。相关企业或个人须在公告发布后5个工作日内,持身份证明、备案文件、接入方案及开工凭证等材料,到当地供电所办理接入方案延期手续;逾期未办者将被视为主动放弃,其接入资格将被终止。释放出的电网容量将优先分配给前期排队用户,并按报装时序和电网消纳能力分批安排并网。

广东中山市印发分布式光伏发电开发建设管理办法来源:中山市发改委 发布时间:2026-10-26 14:57:06

《中山市分布式光伏发电开发建设管理办法》是中山市为规范和促进分布式光伏高质量发展而制定的专项管理文件。办法明确适用范围为全市行政区域内分布式光伏项目的投资建设、运营及监管活动,界定其为用户侧开发、配电网接入、就近平衡调节的发电设施,并按主体和规模划分为自然人户用、非自然人户用、一般工商业和大型工商业四类。文件系统规范了项目备案(实行属地管理、分类办理)、建设管理(严控选址、结构安全、风貌协调、设备资质与防雷接地等)、电网接入(简化自然人流程、明确接入责任)、并网验收与电量结算(免费计量、补贴代发),以及运行安全管理(压实投资主体责任、多部门协同监管、定期运维检查)等全链条要求。办法自发布之日起施行,有效期5年。
