赶超“630” 科诺伟业两光伏电站如期并网

来源:北极星太阳能光伏网发布时间:2016-06-30 09:33:26

索比光伏网讯:继吉林前郭长山15MWp光伏电站成功交付并网,6月24日,由科诺伟业承建的青龙宏伟19.8MWp光伏电站项目工程,冀电青龙19.5MWp光伏电站工程,正式全容量并网运行。两个项目的如期并网,标志着科诺伟业在630之前为业主交出了一份完美答卷。

青龙宏伟光伏电站工程项目建设规模为19.8MW,该项目隶属秦皇岛市青龙满族自治县七道河乡靛池子村,站址为山地地形,山体坡度较陡。2015年10月7日开工,2015年12月31号通过市质监站、2016年1月15日市电力公司验收,21公里外线已经全部竣工,于2016年1月31日成功倒送电。2016年6月7日通过电科院验收,2016年6月24日12个单元正式并网发电,年均发电量约27069.75MWh。

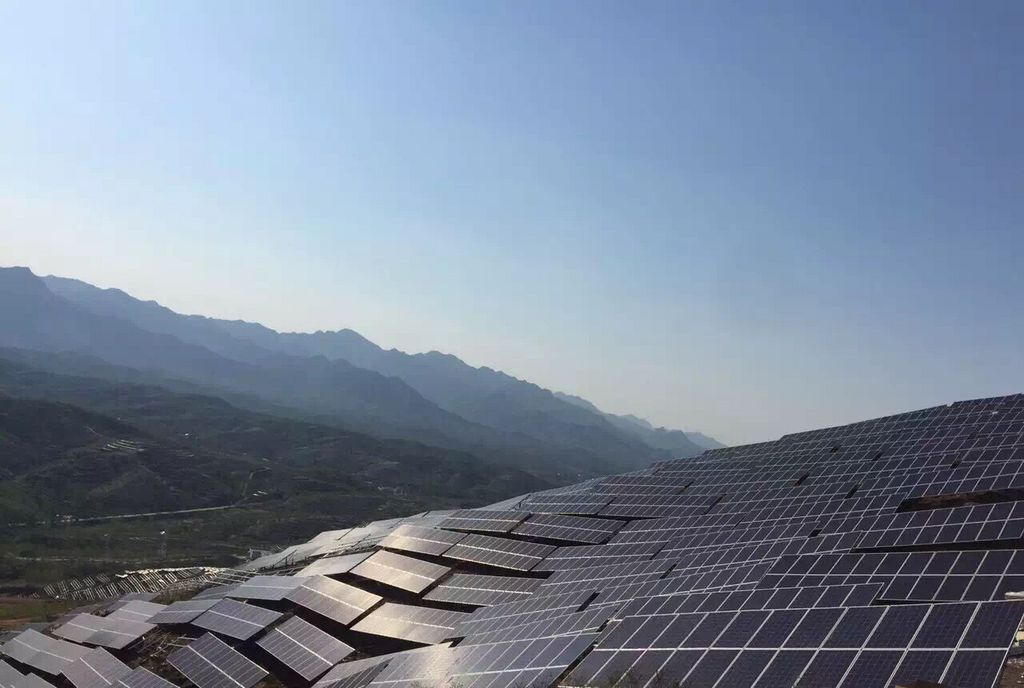

青龙冀电光伏电站

冀电青龙光伏电站工程建设规模19.5MWp,位于宏伟项目西北5公里,站址为山地地形,山体坡度校缓,山顶平台平坦开阔。地面植被较为茂盛,多为低矮枯草和少量林地,覆盖层较厚,这也为电站建设带来一定困难。2015年10月7日开工,2015年12月31号通过市质监站、2016年1月15日市电力公司验收,21公里外线已经全部竣工,于2016年1月31日成功倒送电。2016年6月7日通过电科院验收,2016年6月24日10个单元正式并网发电,年均发电量约27027.01MWh。

为确保宏伟、冀电项目6.30如期并网发电,科诺伟业积极与参建单位协作,按当地政府部门以及电力部门的要求办理相应验收手续,克服山地地貌复杂,坡度陡峭,村民阻工等困难,秉承着“以人为本,诚信务实”建设一流电站项目的宗旨,严格控制电站施工各个环节,保证电站质量的前提下按时按质交付项目。

并网当天,业主方上海两吉新能源投资有限公司发来贺电,充分肯定了科诺的努力与付出,同时也是对科诺伟业最好的褒奖,也为两家公司继续加强合作,实现共赢创造条件。




索比光伏网 https://news.solarbe.com/201606/30/165385.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
云南能源集团万象纳蚌80MW光伏项目全容量并网来源:云南能源集团 发布时间:2026-06-01 17:37:45

云南能源集团投资建设的老挝万象纳蚌80MW光伏项目于5月29日实现全容量并网,正式投入商业运营。作为继色邦菲项目后第二座接入老挝国家主电网的大型集中式光伏电站,该项目刷新了老挝单体光伏项目在装机容量与储能容量方面的纪录。项目年发电量1.456亿千瓦时,年均利用小时1437.5小时,每年可减少二氧化碳排放约13.28万吨,兼具显著节能降碳效益。其投运将增强老挝中部特别是万象市的电力供应稳定性,提升国家电网保障能力,并推动清洁能源开发与能源可持续发展。项目还带动本地就业、增加政府税收与特许权收入,促进运维技术本地化,是中老共建“一带一路”框架下能源合作的重要成果。

4.5GW!山西2026年风光保障性并网项目清单公布来源:山西省能源局 发布时间:2026-06-01 15:49:48

山西省能源局正式下达2026年第一批风电、光伏发电保障性并网年度建设计划,共35个项目,总装机规模449.5万千瓦(即4.5GW)。该计划依据《山西省2026年风电、光伏发电开发建设竞争性配置工作方案》经申报、评审和公示后确定。通知要求各地加强统筹协调,加快项目前期手续办理与开工投产;强调集约高效开发,优化选址和土地利用,避免碎片化建设;明确电网企业需同步推进送出工程建设,优化并网流程,鼓励联合送出;强化全过程监管,实行月度进度报送及五年内不得擅自转让等约束;压实安全生产责任;同时部署项目储备工作,推动“开工一批、储备一批、谋划一批”的滚动发展格局,支撑全省能源绿色低碳转型。(199字)

漳州市古雷港口发展有限公司1782.78kWp分布式光伏项目顺利并网来源:厦门港务发展股份有限公司 发布时间:2026-06-01 09:52:46

漳州市古雷港口发展有限公司1782.78kWp分布式光伏项目于5月26日顺利并网发电。该项目由海纳特电(厦门)新能源科技有限公司投资建设,古雷港发提供港区仓库彩钢瓦屋面及新建车棚作为建设场地,总装机容量中仓库屋面占1195.38kW、车棚占587.4kW,采用“自发自用、余电上网”模式。项目年均发电量约197万千瓦时,可节约标准煤约630吨、减排二氧化碳约960吨,等效植树约11万棵/年;同时为古雷港发带来稳定电费折扣收益,并盘活闲置屋顶与车棚资产。此举是古雷港发落实“双碳”战略、推进绿色智慧港口建设与资产高效运营的重要实践,也为区域能源结构优化提供了示范。(199字)

这两家美企将助力印度本土薄膜光伏组件部署!来源:光伏见闻 发布时间:2026-05-29 10:01:00

美国企业GameChange Solar与First Solar宣布在印度建立战略合作伙伴关系,旨在推动本土制造的薄膜太阳能组件部署。合作基于双方此前在印度两个集中式项目的成功实践——First Solar组件与GameChange Solar的Genius Tracker™跟踪系统已稳定运行超一年,可用率达99.8%,验证了产品兼容性。面对印度日益严格的《型号与制造商核准清单》(ALMM)等监管要求,First Solar在印本地化产能可有效降低开发商的合规与供应链风险。为此,GameChange Solar专门优化其跟踪器设计,确保与First Solar Series 7等印度产组件深度适配,并协同提升发电效率与全天候输出稳定性。双方强调,集成化设计正成为印度光伏项目新趋势,该合作有望加速该国下一阶段集中式太阳能项目的落地。(199字)

筑牢安全底线,以高标准引领高质量发展——东方日升积极响应两项光伏行业强制性国家标准落地实施来源:东方日升 发布时间:2026-05-29 09:02:36

本文介绍了《光伏组件安全要求》和《光伏组件铭牌标识要求》两项强制性国家标准的发布与实施背景,及其对光伏产业高质量发展的深远影响。两项标准将于2027年6月1日起正式施行,分别聚焦全生命周期安全管控(涵盖电气、机械、防火及有害物质限制)和铭牌信息真实可溯(严控功率偏差≤±2%,统一二维码信息要求),旨在破解“功率虚标”乱象、防范火灾与环保风险,推动行业从“规模竞争”转向“价值竞争”。作为行业领军企业,东方日升主动响应,提前开展技术升级与内控优化:在安全层面通过加严测试、高强度边框、防眩光标准研发等夯实底线;在标识层面依托高精度分选与标准制定经验,确保参数真实、全程可验。公司已成立专项工作组,将新标全面融入研发、制造与管理体系,以标准化行动支撑全球能源转型。(198字)

重磅!通合新能源光伏机构间REITs上交所成功挂牌,同步发布两大战略新布局来源:投稿 发布时间:2026-05-28 19:31:20

通合新能源于5月28日在上海证券交易所成功挂牌申港-中联通合新能源基础设施持有型不动产资产支持证券,标志着其分布式光伏资产证券化正式落地。此举实现了“产业开发—智慧运营—资本循环”新范式的闭环运行,是公司首次在资本市场公开亮相。依托中联基金的金融经验,公司构建了“主动开发—策略持有—资产证券化”的三级递进路径,全面打通分布式光伏资产全生命周期管理。仪式上同步发布两大战略:一是推出智慧能源运营平台“深蓝量化”,依托八大预测模型与三层技术架构,已在多个电力现货试点区域开展AI驱动的电力量化交易与场站优化;二是启动独立储能大储基金筹备,复制光伏REITs模式,拓展网侧储能投资与证券化路径。三者协同,强化新能源全品类资产布局与专业化运营能力。(199字)

山东青岛即墨海上光伏项目一期第二批次并网发电来源:水电九局 发布时间:2026-05-28 09:55:18

山东青岛即墨海上光伏项目一期第二批次近日成功并网发电。该项目位于即墨区鳌山湾海域,属我国太阳能资源丰富区域,规划总装机容量1515.6兆瓦(直流侧),其中一期工程装机814.9兆瓦(直流侧)、涉海面积749公顷。水电九局承担光伏平台电气安装、海上电缆敷设、箱变吊装及子阵调试等关键施工任务。面对复杂海况、短施工窗口期等挑战,团队坚持“能陆地不下海”,采取灵活调度与并行施工策略,并强化技术安全交底及多方协同,兼顾生态环保与渔民权益。项目投运后将实现“海上发电、水下养殖”的渔光互补模式,一期全容量年发电约10.7亿度,可节约标煤32.7万吨、减排二氧化碳87.1万吨,显著优化胶东半岛电网结构并支撑蓝色经济发展。(199字)

国网盐城市大丰区供电公司:扎实开展光伏领域违规并网专项监督来源:国网盐城市大丰区供电公司 发布时间:2026-05-27 09:06:52

国网盐城市大丰区供电公司纪委近期组织开展光伏领域违规并网专项监督,聚焦分布式光伏并网业务中“小微权力”滥用风险。针对该业务链条长、环节多、自由裁量权大等特点,监督覆盖近一年内新增项目,通过系统数据比对(652条)、台账核查(47份)、现场抽查(13户)及用户回访(33户)等方式深入排查,发现并整改隐患8项。针对流程不规范、资料不全、服务滞后等问题,发出监督建议书2份,运用“第一种形态”处理3人次,并建立问题清单实施跟踪督办。同步在农电领域开展专题廉政警示教育,压实一线人员履职与廉洁责任。后续将推动光伏监督常态化、长效化,着力实现阳光、清廉、安全并网。(199字)

和田策勒项目并网发电!深圳安泰科扎根大漠,赋能80万千瓦光伏治沙标杆工程来源:安泰科能源股份 发布时间:2026-05-27 09:03:00

5月23日,中广核和田策勒县80万千瓦光伏治沙项目实现全容量并网发电。该项目位于塔克拉玛干沙漠南缘,占地2.06万亩,是集清洁能源生产、荒漠生态修复与区域能源转型于一体的标杆工程。深圳安泰科为其提供“诚固”系列光伏支架技术支撑:采用双立柱结构与钢筋混凝土灌注桩基础,显著提升抗风沙、抗沉降能力;高规格锌铝镁防腐涂层保障极端环境下的长期耐久性;0.5米离地高度可阻滞近地面风沙流,31°倾角兼顾发电效率与雨水导流,促进板下土壤保墒及耐旱植被生长。项目年发电15.3亿千瓦时,可节约标煤46万吨、减排二氧化碳125万吨。该工程标志着“光伏+治沙”模式在西北地区的深化应用,也体现了安泰科以核心技术服务国家生态安全与能源转型的战略实践。(199字)

三峡能源获得发明专利授权:“一体化滩涂光伏电站支架基础结构及其施工方法”来源:证券之星 发布时间:2026-05-27 08:41:13

三峡能源于2026年5月26日获得名为“一体化滩涂光伏电站支架基础结构及其施工方法”的发明专利授权。该专利针对沿海潮间带滩涂地区地基承载力弱、腐蚀性强、潮汐与强风影响大等特殊工况,提出一种由树根桩基础与支架部分组成的一体化结构:树根桩含竹节形主桩、管状副桩及十字板桩底;支架通过套筒与套环套接桩顶与主桩,并以销钉固定,辅以斜撑和间隙设计提升稳定性。该方案施工简便、人工需求少、耐久性高。截至2026年5月,公司累计获授权专利1154项;2025年研发投入为1957.57万元,同比下降53.97%。

推进光伏行业“反内卷”!两项强制性国家标准发布来源:经济参考报 发布时间:2026-05-27 08:12:01

工业和信息化部发布《光伏组件安全要求》和《光伏组件铭牌标识要求》两项强制性国家标准,将于2027年6月1日起实施,旨在响应国家“反内卷”治理部署,推动光伏产业高质量发展。针对行业存在的供需失衡、低价恶性竞争、功率虚标、低质组件泛滥及“毒玻璃”等乱象,新标准作出严格规范:前者明确电气、机械、防火及有害物质(如砷含量≤50ppm)等安全要求,强化火灾防控与环保健康保障;后者则限定电性能参数标称值与实测值的允许偏差,统一测试方法与量值溯源要求,确保铭牌信息真实可验。专家指出,相关成本增幅有限且可控,长期有利于淘汰落后产能、提升技术与品质水平,构建公平有序的市场环境。(199字)
