【干货】光伏项目EPC承包范围划分及费用构成

来源:发布时间:2016-03-23 09:18:59

近年来,光伏行业快速发展,行业技术日趋成熟,施工速度快、模块化高,采用EPC方式更有利于项目业主提高工程质量,把控工期,控制风险。在此过程中,承包商与业主要明确各自所负责的工作范围,并在合同中表述清晰。

首先,简单介绍下EPC。EPC(Engineering Procurement Construction)是指公司受业主委托,按照合同约定对工程建设项目的设计、采购、施工、试运行等实行全过程或若干阶段的承包,即对项目的全部勘察、设计、设备和材料采购、建筑安装工程施工、项目管理、设备监造、调试、验收、培训、移交生产、性能质量保证、工程质量保修期限的服务过程进行总承包。

一般来说,承包人的工作范围大致如下:

1、工程设计;

2、施工图、施工图预算及承担相应设计变更、修改等工作。

3、编制光伏项目内设备材料采购和施工招标技术条件书等有关文件。

4、编制光伏项目的竣工文件。

5、光伏项目组件、逆变器、汇流箱、变压器等主要设备采购、材料采购、检验、监制、运输、催交和现场保管及与其各供货或服务商的协调。

6、光伏项目组件、主变等设备安装、调试,设备基础基础、升压站、综合楼等建筑工程施工。

7、光伏项目现场安全、消防等。

8、光伏项目试车及调试。

9、光伏项目消除从负荷联动试车到质保期结束前的设计、施工、采购的缺陷等。

10、参与业主组织的关于技术引进的谈判、实施和验收的全过程,为业主提供技术支持。

与此对应,项目业主的工作范围大致如下:

1、土地征用(含拆迁及赔偿)。

2、厂址平基。

3、工程监理与工程质量监督。

4、参加和协助承包人试车,组织试生产及调试。

5、性能考核。


6、环保、水土保持、安全报告等评价。

7、有关工程开工、协助邀请招标、竣工许可证等申请。

8、保证正常工程施工的外部协调工作。

9、外部供水、供电线路等接入。

10、招聘并组织生产人员提前进厂参加生产准备和参加人员培训。

以某地面光伏发电项目为例,整个光伏发电项目的总体费用构成及比例大致如下:

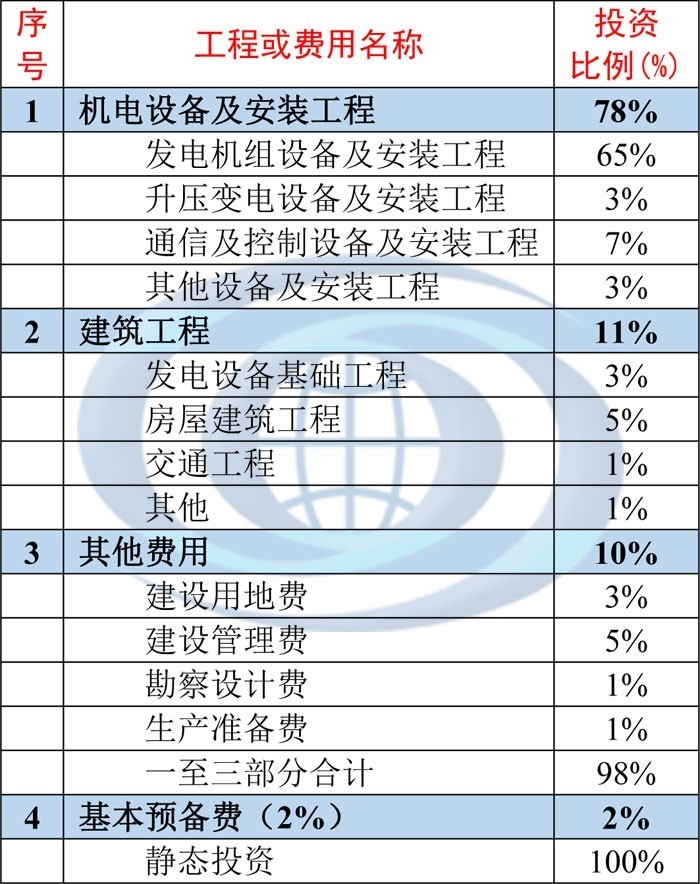

  表:光伏发电项目的费用构成

其中,项目业主应承担项目建设用地费、工程前期费、工程建设管理费、工程建设监理费、项目前期咨询服务费等费用,约占光伏发电项目的8~10%。但承包人与项目业主具体的工作范围划分还要看合同中条款的具体规定。

责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
1.598元/W!宁夏380MW光伏EPC中标公示来源:索比光伏网 发布时间:2026-10-29 09:17:08

10月23日,宁夏吴忠市同心县华炬创能380MW光伏项目EPC总承包中标结果公示,中标单位为中铁二十二局集团电气化工程有限公司,中标价7.27664亿元,折合单价1.598元/瓦。该项目位于同心县,建设规模为交流侧380MW、直流侧约455.31MWp,采用EPC总承包模式,涵盖勘察设计、全部设备材料采购及施工全过程,总工期16个月。作为当地重点新能源项目,其建成投产后将有效提升区域清洁能源装机容量,推动宁夏新能源产业高质量发展。(198字)

2.025元/W!天津宝坻200MW光伏项目EPC中标结果公布来源:中国电力招标网 发布时间:2026-10-27 15:29:32

天津市宝坻区200MW光伏项目EPC总承包中标结果于10月26日公布,中水北方勘测设计研究有限责任公司与天津安装工程有限公司联合体以5.06亿元中标,折合单价2.025元/瓦。项目位于宝坻区大口屯镇等四个乡镇,利用养殖坑塘、沟渠等非耕用地建设,规划交流容量200MW(直流装机约249.99MW),容配比1:1.25。工程涵盖59个不同规格光伏发电单元、33.78万块740Wp双面N型组件、625台组串式逆变器及59台箱式变压器,并新建8回35kV集电线路和1座220kV升压站,通过一回220kV线路接入区域电网。EPC范围包括勘察设计、设备材料采购(除组件与逆变器外)、全部建安施工、调试及并网手续等。工期12个月,计划2026年10月开工,2027年10月实现全容量并网。

1GW!新疆塔城地区光伏项目工程总承包招标来源:中国招标投标公共服务平台 发布时间:2026-10-26 09:35:56

本文介绍了新疆塔城地区乌苏市100万千瓦(即1GW)光伏发电项目工程总承包的招标动态。该项目由首储能源科技(乌苏)有限公司作为招标人,属集中式光伏电站,建设地点位于乌苏市。招标内容涵盖光伏场区、220千伏升压站及配套电力送出工程的整体设计、采购与施工(EPC)总承包工作。其中,新建220千伏升压站一座,并同步建设约23.5千米的送出线路,以实现电力并网外送。该招标为二次发布,表明项目已进入实质性推进阶段,是新疆地区新能源规模化开发的重要落地举措之一。

智能温控大棚+光伏发电+冷链仓储 邵武沿山建食用菌绿色融合基地来源:闽北日报 发布时间:2026-10-26 09:14:43

邵武市沿山镇沿山村正建设一处总投资400余万元、占地5000平方米的食用菌绿色融合基地。该基地以破解传统种植受季节气候制约、品种单一、鲜菇保鲜能力不足等瓶颈为目标,集成智能温控大棚(已建10栋)、308.48千瓦分布式光伏发电系统和100立方米冷链仓储设施,构建“设施栽培—清洁能源—低温保鲜”一体化产业模式。依托当地悠久的食用菌种植历史、丰富的农户经验及闽赣竹荪交易市场等成熟产销平台,项目旨在推动产业提质增效。建成后预计今年12月投用,将拓展栽培品类、壮大村集体经济、提供就近就业岗位,实现村集体与农户双向增收,助力乡村产业振兴。

河北华电90MW集中式光伏项目EPC招标!来源:光伏盒子 发布时间:2026-10-19 06:44:53

华电唐县90MW光伏项目EPC总承包启动招标,直流侧容量107.64MWp,配套220kV升压站及送出线路;计划2026年11月开工,2027年6月全容量并网;涵盖勘察设计、施工、设备采购(除核心设备外)、并网验收及智慧平台接入等全周期服务。

华润光伏项目EPC中标候选人公示来源:索比光伏网 发布时间:2026-10-16 13:47:15

10月13日,华润电力就曹妃甸石化产业基地绿色低碳能源光伏发电项目(EPC)工程I标段发布中标候选人公示,中建三局集团有限公司位列第一中标候选人,投标报价为4300万元。该项目直流侧装机容量为15兆瓦,据此折算单价约为2.867元/瓦。中标范围涵盖工程设计、采购、施工及试运行等全过程总承包工作,其中采购内容包括透明光伏组件,并延伸至组件的监造、运输与现场保管等环节。公示期为10月13日至10月16日。该标段是华润在曹妃甸石化基地推进绿色能源转型的重要配套工程之一。

河北省风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见发布来源:河北省发展和改革委员会 发布时间:2026-10-14 08:58:10

河北省发改委于2026年10月10日印发《风电、光伏发电及独立储能项目共用工程建设及费用分摊指导意见》,旨在规范新能源项目共用工程管理,保障公平、安全、高效并网。文件明确共用工程界定标准,要求在项目谋划阶段由省级电网企业协同核定接入条件,并以经济性最优原则确定共用范围;对存量工程,由省级电网核定富余容量,承建主体须按规则向符合条件的新项目开放接入,违诺者将被限制后续项目预留容量支持。新建项目承建主体须签署共享承诺书并备案,违约将取消资格。费用分摊坚持“谁受益、谁承担”,建设费用按交流侧装机容量比例分摊,运行费用按实际发电量比例分摊,新增项目引发的改扩建或陪停补偿等费用由其单独承担。意见还强化了能源主管部门统筹监管与电网企业公平开放责任。(199字)

122MWp!四川凉山州光伏项目EPC总承包招标来源:光伏盒子 发布时间:2026-10-13 09:35:52

本文介绍了四川凉山州昭觉县新城光伏项目的EPC总承包招标信息。该项目名为“昭觉6#地块新城光伏项目”,由川能(昭觉)新能源有限公司作为招标人,选址于凉山彝族自治州昭觉县新城镇。项目直流侧装机容量为122.27072兆瓦峰值(MWp),属中大型地面光伏电站。招标范围涵盖工程设计、设备采购、施工建设及整体调试等全过程总承包服务,旨在通过公开招标方式选定具备资质与经验的EPC承包商,推进项目高效落地实施。公告标志着该光伏项目已进入实质性建设准备阶段。

1.23元/W,中电建云南180MW光伏项目EPC中标公示来源:智汇光伏 发布时间:2026-10-13 09:26:48

本文介绍了中国电建旗下中电建(沧源)新能源有限公司在云南省临沧市沧源县开展的安也光伏发电项目EPC总承包中标公示情况。该项目规划直流侧装机容量180.11MWp、交流侧150MW,于10月12日公布中标候选人,投标单价集中在1.234—1.241元/瓦,其中最低报价为1.23元/瓦。EPC承包范围涵盖全过程建设管理:包括前期手续办理(如林地草地审批、土地复垦、各类规划及施工许可等)、勘察设计(含初设、施工图及概预算)、设备材料采购与管理(光伏组件及储能设备由发包人采购,承包人负责监造与转运)、土建与安装施工、用地协调与青苗补偿、水保环保消防等专项“三同时”落实,以及并网前后的全部涉网手续、试验与验收工作。

117户拟清理!安徽鸠江区公示核查长期未建成并网及并网后无电量分布式光伏项目来源:鸠江区发展和改革委员会 发布时间:2026-10-10 10:26:33

安徽省芜湖市鸠江区发改委于2026年10月9日发布公示,拟对辖区内117个分布式光伏项目予以清理。其中116个项目在完成备案并取得电网接入意见后超12个月仍未建成并网,1个项目虽已并网但长期无发电量,现场核查确认其无发电设备或已丧失恢复发电条件。此次清理依据安徽省能源局《关于贯彻落实〈分布式光伏发电开发建设管理办法〉的通知》相关规定,明确对超期未建、建而未用项目实施动态管理。公示期为2026年10月9日至10月23日,面向新能源企业公开,接受情况反映。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与并网管理质量。

2.67元/W!烟台龙口1.458MW光伏项目EPC中标结果公示!来源:光伏盒子 发布时间:2026-09-29 05:55:46

中国石化龙口LNG项目光伏发电EPC工程中标揭晓:邦润(山东)以389.96万元、2.67元/W单价中标,建设1458.24kWp分布式光伏系统,含620Wp组件、箱变、6台慢充桩及配套设施,助力LNG基地绿色低碳转型。
