浅析:如何在湖南开发光伏项目?

来源:发布时间:2016-01-14 08:29:59

一、资源概况

湖南省太阳能资源条件一般,属于全国四类地区,年太阳总辐射在3200~4600MJ/m2之间,年平均日照小时数为1457h,从总体上看,东部日照资源较西部丰富,东北部的环洞庭湖地区以及湘南的永州、郴州地区相对较丰富,光伏发电年等效利用小时数900h左右。

二、电价及补贴政策

  1、国家政策

我国发展太阳能光伏以来,光伏电价进行了多次调整,目前我国大型地面光伏电站上网标杆电价是根据《国家发展改革委关于完善陆上风电光伏发电上网标杆电价政策的通知》(发改价格[2015]3044号)(以下简称3044号文)确定的。分布式光伏项目补贴电价政策是根据2013年8月26日国家发展改革委发布的《国家发展改革委关于发挥价格杠杆作用促进光伏产业健康发展的通知》(发改价格[2013]1638号)确定的。

光伏电站根据各地太阳能资源条件和建设成本,将全国分为三类太阳能资源区,自2016年起逐步下调光伏电站标杆上网电价。

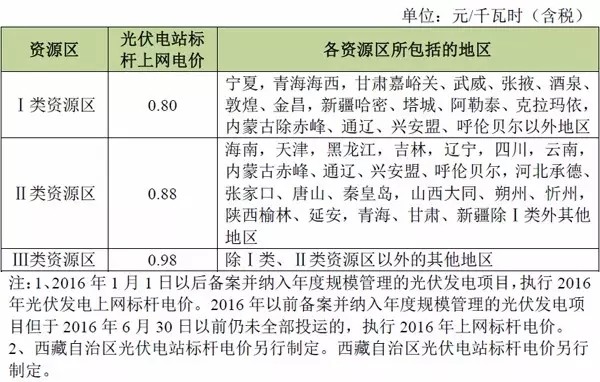

  表1:全国光伏电站标杆上网电价

分布式光伏分布式光伏发电实行按照全电量补贴的政策,电价补贴标准为每千瓦时0.42元(含税,下同),通过可再生能源发展基金予以支付,由电网企业转付;其中,分布式光伏发电系统自用有余上网的电量,由电网企业按照当地燃煤机组标杆上网电价收购。

根据2014年9月2日国家能源局发布的《国家能源局关于进一步落实分布式光伏发电有关政策通知》(国能新能[2014]406号)和3044号文,国家鼓励开展多种形式的分布式光伏发电应用,比如大型公建、农业设施等,并鼓励各级地方政府在国家补贴基础上制定配套财政补贴政策,同时对分布式光伏发电提出了新的模式:利用建筑屋顶及附属场地建设的分布式光伏发电项目,在项目备案时可选择“自发自用、余电上网”或“全额上网”中的一种模式。“全额上网”项目的全部发电量由电网企业按照当地光伏电站标杆上网电价收购。

    已按“自发自用、余电上网”模式执行的项目,在用电负荷显著减少(含消失)或供用电关系无法履行的情况下,允许变更为“全额上网“模式,项目单位要向当地能源主管部门申请变更备案,与电网企业签订新的并网协议和购售电合同,电网企业负责向财政部和国家能源局申请补贴目录变更。选择“全额上网”模式,项目单位要向当地能源主管部门申请变更备案,并不得再变更回“自发自用、余电上网”模式。在地面或利用农业大棚等无电力消费设施建设、以35千伏及以下电压等级接入电网(东北地区66千伏及以下)、单个项目容量不超过2万千瓦且所发电量主要在并网点变电台区消纳的光伏电站项目,纳入分布式光伏发电规模指标管理,执行当地光伏电站标杆上网电价。

2、湖南地方政策

湖南省2014年底下发了《湖南省关于推进分布式光伏发电发展的实施意见》,对使用省内生产的太阳能电池板、逆变器等光伏组件、未享受中央财政补助且通过验收的分布式光伏发电项目,实行电价补贴,2014年建成投产项目补贴为0.2元/kWh,2015-2017年补贴标准根据成本变化适时调整。

三、经济性评价

湖南省属于太阳能资源一般区域,年满发小时数较低,在900h左右,整体上投资光伏项目收益不高。

1、光伏电站项目

湖南省属于Ⅲ类资源区,对应的光伏标杆电价为0.98元/kWh,假设项目单位造价为8000元,装机容量10MW,年利用小时数需要达到1050小时,在没有政府补贴的情况下,融资前税前收益率方可达到8.12%,满足项目收益需求。如果项目年利用小时数为900小时,则单位造价需要降低至6700元左右方可满足8.13%的融资前税前收益率。

2、分布式光伏项目

分布式光伏项目可选择三种模式(国家补贴为20年):如果选择“全额上网”方式,对应的光伏标杆电价为0.95元/kWh;如果选择“自发自用,余电上网”,国家给予0.42元/kWh的电价补贴,上网部分按照当地燃煤标杆电价收购;全部“自发自用”,则电价为售电价格、国家电价补贴价格与省级补贴之和。根据湖南省电网销售电价表,当项目电价采用一般工商业电价(0.83395元/kWh)时,项目整体收益最高。

假设项目装机容量为1MW,单位造价为8000元。如果年利用小时数达到1050小时,在政府补贴的情况下,项目融资前税前收益率在8.26%之间,投资回收期在10年之间,项目具有一定的盈利能力。如果项目年利用小时数为900小时,则单位造价需要降低至6800元左右方可满足8.15%的融资前税前收益率。

四、备案流程

根据国务院《关于促进光伏产业健康发展的若干意见》(国发[2013]24号)、国家发展改革委《关于印发分布式发电管理暂行办法的通知》(发改能源[2013]1381号)和国家能源局《关于印发分布式光伏发电项目管理暂行办法的通知》(国能新能[2013]433号)等有关规定,光伏项目由各地方政府进行备案。

湖南省光伏项目依据国家要求实行备案制,由市级主管部门负责备案工作。


索比光伏网 https://news.solarbe.com/201601/14/176095.html
责任编辑:solar_robot
索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
京能国际北京海淀区首师大附中0.52MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-08-06 09:26:45

8月4日,京能国际北京海淀区首都师范大学附属中学0.52兆瓦分布式光伏项目完成备案。该项目利用校内闲置屋顶建设光伏发电系统,采用“自发自用、余电上网”模式。建成后年均发电量约59万千瓦时,相当于节约标准煤178吨、减排二氧化碳558吨,可显著降低校园传统能源消耗与碳排放。作为京能国际在新能源校园场景的重要布局,该项目不仅强化了其绿色校园解决方案能力,也为北京市基础教育领域推进绿色低碳转型和零碳校园建设提供了实践范例。(198字)

安徽凤阳县拟清退124个分布式光伏项目!来源:凤阳县人民政府 发布时间:2026-08-06 09:07:52

安徽凤阳县拟清退124个超期未建的分布式光伏项目。依据滁州市发改委相关管理通知,县供电公司对已备案并取得电网接入意见但12个月内未建成并网的项目开展核查,共梳理出124个逾期未开工项目,现予以公示并启动清退程序。公示期内(2026年8月5日至9月4日),相关企业可提交书面说明及合理建设计划,并须在15日内实质性开工建设;逾期未反馈或仍未开工的,供电公司将终止其并网流程。此举旨在规范分布式光伏项目建设秩序,提升资源利用效率与电网接入管理效能。

1601个分布式光伏项目拟被清理来源:百色市发展和改革委员会 发布时间:2026-08-06 08:31:47

广西百色市发改委近日发布公告,拟清理1601个逾期未建设的分布式光伏项目。这些项目均在备案后超过两年未开工,不符合国家及自治区关于分布式光伏发电项目管理的相关规定。此次清理依据《分布式光伏发电开发建设管理办法》等文件要求,旨在规范项目管理、提升资源配置效率、强化事中事后监管。公告对项目清单予以公示,并设置异议反馈期至2026年8月31日,要求相关建设单位提交加盖公章的书面材料;逾期未反馈则视为无异议。公示期结束后,百色市发改委将依法依规对上述项目启动备案注销程序。此举反映了地方政府加强新能源项目全流程监管、推动光伏产业健康发展的务实举措。(199字)

安徽灵璧县:拟清理64个分布式光伏项目来源:灵璧县发展和改革委员 发布时间:2026-08-05 13:59:56

安徽省灵璧县发改委于2026年8月5日发布公示,拟清理64个长期滞建的分布式光伏发电项目。这些项目均已取得备案及电网接入批复,但超12个月未建成并网(现场逆变器、光伏组件安装不足10%),被认定为超出合理建设周期。依据宿州市发改委相关通知要求,此次清理旨在提升电网资源利用效率。公示期内(8月5日至20日),项目建设主体如拟继续实施,须向县发改委和县供电公司提交加盖公章的书面建设计划,并自提交之日起15日内实质性开工;逾期未报计划或未按期开工的,县供电公司将在公示结束后依法终止其电网接入流程。

自主开发新硕果!安泰新能源日本茨城光伏项目成功签约。来源:安泰新能源 发布时间:2026-08-05 09:57:53

安泰新能源签约日本R公司,落地茨城县850kW光伏电站,实现日本市场开发业务里程碑突破。项目采用PPA模式,所发电力及环境价值直供终端企业,助力碳中和。双方将联合开发、持续供能,目标2030财年末建成100MW光伏装机,加速亚太低碳转型。

单体最大!极电光能6.7MW钙钛矿屋顶分布式光伏项目成功并网来源:极电光能 发布时间:2026-08-05 09:53:21

7月31日,极电光能宛山湖园区6.7MW钙钛矿屋顶光伏项目并网,创钙钛矿单体商业化最大纪录。年发电656万度,减排CO₂8.81万吨。项目融合屋顶、幕墙、车棚等全场景BIPV应用,节能率达86.18%,树立零碳园区新标杆。

分布式光伏如何实现可观、可测、可调、可控?CET中电技术助力金发科技武汉、天津光伏项目稳定可靠运行来源:投稿 发布时间:2026-08-04 10:07:49

本文介绍了CET中电技术为金发科技天津、武汉两地工商业分布式光伏项目提供的成套二次系统解决方案,响应国家对新能源“可观、可测、可调、可控”的政策要求。针对两地项目在装机容量(12.39MW与5.946kW)、并网电压等级(35kV与10kV)及通信条件(有线与无线)等方面的差异,CET以自主可控的统一技术平台实施差异化适配。方案涵盖光功率预测(短期/超短期双尺度,准确率超85%和90%)、统一监控(集成逆变器、箱变等设备数据)、AGC/AVC智能功率调节、全链条保护测控及电能质量监测,并全面采用国产化软硬件,支撑光伏电站安全、透明、可调节运行,标志着工商业分布式光伏向新型能源单元转型的实践范例。(199字)

京能国际北京亦庄经开区北汽技师学院2.64MW分布式光伏项目成功备案来源:京能国际 发布时间:2026-07-29 10:07:16

京能国际北京亦庄经开区北汽技师学院2.64MW分布式光伏项目于7月27日完成备案,标志着其在绿色校园领域的布局取得新进展。项目选址于北京经济技术开发区育英街11号北汽技师学院屋顶,利用闲置屋面建设光伏发电系统,总装机容量2.64兆瓦,采用“自发自用、余电上网”运行模式。投运后预计年发电量约283万千瓦时,可年节约标准煤854吨、减排二氧化碳2675吨,显著降低校园传统能源消耗与碳排放。该项目是京能国际拓展分布式能源应用场景、服务“双碳”目标的重要实践,为区域院校清洁能源改造和零碳校园建设提供了可复制的示范样板。(199字)

福建诗山镇:开展分布式光伏项目安全隐患专项整治来源:诗山镇人民政府 发布时间:2026-07-29 09:58:40

福建南安市诗山镇于2026年7月27日发布通告,启动屋顶分布式光伏项目安全隐患专项整治行动。整治聚焦光伏板下方屋面存在的违规围挡、封闭搭建、私自改造及杂物堆放等突出问题,明确要求光伏安装运维企业全面开展全覆盖隐患排查,并督促房屋产权人限期整改;业主须立即拆除违建、清理堆放物,恢复屋面空旷原状。通告强调,此类违规行为易导致疏散受阻、散热不良、荷载超标,进而引发坍塌、火灾、触电等安全风险。对逾期未改、拒不配合或整改反弹的,镇政府将依法组织强制拆除并追究相关企业及业主的经济、行政与法律责任,旨在切实保障群众生命财产、建筑结构及电力运行安全。(198字)

内蒙古伊金霍洛旗2026年分散式风电、分布式光伏项目优选启动来源:伊金霍洛旗人民政府 发布时间:2026-07-29 09:25:59

2026年7月28日,内蒙古伊金霍洛旗正式启动2026年度分散式风电与分布式光伏发电项目开发主体优选工作。项目规划建设规模总计11万千瓦,其中分散式风电5万千瓦、分布式光伏6万千瓦,全部位于鄂尔多斯市伊金霍洛旗境内。本次优选由伊金霍洛旗能源局委托第三方机构组织实施,坚持“公平公正、严格规范、公开透明”原则,面向具备独立法人资格、信用良好且无违规记录的境内企业开放申报;允许单独或联合体形式参与,但对联合体牵头人及履约责任有明确要求。评审将综合评估企业实力、技术方案与保障措施等维度打分排序,择优确定开发主体。申报文件递交截止时间为8月4日上午,相关公告已在伊金霍洛旗人民政府官网发布。(199字)

湖南100MW光伏项目公示!来源:永州市生态环境局 发布时间:2026-07-27 09:12:43

本文介绍了湖南省永州市零陵区一处光伏电站项目的环评变更公示情况。原项目于2025年2月获批,位于接履桥办事处长岭村,装机容量约129.76MWp;现拟实施重大变动,重新选址于接履桥镇下辖8个行政村(社区),总占地面积增至约166.91公顷。调整后项目交流侧装机容量为100MW,直流侧实际容量为130.15MWp,采用203,364块660Wp双面N型光伏组件,共划分37个发电单元。项目总投资约4.03亿元,由湘投能源(零陵区)有限公司建设,该公司系湖南能源集团电力投资有限公司控股子公司。公示由永州市生态环境局于7月23日发布,旨在就环境影响评价文件拟审批决定公开征求意见。
