变为高压1000V,埼玉东松山百万光伏电站提升投资效率

来源:日经BP社发布时间:2016-01-06 17:36:12

1.5MW的“中野东松山百万光伏电站”建在埼玉县东松山市(图1)。如名称所言,发电运营商为中野建设(Nakano Corporation)。

图1:输出功率为1.5MW的“中野东松山百万光伏电站
利用了原来的建筑设备和材料供给基地(摄影:中野建设)

EPC服务由汤浅商事负责,太阳能电池板采用阿特斯阳光电力的产品,光伏逆变器(PCS)为东芝三菱电机产业系统(TMEIC)制造。

通过在配置上下工夫,将并网费用控制在25万日元左右

百万光伏电站建在距离东武东上线东松山站约15分钟车程,靠近国道407号线,南邻市野川的分叉点,夹在河流中间,北侧呈细长形状伸展开去的土地上。

由于夹在河流中间,因此基本没有能形成阴影的障碍物。占地为南北方向的细长形状。如果从南端开始,合着土地的宽度设置太阳能电池板,可以朝正南方向铺设电池板,建成基本不受阴影影响的百万光伏电站

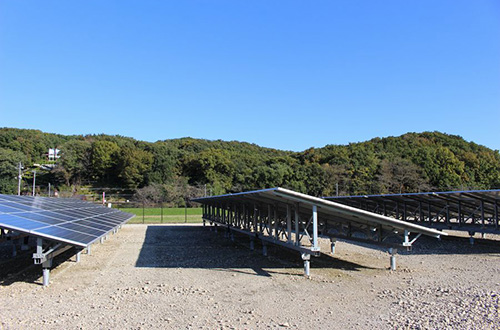

发电站内铺了再生碎石(图2)。把拆卸原器材中心产生的混凝土、沥青和柏油等制成碎石利用。不仅有效利用了拆卸产生的资材,还提高了作业车的通行性,从而提高了施工和维护效率,而且有抑制杂草生长的效果,可谓一举多得。

图2:铺上再生碎石,提高施工和维护效率
还有抑制杂草生长的效果(摄影:日经BP社)

作业车除了百万光伏电站中央附近横贯南北的约3.5m宽道路外,还能在外周行驶。

另外,PCS和升压变压器设置在原器材中心的受变电设备处(图3)。由此可以直接利用原器材中心受电的电线杆,支付给东京电力的并网费用因而控制在了25万日元左右。

图3:升压变压器(里侧)设置在原器材中心的受变电设备设置场所
直接利用原来的电线杆,将并网费用控制在了25万日元左右(摄影:日经BP社)

采用750kW机型,减少光伏逆变器设置台数


采用750kW机型,减少光伏逆变器设置台数

基础采用了日铁住金建材公司制造的沉降钢管桩“Convenient Pile”。据称,考虑到是夹在河流中间的软土地基,及撤除后的再利用,而采用了桩顶端的翅膀形状比通用品要大的特别定制品。

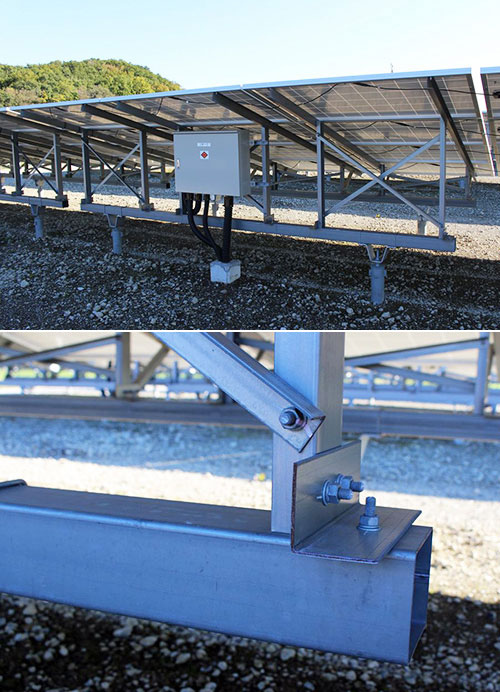

架台也使用日铁住金建材的“Solar frame Eco”。考虑到耐腐蚀性和操作性,而采用了高耐腐蚀性电镀钢板“SuperDyma”。据称断面等无需追加实施电镀和涂装,切断后即使一时会生锈,但经过一段时间之后,保护涂层会包住断面(图4)。

图4:采用高耐腐蚀性电镀钢板的架台
即使断面生锈,但经过一段时间后,保护涂层也会包住断面(摄影:日经BP社)

太阳能电池板最低部分的设置高度约为60cm,设置角度为15度。最初曾考虑将设置角度定为30度,后从每张电池板的预计发电量和可设置数量的平衡考虑,定为了15度。电池板前后排之间的距离约为2.5m(图5)。

图5:电池板设置角度为15度,每列间隔约为2.5m
铺设了6192张阿特斯阳光电力制造的255W产品(摄影:日经BP社)

发电站共铺设了6192张阿特斯阳光电力制造的255W产品,电池板输出功率为1.57896MW。

PCS则变更了最初的计划,提高了投资效率。同是TMEIC的产品,当初预定采用的是输出功率500kW、支持600V电压的机型。

因2014年2月输出功率为750kW、支持1000V电压的机型开始销售,所以决定采用750kW机型。

因是输出功率约为1.5MW的光伏电站,原来计划采用3台输出功率为500kW的机型。减为2台输出功率750kW的机型,使基础和布线施工费等得以减少。

通过发电系统的构成由600V变更为1000V,可以增加构成组串(串联太阳能电池板的单位)电池板张数,还削减了接线盒的数量和布线电缆的总长度。

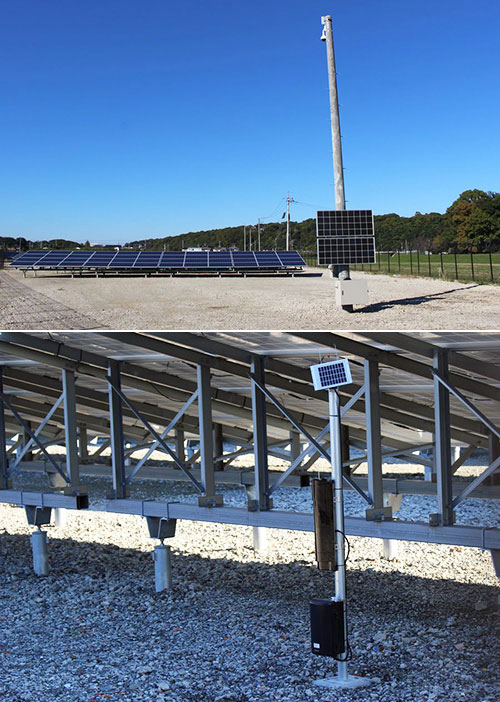

设法确保了监控摄像头的电源。设置在升压变压器旁边的监控摄像头是以升压变压器为电源,用电缆连接的。其他监控摄像头由于设置在附近没有电源的场所,因此利用组合太阳能电池板和蓄电池的独立电源驱动(图6)。

图6:利用独立电源驱动
由于监控摄像头(上)出现了在日照量不足的日子停止运行的情况,后来变更为并用辅助电源的方式(摄影:日经BP社)

但9月份发生了采用独立电源的监控摄像头在夜间的一个时段不拍摄的故障。原因是,当天的日照量大幅低于预期,白天未能充分蓄电。

于是,改成了从升压变压器连接供电线缆,在光伏发电和蓄电池放电不足时,作为辅助电源,通过升压变压器供电来驱动的方式。

●设施概要
设施名称 中野东松山百万光伏电站
地址 埼玉县东松山市大字松山1073-1
占地面积 约2万6000m2
发电运营商 中野建设
发电输出功率 约1.5MW
太阳能电池板输出功率 1.57896MW
预计年发电量 约152万kWh
设计、采购及施工(EPC)服务 汤浅商事
基础及架台 日铁住金建材制造
太阳能电池板 阿特斯阳光电力制造的“CS6P-255P”(输出功率为255W,6192张)
光伏逆变器(PCS) 东芝三菱电机产业系统(TMEIC)制造(输出功率为750kW,支持1000V电压)
升压变压器 河村电器产业制造
售电时间 2015年8月3日



索比光伏网 https://news.solarbe.com/201601/06/94739.html

索比光伏网&碳索光伏版权声明:

本站标注来源为“索比光伏网”、“碳索光伏"、"索比咨询”的内容,均属www.solarbe.com合法享有版权或已获授权的内容。未经书面许可,任何单位或个人不得以转载、复制、传播等方式使用。

经授权使用者,请严格在授权范围内使用,并在显著位置标注来源,未经允许不得修改内容。违规者将依据《著作权法》追究法律责任,本站保留进一步追偿权利。谢谢支持与配合!

推荐新闻
需求大变!中能建、国能、华能、三峡、国电投、中电建、华电、华润,八大电力央企上半年支架招标背后来源:索比光伏网 发布时间:2025-07-15 17:02:23

自136号文落地以来,新能源全面进入电力市场化交易,给光伏行业发展带来了深刻的影响。电力央企对光伏电站的投资测算调整作为当下新能源投资的主力军,国能、三峡、华能、大唐、国家电投等头部电力央企,针对新能源

中来的底线:质量,没有妥协项来源:索比光伏网 发布时间:2025-07-14 17:34:59

“低价换市场”,正将光伏行业拖入深渊。冰冷的第三方检测数据揭示残酷现实:某央企电站中,低价组件的实际衰减率远超技术协议标准,组件质量隐患丛生。价格战阴影下,性能失守正在透支行业的未来信用。7月3日,工信

海南“136号文”:机制电价竞价上限0.4298元/千瓦时,增量陆上风光项目执行12年!(征求意见)来源:光伏头条 发布时间:2025-07-11 11:49:43

光伏头条获悉,7月10日,海南省发展和改革委员会就《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》公开征求意见。

尚德TOPCon三剑客:户用、工商业、电站场景的绿色能源解决方案来源:尚德电力 发布时间:2025-07-11 09:29:30

当碳中和浪潮重塑能源格局,光伏组件已从基础发电单元蜕变为深度场景化的能源中枢。凭借24年技术深耕,尚德电力以N型TOPCon技术矩阵为基石,针对户用屋顶、工商业厂房、大型电站三大核心场景,打造出久经市场验证的高效产品组合——让每一缕阳光在特定场景中释放极致价值。

风光协同,中广核为三晋发展贡献绿色动能!来源:中广核新能源 发布时间:2025-07-10 16:11:26

习近平总书记在山西考察时指出,要努力在推动资源型经济转型发展上迈出新步伐,奋力谱写三晋大地推进中国式现代化新篇章。

年省300万!这座商场的光伏屋顶成“隐形印钞机”来源:阿特斯阳光电力集团 发布时间:2025-07-10 15:49:18

​面对用电负荷大、电费成本持续攀升的经营痛点,商业综合体如何破局? 位列南京地标商业综合体之一的弘阳广场,给出了亮眼答案:选择与全球光储解决方案领导者阿特斯阳光电力集团合作,在其近8万平方米屋顶成功打造4.6兆瓦分布式光伏电站。这座矗立于六朝古都的“绿色电站”,不仅年节约电费支出超300万元,更成功将商业空间转型为“能源生产者”,打造了商业地产降本增效与绿色发展的标杆样本!

国电电力江西新能源彭家园光储电站成功入选AAAAA级光伏电站来源:国电电力 发布时间:2025-07-10 15:42:45

7月3日,中电联发布2024年度电力行业光伏发电运行指标对标结果,国电电力江西新能源彭家园光储电站成功入选AAAAA级光伏电站。

温控器领导品牌宇电用"精密温控"撬动半导体产业自主可控来源:宇电科技 发布时间:2025-07-10 15:18:22

随着半导体产业加速向中国市场转移,精密温控技术的市场需求持续攀升,中国本土企业正以创新实力重塑市场格局,解决行业关键元器件“卡脖子”问题。厦门宇电自动化科技有限公司(简称“宇电温控科技”)作为国内工业温控领域的“隐形冠军”,历经35载技术沉淀,成功突破半导体级温控技术壁垒,实现了从光伏到半导体设备的全产业链国产化替代。

重磅!海南省136号文省级文件征求意见,增量项目75%机制电量,执行12年!来源:卡片光伏 发布时间:2025-07-10 15:16:36

7月10日,海南省发改委发布关于公开征求《关于海南省深化新能源上网电价市场化改革的实施方案(征求意见稿)》意见的通知

重在落实!《云南省推动绿电直连建设实施方案》发布来源:理想能源网 发布时间:2025-07-10 14:40:01

关于印发《云南省推动绿电直连建设实施方案》的通知

国家发改委:初步建成全国统一电力市场体系来源:中国电力报 发布时间:2025-07-10 11:48:45

7月9日,国务院新闻办公室举行“高质量完成‘十四五’规划”系列主题新闻发布会。国家发展改革委副主任李春临在发言中指出,初步建成全国统一电力市场体系,南方区域电力市场启动了连续运行,南网5省区现在已经实现“统一交易、同台竞价”,国网、南网实现了跨经营区常态化交易,2024年全国市场化交易电量占到了全社会用电量比重已经高达63%。
